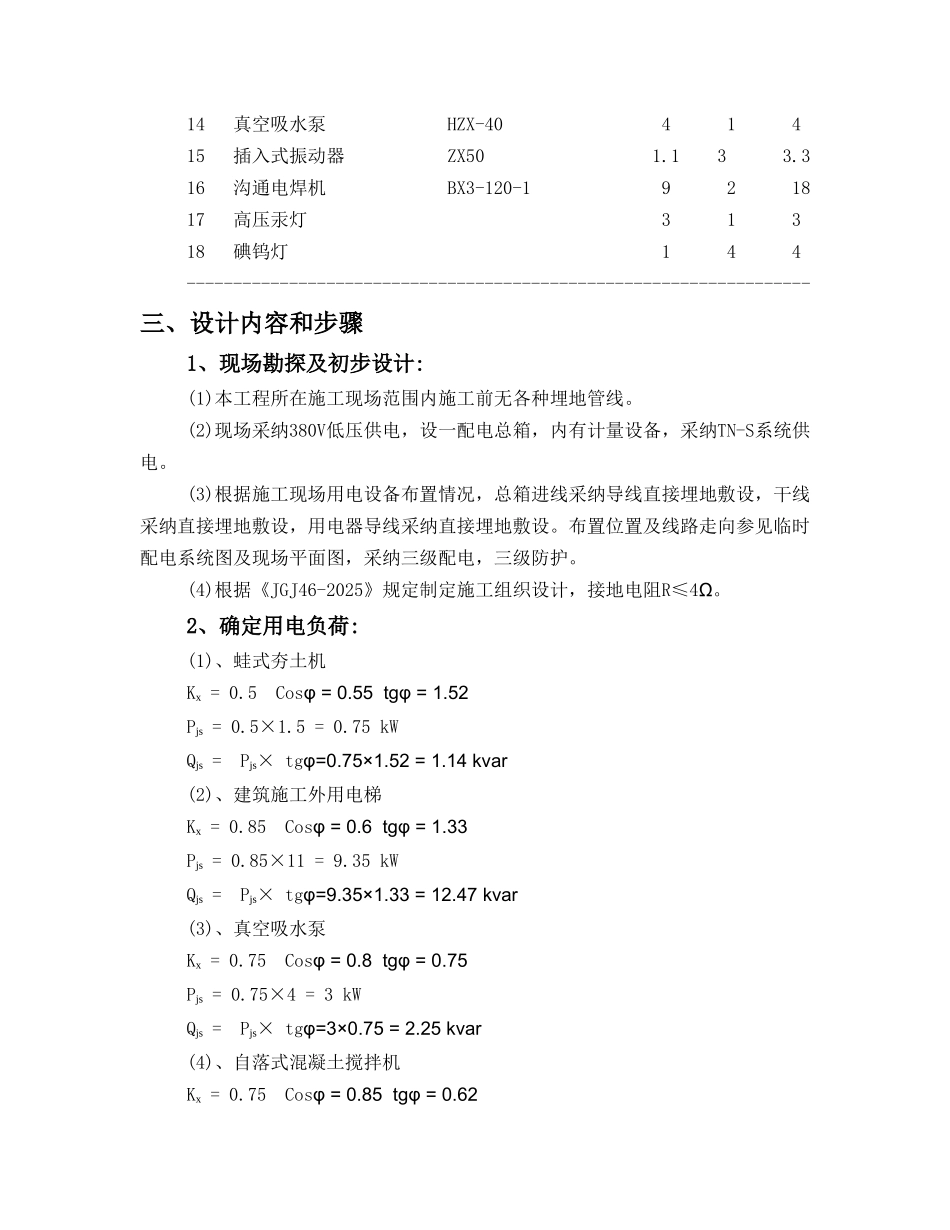

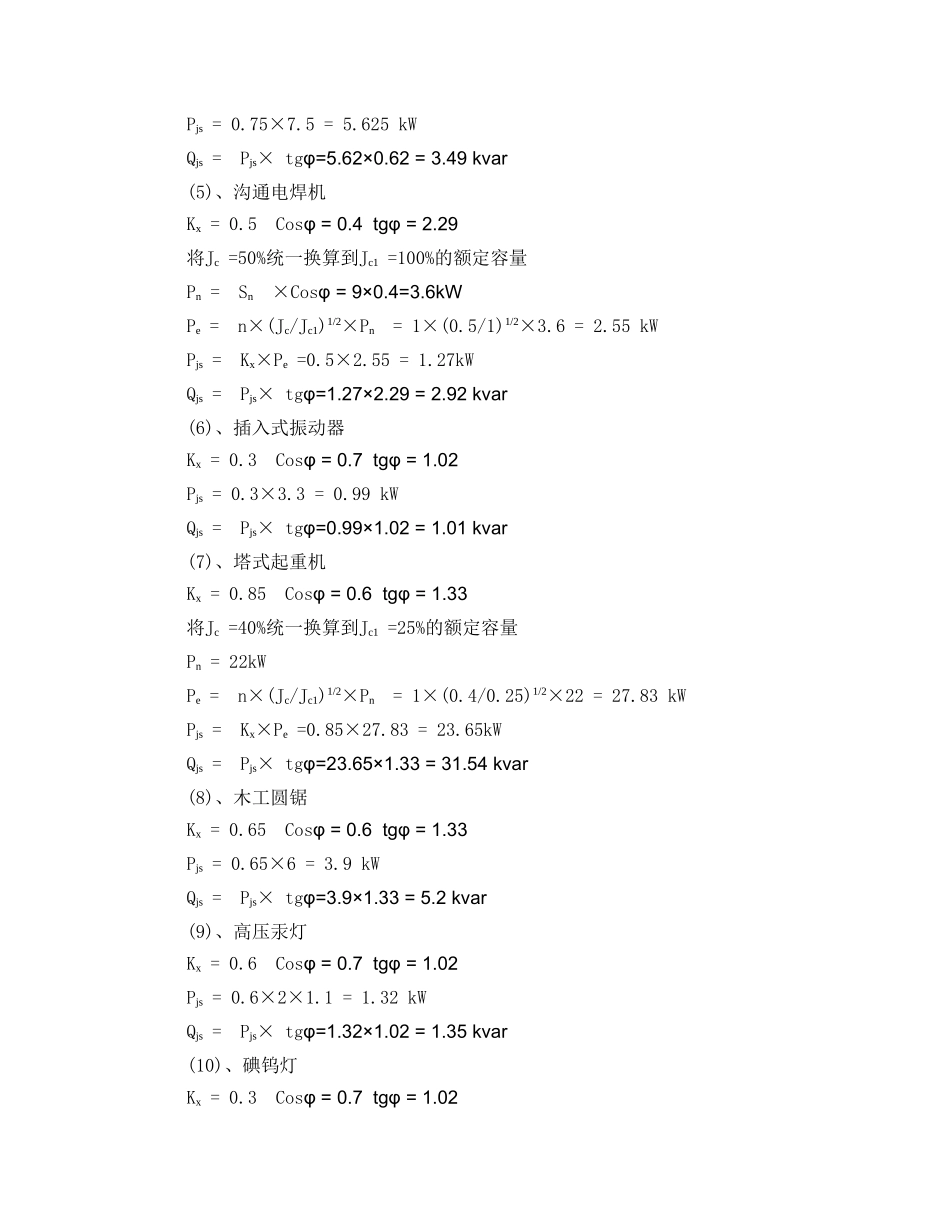

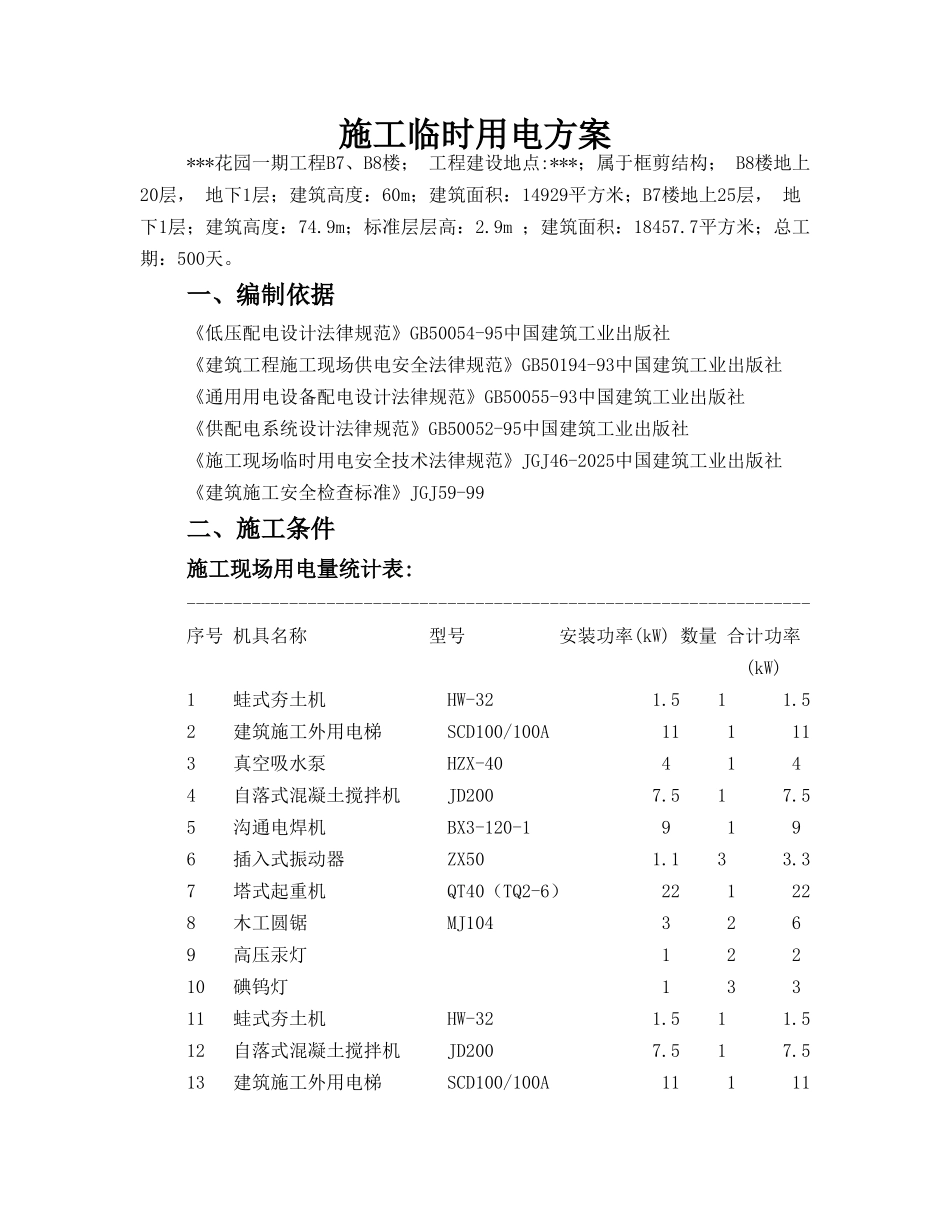

施工临时用电方案***花园一期工程B7、B8楼; 工程建设地点:***;属于框剪结构; B8楼地上20层, 地下1层;建筑高度:60m;建筑面积:14929平方米;B7楼地上25层, 地下1层;建筑高度:74.9m;标准层层高:2.9m ;建筑面积:18457.7平方米;总工期:500天。一、编制依据《低压配电设计法律规范》GB50054-95中国建筑工业出版社《建筑工程施工现场供电安全法律规范》GB50194-93中国建筑工业出版社《通用用电设备配电设计法律规范》GB50055-93中国建筑工业出版社《供配电系统设计法律规范》GB50052-95中国建筑工业出版社《施工现场临时用电安全技术法律规范》JGJ46-2025中国建筑工业出版社《建筑施工安全检查标准》JGJ59-99二、施工条件施工现场用电量统计表:-------------------------------------------------------------------序号 机具名称 型号 安装功率(kW) 数量 合计功率(kW)1 蛙式夯土机 HW-32 1.5 1 1.5 2 建筑施工外用电梯 SCD100/100A 11 1 11 3 真空吸水泵 HZX-40 4 1 4 4 自落式混凝土搅拌机 JD200 7.5 1 7.5 5 沟通电焊机 BX3-120-1 9 1 9 6 插入式振动器 ZX50 1.1 3 3.3 7 塔式起重机 QT40(TQ2-6) 22 1 22 8 木工圆锯 MJ104 3 2 6 9 高压汞灯 1 2 2 10 碘钨灯 1 3 3 11 蛙式夯土机 HW-32 1.5 1 1.5 12 自落式混凝土搅拌机 JD200 7.5 1 7.5 13 建筑施工外用电梯 SCD100/100A 11 1 11 14 真空吸水泵 HZX-40 4 1 4 15 插入式振动器 ZX50 1.1 3 3.3 16 沟通电焊机 BX3-120-1 9 2 18 17 高压汞灯 3 1 3 18 碘钨灯 1 4 4 -------------------------------------------------------------------三、设计内容和步骤1、现场勘探及初步设计:(1)本工程所在施工现场范围内施工前无各种埋地管线。(2)现场采纳380V低压供电,设一配电总箱,内有计量设备,采纳TN-S系统供电。(3)根据施工现场用电设备布置情况,总箱进线采纳导线直接埋地敷设,干线采纳直接埋地敷设,用电器导线采纳直接埋地敷设。布置位置及线路走向参见临时配电系统图及现场平面图,采纳三级配电,三级防护。(4)根据《JGJ46-2025》规定制定施工组织设计,接地电阻R≤4Ω。2、确定用电负荷:(1)、蛙式夯土机Kx = 0.5 Cosφ = 0.55 tgφ = 1.52Pjs = 0.5×1.5 = 0.75 kWQjs = Pjs× tgφ=0.75×1.52 = 1.14 kvar(2)、建筑施工外用电梯Kx = ...
