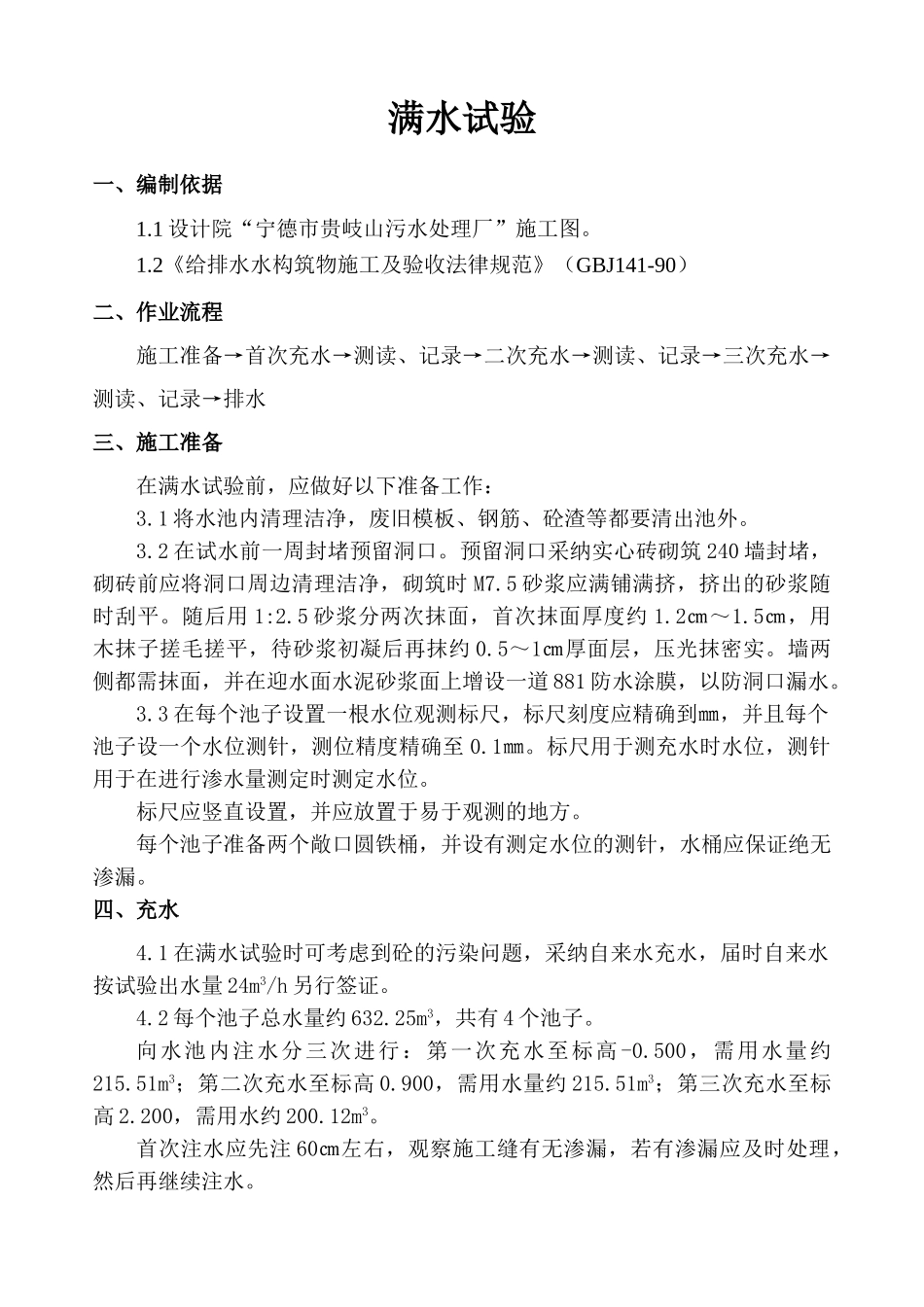

满水试验一、编制依据1
1 设计院“宁德市贵岐山污水处理厂”施工图
2《给排水水构筑物施工及验收法律规范》(GBJ141-90)二、作业流程施工准备→首次充水→测读、记录→二次充水→测读、记录→三次充水→测读、记录→排水三、施工准备在满水试验前,应做好以下准备工作:3
1 将水池内清理洁净,废旧模板、钢筋、砼渣等都要清出池外
2 在试水前一周封堵预留洞口
预留洞口采纳实心砖砌筑 240 墙封堵,砌砖前应将洞口周边清理洁净,砌筑时 M7
5 砂浆应满铺满挤,挤出的砂浆随时刮平
随后用 1:2
5 砂浆分两次抹面,首次抹面厚度约 1
5㎝,用木抹子搓毛搓平,待砂浆初凝后再抹约 0
5~1㎝厚面层,压光抹密实
墙两侧都需抹面,并在迎水面水泥砂浆面上增设一道 881 防水涂膜,以防洞口漏水
3 在每个池子设置一根水位观测标尺,标尺刻度应精确到㎜,并且每个池子设一个水位测针,测位精度精确至 0
标尺用于测充水时水位,测针用于在进行渗水量测定时测定水位
标尺应竖直设置,并应放置于易于观测的地方
每个池子准备两个敞口圆铁桶,并设有测定水位的测针,水桶应保证绝无渗漏
四、充水 4
1 在满水试验时可考虑到砼的污染问题,采纳自来水充水,届时自来水按试验出水量 24m3/h 另行签证
2 每个池子总水量约 632
25m3,共有 4 个池子
向水池内注水分三次进行:第一次充水至标高 -0
500,需用水量约215
51m3;第二次充水至标高 0
900,需用水量约 215
51m3;第三次充水至标高 2
200,需用水约 200
首次注水应先注 60㎝左右,观察施工缝有无渗漏,若有渗漏应及时处理,然后再继续注水
注水过程中对水池外观做检查,若有渗漏停止注水,对渗漏处进行处理,方可继续注水
第二、三次注水同第一次,便每次注水时间应间隔 24 小时以上
