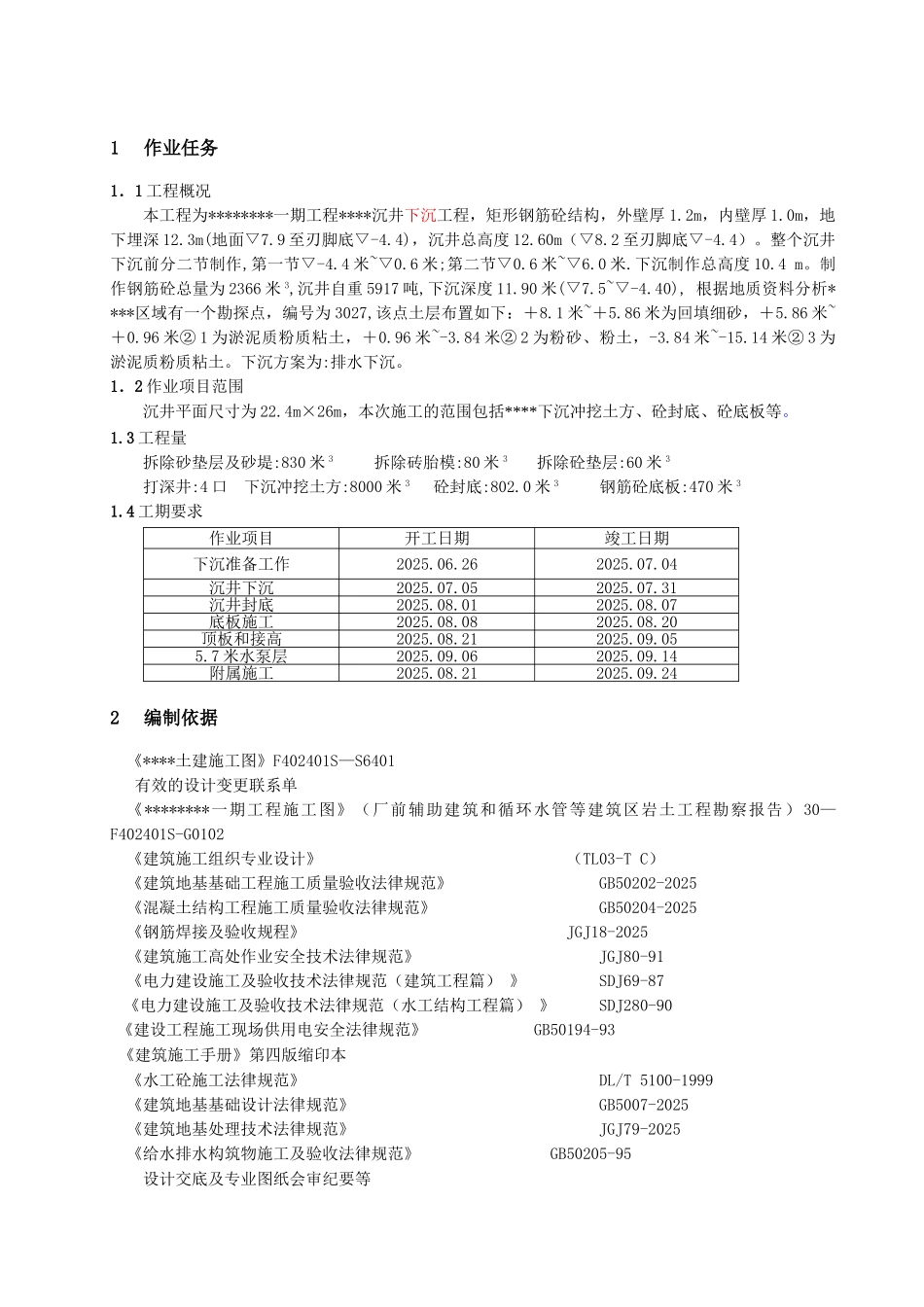

作 业 指 导 书编 号: TL03-C-04-01-3工程名称:********一期工程作业项目名称:****工程--第三分册沉井下沉施工编制单位:********************项目部建筑科批 准:安 全: 质 量: 技 术:审 核:编 制:时间:时间:时间:时间:时间:时间:出版日期版 次目 录1作业任务........................................................12编制依据........................................................13作业准备和条件..................................................24作业方法及工艺质量控制措施......................................45作业质量标准及检验要求..........................................96技术记录要求...................................................117职业健康安全、环境保护技术措施.................................128有关计算及其分析...............................................209附录...........................................................241作业任务1.1 工程概况本工程为********一期工程****沉井下沉工程,矩形钢筋砼结构,外壁厚 1.2m,内壁厚 1.0m,地下埋深 12.3m(地面▽7.9 至刃脚底▽-4.4),沉井总高度 12.60m(▽8.2 至刃脚底▽-4.4)。整个沉井下沉前分二节制作,第一节▽-4.4 米~▽0.6 米;第二节▽0.6 米~▽6.0 米.下沉制作总高度 10.4 m。制作钢筋砼总量为 2366 米 3,沉井自重 5917 吨,下沉深度 11.90 米(▽7.5~▽-4.40), 根据地质资料分析****区域有一个勘探点,编号为 3027,该点土层布置如下:+8.1 米~+5.86 米为回填细砂,+5.86 米~+0.96 米② 1 为淤泥质粉质粘土,+0.96 米~-3.84 米② 2 为粉砂、粉土,-3.84 米~-15.14 米② 3 为淤泥质粉质粘土。下沉方案为:排水下沉。1.2 作业项目范围沉井平面尺寸为 22.4m×26m,本次施工的范围包括****下沉冲挖土方、砼封底、砼底板等。1.3 工程量拆除砂垫层及砂堤:830 米 3 拆除砖胎模:80 米 3 拆除砼垫层:60 米 3打深井:4 口 下沉冲挖土方:8000 米 3 砼封底:802.0 米 3 钢筋砼底板:470 米 31.4 工期要求作业项目开工日期竣工日期下沉准备工作2025.06.262025.07.04沉井下沉2025.07.052025.07.31沉井封底2025.08.012025.08.07底板施工2025.08.082025.08.20顶板和接高2025.08.212025.09.055.7 米水泵层2025.09.062025.09.14附属施工2025.08.2120...
