CNG 常规加气站工程监理规划2007 年 6 月 01 日目 录一、工程项目监理概况二、监理工作范围及内容三、监理工作目标四、监理工作依据五、项目监理人员构成六、监理人员职责七、施工阶段工程质量控制主要工作内容八、施工阶段工程监理工作流程九、监理工作制度十、监理报表运作流程一、工程项目监理概况1、工程名称: 2、工程地点:3、工程简述:本工程设计拟建 CNG 常规加气站,单站设压缩机组 ZW-3
5-250JX(水冷型)2 台,单台处理量为 660Nm3/h,双枪加气机 JQ-S-308QR 型 4 台,重庆产后置天燃气干燥器 Dngs-1400/25 型 1 台
设储气井(3m3)4 口,可储气 3000Nm3,储气井的建造由甲方委托具有天燃气钻井资质的单位进行
加气站气源来自附近的天然气工程首站,1#CNG 常规加气站供气压力为 2
5-4MPa,供气温度为 20℃-30℃
2#CNG 常规加气站供气压力为 0
40MPa,供气温度为 20℃-30℃
4、设计规模及范围 本站单台压缩机处理量为 660Nm3/h,2 台机组互为备用,加气高峰时可同时开机,其优良的性能能够满足日加气量 20000NM3 的要求

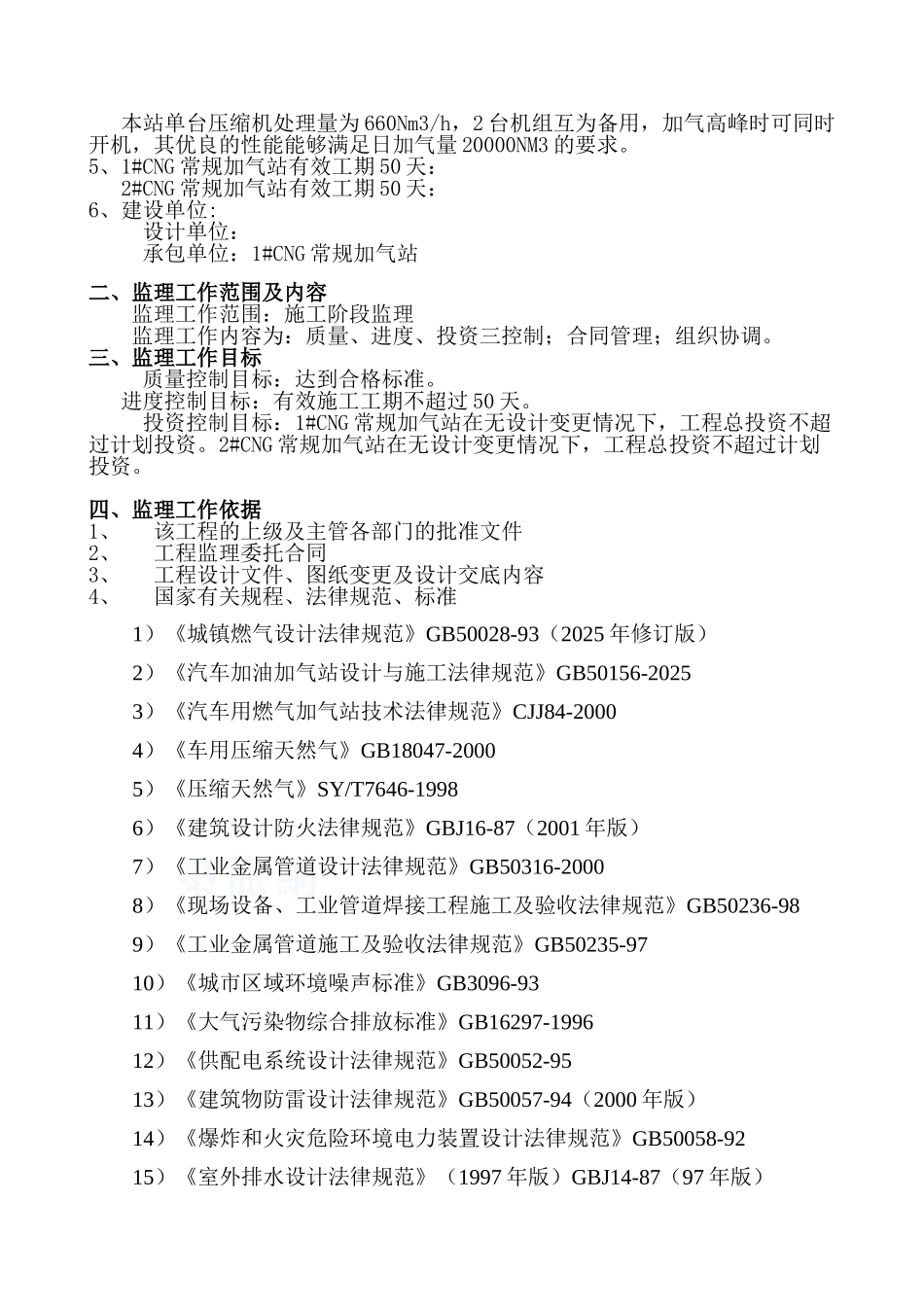

5、1#CNG 常规加气站有效工期 50 天:2#CNG 常规加气站有效工期 50 天:6、建设单位: 设计单位: 承包单位:1#CNG 常规加气站 二、监理工作范围及内容 监理工作范围:施工阶段监理监理工作内容为:质量、进度、投资三控制;合同管理;组织协调

三、监理工作目标 质量控制目标:达到合格标准
进度控制目标:有效施工工期不超过 50 天
投资控制目标:1#CNG 常规加气站在无设计变更情况下,工程总投资不超过计划投资
2#CNG 常规加气站在无设计变更情况下,工程总投资不超过计划投资
四、监理工作依据1、该工程的上级及主管各部门的
