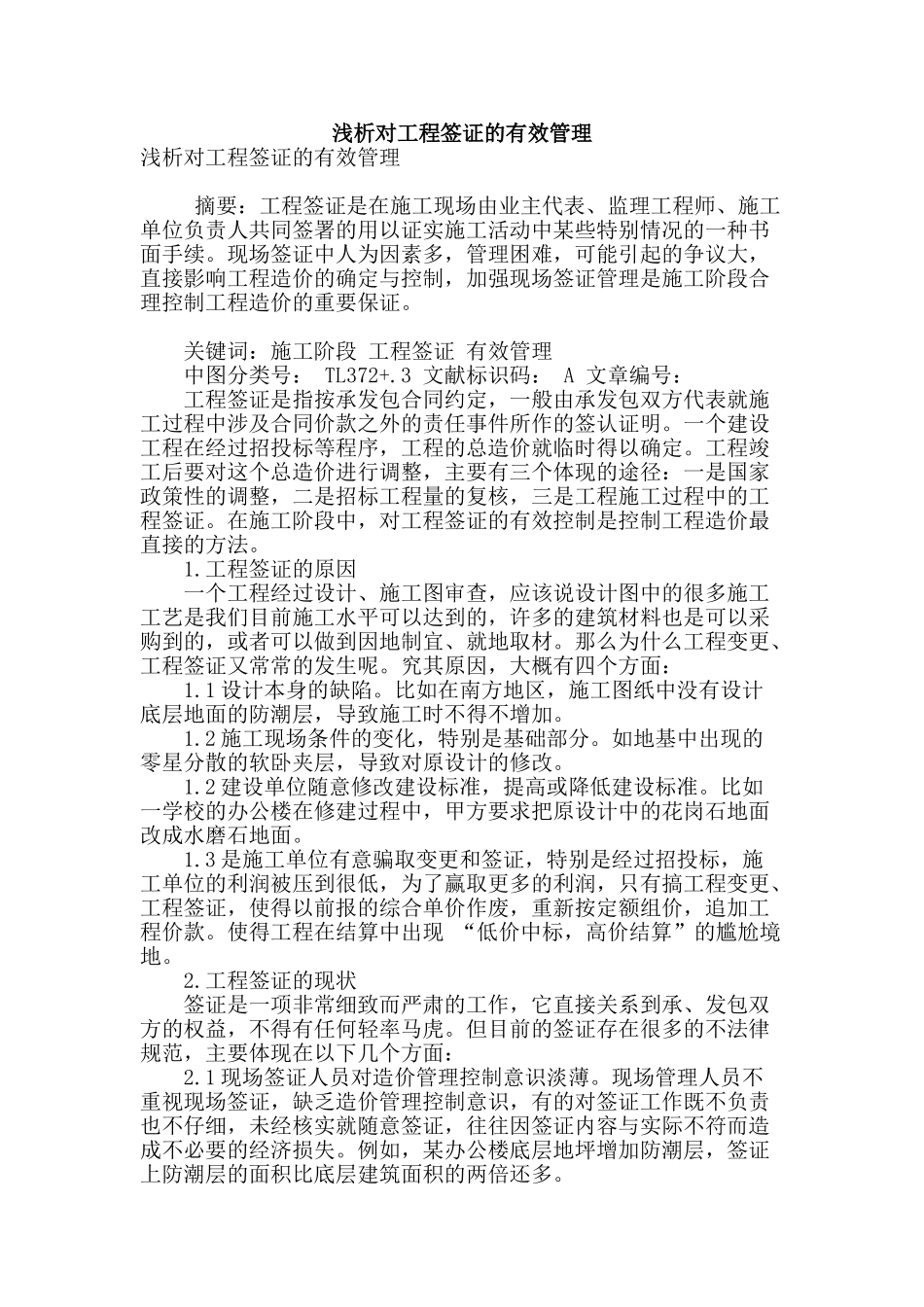

浅析对工程签证的有效管理浅析对工程签证的有效管理 摘要:工程签证是在施工现场由业主代表、监理工程师、施工单位负责人共同签署的用以证实施工活动中某些特别情况的一种书面手续
现场签证中人为因素多,管理困难,可能引起的争议大,直接影响工程造价的确定与控制,加强现场签证管理是施工阶段合理控制工程造价的重要保证
关键词:施工阶段 工程签证 有效管理 中图分类号: TL372+
3 文献标识码: A 文章编号: 工程签证是指按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明
一个建设工程在经过招投标等程序,工程的总造价就临时得以确定
工程竣工后要对这个总造价进行调整,主要有三个体现的途径:一是国家政策性的调整,二是招标工程量的复核,三是工程施工过程中的工程签证
在施工阶段中,对工程签证的有效控制是控制工程造价最直接的方法
工程签证的原因 一个工程经过设计、施工图审查,应该说设计图中的很多施工工艺是我们目前施工水平可以达到的,许多的建筑材料也是可以采购到的,或者可以做到因地制宜、就地取材
那么为什么工程变更、工程签证又常常的发生呢
究其原因,大概有四个方面: 1
1 设计本身的缺陷
比如在南方地区,施工图纸中没有设计底层地面的防潮层,导致施工时不得不增加
2 施工现场条件的变化,特别是基础部分
如地基中出现的零星分散的软卧夹层,导致对原设计的修改
2 建设单位随意修改建设标准,提高或降低建设标准
比如一学校的办公楼在修建过程中,甲方要求把原设计中的花岗石地面改成水磨石地面
3 是施工单位有意骗取变更和签证,特别是经过招投标,施工单位的利润被压到很低,为了赢取更多的利润,只有搞工程变更、工程签证,使得以前报的综合单价作废,重新按定额组价,追加工程价款
使得工程在结算中出现 “低价中标,高价结算”的尴尬境地

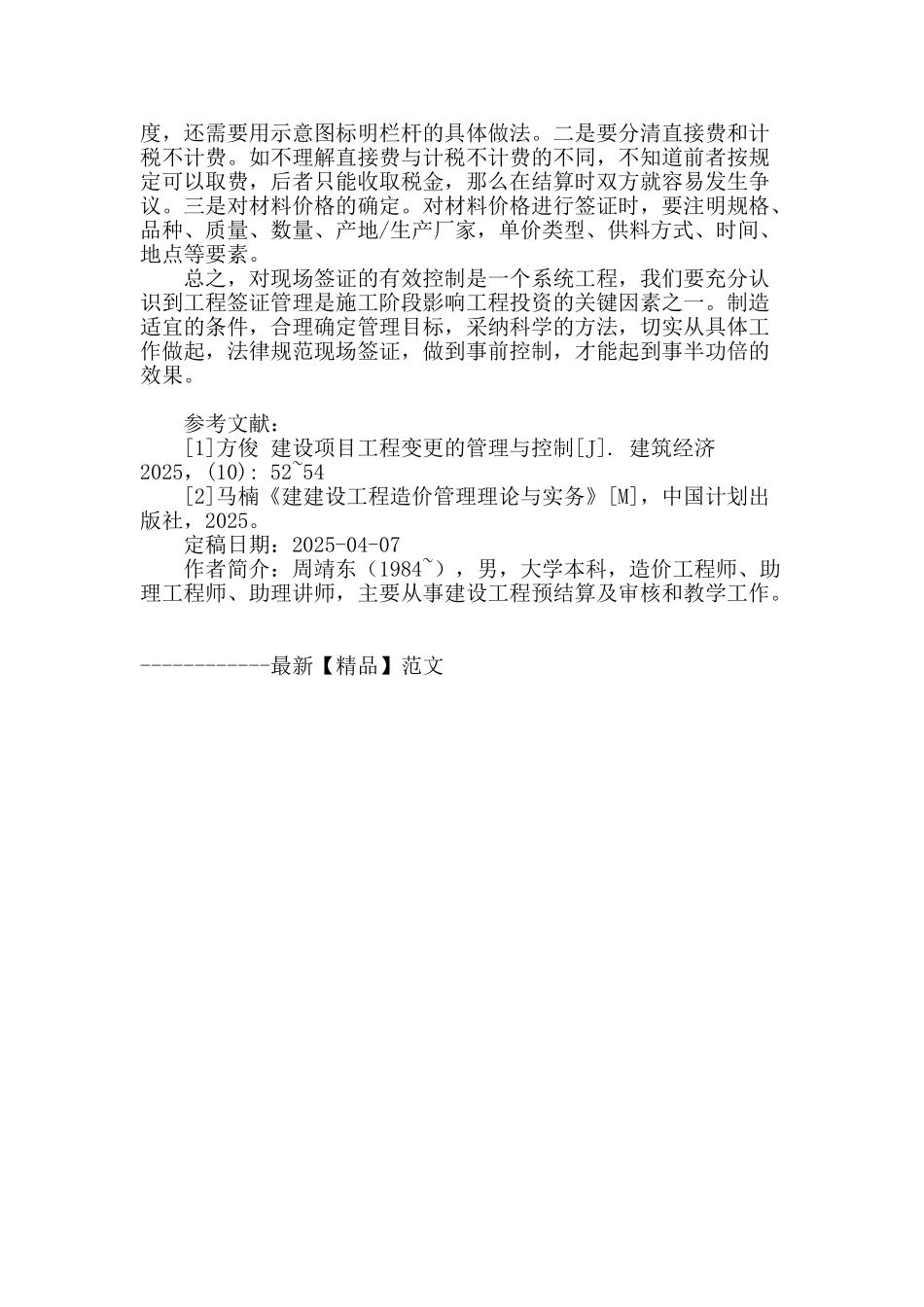

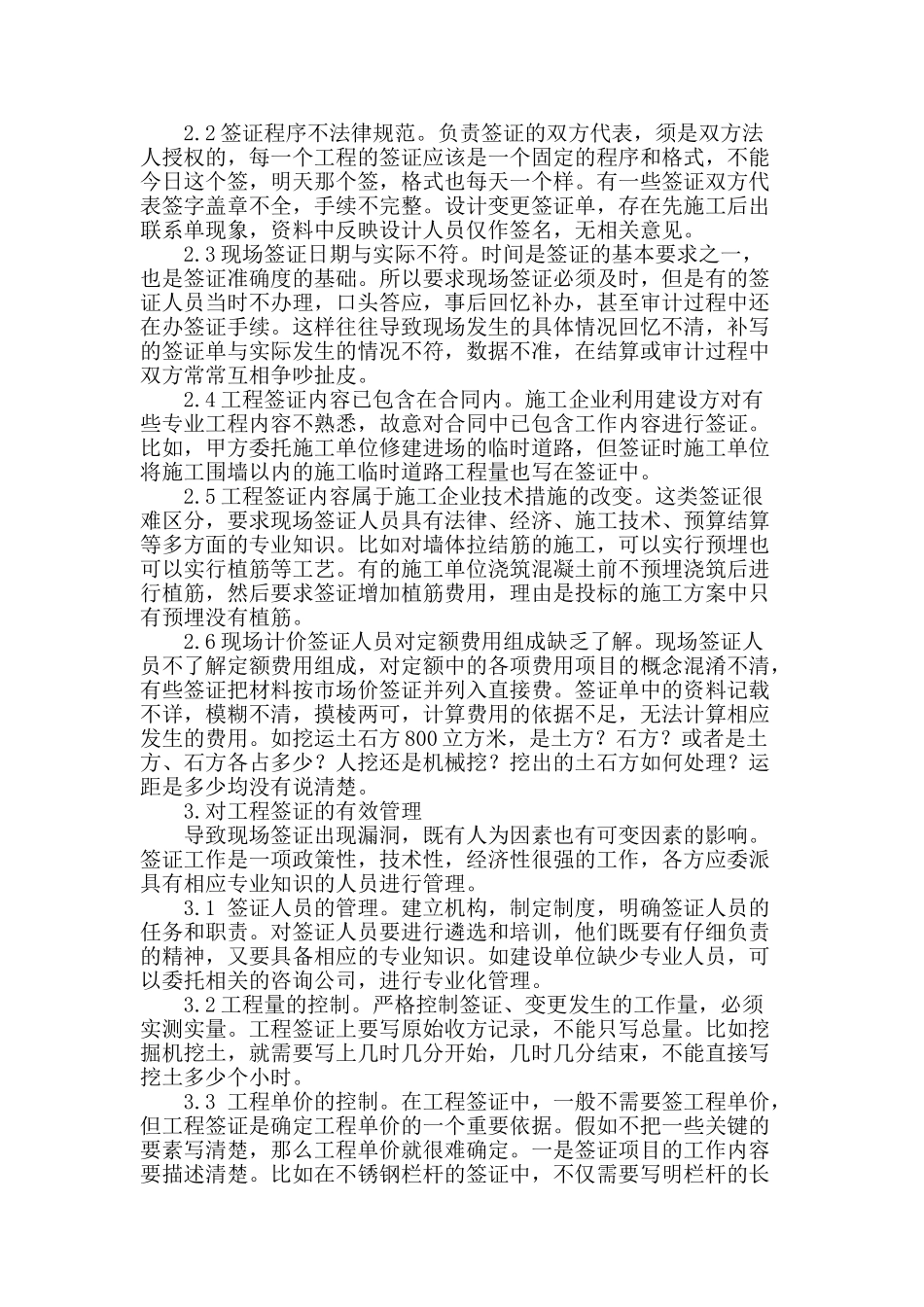

工程签证的现
