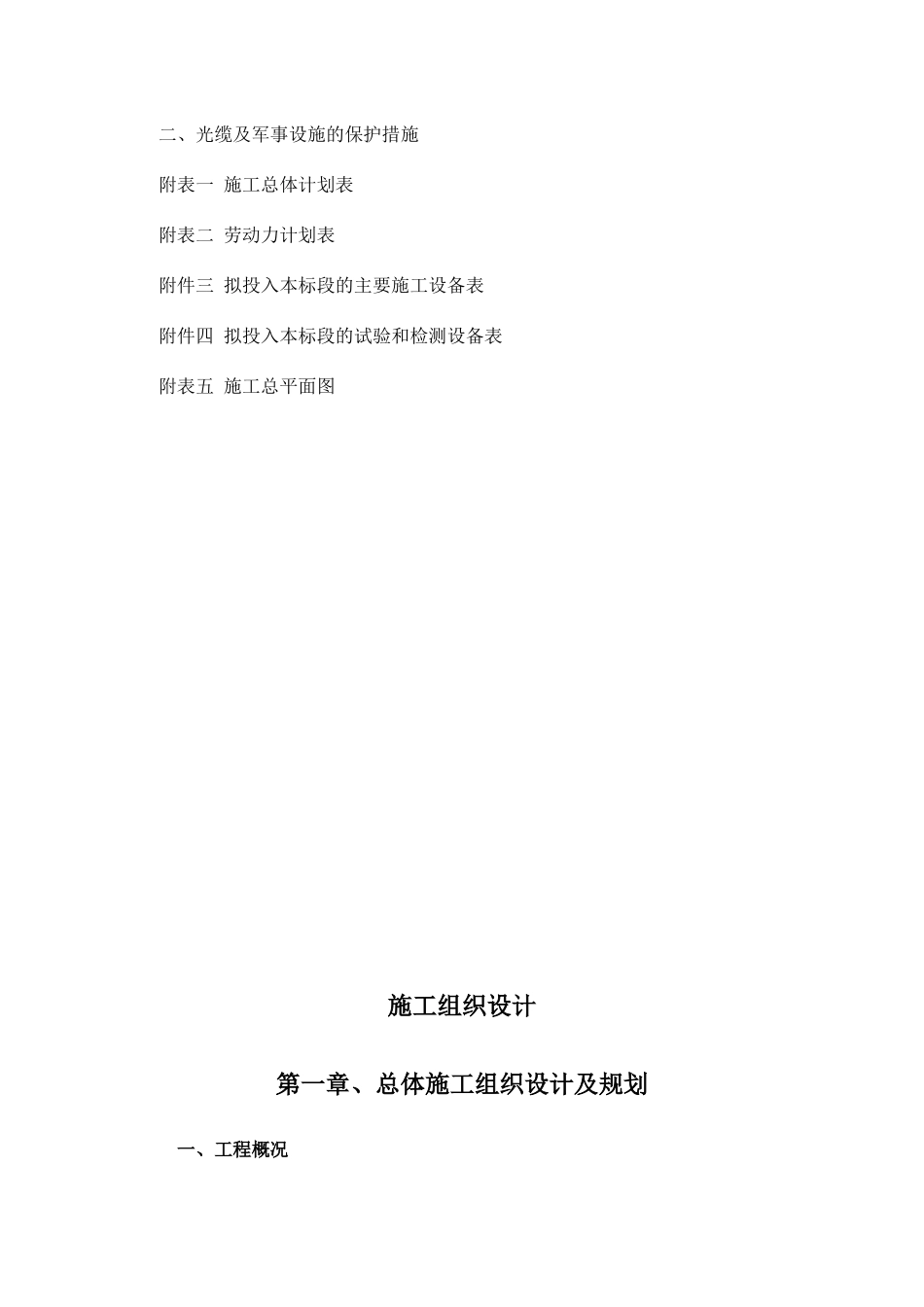

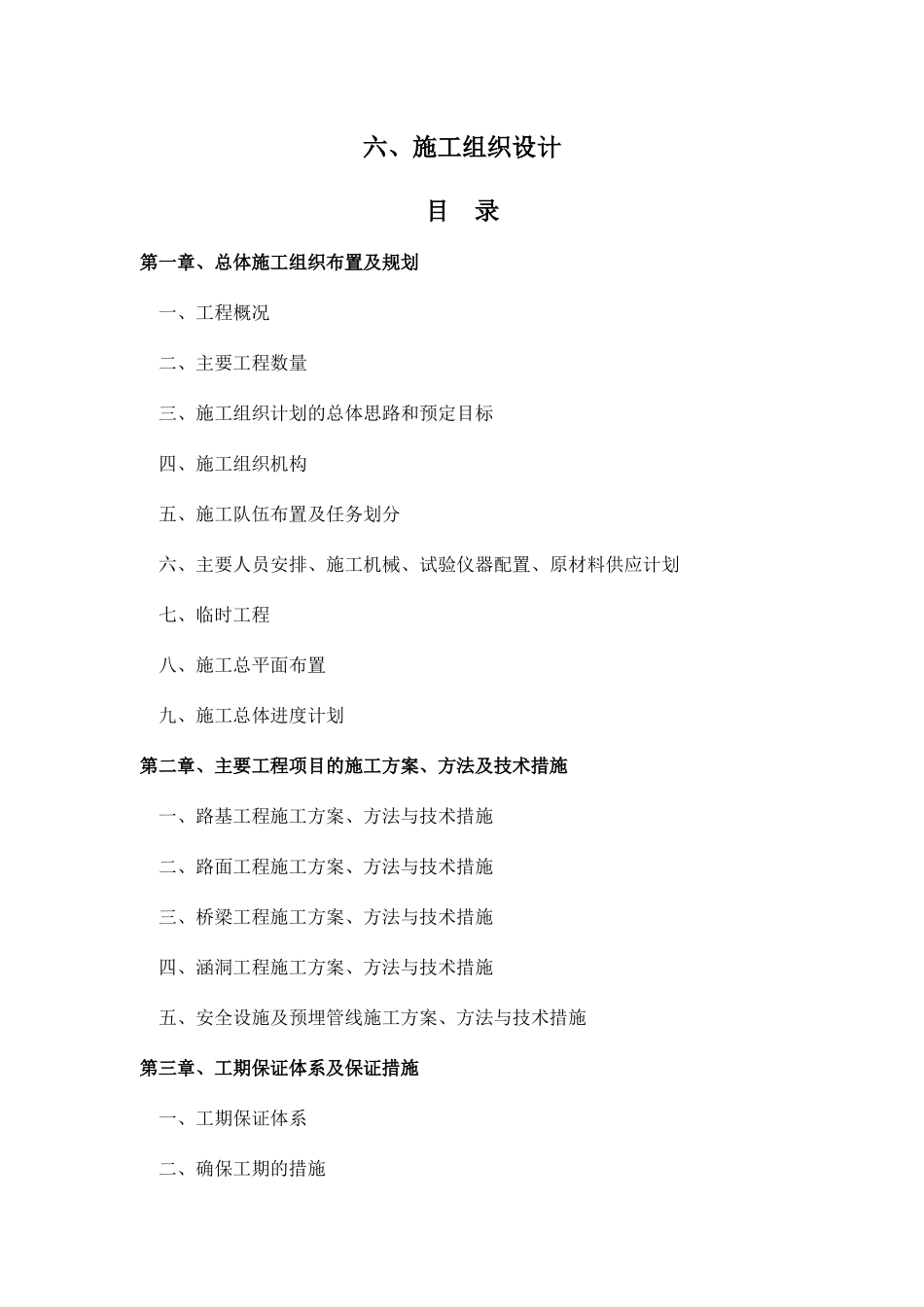

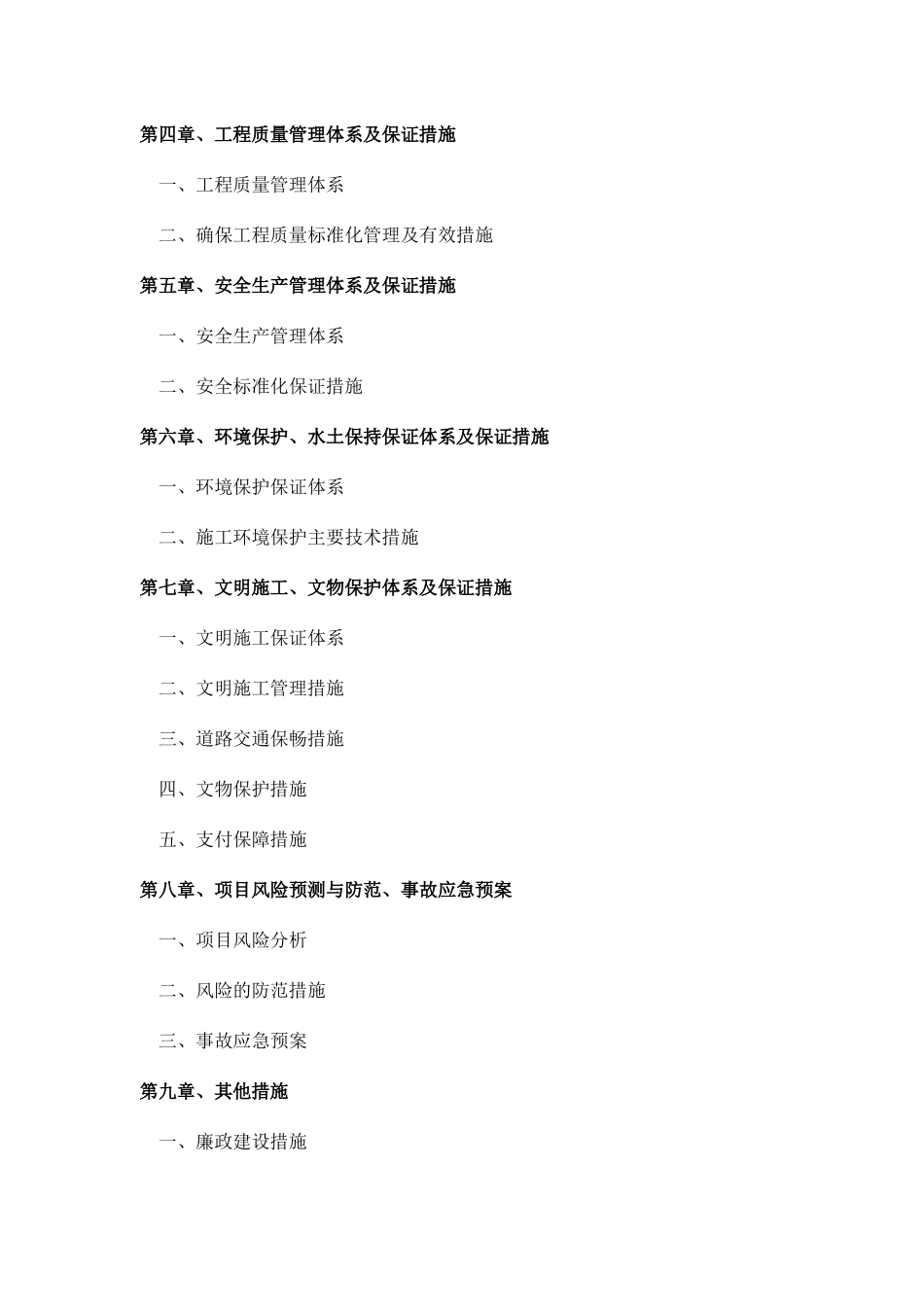

六、施工组织设计目 录第一章、总体施工组织布置及规划一、工程概况二、主要工程数量三、施工组织计划的总体思路和预定目标四、施工组织机构五、施工队伍布置及任务划分六、主要人员安排、施工机械、试验仪器配置、原材料供应计划七、临时工程八、施工总平面布置九、施工总体进度计划第二章、主要工程项目的施工方案、方法及技术措施一、路基工程施工方案、方法与技术措施二、路面工程施工方案、方法与技术措施三、桥梁工程施工方案、方法与技术措施四、涵洞工程施工方案、方法与技术措施五、安全设施及预埋管线施工方案、方法与技术措施第三章、工期保证体系及保证措施一、工期保证体系二、确保工期的措施第四章、工程质量管理体系及保证措施一、工程质量管理体系二、确保工程质量标准化管理及有效措施第五章、安全生产管理体系及保证措施一、安全生产管理体系二、安全标准化保证措施第六章、环境保护、水土保持保证体系及保证措施一、环境保护保证体系二、施工环境保护主要技术措施第七章、文明施工、文物保护体系及保证措施一、文明施工保证体系二、文明施工管理措施三、道路交通保畅措施四、文物保护措施五、支付保障措施第八章、项目风险预测与防范、事故应急预案一、项目风险分析 二、风险的防范措施三、事故应急预案第九章、其他措施一、廉政建设措施二、光缆及军事设施的保护措施附表一 施工总体计划表附表二 劳动力计划表附件三 拟投入本标段的主要施工设备表附件四 拟投入本标段的试验和检测设备表附表五 施工总平面图施工组织设计第一章、总体施工组织设计及规划一、工程概况1、工程概况及设计标准 涨坑村农村道路改造提升工程(交通部分),起点 K0+000 接于大佳何至里袁公路 K2+010 处。沿涨坑溪河道逆流而上,在 K0+430 处沿山布线,终点K1+278,全长 1.280km,设计车速 30km/h,为公路三级道路。包括水泥混凝土路面 11731m2,桥梁 4 座,涵洞 10 道等。至下库施工区道路工程,道路起点接下库钢管加工及堆放厂等施工区,道路沿坦坑沟右岸向上游爬坡展线,终点位于对外交通公路 3#隧道进口处,道路全长 589.819m,设计车速 20km/h,为公路四级道路。道路路基、路面宽度分别为 8m 和 7m。编制范围包括路基工程、路面工程、涵洞工程、公路设施工程。包括水泥混凝土路面 4039m2,涵洞 3 道,植物护坡 2738m2 等。 2、地形、地貌本项目地属宁波市的宁海县,测区位于浙东低山丘陵区,总体地势西部高东部...
