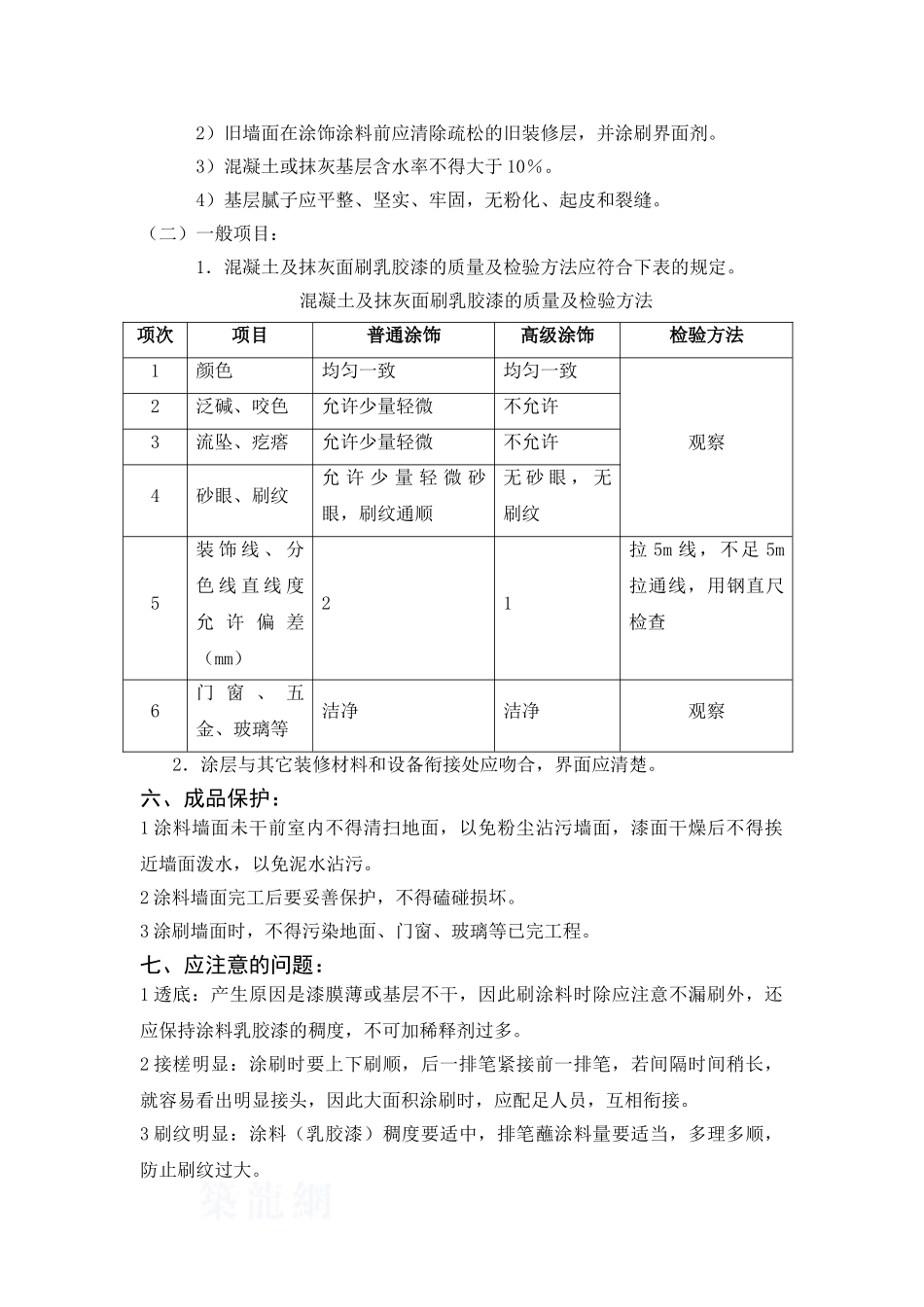

基层处理刷底漆刷第二遍乳胶漆刷第一遍乳胶漆刷第三遍乳胶漆刮腻子、打磨混凝土及抹灰面刷乳胶漆本章适用于室内混凝土、水泥砂浆、混合砂浆抹灰表面涂刷乳胶漆涂料工程。一、材料要求:1 涂料:丙烯酸合成树脂乳液涂料,应有产品合格证及使用说明。2 底漆:抗碱封闭底漆。3 腻子:成品腻子,应有产品合格证及使用说明。厨房、厕所、浴室、阳台必须使用耐水腻子。4 所选用的材料的有害物质含量必须满足《民用建筑工程室内环境污染控制法律规范》(GB50325-2001)的规定。二、主要机具:主要机具包括:高凳、脚手板、小铁锹、擦布、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、刷子、80 目铜丝箩等。三、作业条件:1 墙面应基本干燥,基层含水率不大于 10%。2 抹灰作业全部完成,过墙管道、洞口、阴阳角等处应提前抹灰找平修整,并充分干燥。3 门窗玻璃安装完毕,湿作业的地面施工完毕,管道设备试压完毕。4 施工环境温度应在 5~35℃之间,相对湿度小于 60%,冬期施工要求在采暖条件下进行。5 做好样板间并经鉴定合格。四、操作工艺:(一)工艺流程:(二)操作工艺:1.基层处理:将墙面起皮及松动处清除洁净,并用水泥砂浆补抹,将残留灰渣铲洁净,然后将墙面扫净。2. 用水石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。3. 刷底漆:将抗碱封闭底漆用刷子顺序刷涂不得遗漏,旧墙面在涂饰涂料前应清除疏松的旧装饰层。4. 刮腻子、打磨:刮腻子遍数可由墙面平整程度决定,一般情况为三遍。第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要洁净利落。干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫洁净。第二遍找补阴阳角及坑凹处,令阴阳角顺直,用胶皮刮板横向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫洁净。第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。5. 刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。先将墙面清扫洁净,用布将墙面粉尘擦掉。乳胶漆用排笔涂刷,使用新排笔时,将排笔上的浮毛和不牢固的毛理掉。乳胶漆使用前应搅拌均匀,适当加稀释剂稀释,防止头遍漆刷不开。干燥后复补腻子,再干燥后用砂纸磨光,清扫洁净。6. 刷第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加稀释剂,以防透底。漆膜干燥后...
