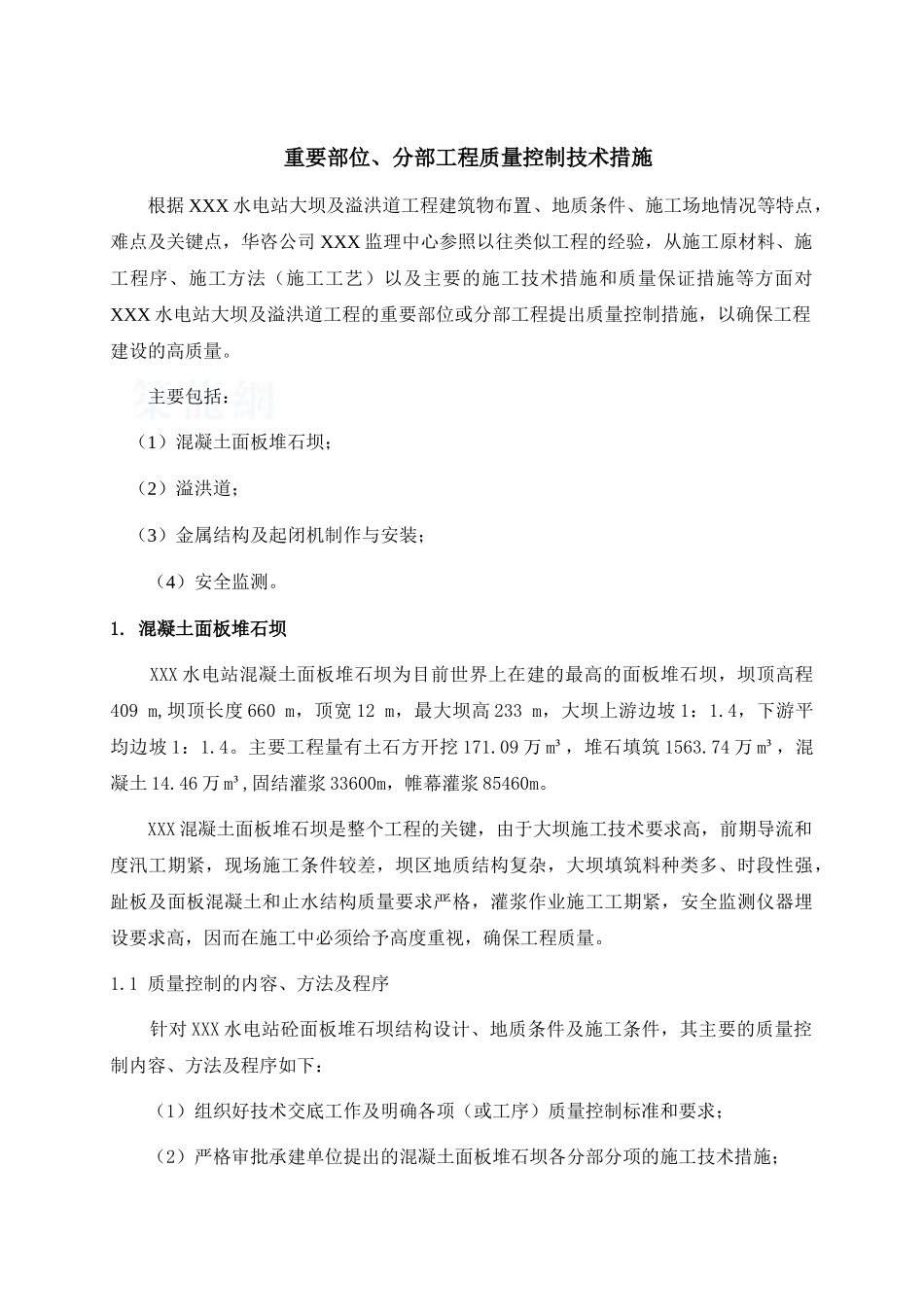

重要部位、分部工程质量控制技术措施根据 XXX 水电站大坝及溢洪道工程建筑物布置、地质条件、施工场地情况等特点,难点及关键点,华咨公司 XXX 监理中心参照以往类似工程的经验,从施工原材料、施工程序、施工方法(施工工艺)以及主要的施工技术措施和质量保证措施等方面对XXX 水电站大坝及溢洪道工程的重要部位或分部工程提出质量控制措施,以确保工程建设的高质量

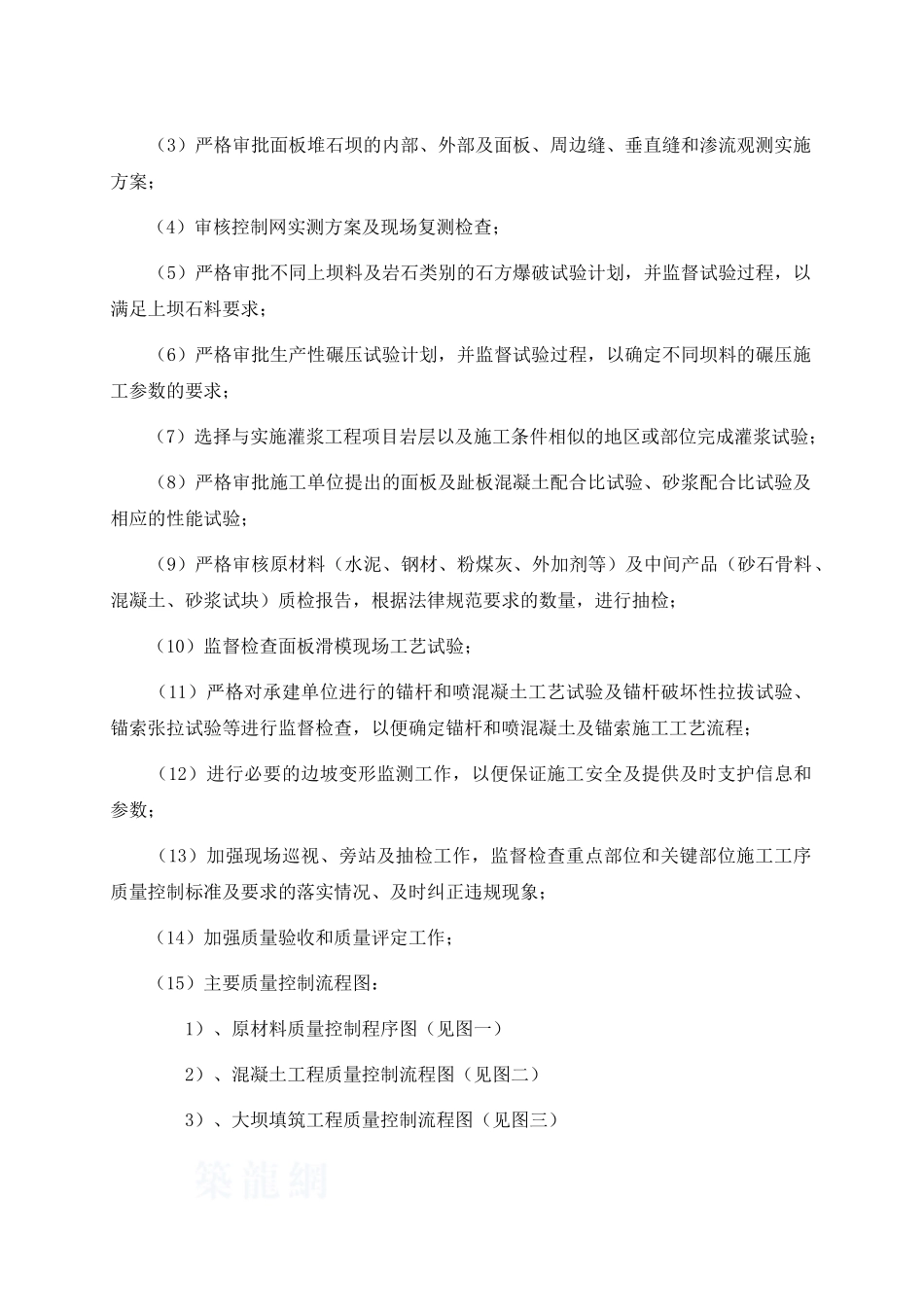

主要包括: (1)混凝土面板堆石坝; (2)溢洪道; (3)金属结构及起闭机制作与安装;(4)安全监测
混凝土面板堆石坝 XXX 水电站混凝土面板堆石坝为目前世界上在建的最高的面板堆石坝,坝顶高程409 m,坝顶长度 660 m,顶宽 12 m,最大坝高 233 m,大坝上游边坡 1:1
4,下游平均边坡 1:1
主要工程量有土石方开挖 171
09 万 m³,堆石填筑 1563
74 万 m³,混凝土 14
46 万 m³,固结灌浆 33600m,帷幕灌浆 85460m
XXX 混凝土面板堆石坝是整个工程的关键,由于大坝施工技术要求高,前期导流和度汛工期紧,现场施工条件较差,坝区地质结构复杂,大坝填筑料种类多、时段性强,趾板及面板混凝土和止水结构质量要求严格,灌浆作业施工工期紧,安全监测仪器埋设要求高,因而在施工中必须给予高度重视,确保工程质量
1 质量控制的内容、方法及程序 针对 XXX 水电站砼面板堆石坝结构设计、地质条件及施工条件,其主要的质量控制内容、方法及程序如下: (1)组织好技术交底工作及明确各项(或工序)质量控制标准和要求; (2)严格审批承建单位提出的混凝土面板堆石坝各分部分项的施工技术措施; (3)严格审批面板堆石坝的内部、外部及面板、周边缝、垂直缝和渗流观测实施方案; (4)审核控制网实测方案及现场复测检查; (5)严格审批不同上坝料及岩石类别的石方爆破试验计划,并监督试验过程,以满足上
