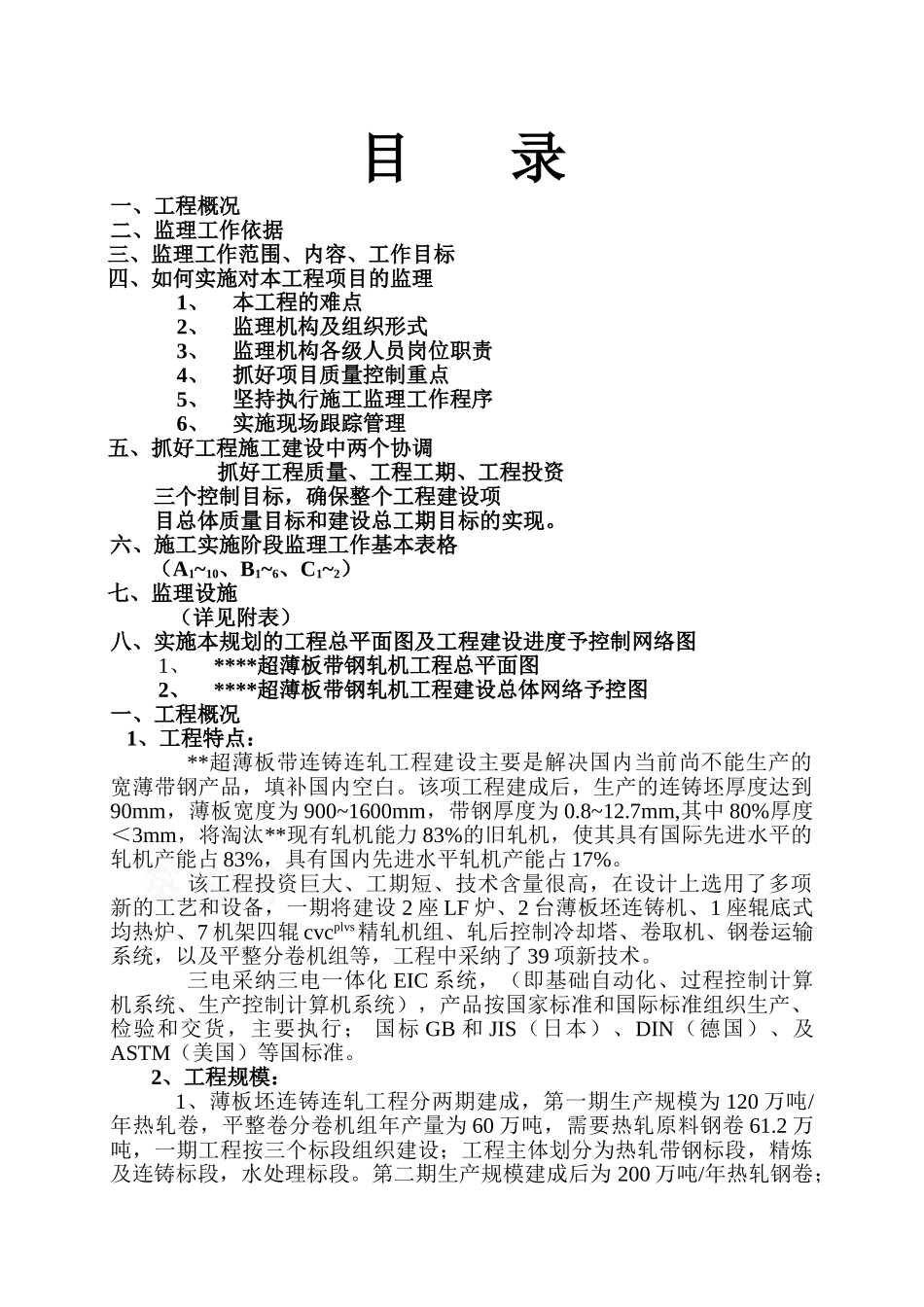

目 录一、工程概况 二、监理工作依据 三、监理工作范围、内容、工作目标 四、如何实施对本工程项目的监理1、本工程的难点2、监理机构及组织形式3、监理机构各级人员岗位职责4、抓好项目质量控制重点5、坚持执行施工监理工作程序6、实施现场跟踪管理 五、抓好工程施工建设中两个协调抓好工程质量、工程工期、工程投资 三个控制目标,确保整个工程建设项 目总体质量目标和建设总工期目标的实现。六、施工实施阶段监理工作基本表格(A1~10、B1~6、C1~2) 七、监理设施(详见附表)八、实施本规划的工程总平面图及工程建设进度予控制网络图1、****超薄板带钢轧机工程总平面图2、****超薄板带钢轧机工程建设总体网络予控图一、工程概况 1、工程特点:**超薄板带连铸连轧工程建设主要是解决国内当前尚不能生产的宽薄带钢产品,填补国内空白。该项工程建成后,生产的连铸坯厚度达到90mm,薄板宽度为 900~1600mm,带钢厚度为 0.8~12.7mm,其中 80%厚度<3mm,将淘汰**现有轧机能力 83%的旧轧机,使其具有国际先进水平的轧机产能占 83%,具有国内先进水平轧机产能占 17%。该工程投资巨大、工期短、技术含量很高,在设计上选用了多项新的工艺和设备,一期将建设 2 座 LF 炉、2 台薄板坯连铸机、1 座辊底式均热炉、7 机架四辊 cvcplvs精轧机组、轧后控制冷却塔、卷取机、钢卷运输系统,以及平整分卷机组等,工程中采纳了 39 项新技术。三电采纳三电一体化 EIC 系统,(即基础自动化、过程控制计算机系统、生产控制计算机系统),产品按国家标准和国际标准组织生产、检验和交货,主要执行; 国标 GB 和 JIS(日本)、DIN(德国)、及ASTM(美国)等国标准。2、工程规模:1、薄板坯连铸连轧工程分两期建成,第一期生产规模为 120 万吨/年热轧卷,平整卷分卷机组年产量为 60 万吨,需要热轧原料钢卷 61.2 万吨,一期工程按三个标段组织建设;工程主体划分为热轧带钢标段,精炼及连铸标段,水处理标段。第二期生产规模建成后为 200 万吨/年热轧钢卷;薄板连铸连轧工程总建筑面积 52000m2,工程总投资(静态投资控制)22 亿元,其中建安投资控制目标为 5.5 亿元. 3、工程建设单位:****薄板有限公司。 4、工程建设地点:湖南****钢铁集团有限公司厂区内(原一、三、五轧、轧辊车间旧止)。 5、工程设计单位:**集团武汉钢铁设计讨论总院。 6、工程施工建设承包单位:上海**冶金建设公司; 中国**冶金建设公司; 中...
