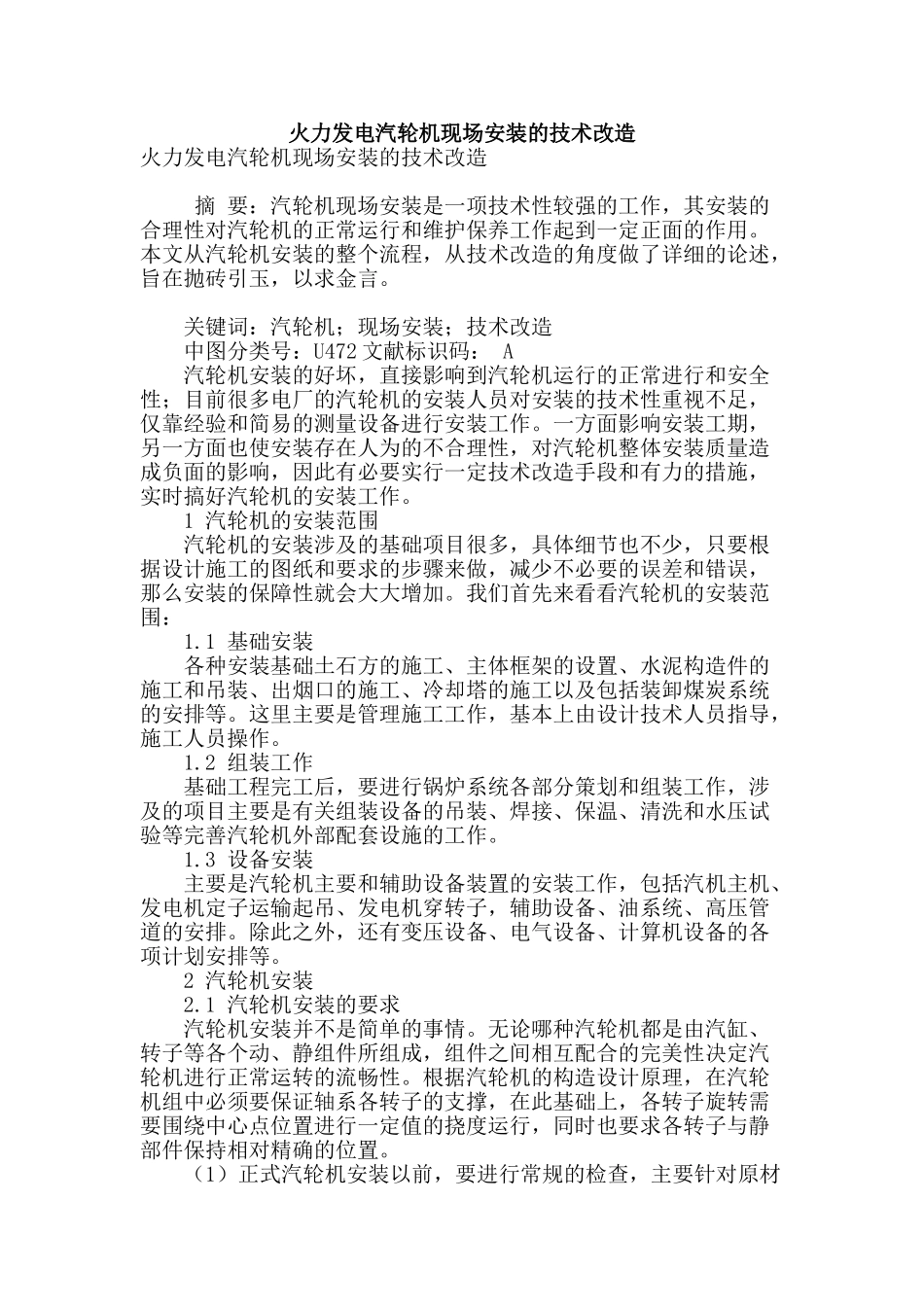

火力发电汽轮机现场安装的技术改造火力发电汽轮机现场安装的技术改造 摘 要:汽轮机现场安装是一项技术性较强的工作,其安装的合理性对汽轮机的正常运行和维护保养工作起到一定正面的作用
本文从汽轮机安装的整个流程,从技术改造的角度做了详细的论述,旨在抛砖引玉,以求金言
关键词:汽轮机;现场安装;技术改造 中图分类号:U472 文献标识码: A 汽轮机安装的好坏,直接影响到汽轮机运行的正常进行和安全性;目前很多电厂的汽轮机的安装人员对安装的技术性重视不足,仅靠经验和简易的测量设备进行安装工作
一方面影响安装工期,另一方面也使安装存在人为的不合理性,对汽轮机整体安装质量造成负面的影响,因此有必要实行一定技术改造手段和有力的措施,实时搞好汽轮机的安装工作
1 汽轮机的安装范围 汽轮机的安装涉及的基础项目很多,具体细节也不少,只要根据设计施工的图纸和要求的步骤来做,减少不必要的误差和错误,那么安装的保障性就会大大增加
我们首先来看看汽轮机的安装范围: 1
1 基础安装 各种安装基础土石方的施工、主体框架的设置、水泥构造件的施工和吊装、出烟口的施工、冷却塔的施工以及包括装卸煤炭系统的安排等
这里主要是管理施工工作,基本上由设计技术人员指导,施工人员操作

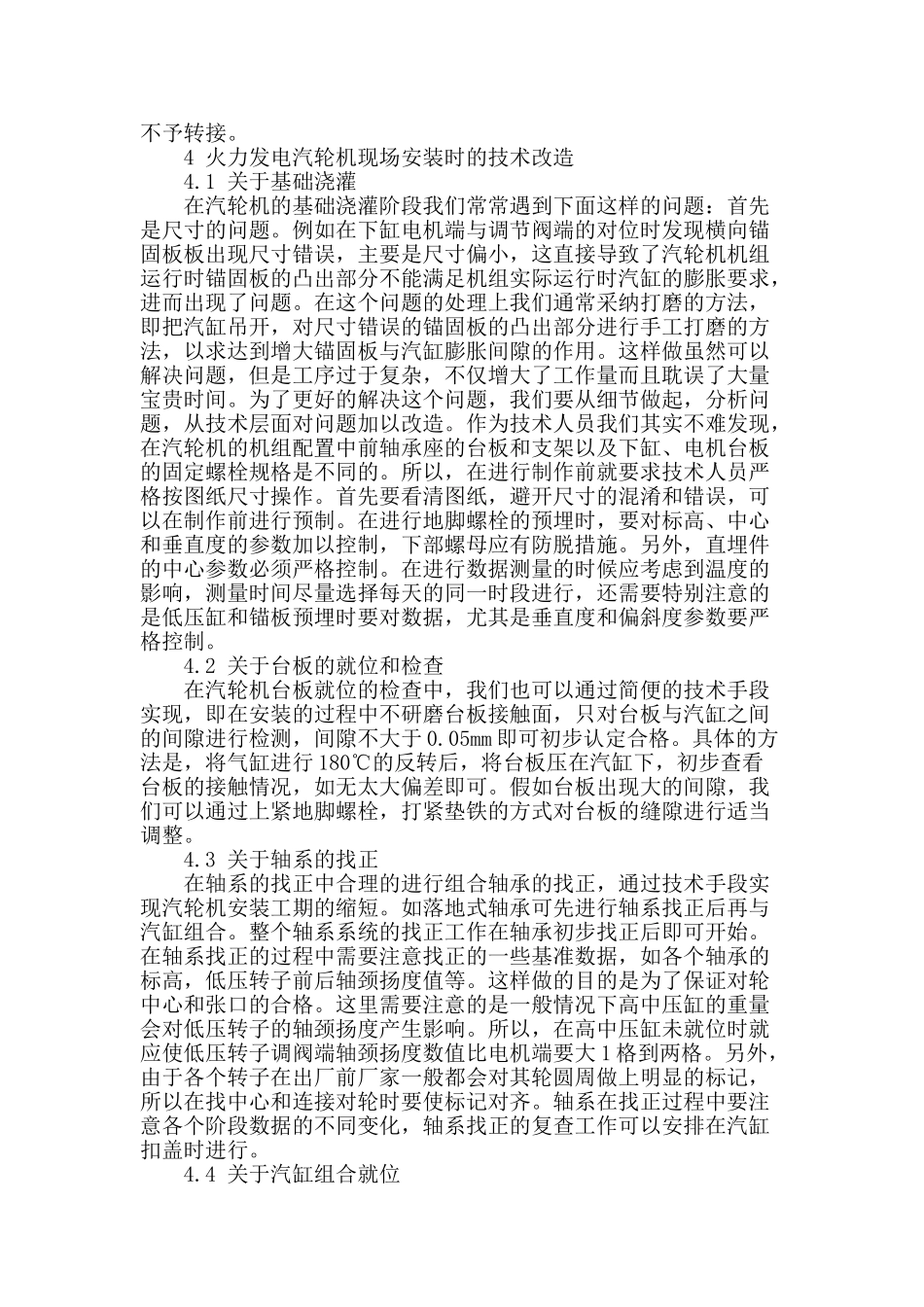

2 组装工作 基础工程完工后,要进行锅炉系统各部分策划和组装工作,涉及的项目主要是有关组装设备的吊装、焊接、保温、清洗和水压试验等完善汽轮机外部配套设施的工作
3 设备安装 主要是汽轮机主要和辅助设备装置的安装工作,包括汽机主机、发电机定子运输起吊、发电机穿转子,辅助设备、油系统、高压管道的安排
除此之外,还有变压设备、电气设备、计算机设备的各项计划安排等
2 汽轮机安装 2
1 汽轮机安装的要求 汽轮机安装并不是简单的事情

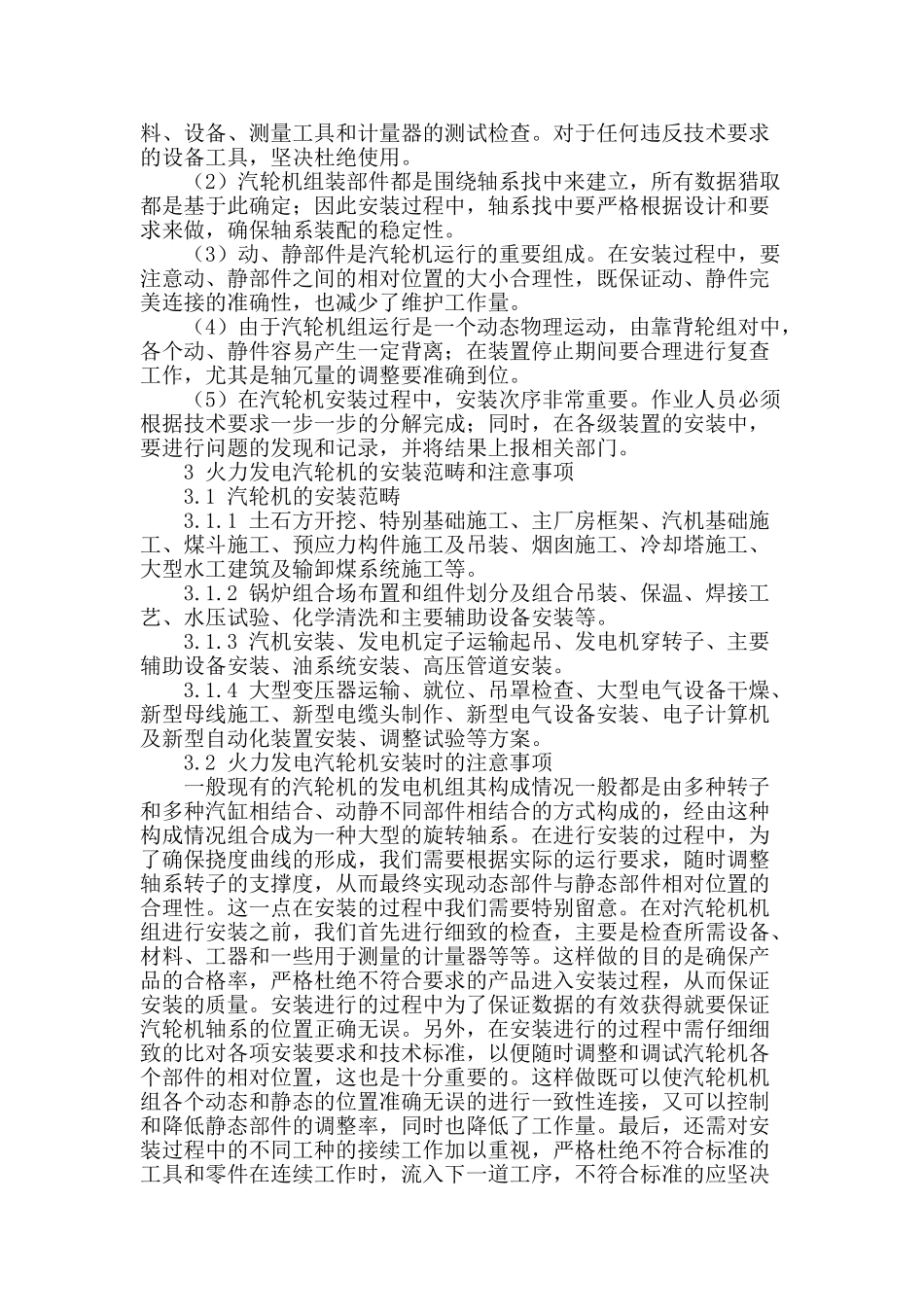

无论哪种汽轮机都是由汽缸、转子等各个动、静组件所组成,组件之间相互配合的完美性决定汽轮机进行正常运转
