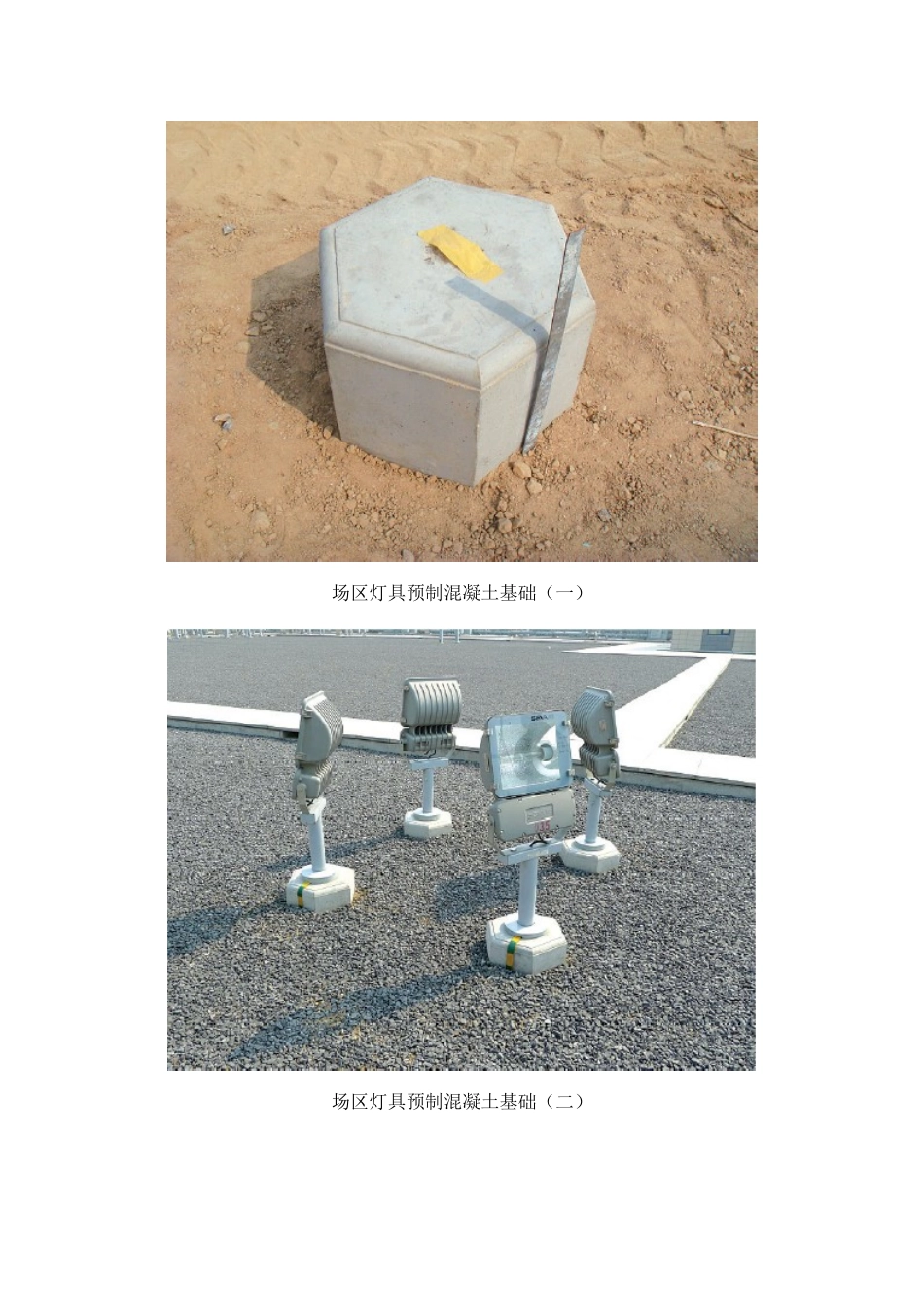

灯具预制混凝土基础施工工艺标准及施工要点1、施工工艺标准(1) 预制混凝土基础尺寸应与施工图保持一致,预留空洞、穿管、地脚螺栓和预埋件必须准确。(2) 外露部分采纳清水混凝土倒圆角工艺。(3) 立面垂直度偏差≤2mm。表面平整度偏差≤3mm。阳角方正偏差≤3mm。按缝直线度偏差≤1mm。(4) 预埋件安装中心线偏差≤±3mm。顶面标高偏差≤±3mm。(5) 基础混凝土表面标高偏差−5~0mm。表面平整度偏差≤3mm2、施工要点(1) 材料:宜采纳普通硅酸盐水泥,强度等级≥42.5,质量要求符合现行GB 175。粗骨料采纳碎石或卵石,当混凝土强度≥C30时,含泥量≤1%;当混凝土强度<C30 时,含泥量≤2%,细骨料应采纳中砂,当混凝土强度≥C30 时,含泥量≤3%;当混凝土强度<C30 时,含泥量≤5%,其他质量要求符合现行JGJ 52。宜采纳饮用水拌和,当采纳其他水源时水质应达到现行JGJ 63的规定。(2) 基础底部地基处理和垫层施工应严格根据施工法律规范和设计图纸要求进行。(3) 预制混凝土基础采纳清水混凝土倒圆角工艺,宜采纳定型模板,工厂化制作,先制作样板后施工。(4) 采纳定型模板、倒扣法预制混凝土基础。支设混凝土模板时,基础顶面朝下。模板内需粘贴PVC 板,并将压顶上口两个阳角用边长PVC圆角倒角,圆角粘贴平直、无缝隙,接缝严密。(5) 混凝土浇筑:严格控制原材料质量及搅拌质量,混凝土振捣密实、振点均匀,不漏振或过振。混凝土终凝后开始洒水养护,并用棉毡覆盖,养护不少于7 天。(6) 预制混凝土灯具基础安装时使用经纬仪及水准仪对标高和轴线进行控制。场区灯具预制混凝土基础(一)场区灯具预制混凝土基础(二)
