作 业 指 导 书工程名称:XX 热电有限公司 4#炉扩建工程编 号: 006作业项目名称:平台扶梯安装作业指导书编制单位:江苏 XX 建设工程集团有限公司编 写: XXX 日 期:2025
16审 核: XXX 日 期:2025
16批 准: XXX 日 期:2025
16出版日期2025

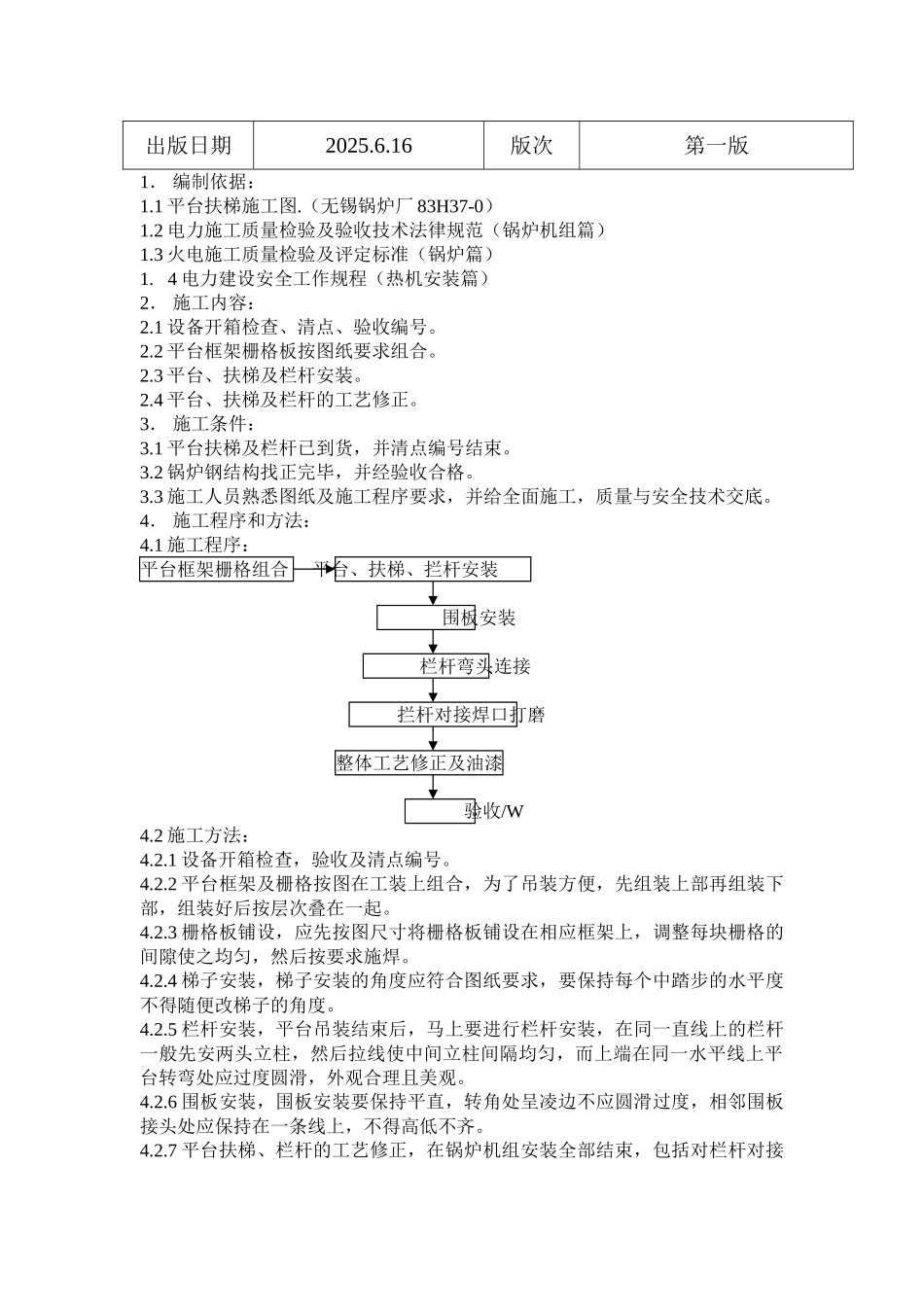

16版次第一版1. 编制依据:1
1 平台扶梯施工图
(无锡锅炉厂 83H37-0)1
2 电力施工质量检验及验收技术法律规范(锅炉机组篇)1
3 火电施工质量检验及评定标准(锅炉篇)1
4 电力建设安全工作规程(热机安装篇)2. 施工内容:2
1 设备开箱检查、清点、验收编号
2 平台框架栅格板按图纸要求组合
3 平台、扶梯及栏杆安装
4 平台、扶梯及栏杆的工艺修正
3. 施工条件:3
1 平台扶梯及栏杆已到货,并清点编号结束
2 锅炉钢结构找正完毕,并经验收合格
3 施工人员熟悉图纸及施工程序要求,并给全面施工,质量与安全技术交底
4. 施工程序和方法:4
1 施工程序:平台框架栅格组合 平台、扶梯、拦杆安装围板安装栏杆弯头连接拦杆对接焊口打磨整体工艺修正及油漆验收/W4
2 施工方法:4
1 设备开箱检查,验收及清点编号
2 平台框架及栅格按图在工装上组合,为了吊装方便,先组装上部再组装下部,组装好后按层次叠在一起
3 栅格板铺设,应先按图尺寸将栅格板铺设在相应框架上,调整每块栅格的间隙使之均匀,然后按要求施焊
4 梯子安装,梯子安装的角度应符合图纸要求,要保持每个中踏步的水平度不得随便改梯子的角度
5 栏杆安装,平台吊装结束后,马上要进行栏杆安装,在同一直线上的栏杆一般先安两头立柱,然后拉线使中间立柱间隔均匀,而上端在同一水平线上平台转弯处应过度圆滑,外观合理且美观

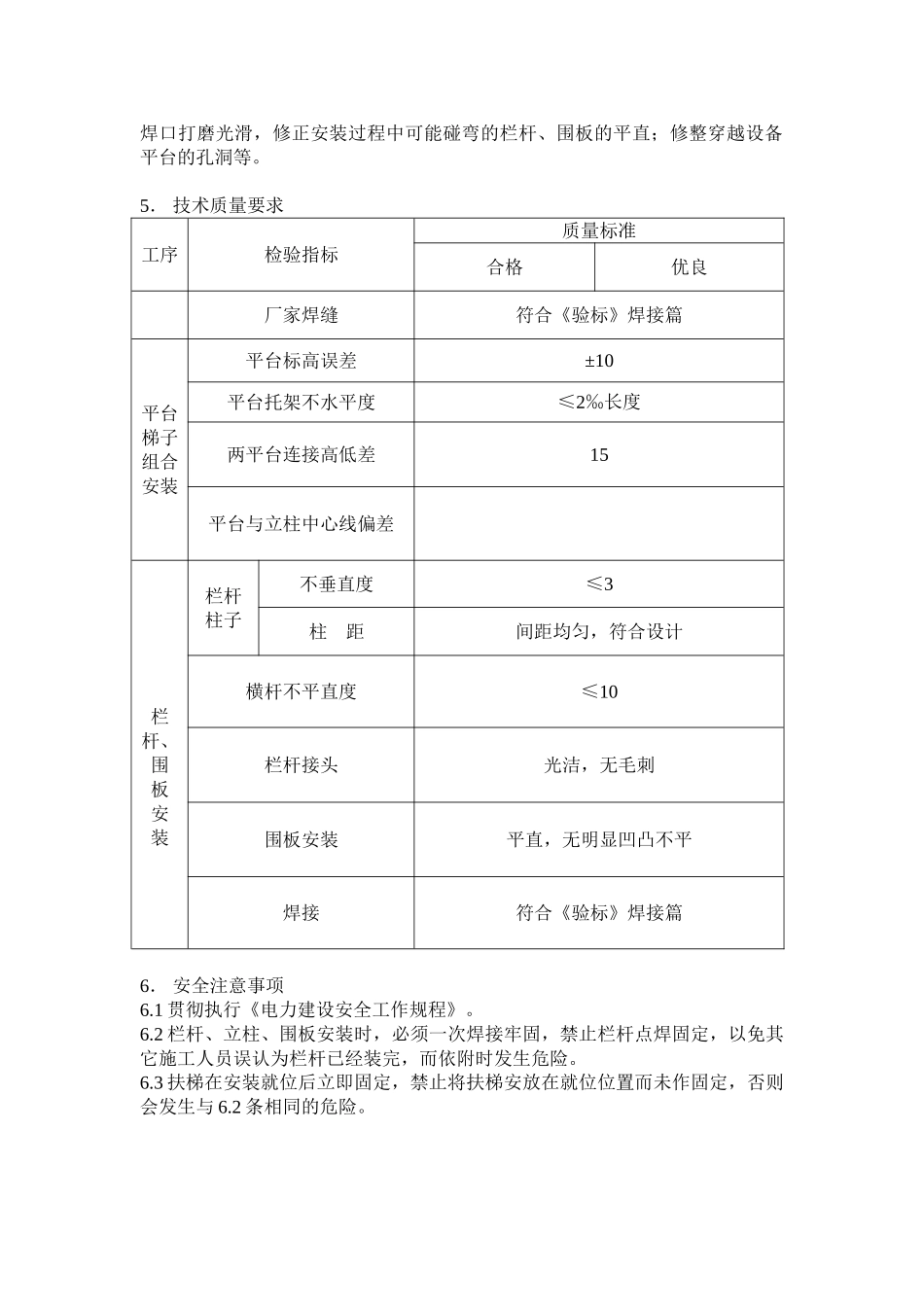

6 围板安装,围板安装要保持平
