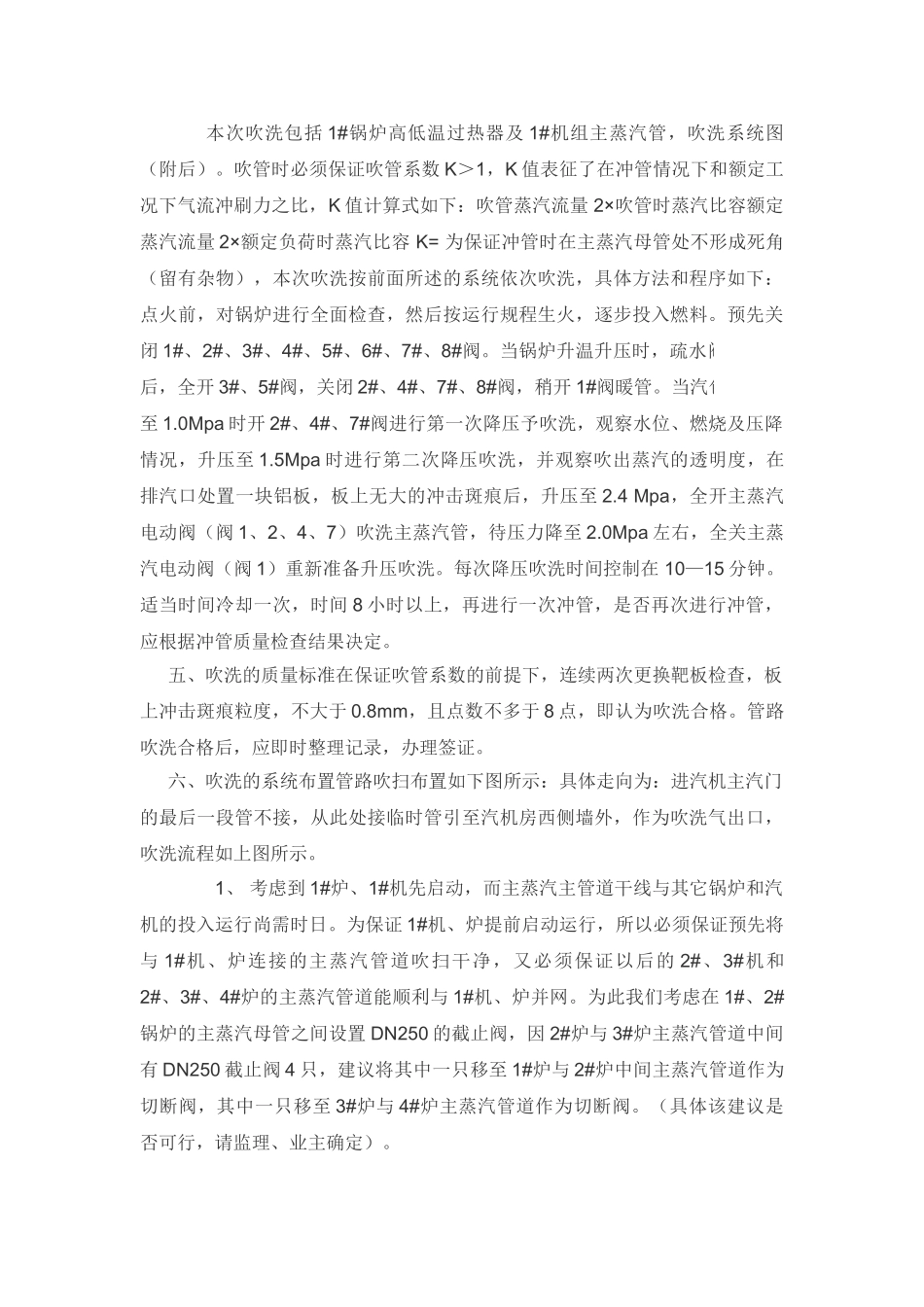

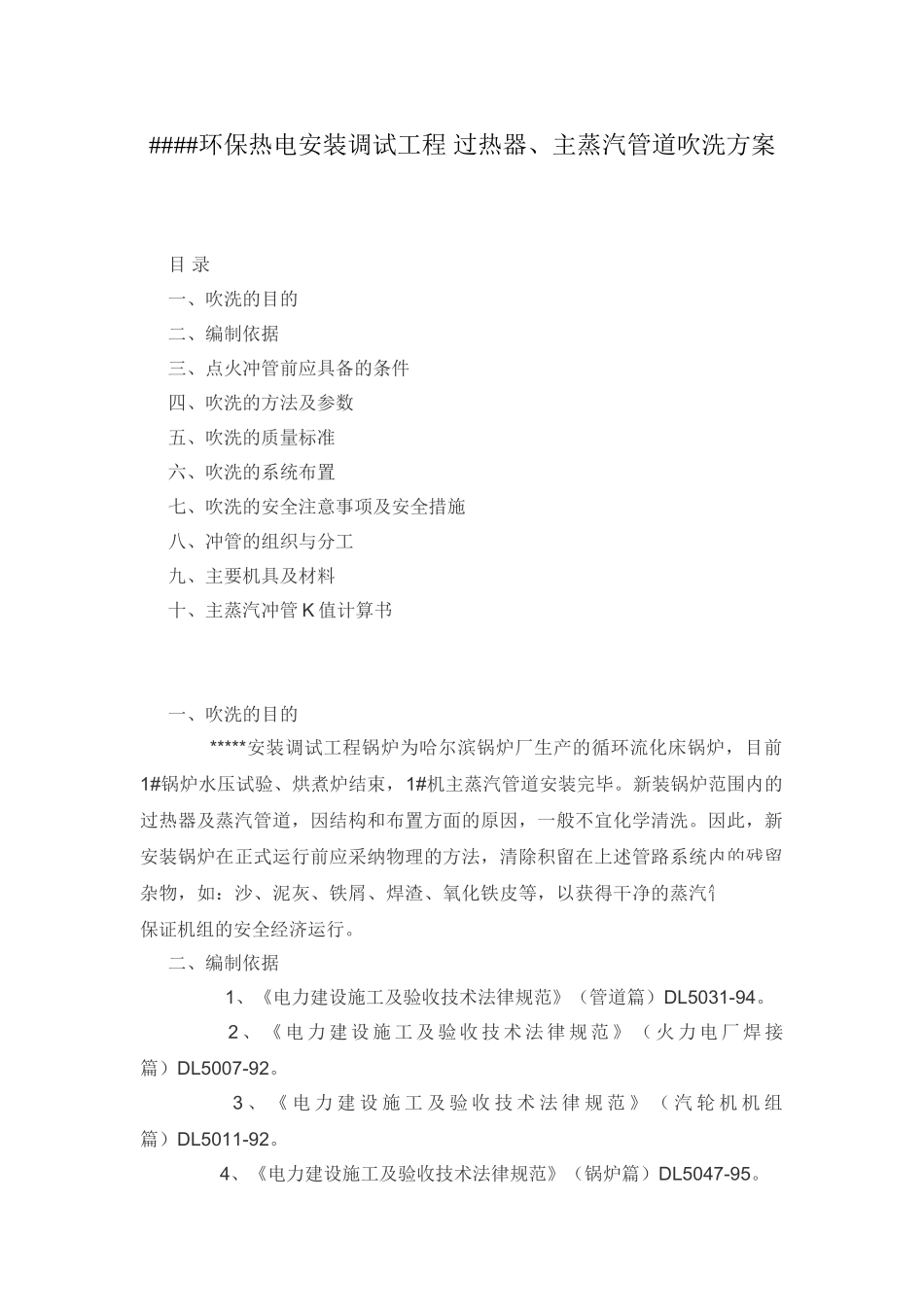

####环保热电安装调试工程 过热器、主蒸汽管道吹洗方案 目 录 一、吹洗的目的 二、编制依据 三、点火冲管前应具备的条件 四、吹洗的方法及参数 五、吹洗的质量标准 六、吹洗的系统布置 七、吹洗的安全注意事项及安全措施 八、冲管的组织与分工 九、主要机具及材料 十、主蒸汽冲管 K 值计算书 一、吹洗的目的 *****安装调试工程锅炉为哈尔滨锅炉厂生产的循环流化床锅炉,目前1#锅炉水压试验、烘煮炉结束,1#机主蒸汽管道安装完毕
新装锅炉范围内的过热器及蒸汽管道,因结构和布置方面的原因,一般不宜化学清洗
因此,新安装锅炉在正式运行前应采纳物理的方法,清除积留在上述管路系统内的残留杂物,如:沙、泥灰、铁屑、焊渣、氧化铁皮等,以获得干净的蒸汽管道系统,保证机组的安全经济运行

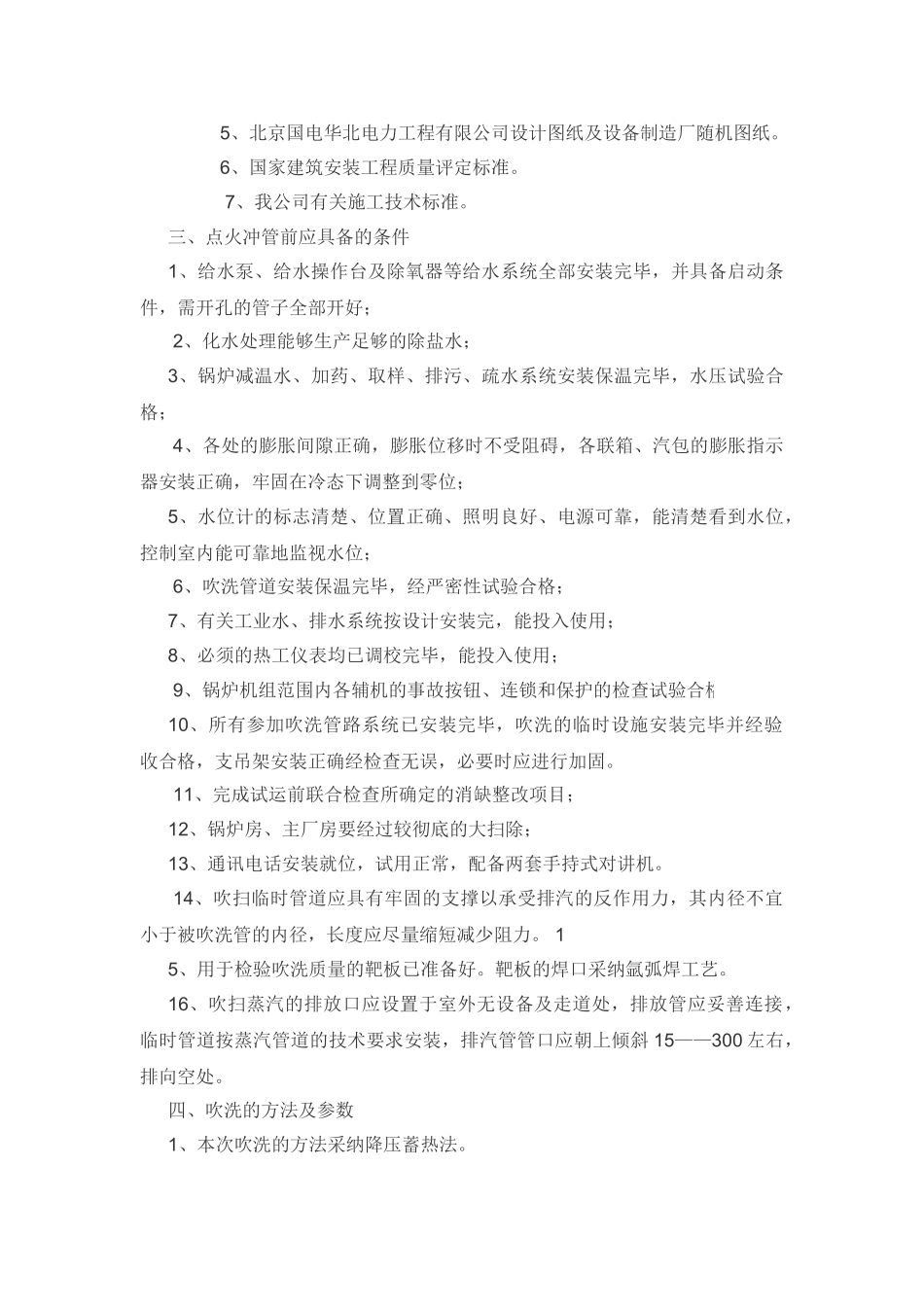

二、编制依据 1、《电力建设施工及验收技术法律规范》(管道篇)DL5031-94
2 、 《 电 力 建 设 施 工 及 验 收 技 术 法 律 规 范 》 ( 火 力 电 厂 焊 接篇)DL5007-92
3 、 《 电 力 建 设 施 工 及 验 收 技 术 法 律 规 范 》 ( 汽 轮 机 机 组篇)DL5011-92
4、《电力建设施工及验收技术法律规范》(锅炉篇)DL5047-95
5、北京国电华北电力工程有限公司设计图纸及设备制造厂随机图纸
6、国家建筑安装工程质量评定标准
7、我公司有关施工技术标准
三、点火冲管前应具备的条件 1、给水泵、给水操作台及除氧器等给水系统全部安装完毕,并具备启动条件,需开孔的管子全部开好; 2、化水处理能够生产足够的除盐水; 3、锅炉减温水、加药、取样、排污、疏水系统安装保温完毕,水压试验合格; 4、各处的膨胀间隙正确,膨胀位移时不受阻碍,各联箱、汽包的膨胀指示器安装正确,牢固在冷态下调整到零位; 5、水位计的标志清楚、位置正确、照明良好、电源可靠,能清
