独立柱模板施工技术交底

独立柱模板施工技术交底_第1页
1/5
独立柱模板施工技术交底_第2页
2/5
独立柱模板施工技术交底_第3页
3/5

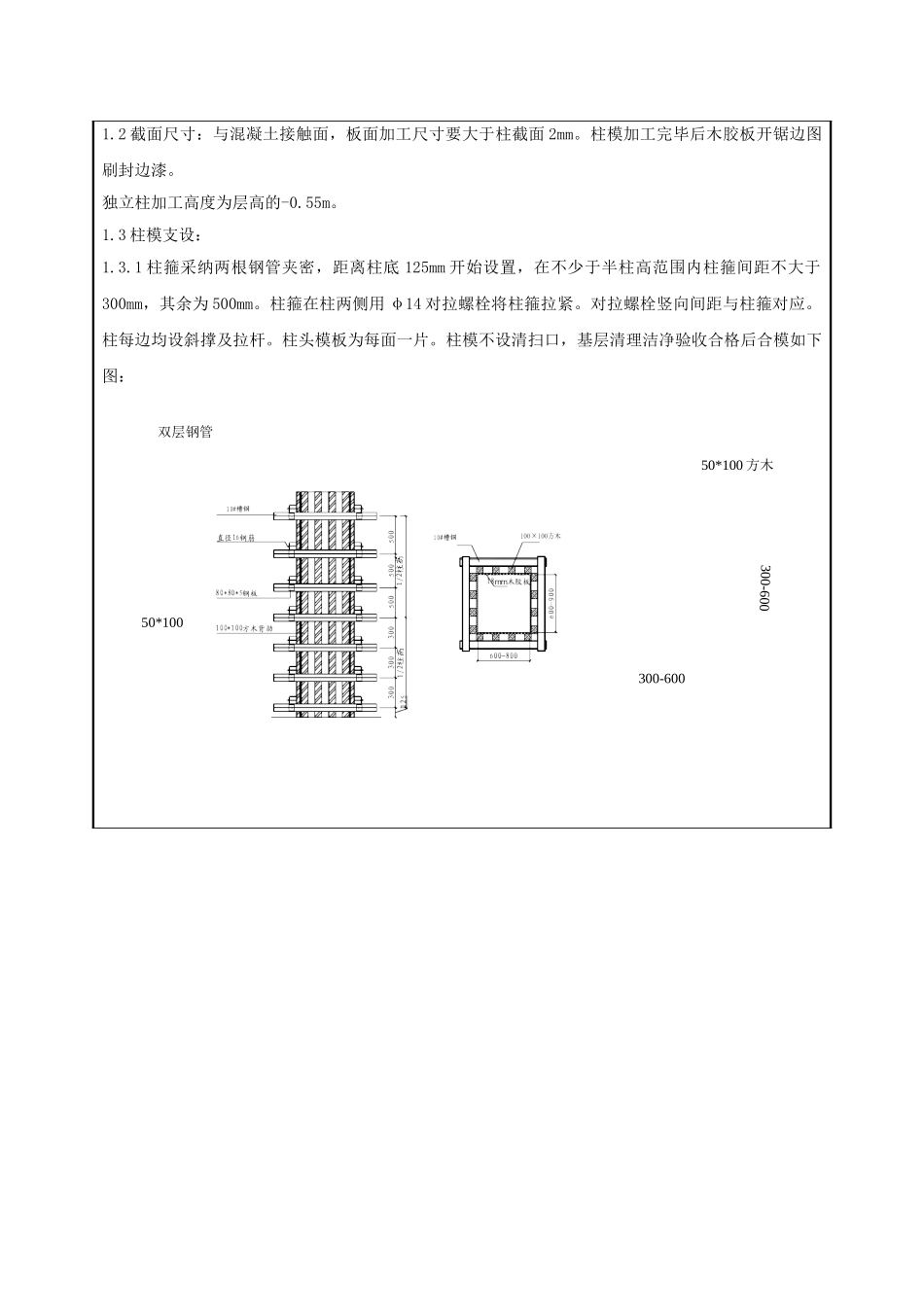

技术交底记录编 号022工程名称新村工程三标段交 底 日 期施工单位有限公司分项工程名称模板交底提要独立柱模板施工技术交底交底内容: 一、材料要求U 托、花篮螺栓、钢绞线、钢管、短方木等。二、主要机具塔吊、手锤、安全带、安全帽、绝缘鞋等。三、作业条件:1、独立柱钢筋施工完毕,经过验收并办理隐检、交验手续;2、独立柱预留预埋完毕,验收结束。3、顶模撑安装牢固、位置准确。顶模撑顶端涂好防锈漆。4、弹出独立柱 50 控制线,并经验线合格,作为模板定位校核的依据。5、楼板板面平整,且标高准确,墙边线 10cm 范围内原浆找平压光。6、砼施工缝剔凿清理合格。7、独立柱模板清理洁净,均匀涂刷脱模剂(严禁使用废机油)。四、操作工艺1、工艺流程:1.1 首先根据柱尺寸预制柱模,一柱四片,并进行编号;1.2 安装第一片柱模,并用铁丝与柱主筋临时固定,柱模板启口位置粘贴海绵条,防止露浆;1.3 随即安装第二、三、四片柱模,用铁丝临时固定,并进行调整使尺寸、位置与测量提供的线相符;1.4 自下而上安装柱套箍,并设置支撑:柱箍严格进行设置,并设置钢丝绳与地面预埋的铁脚拉接,同时准确校正柱轴线位置、垂直偏差、对角线等,使柱尺寸、位置与图纸相符;1.5 柱模板内清理:用空压机鼓风清理,将模板内杂物从清扫口清出;1.6 检查验收:首先由施工队进行自检,经自检合格后,报项目部质检组织验收合格后,方可进行混凝土浇筑。四、施工工艺: (柱模加工、柱模支设、截面尺寸保证措施、防露浆措施)独立柱的主要尺寸有 600×600、300×300、400×400、500×500、550×550,1、柱模加工1.1 采纳 18 厚木胶合板、方木制作定型木模。拼缝处刨平,拼接时夹海绵条挤紧,龙骨采纳50mm×100mm 方木,方木间距中到中不大于 300mm。1.2 截面尺寸:与混凝土接触面,板面加工尺寸要大于柱截面 2mm。柱模加工完毕后木胶板开锯边图刷封边漆。独立柱加工高度为层高的-0.55m。1.3 柱模支设:1.3.1 柱箍采纳两根钢管夹密,距离柱底 125mm 开始设置,在不少于半柱高范围内柱箍间距不大于300mm,其余为 500mm。柱箍在柱两侧用 φ14 对拉螺栓将柱箍拉紧。对拉螺栓竖向间距与柱箍对应。柱每边均设斜撑及拉杆。柱头模板为每面一片。柱模不设清扫口,基层清理洁净验收合格后合模如下图:双层钢管50*100 方木50*100300-600300-6001.3.2 截面尺寸保证措施: 为保证独立柱截面尺寸,独立柱内部安放双 F 卡,安放位置:上中下...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

独立柱模板施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
