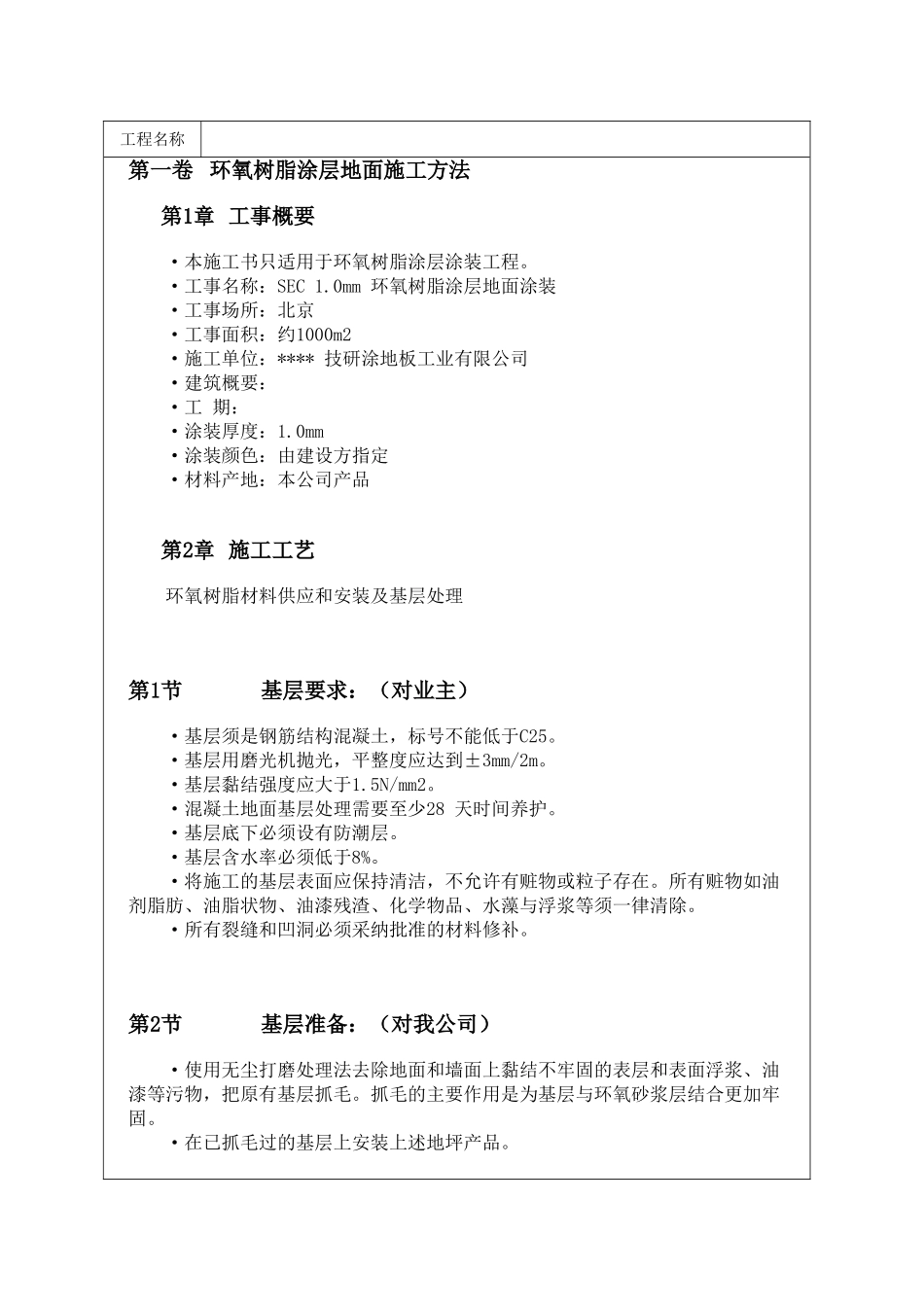

工程名称第一卷 环氧树脂涂层地面施工方法第1章 工事概要·本施工书只适用于环氧树脂涂层涂装工程
·工事名称:SEC 1
0mm 环氧树脂涂层地面涂装·工事场所:北京·工事面积:约1000m2·施工单位:**** 技研涂地板工业有限公司·建筑概要:·工 期:·涂装厚度:1
0mm·涂装颜色:由建设方指定·材料产地:本公司产品第2章 施工工艺环氧树脂材料供应和安装及基层处理第1节基层要求:(对业主)·基层须是钢筋结构混凝土,标号不能低于C25
·基层用磨光机抛光,平整度应达到±3mm/2m
·基层黏结强度应大于1
5N/mm2
·混凝土地面基层处理需要至少28 天时间养护
·基层底下必须设有防潮层
·基层含水率必须低于8%
·将施工的基层表面应保持清洁,不允许有赃物或粒子存在
所有赃物如油剂脂肪、油脂状物、油漆残渣、化学物品、水藻与浮浆等须一律清除
·所有裂缝和凹洞必须采纳批准的材料修补
第2节基层准备:(对我公司)·使用无尘打磨处理法去除地面和墙面上黏结不牢固的表层和表面浮浆、油漆等污物,把原有基层抓毛
抓毛的主要作用是为基层与环氧砂浆层结合更加牢固
·在已抓毛过的基层上安装上述地坪产品

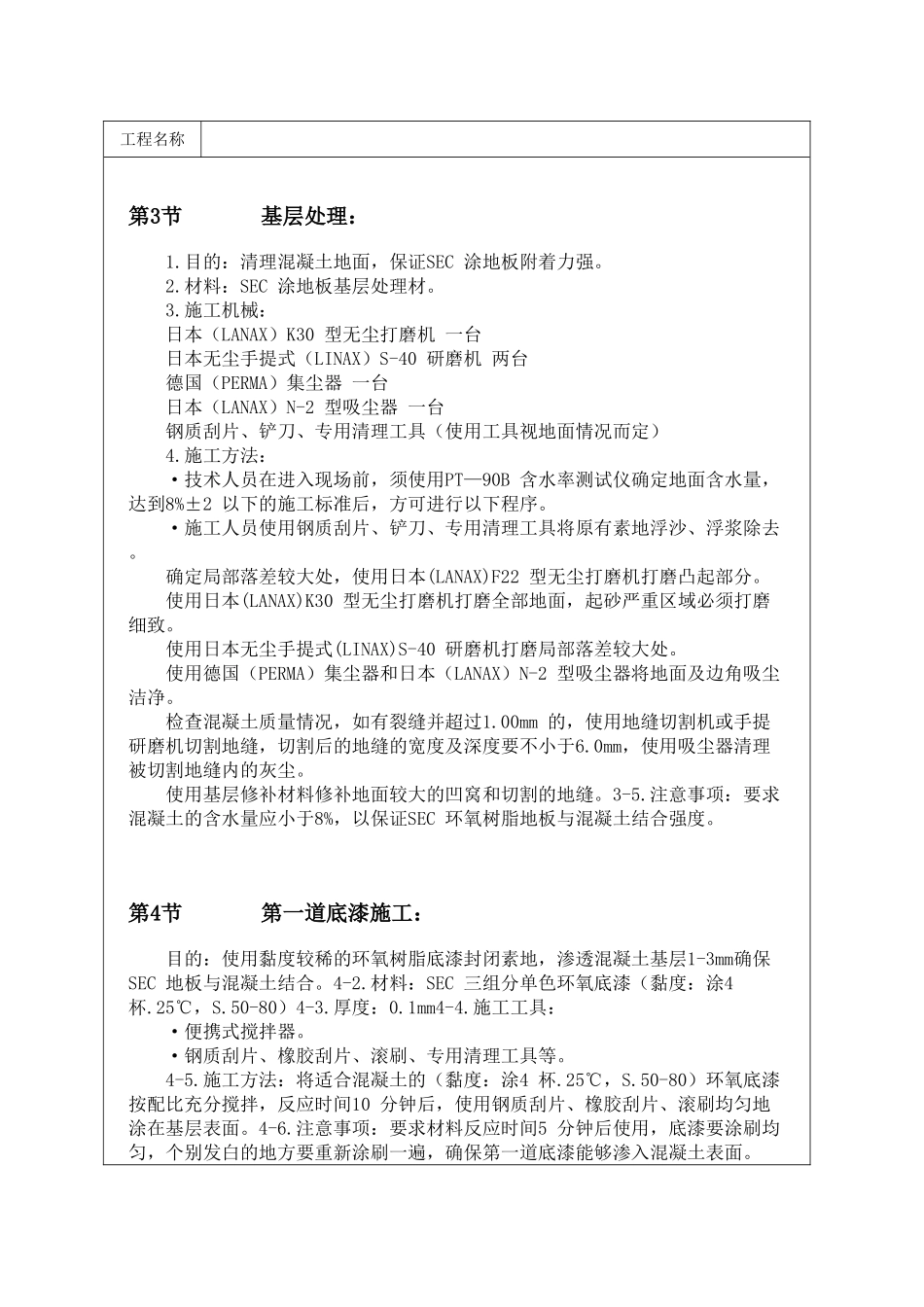

工程名称第3节基层处理:1
目的:清理混凝土地面,保证SEC 涂地板附着力强
材料:SEC 涂地板基层处理材
施工机械:日本(LANAX)K30 型无尘打磨机 一台日本无尘手提式(LINAX)S-40 研磨机 两台德国(PERMA)集尘器 一台日本(LANAX)N-2 型吸尘器 一台钢质刮片、铲刀、专用清理工具(使用工具视地面情况而定)4
施工方法:·技术人员在进入现场前,须使用PT—90B 含水率测试仪确定地面含水量,达到8%±2 以下的施工标准后,方可进行以下程序
·施工人员使用钢质刮片、铲刀、专用清理工具将原有素地浮沙、浮浆除去

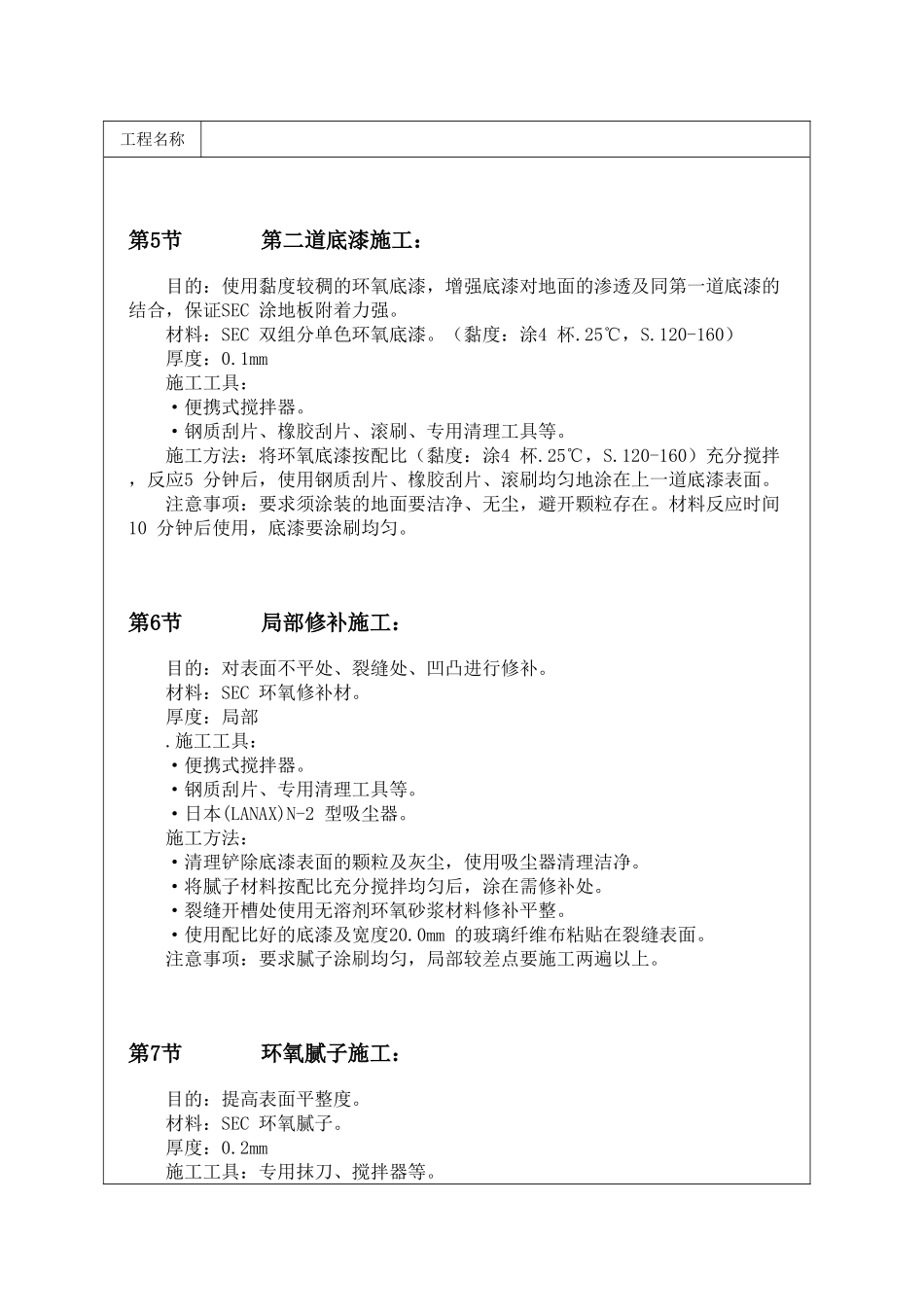

确定局部落差较大处,使用日本(LANAX)F22
