主体模板施一、工程概况二、施工技术和工艺 1
模板的拆除三、施工质量要求四、安全文明施工五、附图编 制 依 据一、施工图纸二、砼结构工程施工及验收法律规范 GB50204-92三、现行建筑施工法律规范大全四、北京市建筑安装分项工程施工工艺规程 DBJ01-26-96五、建筑施工手册一
工程概况本工程结构形式为全现浇剪力墙结构,箱型基础
地下室共两层,外墙内墙厚 200mm,基底标高为-7
00 相当于绝对标高 41
人员组织与安排根据工程情况,模板支设考虑木工 70 人,具体由现场调整

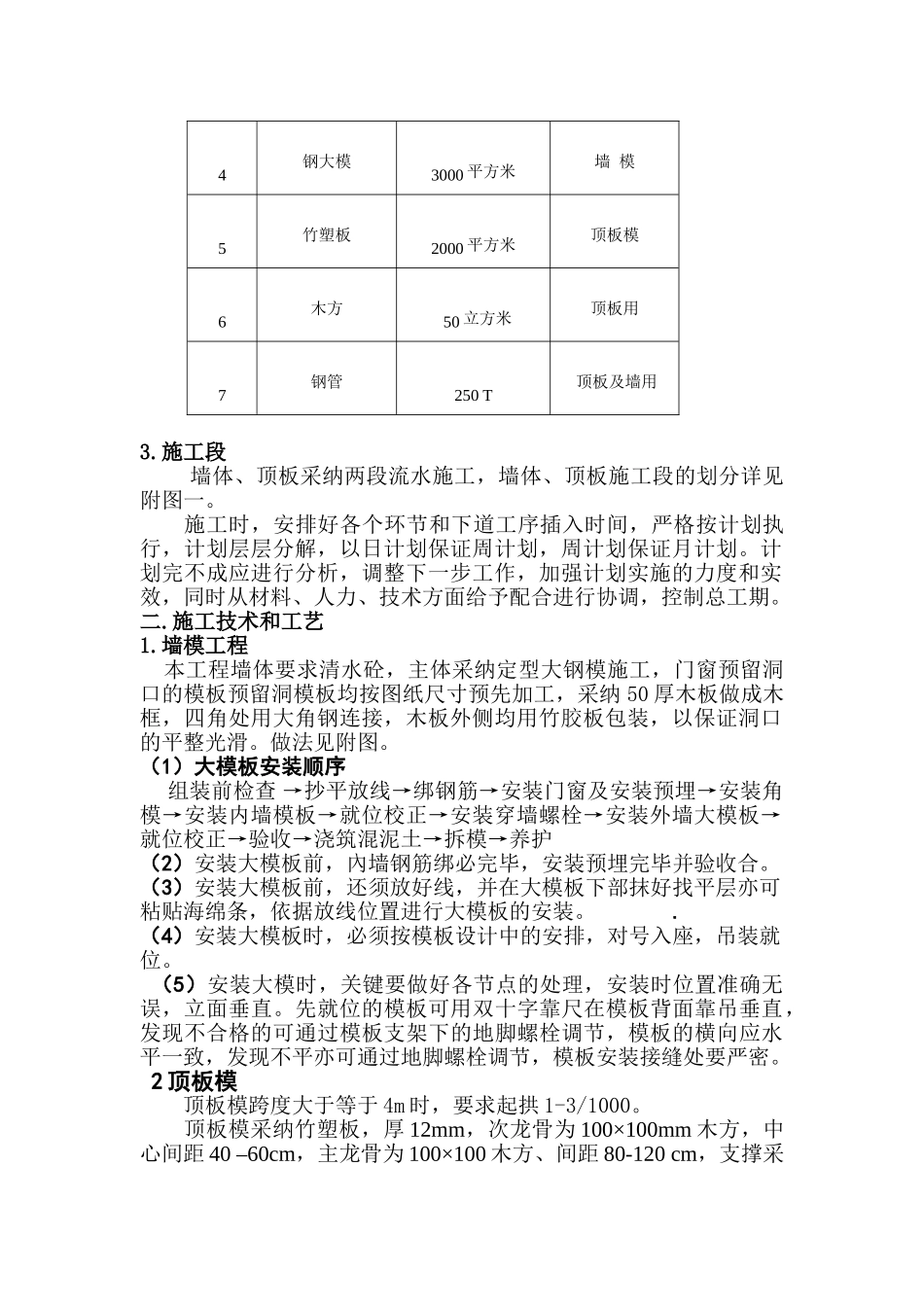

机械料具安排名 称数 量备 注1压刨机1木加工用2平刨机1木加工用3电动锯1木加工用4钢大模3000 平方米墙 模5竹塑板2000 平方米顶板模6木方 50 立方米顶板用7钢管250 T 顶板及墙用3
施工段 墙体、顶板采纳两段流水施工,墙体、顶板施工段的划分详见附图一
施工时,安排好各个环节和下道工序插入时间,严格按计划执行,计划层层分解,以日计划保证周计划,周计划保证月计划
计划完不成应进行分析,调整下一步工作,加强计划实施的力度和实效,同时从材料、人力、技术方面给予配合进行协调,控制总工期
施工技术和工艺1
墙模工程 本工程墙体要求清水砼,主体采纳定型大钢模施工,门窗预留洞口的模板预留洞模板均按图纸尺寸预先加工,采纳 50 厚木板做成木框,四角处用大角钢连接,木板外侧均用竹胶板包装,以保证洞口的平整光滑
(1)大模板安装顺序 组装前检查 →抄平放线→绑钢筋→安装门窗及安装预埋→安装角模→安装内墙模板→就位校正→安装穿墙螺栓→安装外墙大模板→就位校正→验收→浇筑混泥土→拆模→养护(2)安装大模板前,內墙钢筋绑必完毕,安装预埋完毕并验收合

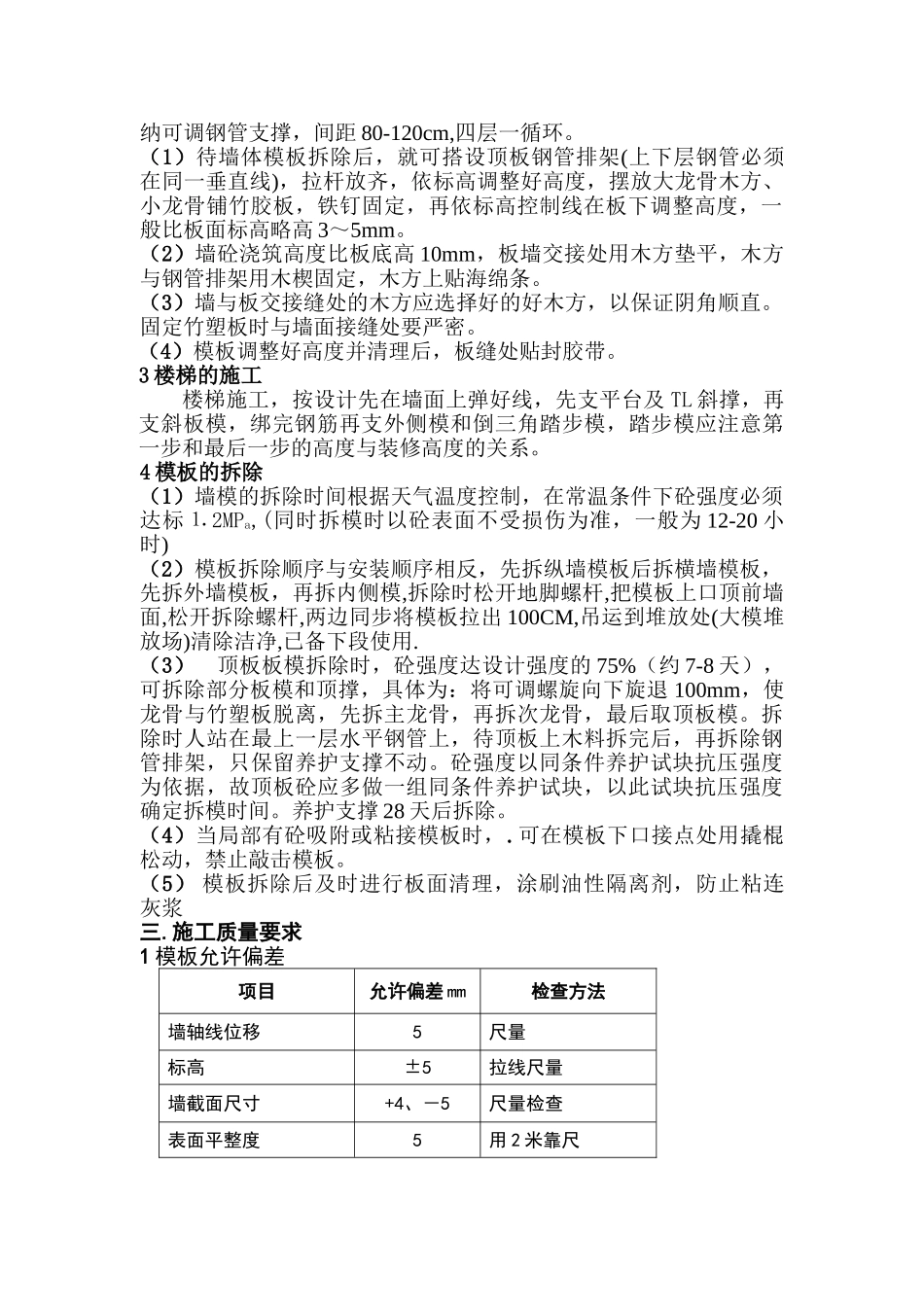

(3)安装大模板前,还须放好线,并在大模板下部抹好找平层亦可粘贴
