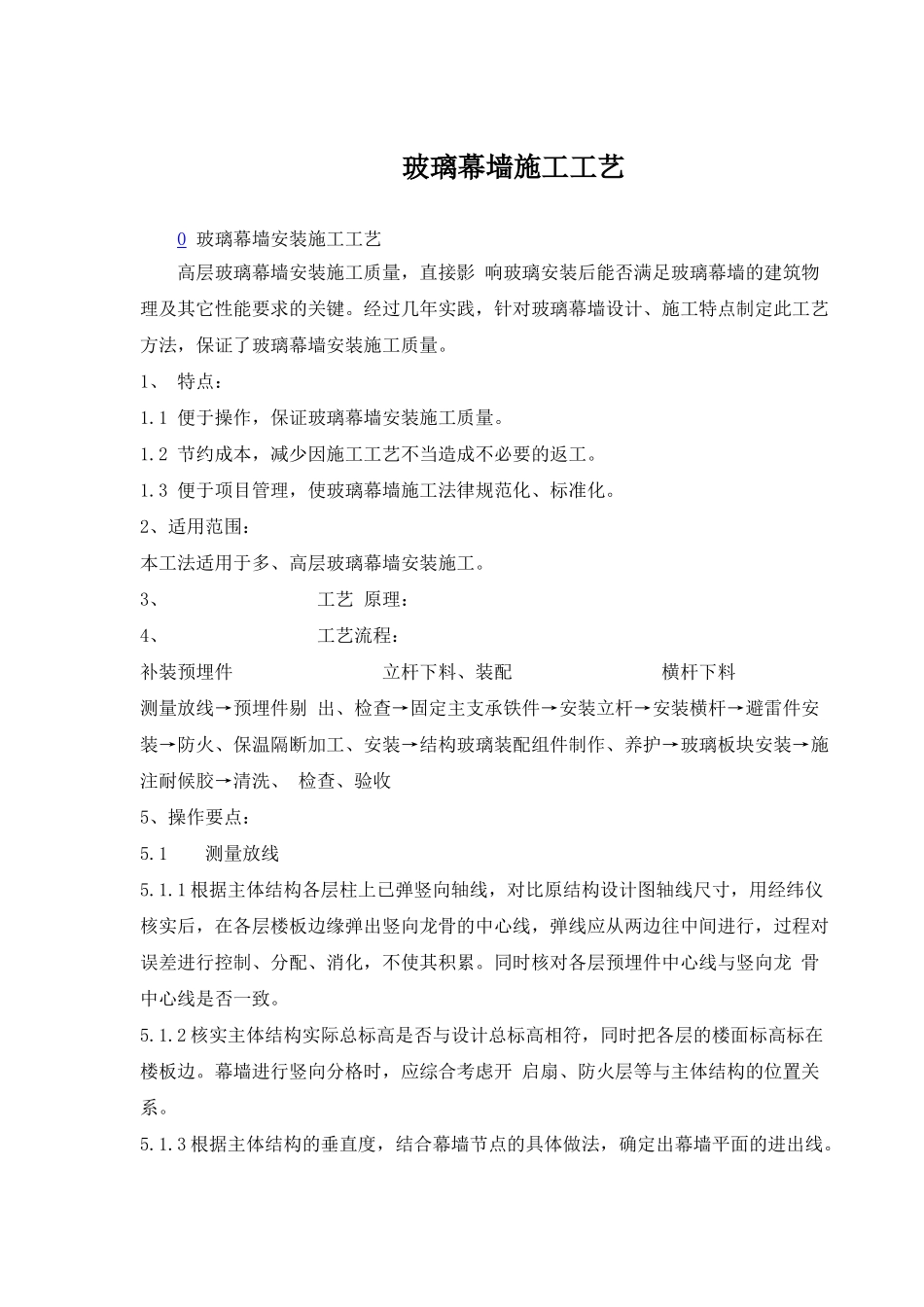

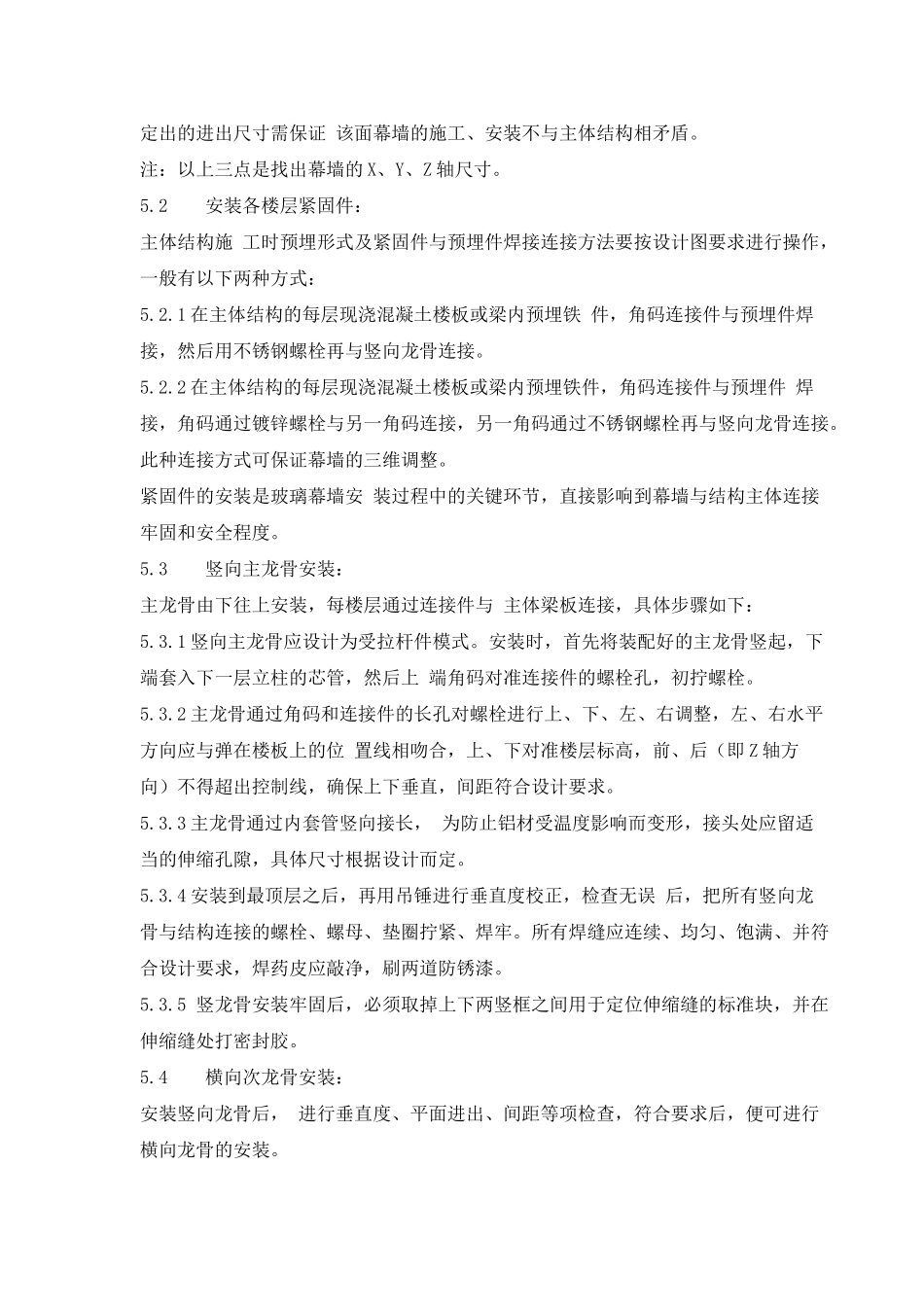

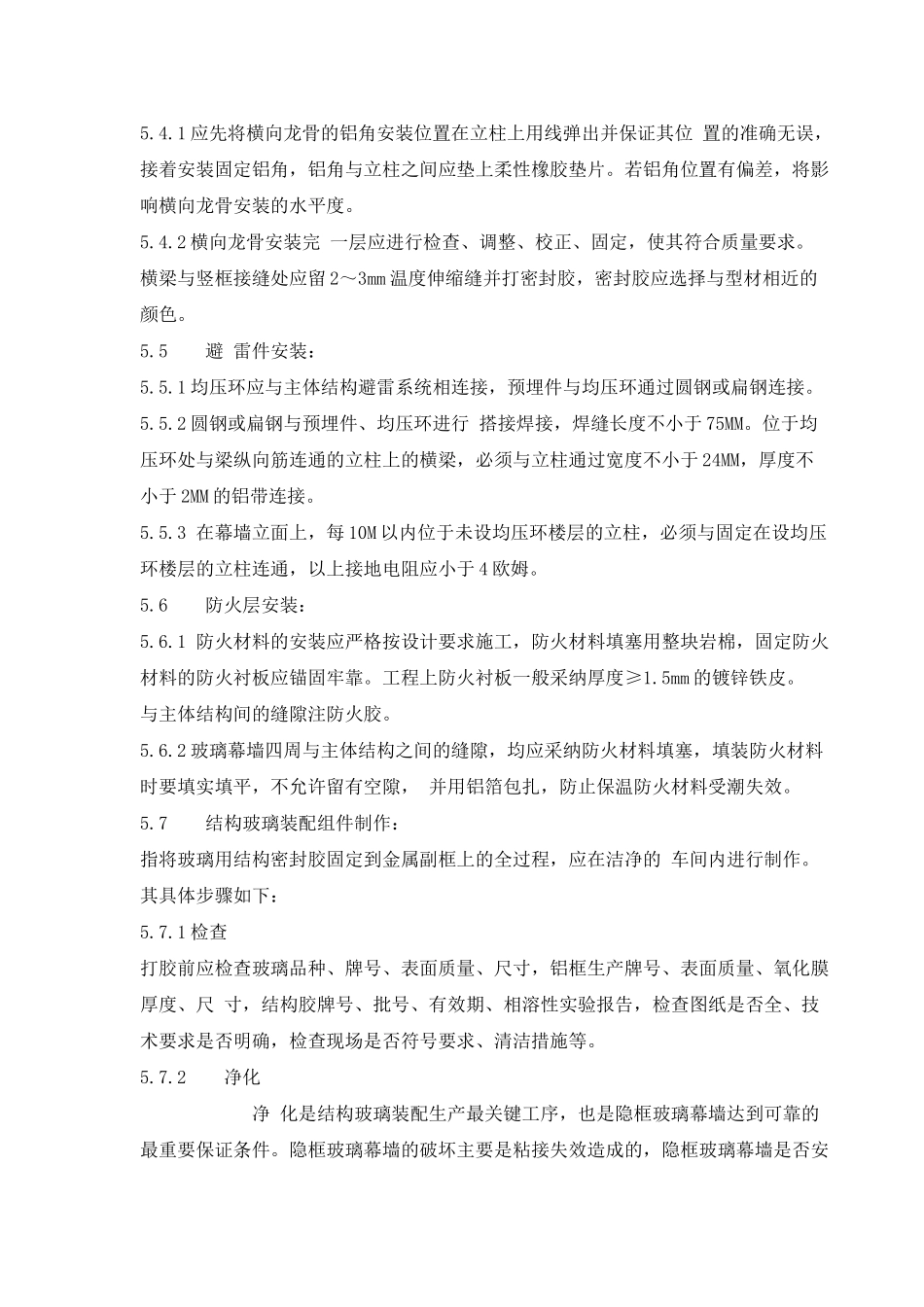

玻璃幕墙施工工艺0 玻璃幕墙安装施工工艺高层玻璃幕墙安装施工质量,直接影 响玻璃安装后能否满足玻璃幕墙的建筑物理及其它性能要求的关键。经过几年实践,针对玻璃幕墙设计、施工特点制定此工艺方法,保证了玻璃幕墙安装施工质量。1、 特点:1.1 便于操作,保证玻璃幕墙安装施工质量。1.2 节约成本,减少因施工工艺不当造成不必要的返工。1.3 便于项目管理,使玻璃幕墙施工法律规范化、标准化。2、适用范围:本工法适用于多、高层玻璃幕墙安装施工。3、 工艺 原理:4、 工艺流程:补装预埋件 立杆下料、装配 横杆下料测量放线→预埋件剔 出、检查→固定主支承铁件→安装立杆→安装横杆→避雷件安装→防火、保温隔断加工、安装→结构玻璃装配组件制作、养护→玻璃板块安装→施注耐候胶→清洗、 检查、验收5、操作要点:5.1 测量放线5.1.1 根据主体结构各层柱上已弹竖向轴线,对比原结构设计图轴线尺寸,用经纬仪 核实后,在各层楼板边缘弹出竖向龙骨的中心线,弹线应从两边往中间进行,过程对误差进行控制、分配、消化,不使其积累。同时核对各层预埋件中心线与竖向龙 骨中心线是否一致。5.1.2 核实主体结构实际总标高是否与设计总标高相符,同时把各层的楼面标高标在楼板边。幕墙进行竖向分格时,应综合考虑开 启扇、防火层等与主体结构的位置关系。5.1.3 根据主体结构的垂直度,结合幕墙节点的具体做法,确定出幕墙平面的进出线。定出的进出尺寸需保证 该面幕墙的施工、安装不与主体结构相矛盾。注:以上三点是找出幕墙的 X、Y、Z 轴尺寸。5.2 安装各楼层紧固件:主体结构施 工时预埋形式及紧固件与预埋件焊接连接方法要按设计图要求进行操作,一般有以下两种方式:5.2.1 在主体结构的每层现浇混凝土楼板或梁内预埋铁 件,角码连接件与预埋件焊接,然后用不锈钢螺栓再与竖向龙骨连接。5.2.2 在主体结构的每层现浇混凝土楼板或梁内预埋铁件,角码连接件与预埋件 焊接,角码通过镀锌螺栓与另一角码连接,另一角码通过不锈钢螺栓再与竖向龙骨连接。此种连接方式可保证幕墙的三维调整。紧固件的安装是玻璃幕墙安 装过程中的关键环节,直接影响到幕墙与结构主体连接牢固和安全程度。5.3 竖向主龙骨安装:主龙骨由下往上安装,每楼层通过连接件与 主体梁板连接,具体步骤如下:5.3.1 竖向主龙骨应设计为受拉杆件模式。安装时,首先将装配好的主龙骨竖起,下端套入下一层立柱的芯管,然后上 端角码对准连接件的螺栓孔...
