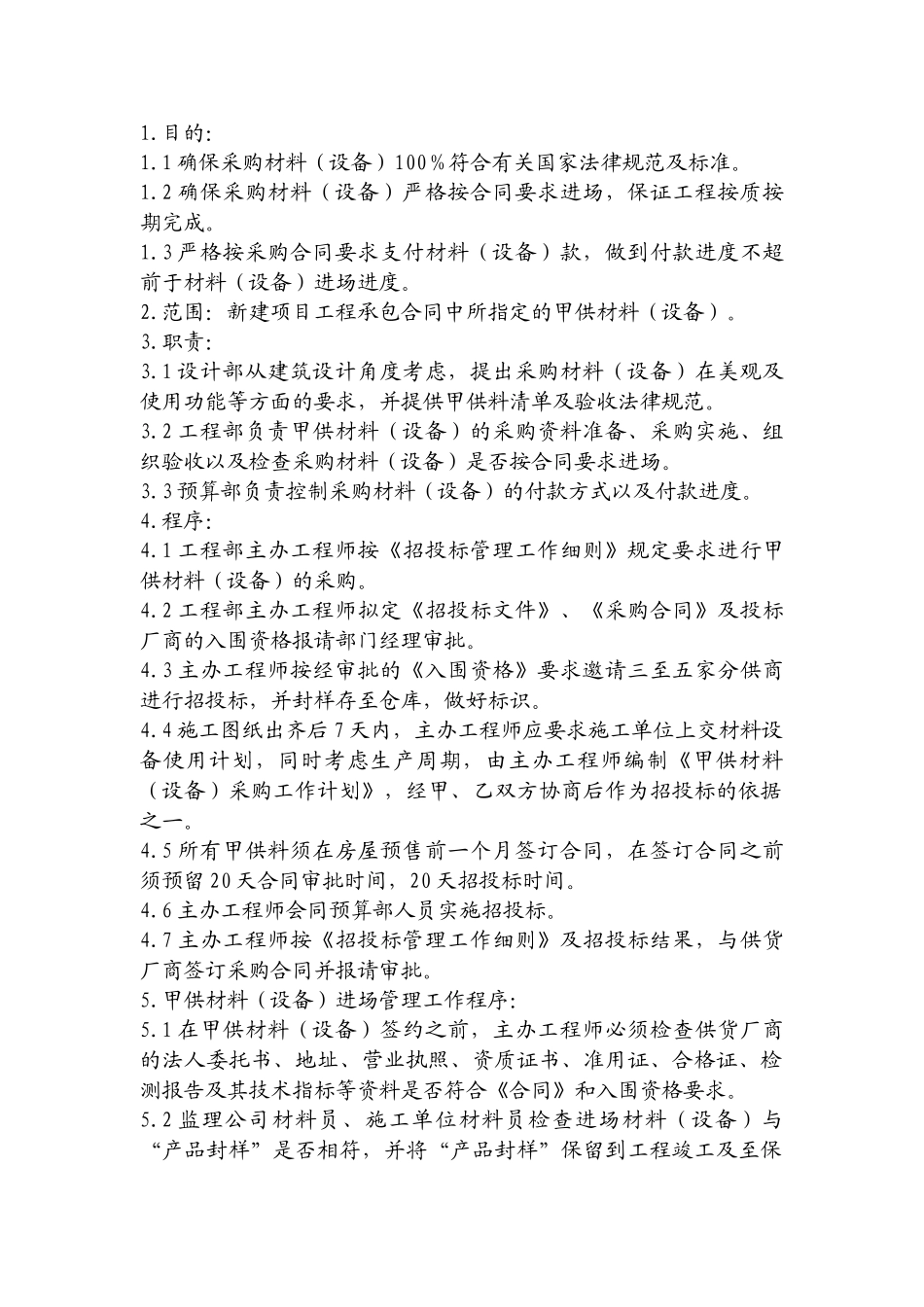

1 确保采购材料(设备)100%符合有关国家法律规范及标准
2 确保采购材料(设备)严格按合同要求进场,保证工程按质按期完成
3 严格按采购合同要求支付材料(设备)款,做到付款进度不超前于材料(设备)进场进度
范围:新建项目工程承包合同中所指定的甲供材料(设备)
1 设计部从建筑设计角度考虑,提出采购材料(设备)在美观及使用功能等方面的要求,并提供甲供料清单及验收法律规范
2 工程部负责甲供材料(设备)的采购资料准备、采购实施、组织验收以及检查采购材料(设备)是否按合同要求进场
3 预算部负责控制采购材料(设备)的付款方式以及付款进度
1 工程部主办工程师按《招投标管理工作细则》规定要求进行甲供材料(设备)的采购
2 工程部主办工程师拟定《招投标文件》、《采购合同》及投标厂商的入围资格报请部门经理审批
3 主办工程师按经审批的《入围资格》要求邀请三至五家分供商进行招投标,并封样存至仓库,做好标识
4 施工图纸出齐后 7 天内,主办工程师应要求施工单位上交材料设备使用计划,同时考虑生产周期,由主办工程师编制《甲供材料(设备)采购工作计划》,经甲、乙双方协商后作为招投标的依据之一
5 所有甲供料须在房屋预售前一个月签订合同,在签订合同之前须预留 20 天合同审批时间,20 天招投标时间
6 主办工程师会同预算部人员实施招投标
7 主办工程师按《招投标管理工作细则》及招投标结果,与供货厂商签订采购合同并报请审批

甲供材料(设备)进场管理工作程序:5

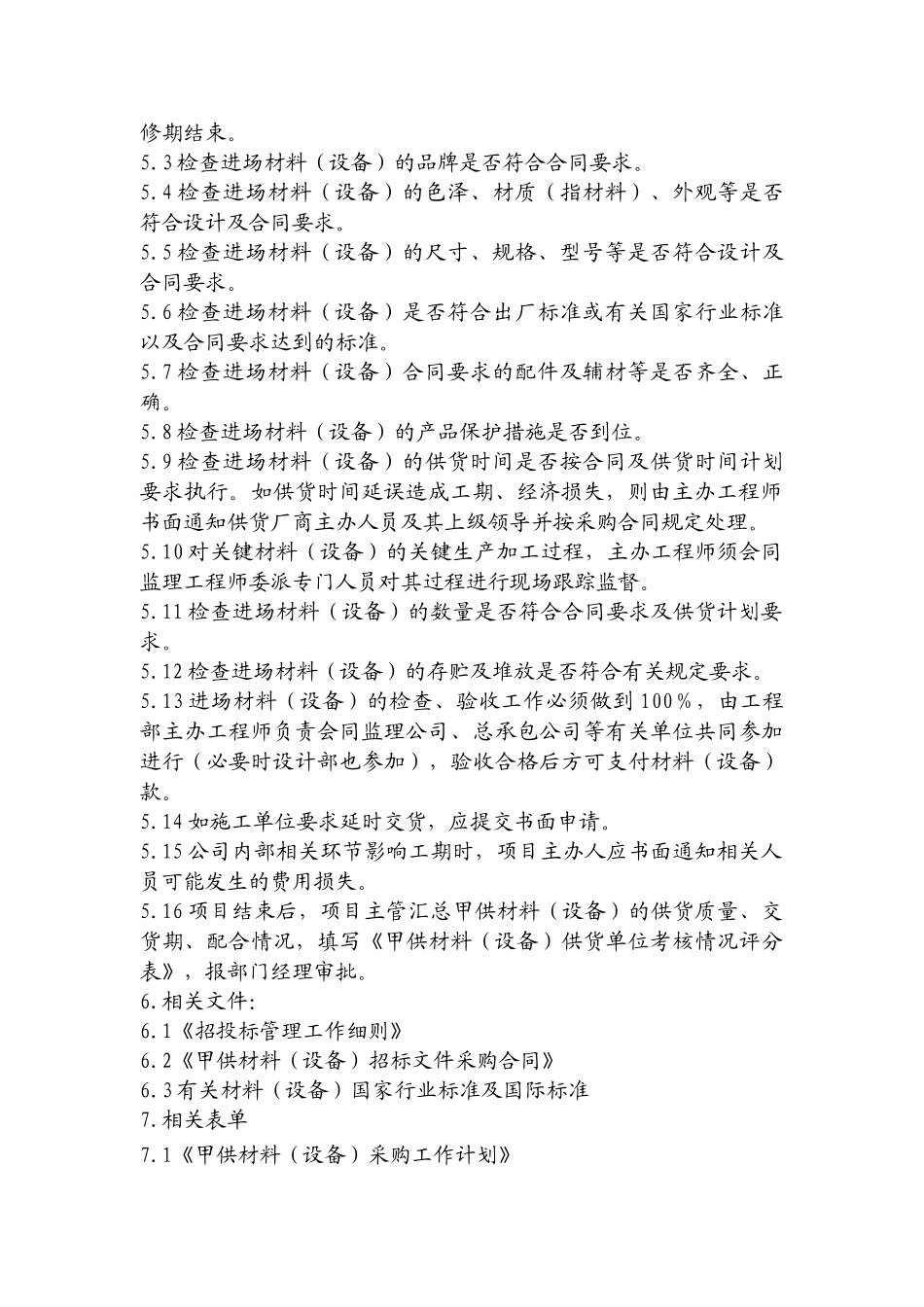

1 在甲供材料(设备)签约之前,主办工程师必须检查供货厂商的法人委托书、地址、营业执照、资质证书、准用证、合格证、检测报告及其技术指标等资料是否符合《合同》和入围资格要求
2 监理公司材料员、施工单位材料员检查进场材料(设备)与“产品封样”是
