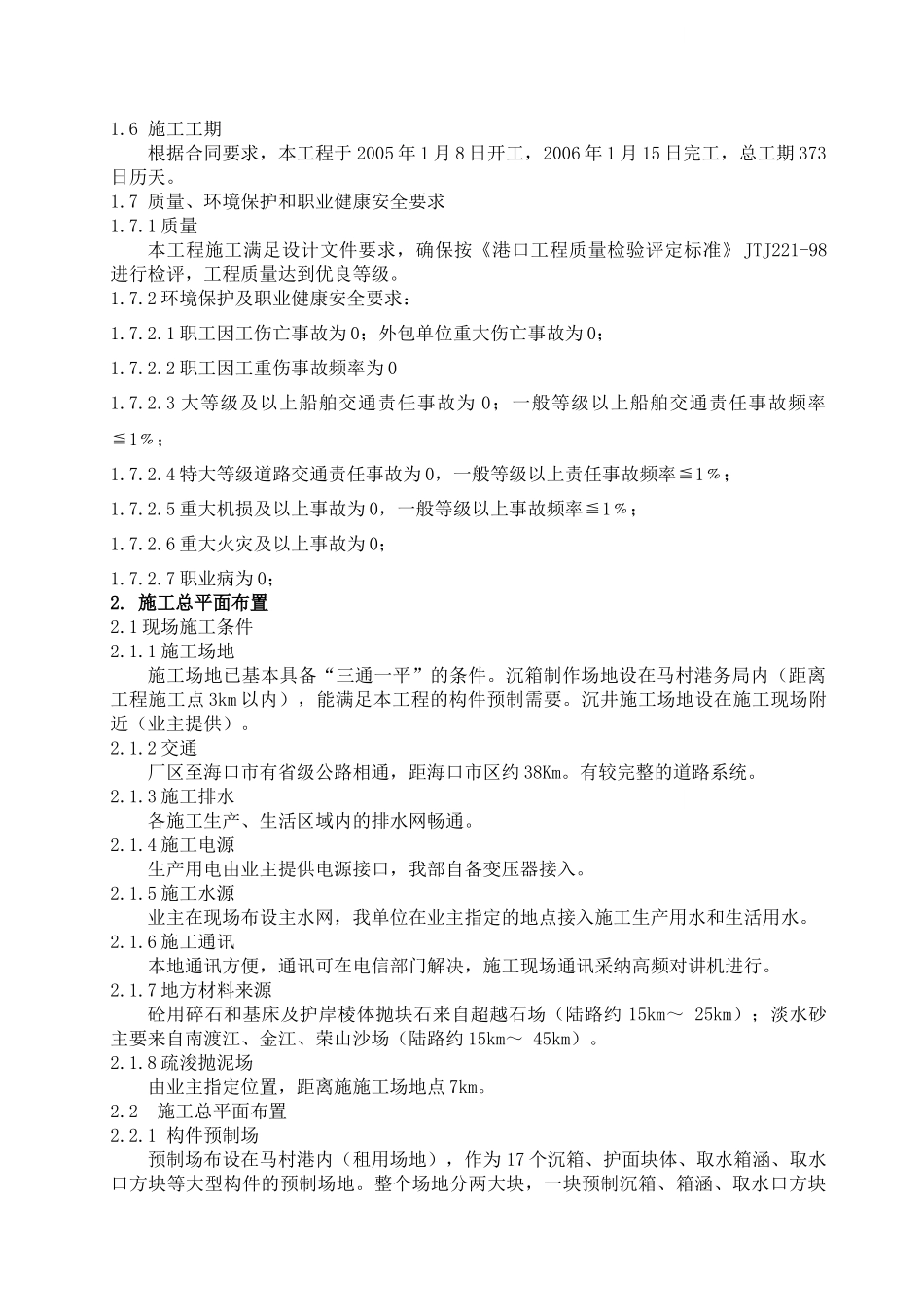

6 施工工期根据合同要求,本工程于 2005 年 1 月 8 日开工,2006 年 1 月 15 日完工,总工期 373日历天
7 质量、环境保护和职业健康安全要求1
1 质量本工程施工满足设计文件要求,确保按《港口工程质量检验评定标准》 JTJ221-98进行检评,工程质量达到优良等级
2 环境保护及职业健康安全要求:1
1 职工因工伤亡事故为 0;外包单位重大伤亡事故为 0;1
2 职工因工重伤事故频率为 01
3 大等级及以上船舶交通责任事故为 0;一般等级以上船舶交通责任事故频率≦1﹪;1
4 特大等级道路交通责任事故为 0,一般等级以上责任事故频率≦1﹪;1
5 重大机损及以上事故为 0,一般等级以上事故频率≦1﹪;1
6 重大火灾及以上事故为 0;1
7 职业病为 0;2

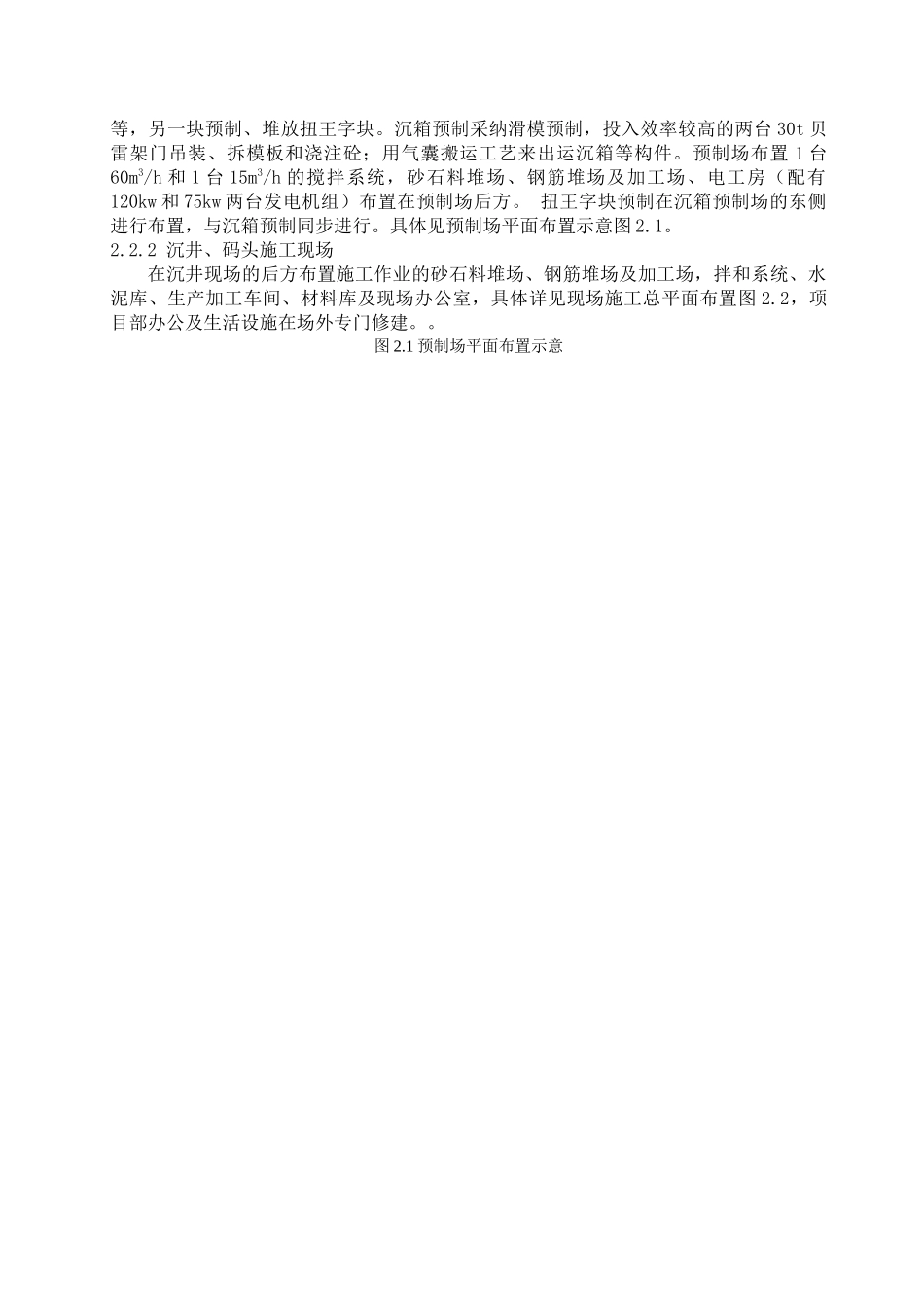

施工总平面布置2
1 现场施工条件2
1 施工场地施工场地已基本具备“三通一平”的条件
沉箱制作场地设在马村港务局内(距离工程施工点 3km 以内),能满足本工程的构件预制需要
沉井施工场地设在施工现场附近(业主提供)
2 交通厂区至海口市有省级公路相通,距海口市区约 38Km
有较完整的道路系统
3 施工排水各施工生产、生活区域内的排水网畅通
4 施工电源生产用电由业主提供电源接口,我部自备变压器接入
5 施工水源业主在现场布设主水网,我单位在业主指定的地点接入施工生产用水和生活用水
6 施工通讯本地通讯方便,通讯可在电信部门解决,施工现场通讯采纳高频对讲机进行
7 地方材料来源砼用碎石和基床及护岸棱体抛块石来自超越石场(陆路约 15km~ 25km);淡水砂主要来自南渡江、金江、荣山沙场(陆路约 15km~ 45km)
8 疏浚抛泥场由业主指定位置,距
