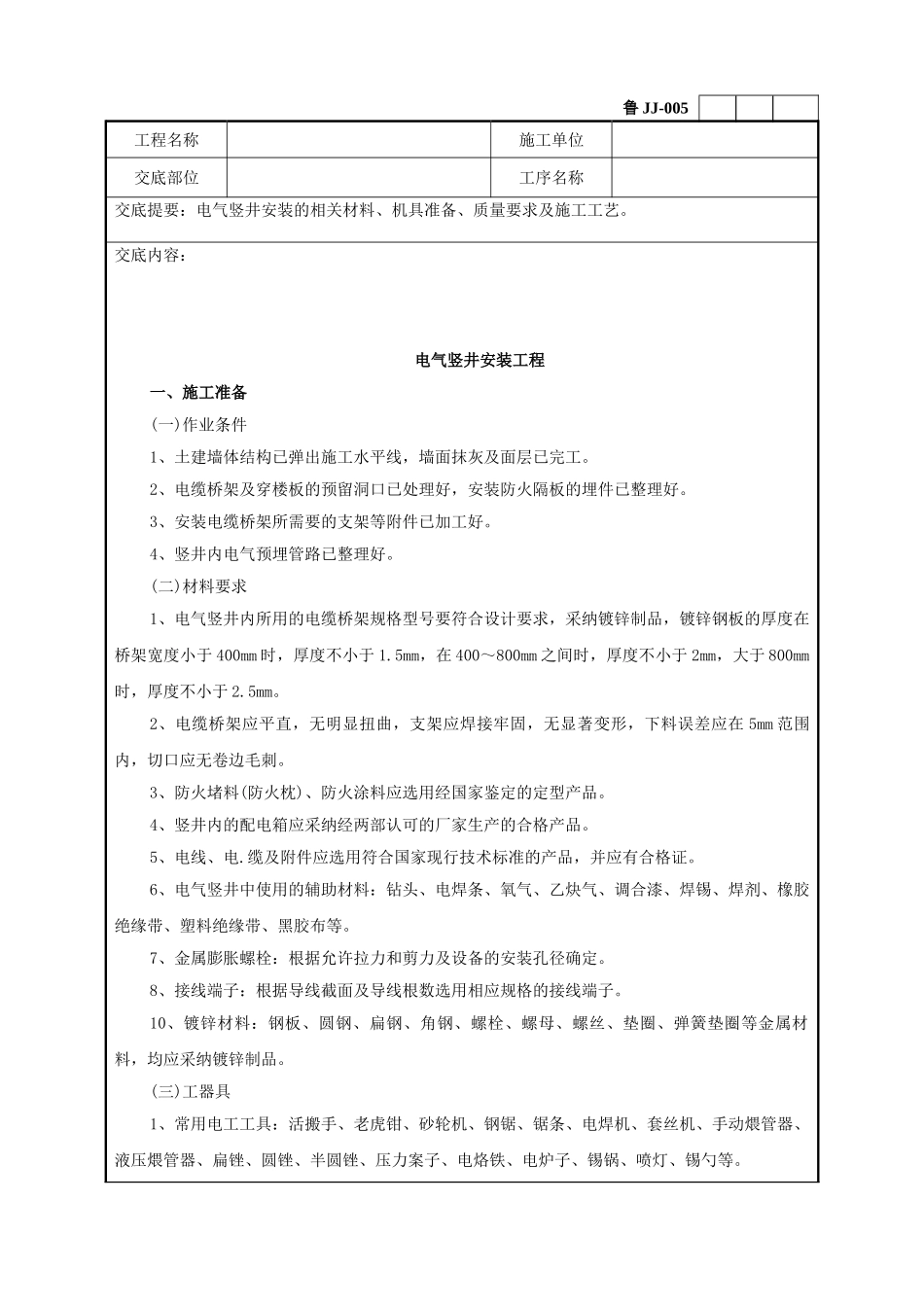

鲁 JJ-005工程名称施工单位交底部位工序名称交底提要:电气竖井安装的相关材料、机具准备、质量要求及施工工艺
交底内容:电气竖井安装工程一、施工准备(一)作业条件1、土建墙体结构已弹出施工水平线,墙面抹灰及面层已完工
2、电缆桥架及穿楼板的预留洞口已处理好,安装防火隔板的埋件已整理好
3、安装电缆桥架所需要的支架等附件已加工好
4、竖井内电气预埋管路已整理好
(二)材料要求1、电气竖井内所用的电缆桥架规格型号要符合设计要求,采纳镀锌制品,镀锌钢板的厚度在桥架宽度小于 400mm 时,厚度不小于 1
5mm,在 400~800mm 之间时,厚度不小于 2mm,大于 800mm时,厚度不小于 2
2、电缆桥架应平直,无明显扭曲,支架应焊接牢固,无显著变形,下料误差应在 5mm 范围内,切口应无卷边毛刺
3、防火堵料(防火枕)、防火涂料应选用经国家鉴定的定型产品
4、竖井内的配电箱应采纳经两部认可的厂家生产的合格产品
5、电线、电
缆及附件应选用符合国家现行技术标准的产品,并应有合格证
6、电气竖井中使用的辅助材料:钻头、电焊条、氧气、乙炔气、调合漆、焊锡、焊剂、橡胶绝缘带、塑料绝缘带、黑胶布等
7、金属膨胀螺栓:根据允许拉力和剪力及设备的安装孔径确定
8、接线端子:根据导线截面及导线根数选用相应规格的接线端子
10、镀锌材料:钢板、圆钢、扁钢、角钢、螺栓、螺母、螺丝、垫圈、弹簧垫圈等金属材料,均应采纳镀锌制品
(三)工器具1、常用电工工具:活搬手、老虎钳、砂轮机、钢锯、锯条、电焊机、套丝机、手动煨管器、液压煨管器、扁锉、圆锉、半圆锉、压力案子、电烙铁、电炉子、锡锅、喷灯、锡勺等

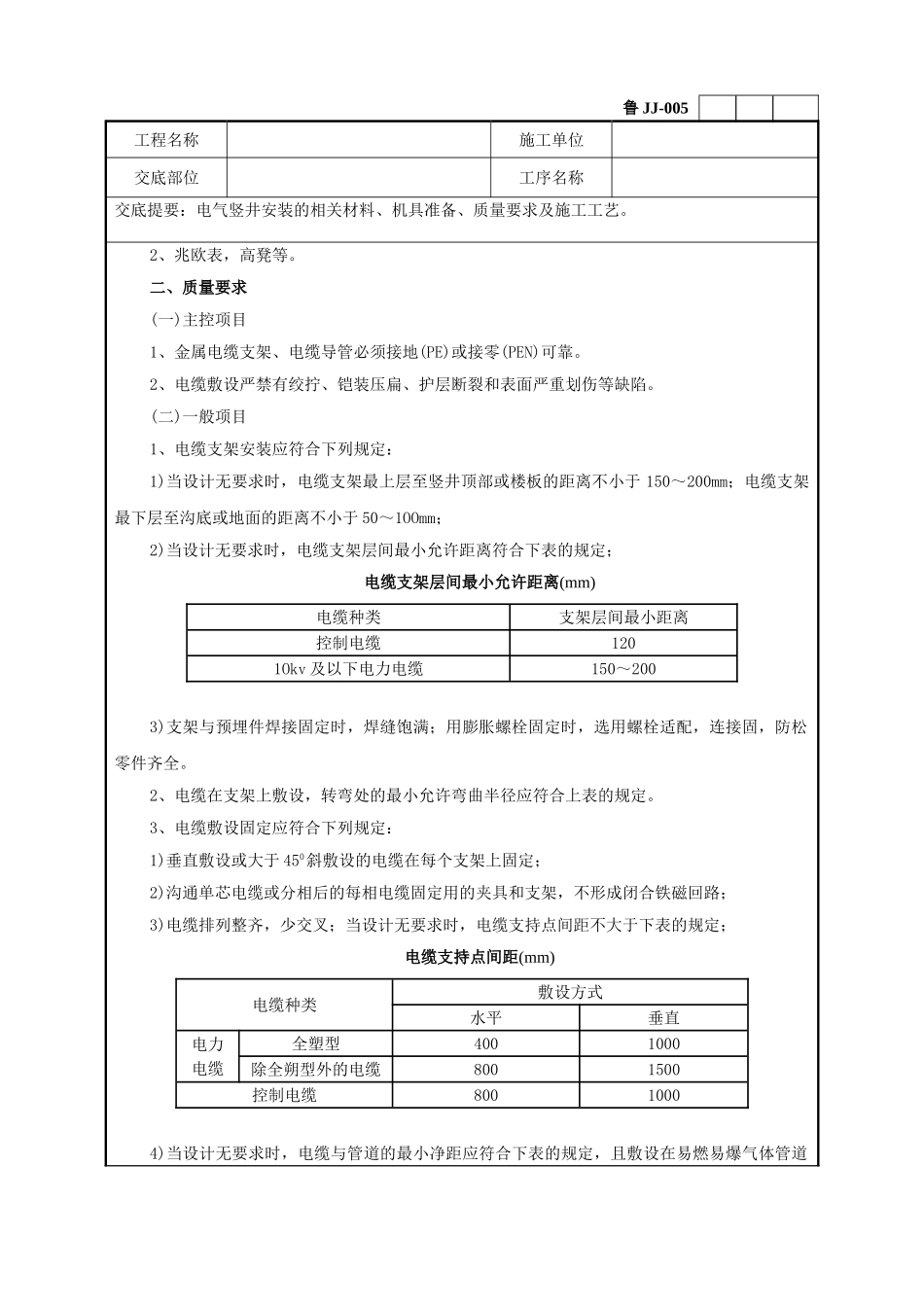

鲁 JJ-005工程名称施工单位交底部位工序名称交底提要:电气竖井安装的相关材料、机具准备、质量要求及施工工艺
2、兆欧表,高凳等

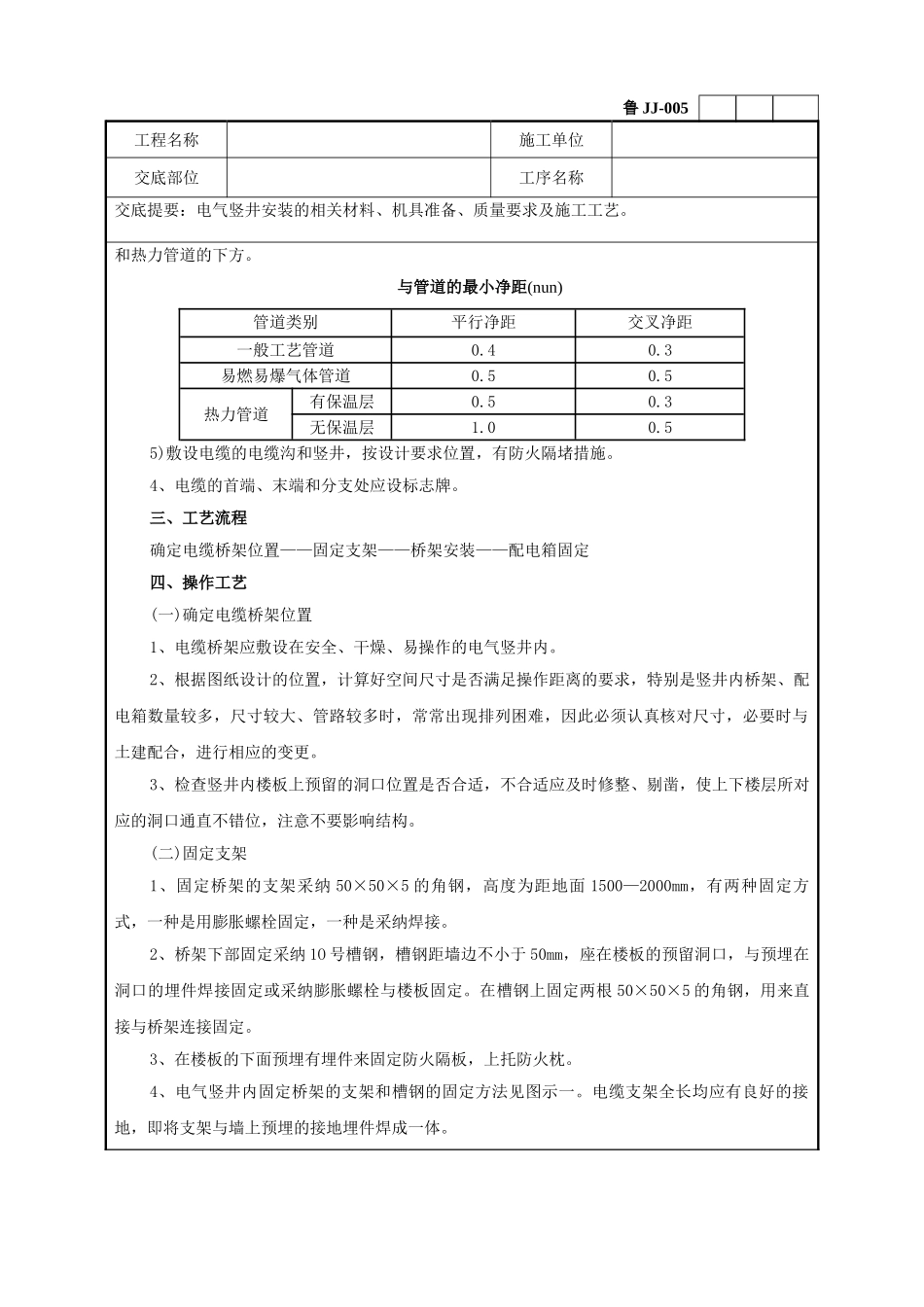

二、质量要求(一)主控项目1、金属电缆支架、电缆导管必须接地
