盾构施工中常见的问题及处理措施前言盾构施工工法在国内近年流行的机械化施工作业,由于盾构工法较传统的矿山法施工作业安全、自动化程度高、工人劳动强度低,越来越受施工单位欢迎
盾构工法经过在国内多年的施工实践,盾构工法逐步被人们所认识和了解,虽然盾构工法有很多的优点,但其缺点也不少,如盾构施工中发生错台、管片破损等质量问题,没法返工,留下工程永久性的质量缺陷,质量问题重点为预控
因此,施工过程中的风险管理越来越受人们所重视,不断探究施工风险预控制技术,不但可以提供施工质量水平和企业的技术管理水平,同时有利于避开质量、安全事故,降低施工成本
风险管理关键在于发现问题,分析问题,实行应对措施和预防措施,总结经验,不断提高工程风险的管理
现本文以表格的形式对盾构施工过程中的一些质量问题分类概述,并找出问题产生的原因,进而提出处理措施

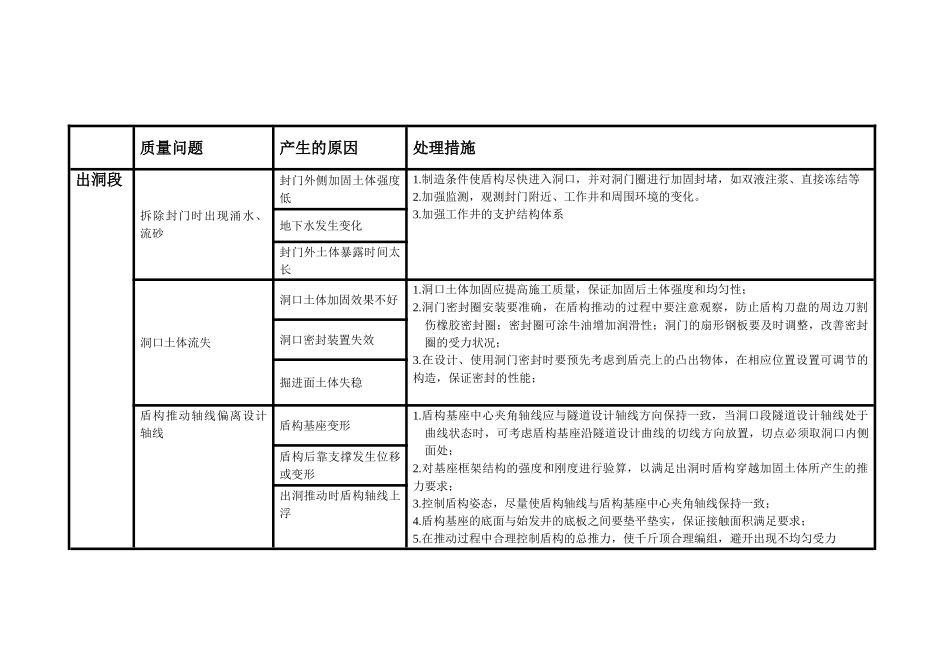

见下表:质量问题产生的原因处理措施出洞段拆除封门时出现涌水、流砂封门外侧加固土体强度低1
制造条件使盾构尽快进入洞口,并对洞门圈进行加固封堵,如双液注浆、直接冻结等2
加强监测,观测封门附近、工作井和周围环境的变化
加强工作井的支护结构体系地下水发生变化封门外土体暴露时间太长洞口土体流失洞口土体加固效果不好1
洞口土体加固应提高施工质量,保证加固后土体强度和均匀性;2
洞门密封圈安装要准确,在盾构推动的过程中要注意观察,防止盾构刀盘的周边刀割伤橡胶密封圈;密封圈可涂牛油增加润滑性;洞门的扇形钢板要及时调整,改善密封圈的受力状况;3
在设计、使用洞门密封时要预先考虑到盾壳上的凸出物体,在相应位置设置可调节的 构造,保证密封的性能;洞口密封装置失效掘进面土体失稳盾构推动轴线偏离设计轴线盾构基座变形1
盾构基座中心夹角轴线应与隧道设计轴线方向保持一致,当洞口段隧道设计轴线处于曲线状态时,可考虑盾构基座沿隧道设计曲线的切线方向放置,切点必须取洞口内侧面处; 2
