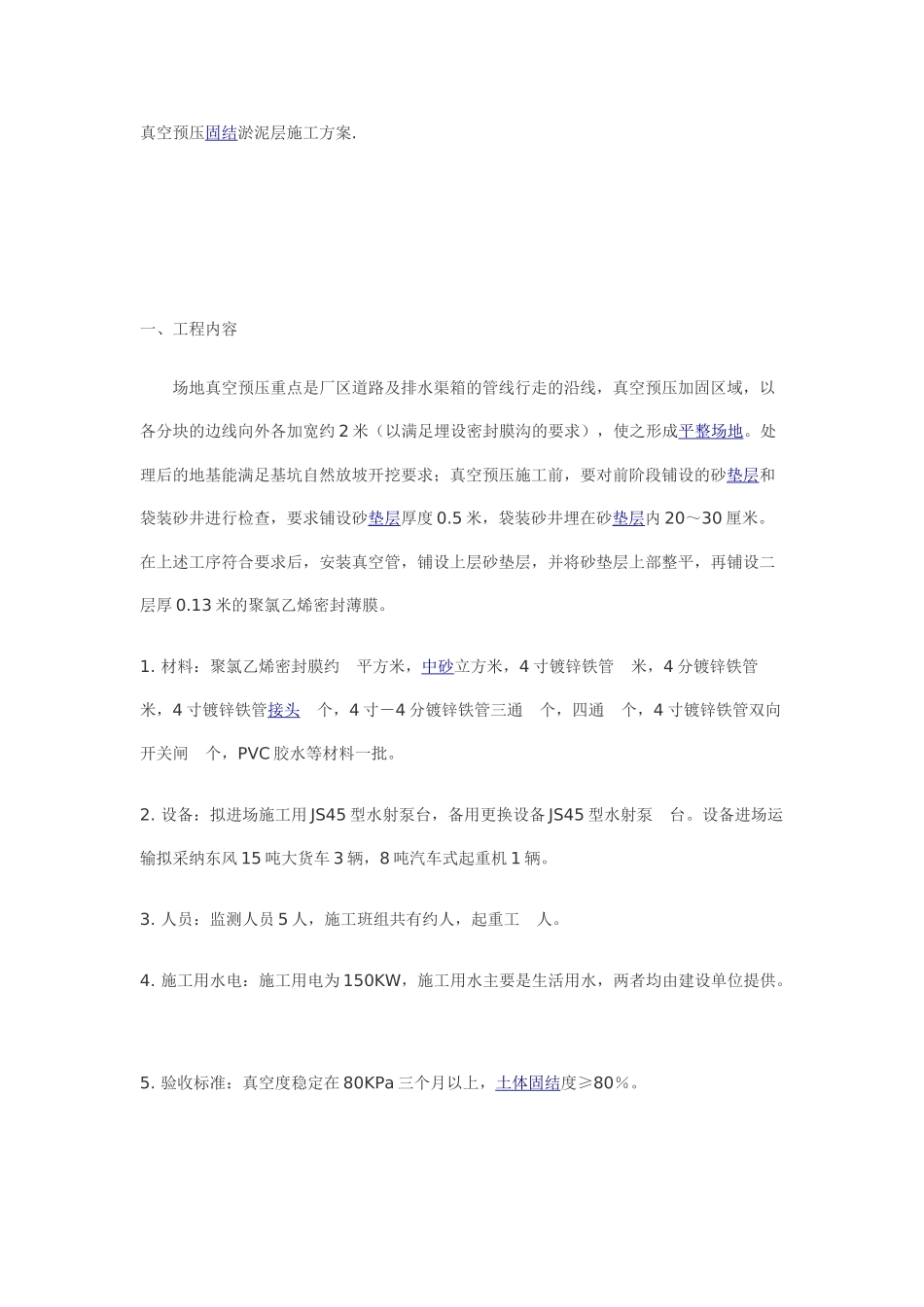

真空预压固结淤泥层施工方案
一、工程内容 场地真空预压重点是厂区道路及排水渠箱的管线行走的沿线,真空预压加固区域,以各分块的边线向外各加宽约 2 米(以满足埋设密封膜沟的要求),使之形成平整场地
处理后的地基能满足基坑自然放坡开挖要求;真空预压施工前,要对前阶段铺设的砂垫层和袋装砂井进行检查,要求铺设砂垫层厚度 0
5 米,袋装砂井埋在砂垫层内 20~30 厘米
在上述工序符合要求后,安装真空管,铺设上层砂垫层,并将砂垫层上部整平,再铺设二层厚 0
13 米的聚氯乙烯密封薄膜
材料:聚氯乙烯密封膜约 平方米,中砂立方米,4 寸镀锌铁管 米,4 分镀锌铁管 米,4 寸镀锌铁管接头 个,4 寸-4 分镀锌铁管三通 个,四通 个,4 寸镀锌铁管双向开关闸 个,PVC 胶水等材料一批
设备:拟进场施工用 JS45 型水射泵台,备用更换设备 JS45 型水射泵 台
设备进场运输拟采纳东风 15 吨大货车 3 辆,8 吨汽车式起重机 1 辆
人员:监测人员 5 人,施工班组共有约人,起重工 人
施工用水电:施工用电为 150KW,施工用水主要是生活用水,两者均由建设单位提供
验收标准:真空度稳定在 80KPa 三个月以上,土体 固结 度≥80%

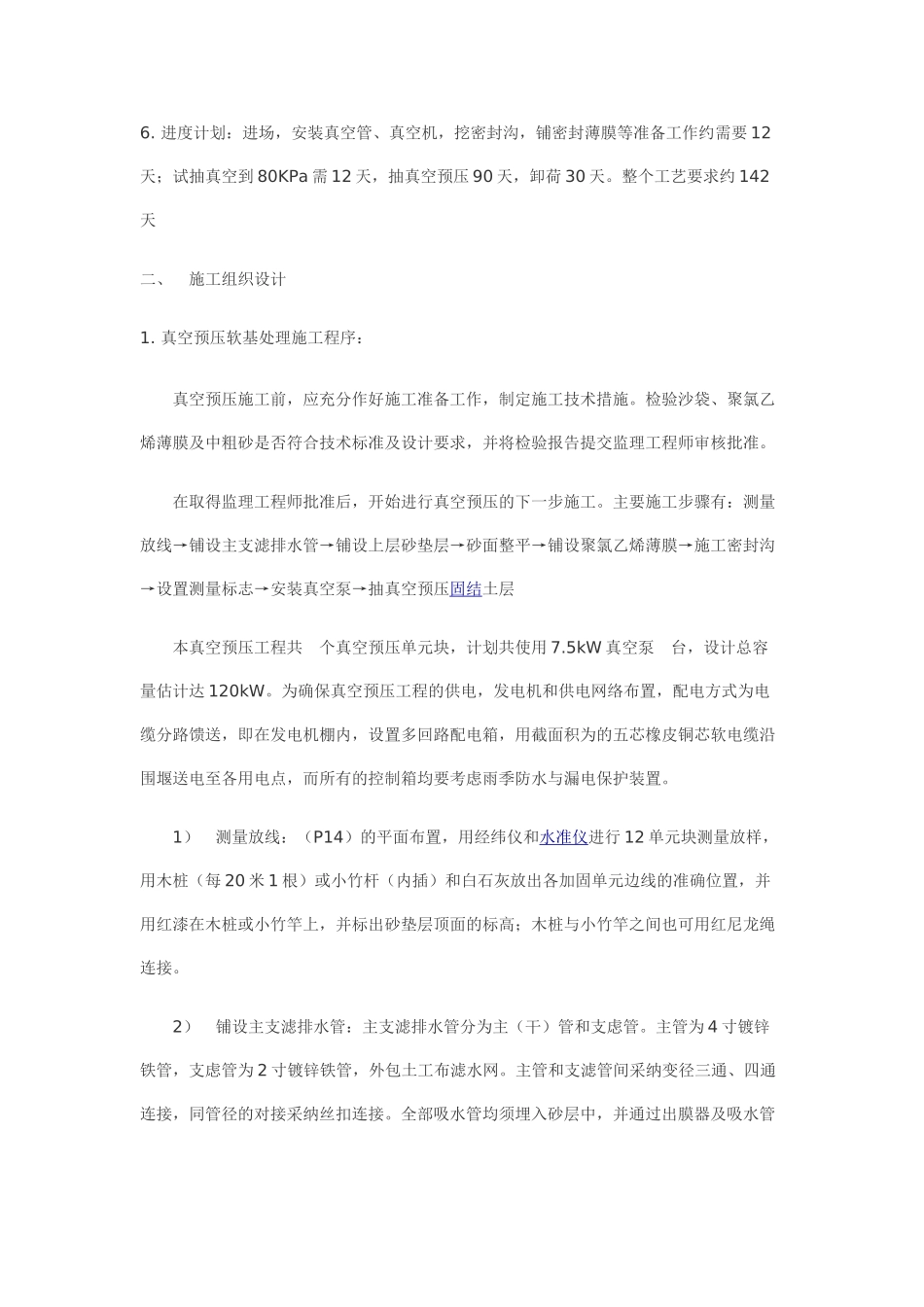

进度计划:进场,安装真空管、真空机,挖密封沟,铺密封薄膜等准备工作约需要 12天;试抽真空到 80KPa 需 12 天,抽真空预压 90 天,卸荷 30 天
整个工艺要求约 142天 二、 施工组织设计 1
真空预压软基处理施工程序: 真空预压施工前,应充分作好施工准备工作,制定施工技术措施
检验沙袋、聚氯乙烯薄膜及中粗砂是否符合技术标准及设计要求,并将检验报告提交监理工程师审核批准
在取得监理工程师批准后,开始进行真空预压的下一步施工

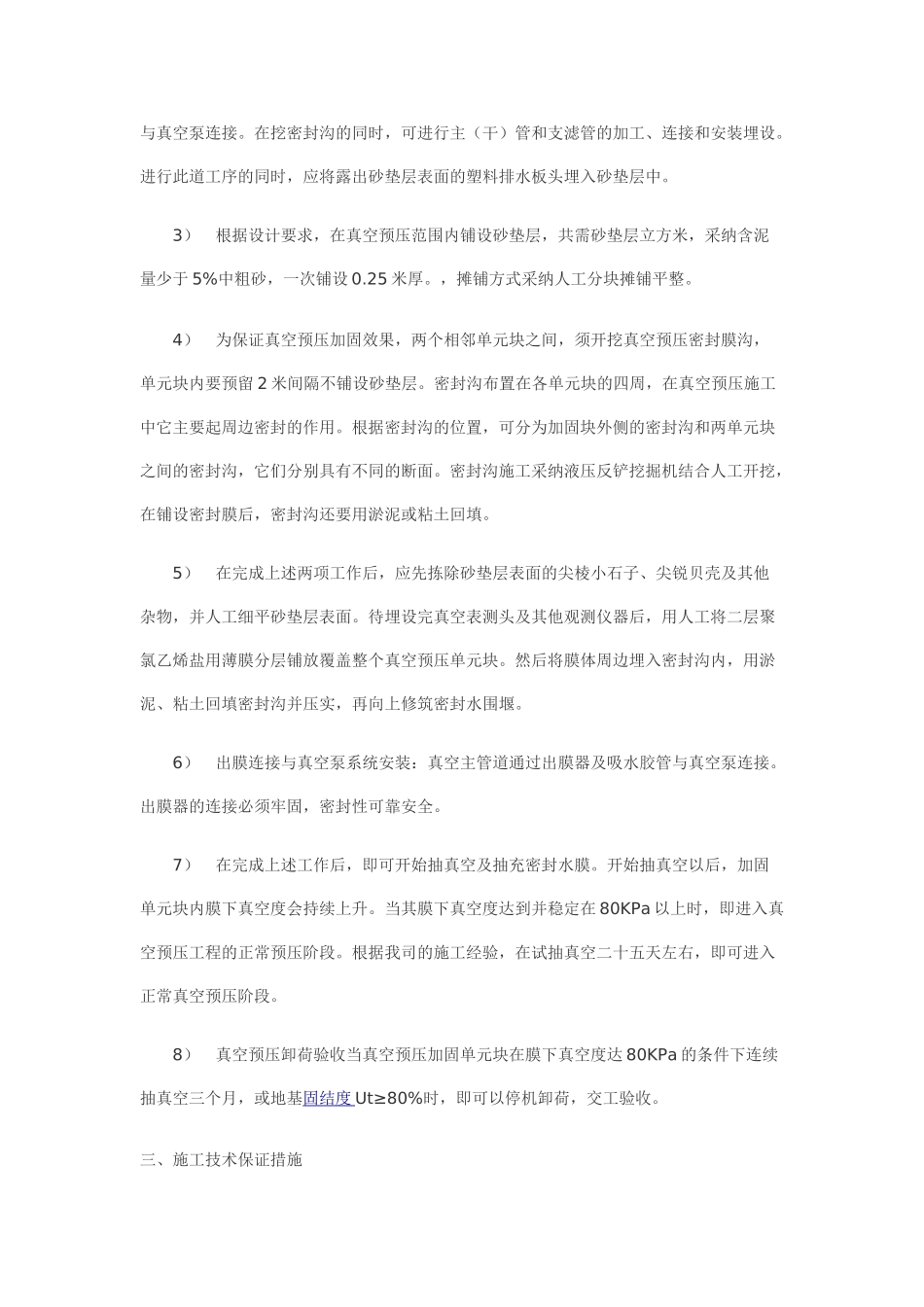

主要施工步骤有:测量放线→铺设主支滤排水管→铺设上层砂
