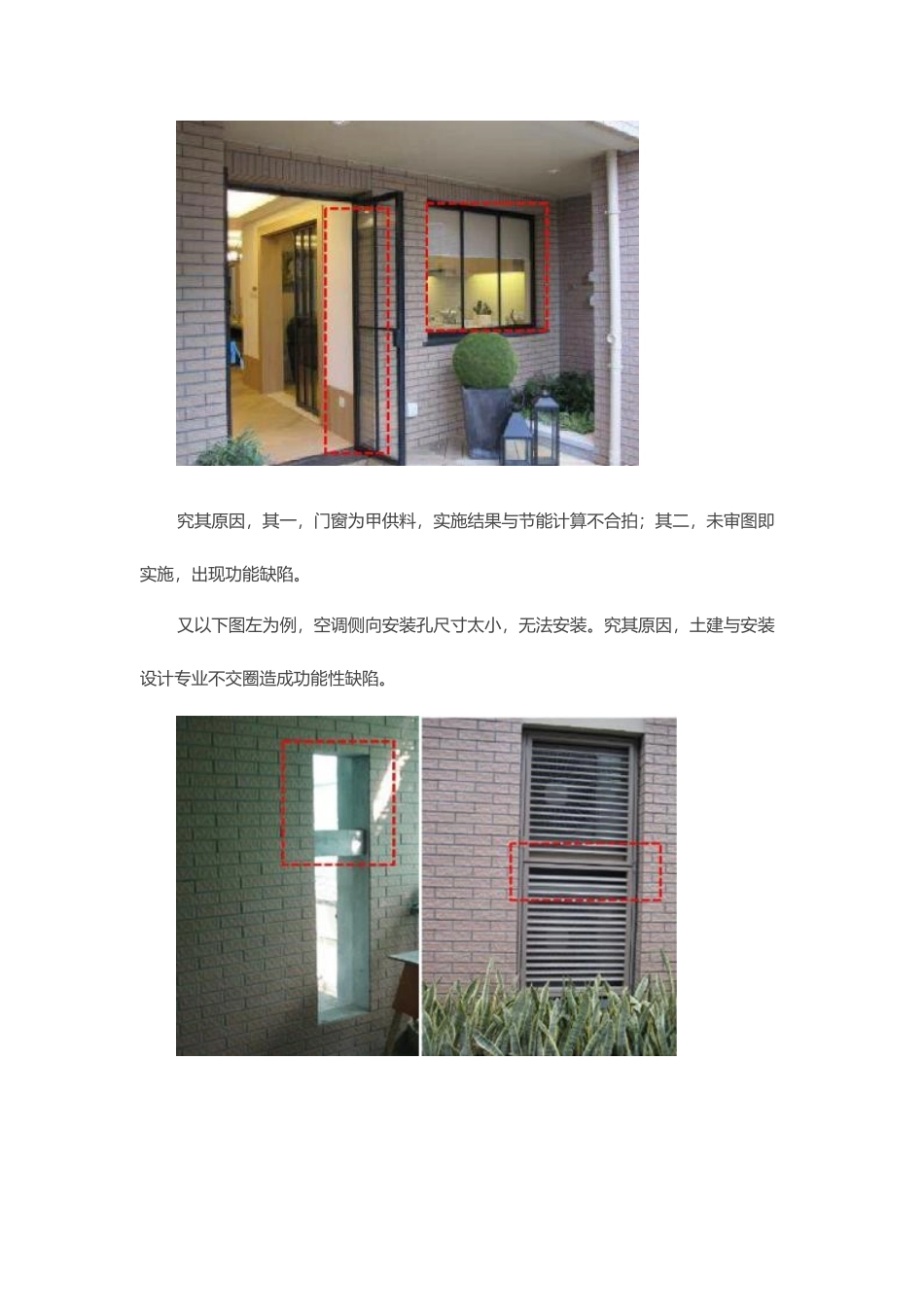

万科、碧桂园模拟清单对比导读:工程量清单计价将各种经济、技术、质量、进度因素考虑到单价的确定上,以“活单价”形式出现,能准确反映实际情况,可有效降低工程成本和造价控制难度。相对于缺乏科学依据的定额计价(计算工程量后套定额算然后以费率形式计算间接费,凭主观想象确定优惠幅度后得出最终报价),工程量清单计价将各种经济、技术、质量、进度因素考虑到单价的确定上,以“活单价”形式出现,能准确反映实际情况,可有效降低工程成本和造价控制难度。▌一、万科的工程量清单招标自 2025 年开始,万科便在工程采购领域正式施行工程量清单招标采购,作为其规模速度型向质量效益型进展的重要路径。工程量清单招标,意即发包方根据施工图计算工程量,承建商据成本与盈利要求报价,发包方评标,一开始就能确定项目总体造价。在万科看来,一方面,工程量清单招标因为能把主要成本悉数说清,有利于经营结果的预测和保障;另一方面,清单招标有利于提升项目品质,这一点可从下述万科金域缇香项目得以举证。1.清单招标强调专业交圈,联合审图,招标前期消除功能性缺陷以下图为例,一是洋房部分为单框单玻门窗,达不到节能标准;二是厨房窗户无法开启,不能满足通风要求。究其原因,其一,门窗为甲供料,实施结果与节能计算不合拍;其二,未审图即实施,出现功能缺陷。又以下图左为例,空调侧向安装孔尺寸太小,无法安装。究其原因,土建与安装设计专业不交圈造成功能性缺陷。如上图右,空调机位空间狭窄,上下叠放洞口尺寸较小,夏天有可能死机。究其原因,空调百叶为甲供料,二次深化图与土建专业衔接不到位,缺少联合审图带来功能性缺陷。2.清单招标强调方案前置,经效果性评判后出图,再进入招标阶段以下图为例,铁艺门下面空隙太大,比例失调。究其原因,铁艺门为甲指乙供材,边施工边确定方案,强调完成节点而忽视了整体效果。又如下图,木扶手粗大,表面清漆斑驳质感差,且扁铁和圆管组合稀疏,看似不牢靠。究其原因,楼梯扶手为甲指乙供材,方案未前置导致品质感较差。3.清单招标强调甲供料的施工做法需明确和深化图专业会审,可避开损伤品质的做法例如下图,部分砖面在阳面收边。究其原因,外墙面砖为甲供,排版图未经审查,节点意识超越品质意识,忽略了细部收头处理。综上,通过清单招标,有利于提升品质,消除功能缺陷,完善方案效果,利于雕琢细节。▌二、碧桂园的模拟清单招标碧桂园的“摘牌即开工”,被称为神一样的开发速度,...
