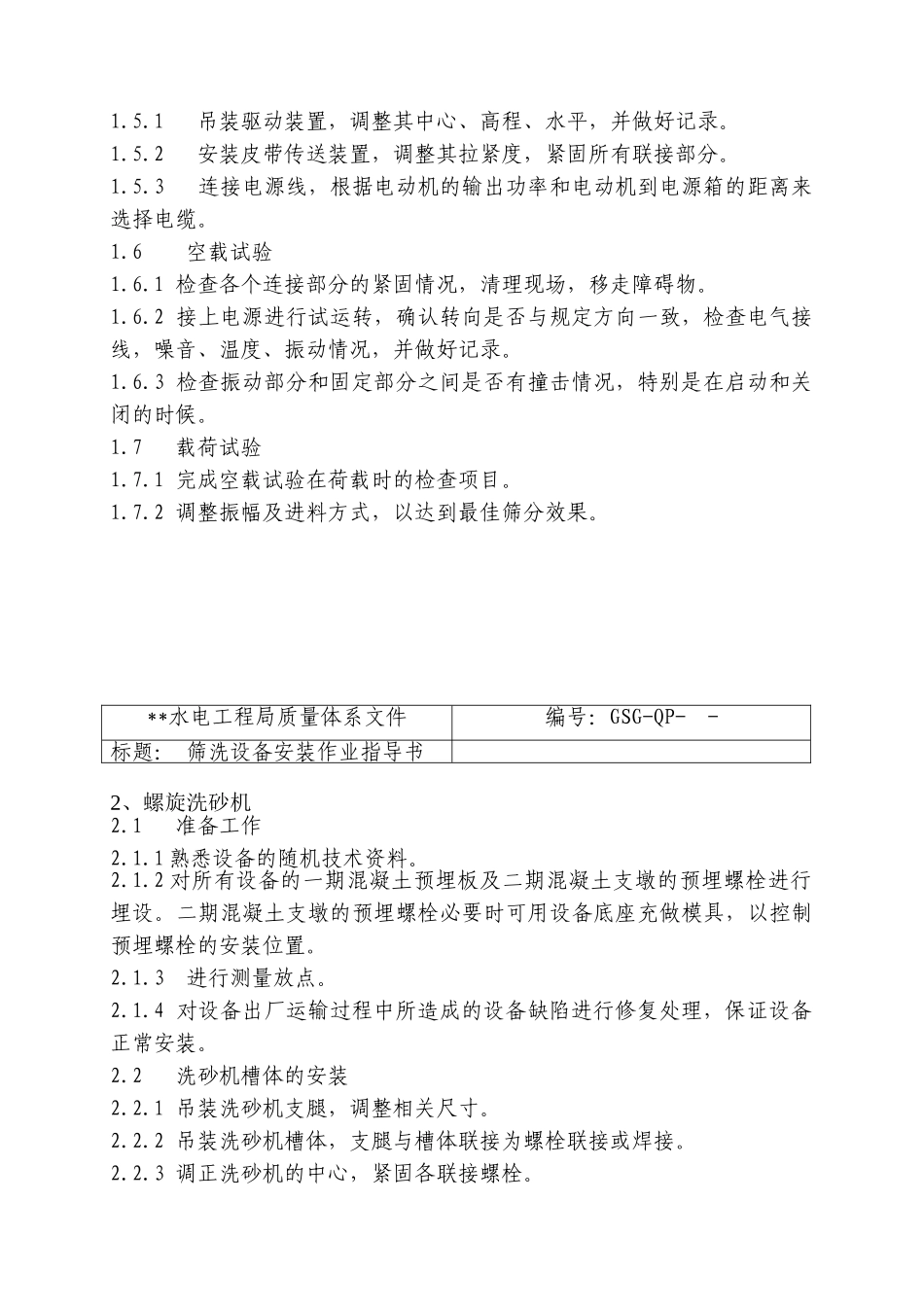

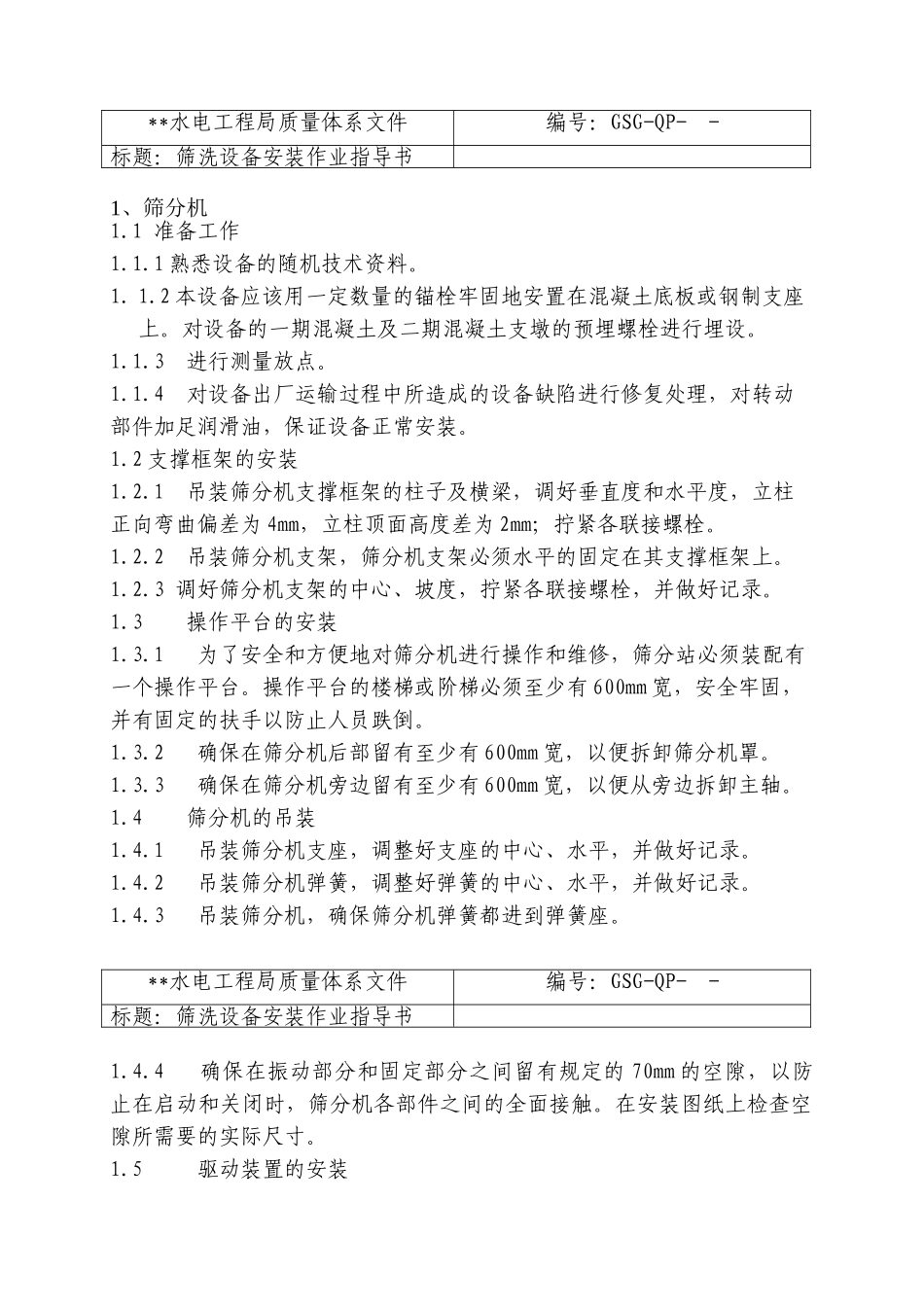

** 水 电 工 程 局质 量 体 系 文 件砂 石 系 统 筛 洗 设 备 安 装 作 业 指 导书 文 件 编 号 : GSG - QP - 版 本 号 : 分 发 号 : 控 制 要 求 :编 制 :校 核 :审 核 : 批 准 :批 准 日 期 :发 布 日 期 :**水电工程局质量体系文件编号:GSG-QP- - 标题:筛洗设备安装作业指导书1、筛分机1.1 准备工作1.1.1 熟悉设备的随机技术资料。1. 1.2 本设备应该用一定数量的锚栓牢固地安置在混凝土底板或钢制支座上。对设备的一期混凝土及二期混凝土支墩的预埋螺栓进行埋设。1.1.3 进行测量放点。1.1.4 对设备出厂运输过程中所造成的设备缺陷进行修复处理,对转动部件加足润滑油,保证设备正常安装。1.2 支撑框架的安装1.2.1 吊装筛分机支撑框架的柱子及横梁,调好垂直度和水平度,立柱正向弯曲偏差为 4mm,立柱顶面高度差为 2mm;拧紧各联接螺栓。1.2.2 吊装筛分机支架,筛分机支架必须水平的固定在其支撑框架上。1.2.3 调好筛分机支架的中心、坡度,拧紧各联接螺栓,并做好记录。1.3 操作平台的安装1.3.1 为了安全和方便地对筛分机进行操作和维修,筛分站必须装配有一个操作平台。操作平台的楼梯或阶梯必须至少有 600mm 宽,安全牢固,并有固定的扶手以防止人员跌倒。1.3.2 确保在筛分机后部留有至少有 600mm 宽,以便拆卸筛分机罩。1.3.3 确保在筛分机旁边留有至少有 600mm 宽,以便从旁边拆卸主轴。1.4 筛分机的吊装1.4.1 吊装筛分机支座,调整好支座的中心、水平,并做好记录。1.4.2 吊装筛分机弹簧,调整好弹簧的中心、水平,并做好记录。1.4.3 吊装筛分机,确保筛分机弹簧都进到弹簧座。**水电工程局质量体系文件编号:GSG-QP- - 标题:筛洗设备安装作业指导书1.4.4 确保在振动部分和固定部分之间留有规定的 70mm 的空隙,以防止在启动和关闭时,筛分机各部件之间的全面接触。在安装图纸上检查空隙所需要的实际尺寸。 1.5 驱动装置的安装1.5.1 吊装驱动装置,调整其中心、高程、水平,并做好记录。1.5.2 安装皮带传送装置,调整其拉紧度,紧固所有联接部分。1.5.3 连接电源线,根据电动机的输出功率和电动机到电源箱的距离来选择电缆。1.6 空载试验1.6.1 检查各个连接部分的紧固情况,清理现场,移走障碍物。1.6.2 接上电源进行试运转,确认转向是否与规定方向一致,检查电气接线,噪音、温度、振动情况,并做好记录。1.6.3...
