电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

章水质达标排放调试方案

章水质达标排放调试方案_第1页
1/23
章水质达标排放调试方案_第2页
2/23
章水质达标排放调试方案_第3页
3/23

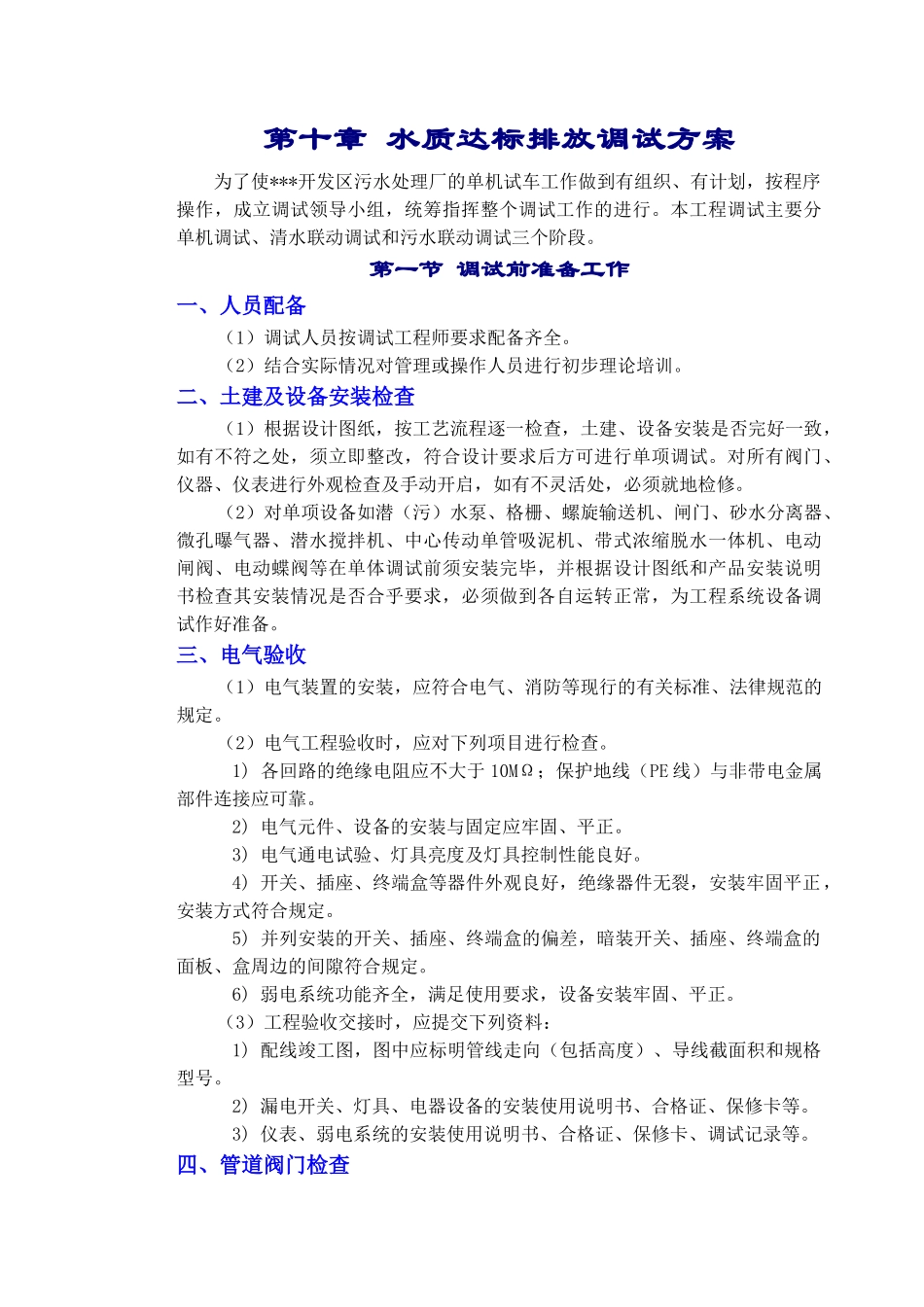

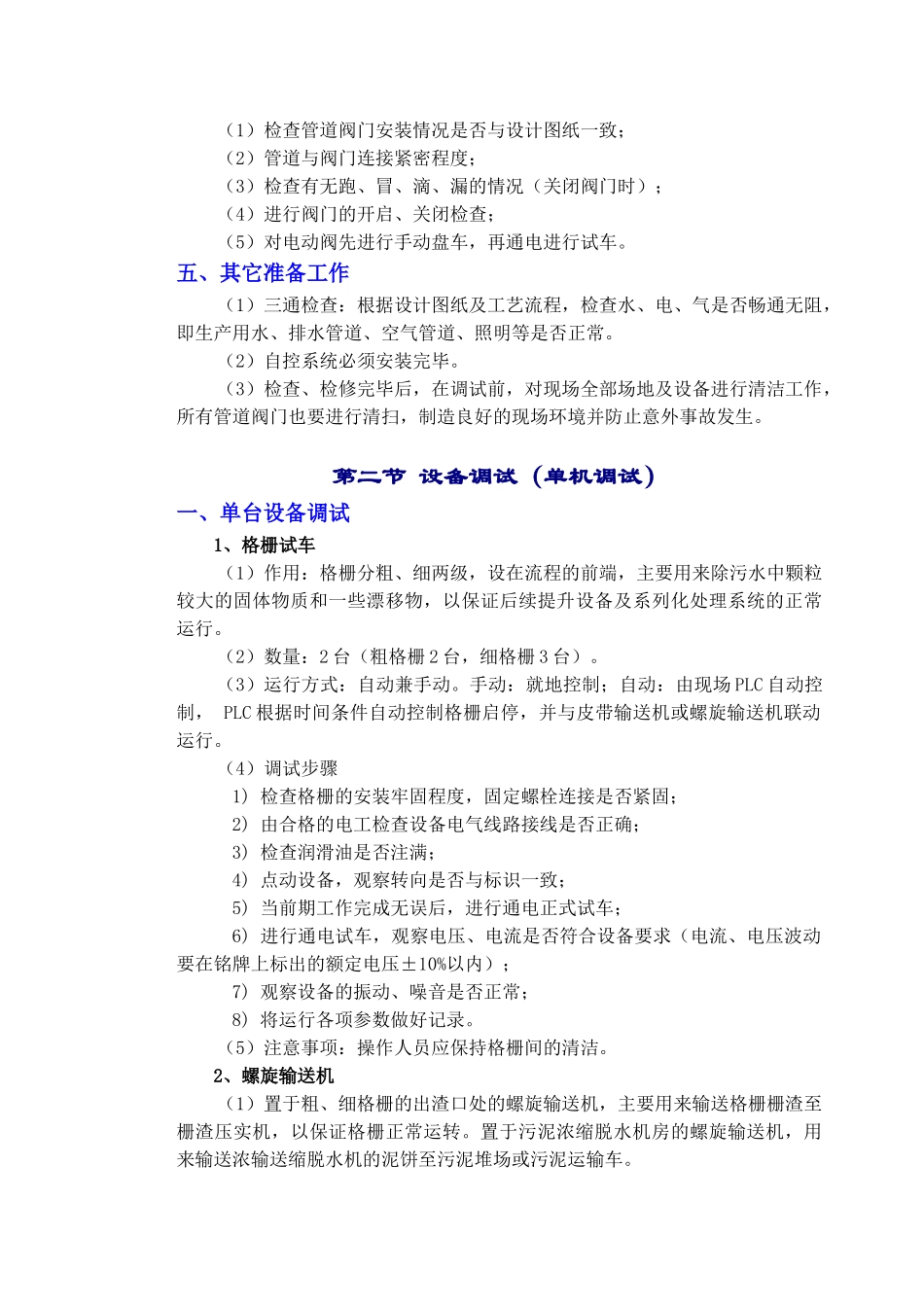

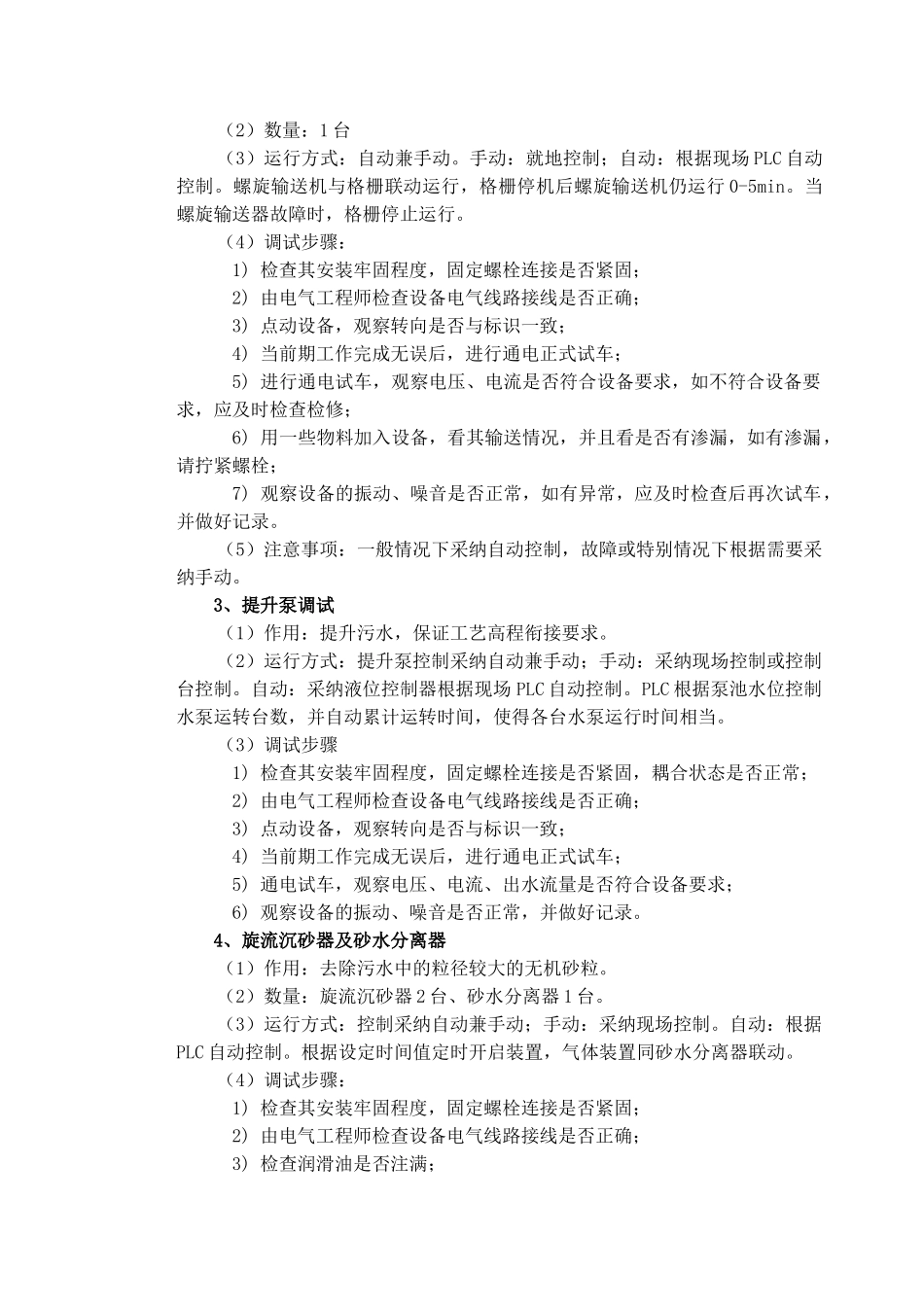

第十章 水质达标排放调试方案为了使***开发区污水处理厂的单机试车工作做到有组织、有计划,按程序操作,成立调试领导小组,统筹指挥整个调试工作的进行。本工程调试主要分单机调试、清水联动调试和污水联动调试三个阶段。第一节 调试前准备工作一、人员配备(1)调试人员按调试工程师要求配备齐全。(2)结合实际情况对管理或操作人员进行初步理论培训。二、土建及设备安装检查(1)根据设计图纸,按工艺流程逐一检查,土建、设备安装是否完好一致,如有不符之处,须立即整改,符合设计要求后方可进行单项调试。对所有阀门、仪器、仪表进行外观检查及手动开启,如有不灵活处,必须就地检修。(2)对单项设备如潜(污)水泵、格栅、螺旋输送机、闸门、砂水分离器、微孔曝气器、潜水搅拌机、中心传动单管吸泥机、带式浓缩脱水一体机、电动闸阀、电动蝶阀等在单体调试前须安装完毕,并根据设计图纸和产品安装说明书检查其安装情况是否合乎要求,必须做到各自运转正常,为工程系统设备调试作好准备。三、电气验收(1)电气装置的安装,应符合电气、消防等现行的有关标准、法律规范的规定。(2)电气工程验收时,应对下列项目进行检查。1) 各回路的绝缘电阻应不大于 10MΩ;保护地线(PE 线)与非带电金属部件连接应可靠。2) 电气元件、设备的安装与固定应牢固、平正。3) 电气通电试验、灯具亮度及灯具控制性能良好。4) 开关、插座、终端盒等器件外观良好,绝缘器件无裂,安装牢固平正,安装方式符合规定。5) 并列安装的开关、插座、终端盒的偏差,暗装开关、插座、终端盒的面板、盒周边的间隙符合规定。6) 弱电系统功能齐全,满足使用要求,设备安装牢固、平正。(3)工程验收交接时,应提交下列资料:1) 配线竣工图,图中应标明管线走向(包括高度)、导线截面积和规格型号。2) 漏电开关、灯具、电器设备的安装使用说明书、合格证、保修卡等。3) 仪表、弱电系统的安装使用说明书、合格证、保修卡、调试记录等。四、管道阀门检查(1)检查管道阀门安装情况是否与设计图纸一致;(2)管道与阀门连接紧密程度;(3)检查有无跑、冒、滴、漏的情况(关闭阀门时);(4)进行阀门的开启、关闭检查;(5)对电动阀先进行手动盘车,再通电进行试车。五、其它准备工作(1)三通检查:根据设计图纸及工艺流程,检查水、电、气是否畅通无阻,即生产用水、排水管道、空气管道、照明等是否正常。(2)自控系统必须安装完毕。(3)检查、检修完毕后,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

章水质达标排放调试方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
