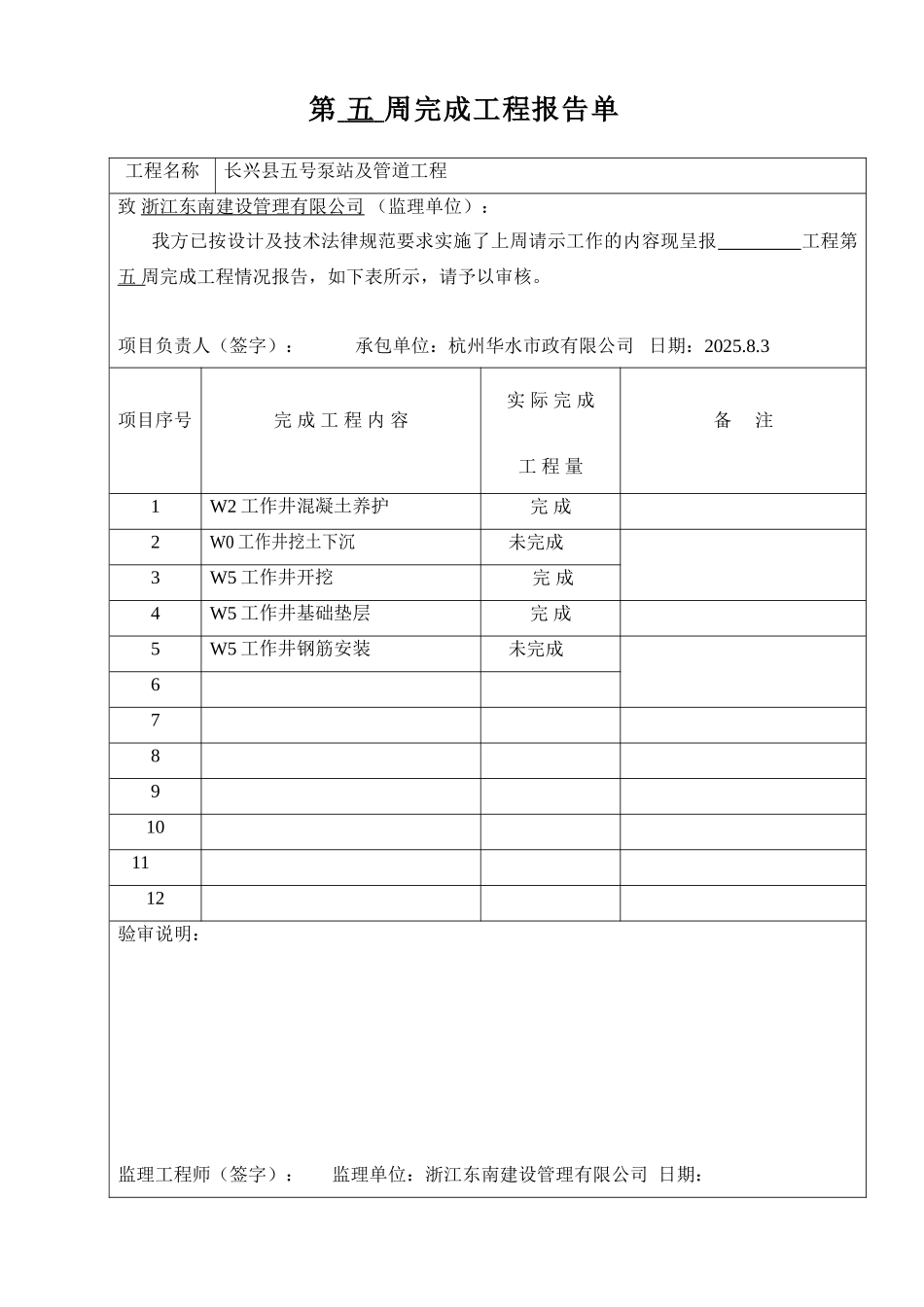

第 五 周完成工程报告单工程名称长兴县五号泵站及管道工程致 浙江东南建设管理有限公司 (监理单位):我方已按设计及技术法律规范要求实施了上周请示工作的内容现呈报 工程第 五 周完成工程情况报告,如下表所示,请予以审核。项目负责人(签字): 承包单位:杭州华水市政有限公司 日期:2025.8.3项目序号完 成 工 程 内 容实 际 完 成工 程 量备 注1W2 工作井混凝土养护完 成2W0 工作井挖土下沉 未完成3W5 工作井开挖 完 成4W5 工作井基础垫层完 成5W5 工作井钢筋安装 未完成6 78910 1112验审说明:监理工程师(签字): 监理单位:浙江东南建设管理有限公司 日期:第 六 周完成工程报告单工程名称长兴县五号泵站及管道工程致 浙江东南建设管理有限公司 (监理单位):我方已按设计及技术法律规范要求实施了上周请示工作的内容现呈报 工程第 六 周完成工程情况报告,如下表所示,请予以审核。项目负责人(签字): 承包单位:杭州华水市政有限公司 日期:2025.8.9项目序号完 成 工 程 内 容实 际 完 成工 程 量备 注1W0 工作井挖土下沉未完成土质过硬2W2 工作井养护 完 成3W5 工作井钢筋安装 完 成4W5 工作井模板安装完 成5 6 78910 1112验审说明:监理工程师(签字): 监理单位:浙江东南建设管理有限公司 日期:第 七 周完成工程报告单工程名称长兴县五号泵站及管道工程致 浙江东南建设管理有限公司 (监理单位):我方已按设计及技术法律规范要求实施了上周请示工作的内容现呈报 工程第七 周完成工程情况报告,如下表所示,请予以审核。项目负责人(签字): 承包单位:杭州华水市政有限公司 日期:2025.8.16项目序号完 成 工 程 内 容实 际 完 成工 程 量备 注1W0 工作井挖土下沉完 成2W0 工作井做底板 完 成3W5 工作井模板安装 完 成4W5 工作井砼浇筑完 成5W2 工作井挖土 10%6W5 工作井拆模 10%78910 1112验审说明:监理工程师(签字): 监理单位:浙江东南建设管理有限公司 日期:第 八 周完成工程报告单工程名称长兴县五号泵站及管道工程致 浙江东南建设管理有限公司 (监理单位):我方已按设计及技术法律规范要求实施了上周请示工作的内容现呈报 工程第 八 周完成工程情况报告,如下表所示,请予以审核。项目负责人(签字): 承包单位:杭州华水市政有限公司 日期:2025.8.24项目序号完 成 工 程 内 容实...
