第 06 章 基础开挖与土石方回填06
1 概述本章叙述的是永久工程的基础开挖与土石方填筑,围堰工程的填筑详见第 04 章施工导流,本工程永久工程的基础开挖项目主要包括挡潮闸及上下游连接段基础开挖、升船机道基础开挖、翼墙基础开挖和江堤基础开挖,均为土方或淤泥开挖,开挖总量约为 15
12 万 m3,其中主要土方集中在挡潮闸上下游连接段的翼墙基础开挖,土质为粉质粘土或杂填土,江堤基础也多为粉质粘土或杂填土;闸室及连接段、升船机道等基础座入在老河道上,以淤泥开挖为主
土石方填筑项目主要包括挡潮闸空箱体两端的石渣回填、翼墙背后的石渣回填、挡潮闸空箱体内填砂、江堤土方回填
回填总方量约为 14
57万 m3,其中石渣回填 7
13 万 m3,粘土回填 7
37 万 m3,砂回填 650m3
其开挖与填筑项目的主要工作量及施工时段安排见下表 06-1-1

土石方开挖与填筑项目主要工程量及施工时段安排表表 06-1-1序号项目名称单位工程量 施工时段一土方开挖项目1闸室基础土方开挖m385792025
1~2025
302闸室连接段基础土方开挖m3164232025
1~2025
303升船机工程基础土方开挖m354392025
1~2025
304翼墙基础土方开挖m31072682025
1~2025
315江堤工程基础土方开挖m3134982025
1~2025
30二土石方回填项目1闸室段石渣回填m351452025
1~2025
312翼墙背后石渣回填m3661922025
1~2025
303挡潮闸空箱体内砂回填m36502025
15~2025
284江堤土方回填m3737422025
1~2025

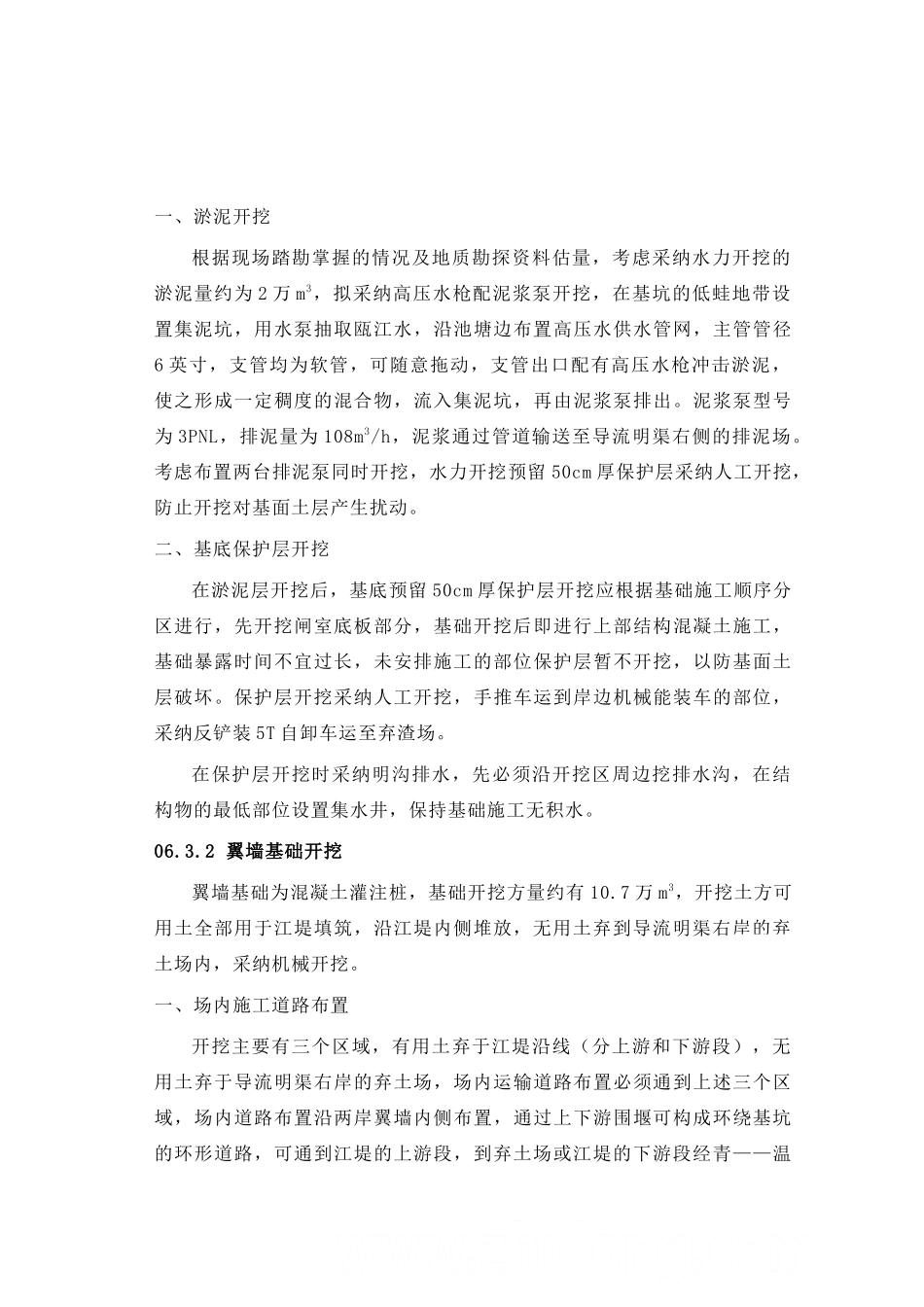

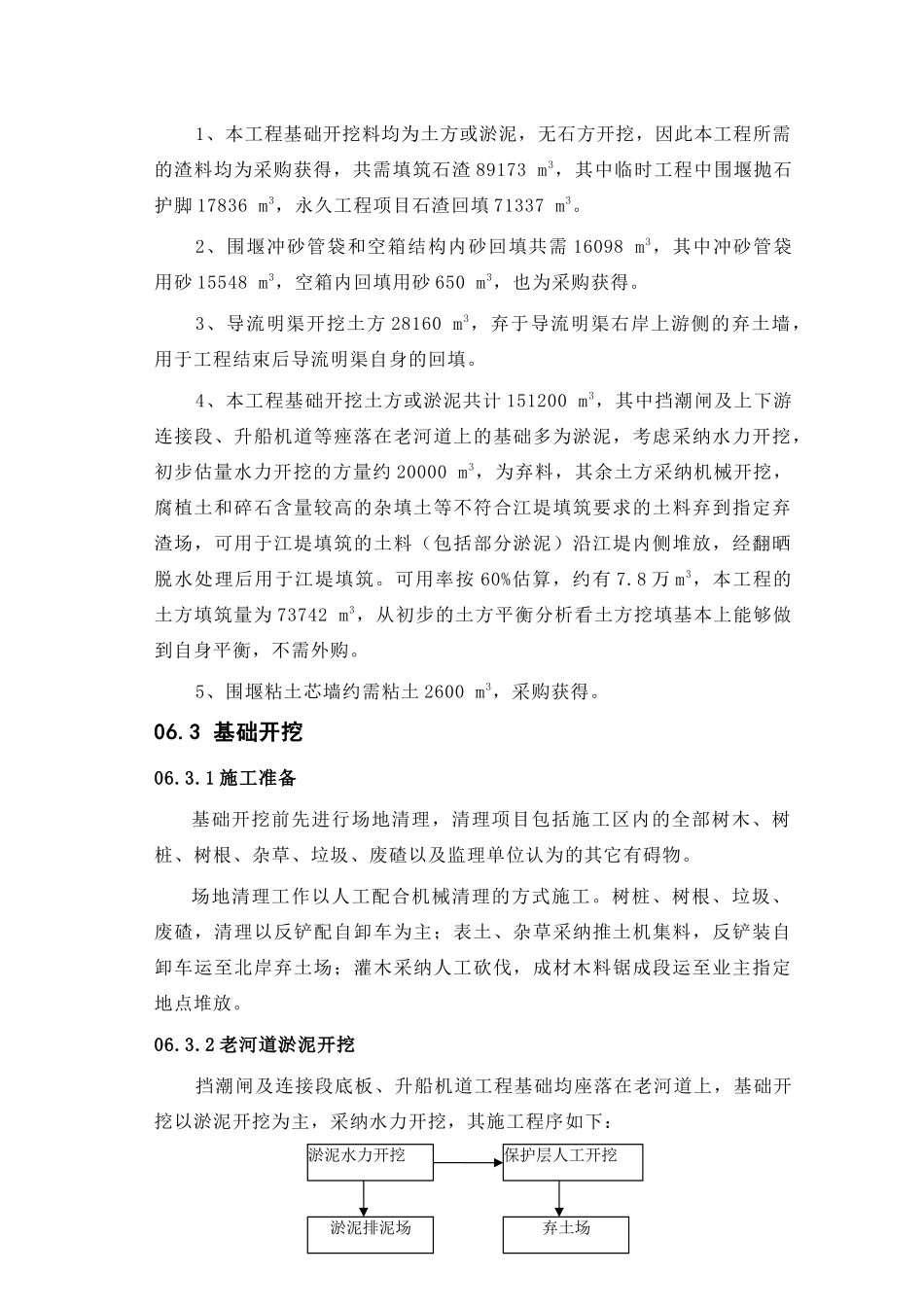

2 土石方挖填平衡调配1、本工程基础开挖料均为土方或淤泥,无石方开挖,因此
