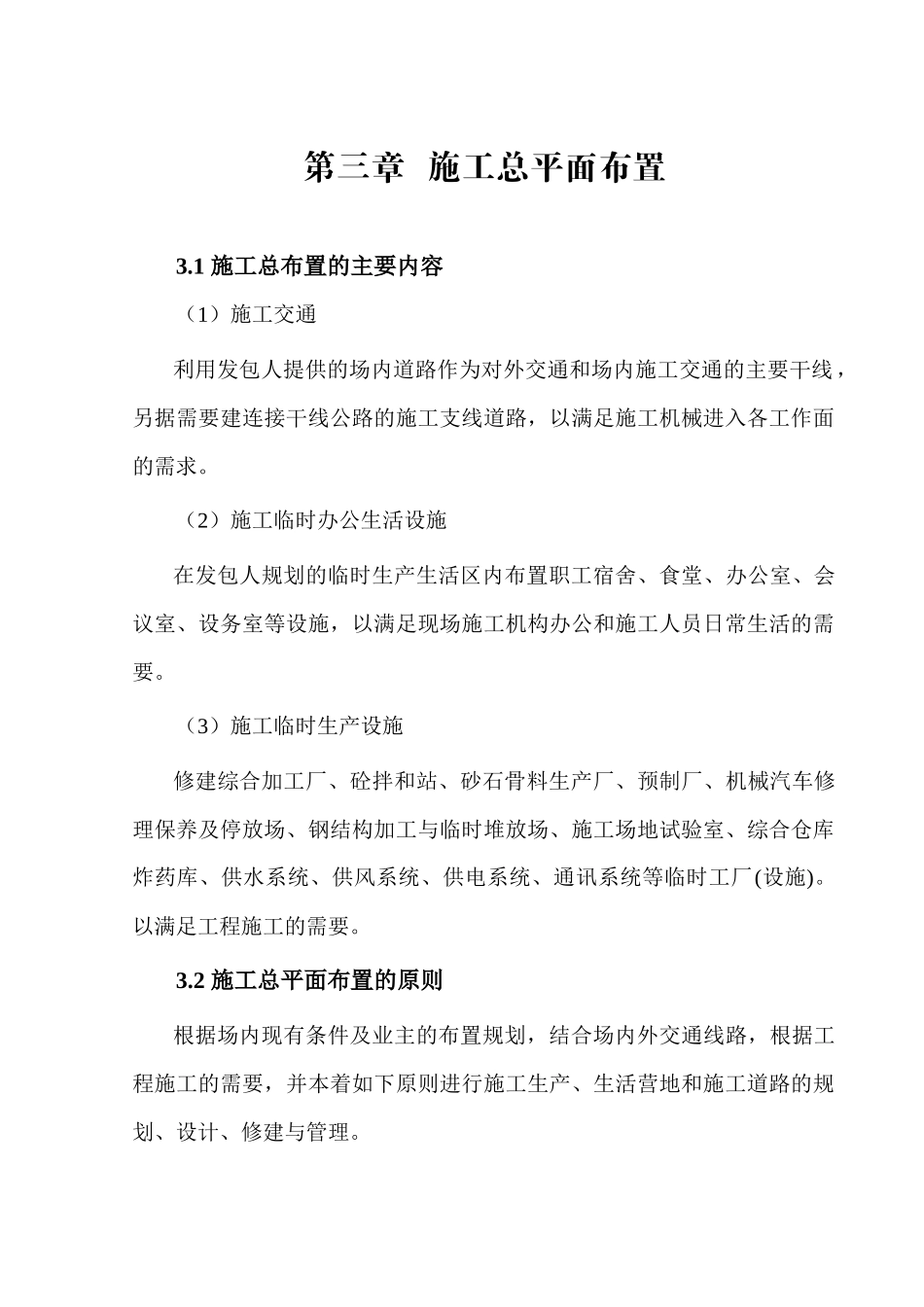

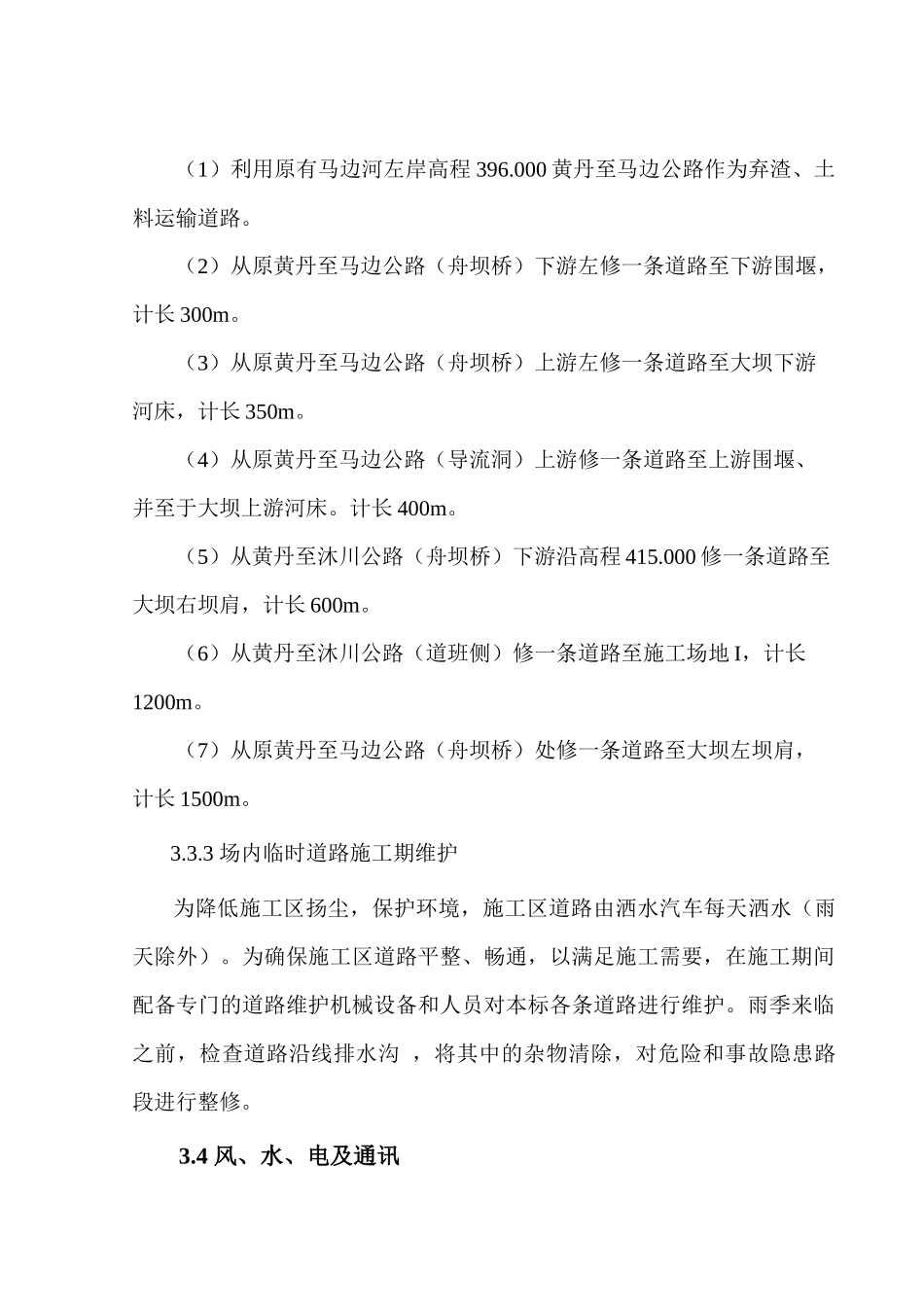

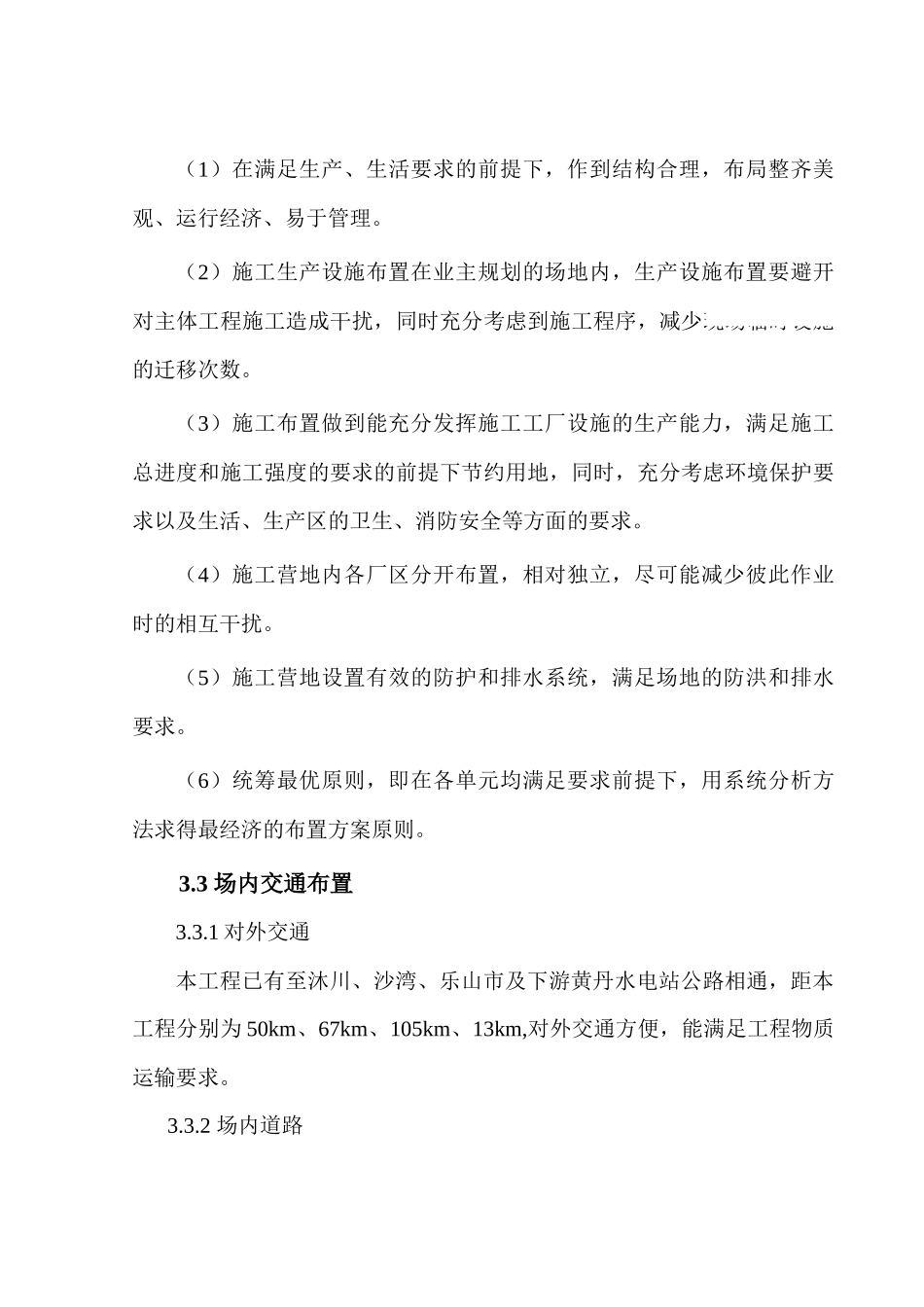

第三章 施工总平面布置3.1 施工总布置的主要内容(1)施工交通利用发包人提供的场内道路作为对外交通和场内施工交通的主要干线,另据需要建连接干线公路的施工支线道路,以满足施工机械进入各工作面的需求。(2)施工临时办公生活设施在发包人规划的临时生产生活区内布置职工宿舍、食堂、办公室、会议室、设务室等设施,以满足现场施工机构办公和施工人员日常生活的需要。(3)施工临时生产设施修建综合加工厂、砼拌和站、砂石骨料生产厂、预制厂、机械汽车修理保养及停放场、钢结构加工与临时堆放场、施工场地试验室、综合仓库炸药库、供水系统、供风系统、供电系统、通讯系统等临时工厂(设施)。以满足工程施工的需要。3.2 施工总平面布置的原则根据场内现有条件及业主的布置规划,结合场内外交通线路,根据工程施工的需要,并本着如下原则进行施工生产、生活营地和施工道路的规划、设计、修建与管理。(1)在满足生产、生活要求的前提下,作到结构合理,布局整齐美观、运行经济、易于管理。(2)施工生产设施布置在业主规划的场地内,生产设施布置要避开对主体工程施工造成干扰,同时充分考虑到施工程序,减少现场临时设施的迁移次数。(3)施工布置做到能充分发挥施工工厂设施的生产能力,满足施工总进度和施工强度的要求的前提下节约用地,同时,充分考虑环境保护要求以及生活、生产区的卫生、消防安全等方面的要求。(4)施工营地内各厂区分开布置,相对独立,尽可能减少彼此作业时的相互干扰。(5)施工营地设置有效的防护和排水系统,满足场地的防洪和排水要求。(6)统筹最优原则,即在各单元均满足要求前提下,用系统分析方法求得最经济的布置方案原则。3.3 场内交通布置 3.3.1 对外交通本工程已有至沐川、沙湾、乐山市及下游黄丹水电站公路相通,距本工程分别为 50km、67km、105km、13km,对外交通方便,能满足工程物质运输要求。 3.3.2 场内道路(1)利用原有马边河左岸高程 396.000 黄丹至马边公路作为弃渣、土料运输道路。(2)从原黄丹至马边公路(舟坝桥)下游左修一条道路至下游围堰,计长 300m。(3)从原黄丹至马边公路(舟坝桥)上游左修一条道路至大坝下游河床,计长 350m。(4)从原黄丹至马边公路(导流洞)上游修一条道路至上游围堰、并至于大坝上游河床。计长 400m。(5)从黄丹至沐川公路(舟坝桥)下游沿高程 415.000 修一条道路至大坝右坝肩,计长 600m。(6)从黄丹至沐川公路(道班侧)修一条道路至...
