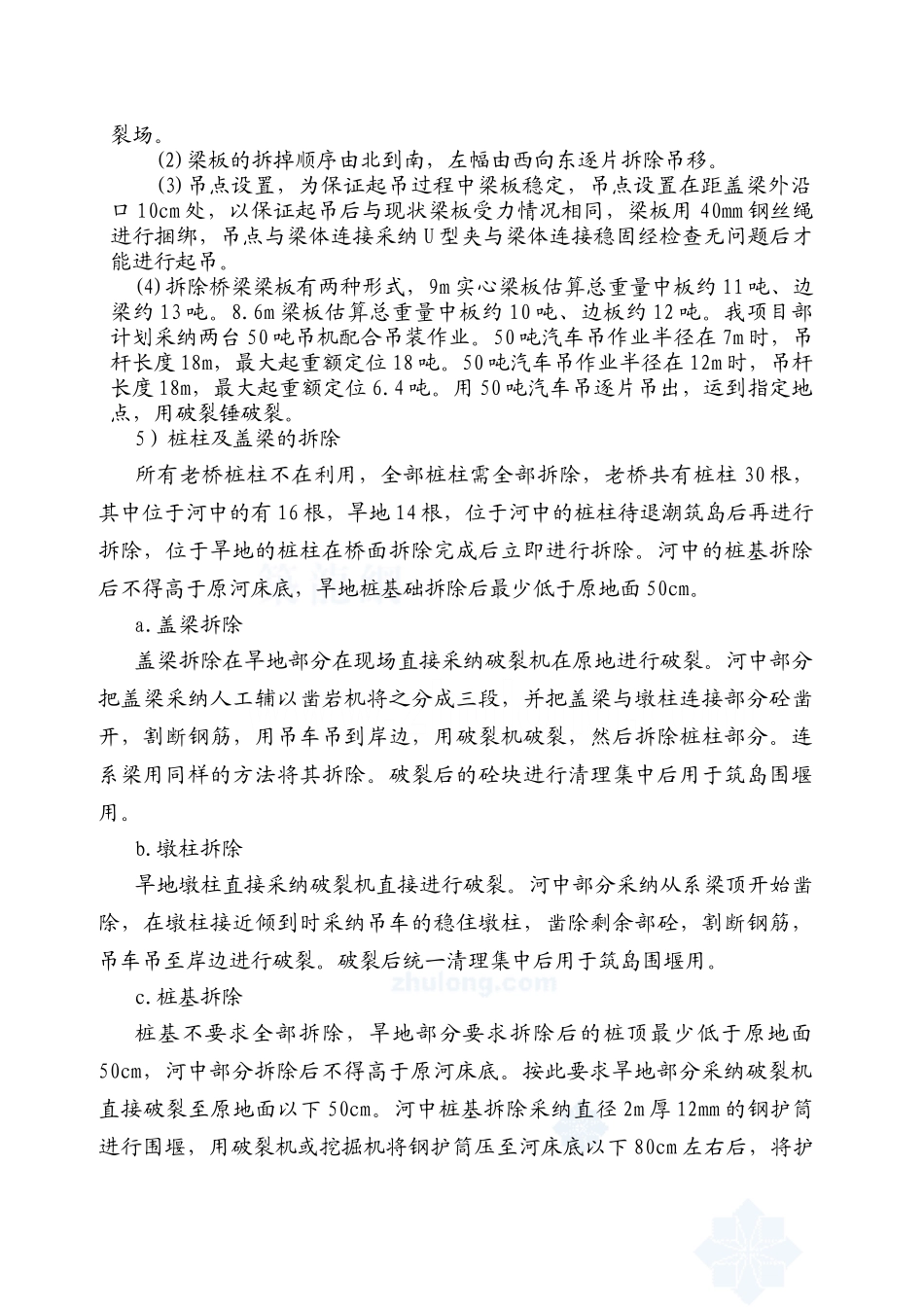

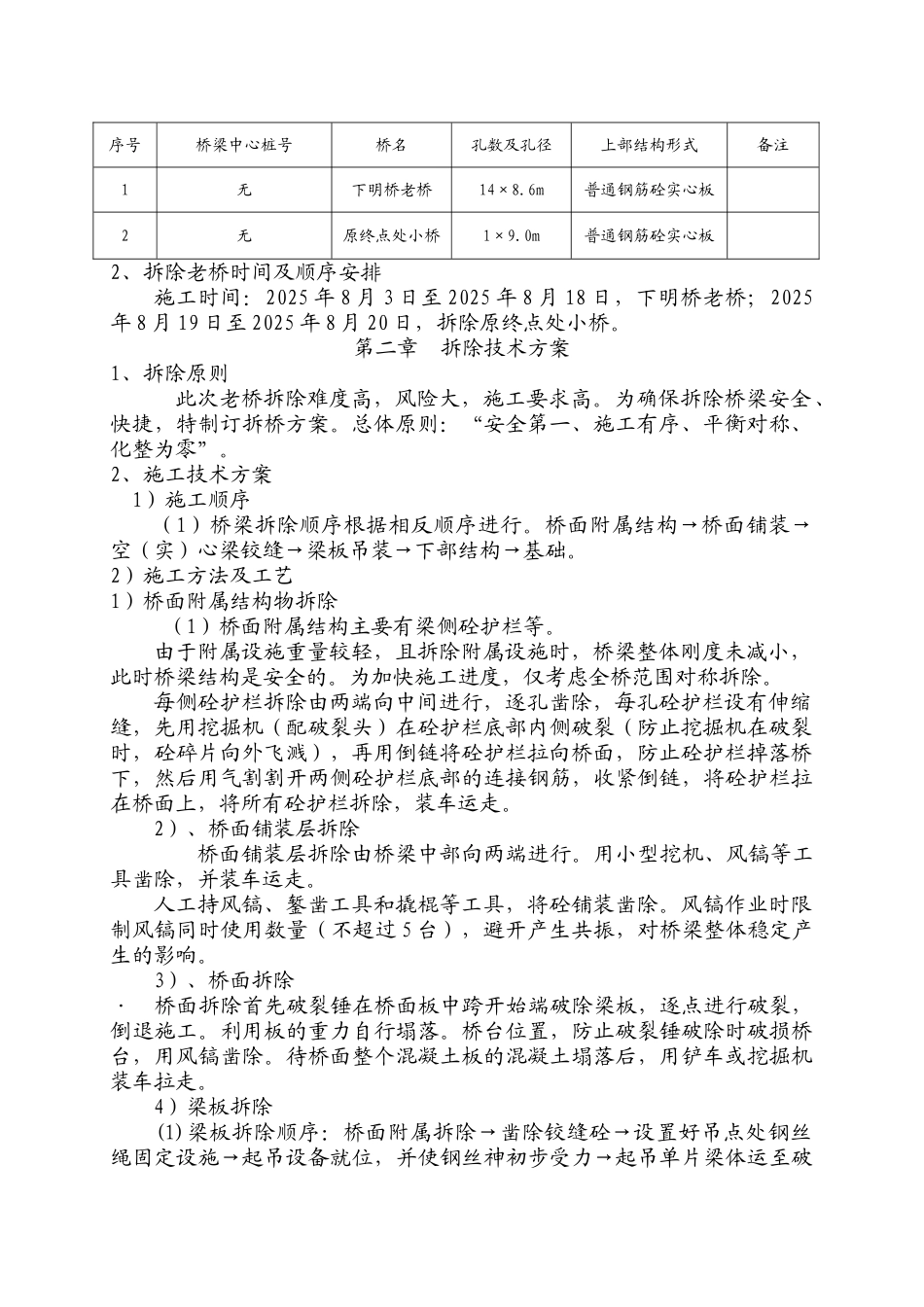

宁海县 Y494 黄坛至大塘山公路联溪桥改造工程老桥拆除专项施工方案建设单位:宁海县黄坛镇农村公路建设指挥部监理单位:宁海县交通工程咨询监理有限公司施工单位:宁波甬晟园林建设有限公司日 期:二 O 一六年九月二十日宁海县 Y494 黄坛至大塘山公路联溪桥改造工程老桥拆除专项施工方案第一章 工程概况及工期安排1、工程概况本工程为宁海县 Y447 乡道下明桥改建工程共有现状桥梁 2 座(下明桥老桥、原终点处小桥)为简支梁桥,上部结构为钢筋砼空心板或钢筋混凝土实心板,下部结构为柱式墩台,钻孔灌注桩基础或扩大基础。拆除老桥梁详见下表:序号桥梁中心桩号桥名孔数及孔径上部结构形式备注1无下明桥老桥14×8.6m普通钢筋砼实心板2无原终点处小桥1×9.0m普通钢筋砼实心板2、拆除老桥时间及顺序安排施工时间:2025 年 8 月 3 日至 2025 年 8 月 18 日,下明桥老桥;2025年 8 月 19 日至 2025 年 8 月 20 日,拆除原终点处小桥。第二章 拆除技术方案1、拆除原则 此次老桥拆除难度高,风险大,施工要求高。为确保拆除桥梁安全、快捷,特制订拆桥方案。总体原则:“安全第一、施工有序、平衡对称、化整为零”。2、施工技术方案 1)施工顺序 (1)桥梁拆除顺序根据相反顺序进行。桥面附属结构→桥面铺装→空(实)心梁铰缝→梁板吊装→下部结构→基础。2)施工方法及工艺 1)桥面附属结构物拆除 (1)桥面附属结构主要有梁侧砼护栏等。 由于附属设施重量较轻,且拆除附属设施时,桥梁整体刚度未减小,此时桥梁结构是安全的。为加快施工进度,仅考虑全桥范围对称拆除。每侧砼护栏拆除由两端向中间进行,逐孔凿除,每孔砼护栏设有伸缩缝,先用挖掘机(配破裂头)在砼护栏底部内侧破裂(防止挖掘机在破裂时,砼碎片向外飞溅),再用倒链将砼护栏拉向桥面,防止砼护栏掉落桥下,然后用气割割开两侧砼护栏底部的连接钢筋,收紧倒链,将砼护栏拉在桥面上,将所有砼护栏拆除,装车运走。2)、桥面铺装层拆除 桥面铺装层拆除由桥梁中部向两端进行。用小型挖机、风镐等工具凿除,并装车运走。人工持风镐、錾凿工具和撬棍等工具,将砼铺装凿除。风镐作业时限制风镐同时使用数量(不超过 5 台),避开产生共振,对桥梁整体稳定产生的影响。3)、桥面拆除· 桥面拆除首先破裂锤在桥面板中跨开始端破除梁板,逐点进行破裂,倒退施工。利用板的重力自行塌落。桥台位置,防止破裂锤破除时破损桥台,用风镐凿除。待桥面...
