肿瘤医院肿瘤讨论所外科病房楼通风空调工程创优方案1 工程简介本工程总建筑面积 41706m2,地上十六层,地下二层,檐高75
其中通风工程地下室设有人防通风、排烟、送风、空调送回风,地上设有排烟、送风、空调送回风,风机盘管加新风等系统
为确保该工程获“结构长城杯”、“北京市优质工程”,我们通风空调专业要积极配合其它专业的施工,有决心必保该工程获“结构长城杯”、“北京市优质工程”,并争创更高的奖项

2 暖通预留洞创优保证措施 2
1 暖通预留洞人员仔细熟悉图纸及有关设计等施工法律规范,在接到图纸后、进场之前,把相关各层的墙、楼板洞口在图纸上标清,并做好清单,并与结构图纸相对比,如结构图无预留洞口的应在结构图中标清,并及时向总包专业工长汇报
2 套管的加工严格按施工验收法律规范执行,并配合土建人员做好预留洞套管的安装
在土建专业放好套管后,在未支模前管道预留人员核查每个套管的坐标,如有误差及时提出
3 在核查预留洞坐标无误后,在暖通图纸及清单上做好标记
4 积极主动地配合土建专业及其它安装专业,保质、保量地做好预留洞工作
3 现场放线,预埋件创优措施3
1 管道放线安装吊件是通风管道安装的重要前提,如放线不准,吊件有误差,就导致管道的水平与偏差度,所以在放线时所用的尺子、线缀要经过专业部门的检测后再用,所放的线要经过二次复查,线色要清楚、固定,不宜掉色
2 吊件制作安装要符合法律规范,每个吊件安装完后要由专业质量员复查,特别是在选用膨胀螺栓的规格型号上,要经过仔细计算,并上报总包责任师,以保证安装风管的承重量
3 电锤打眼安装膨胀螺栓时,电锤必须有深度卡尺,如遇钢筋,应对称前后移动
吊件的角钢头应朝向同一方向

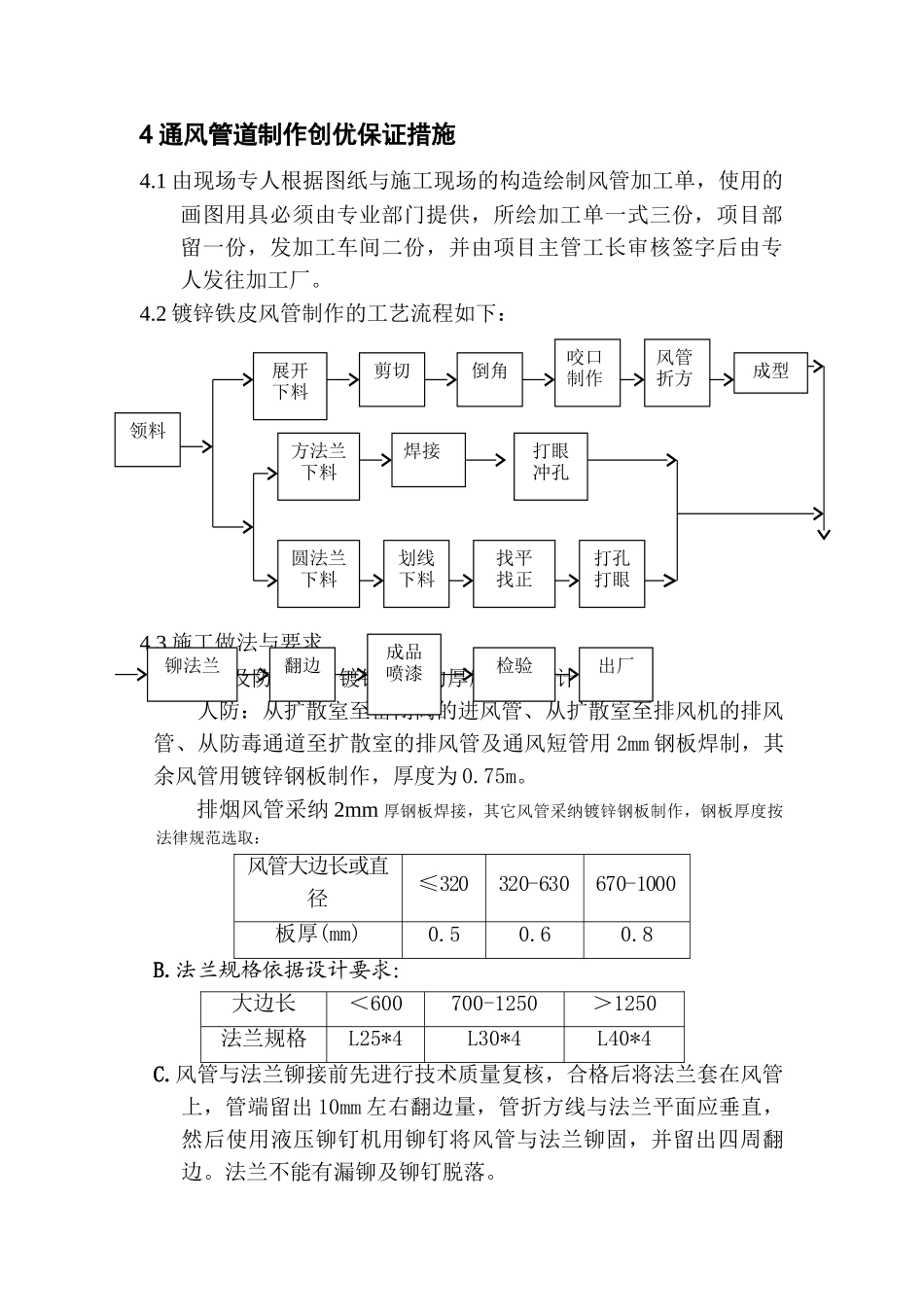

4 通风管道制作创优保证措施4
1 由现场专人根据图纸与施工现场的构造绘制风管加工单,使用的画图用具必须由专业部门提供,所绘加工单一式三
