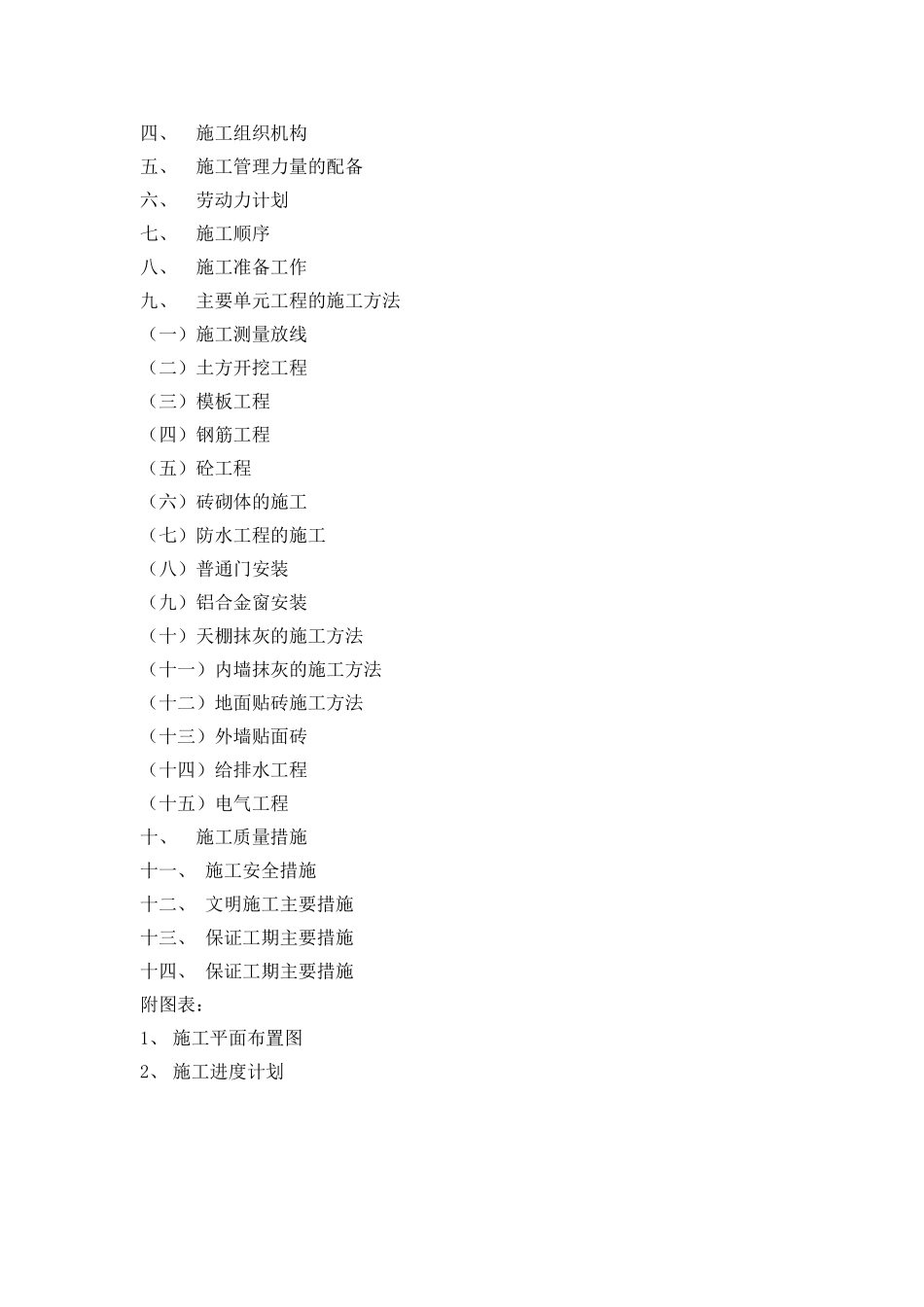

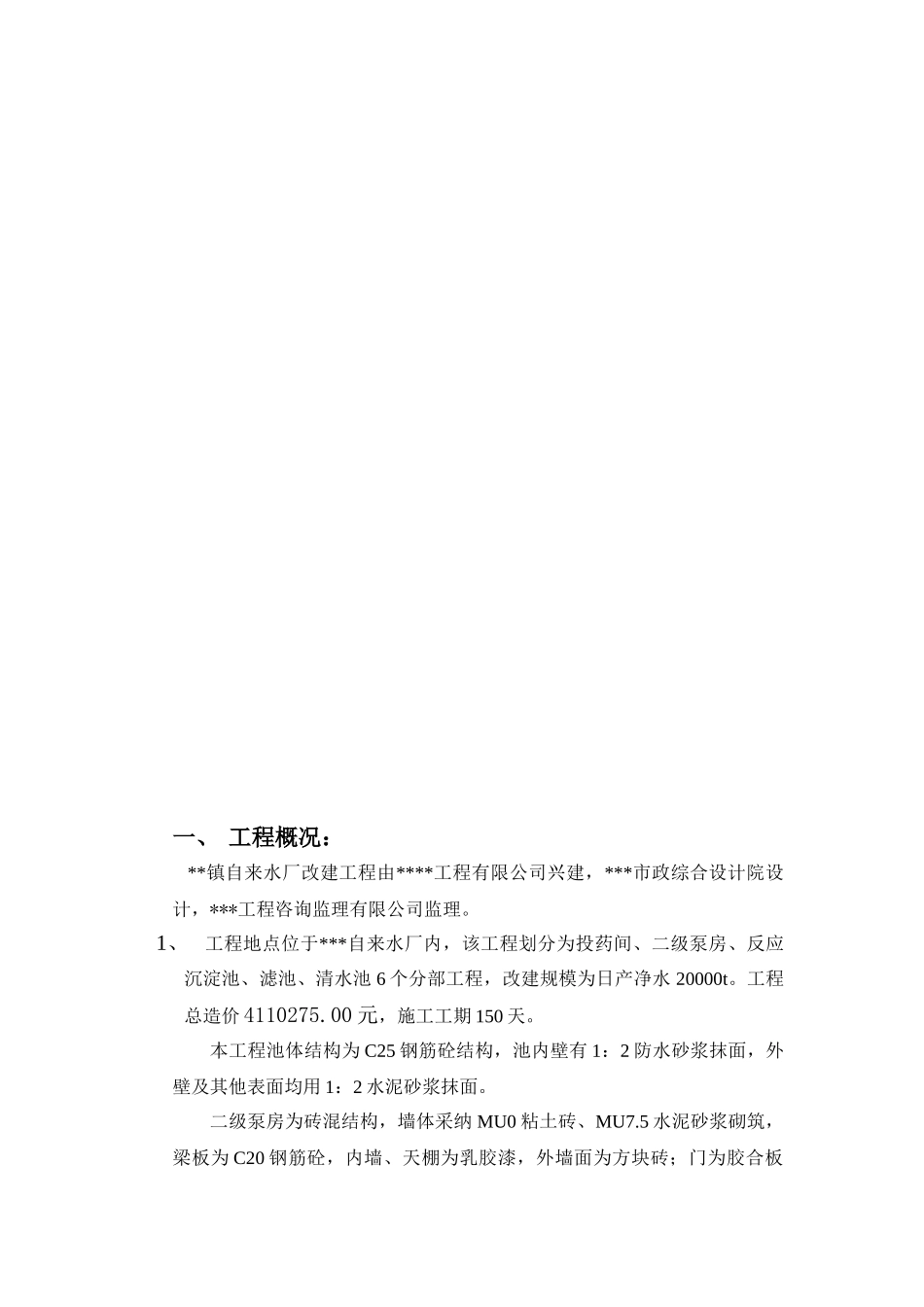

某自来水厂改建 施工组织设计********自来水厂改建工程 项目部 二 00*年三月*号目录一、工程概况二、投入主要物资三、主要施工机械设备计划四、施工组织机构五、施工管理力量的配备六、劳动力计划七、施工顺序八、施工准备工作九、主要单元工程的施工方法(一)施工测量放线(二)土方开挖工程(三)模板工程(四)钢筋工程(五)砼工程(六)砖砌体的施工(七)防水工程的施工 (八)普通门安装(九)铝合金窗安装(十)天棚抹灰的施工方法(十一)内墙抹灰的施工方法(十二)地面贴砖施工方法(十三)外墙贴面砖(十四)给排水工程(十五)电气工程十、施工质量措施十一、 施工安全措施十二、 文明施工主要措施十三、 保证工期主要措施十四、 保证工期主要措施附图表:1、 施工平面布置图2、 施工进度计划一、 工程概况: **镇自来水厂改建工程由****工程有限公司兴建,***市政综合设计院设计,***工程咨询监理有限公司监理。1、工程地点位于***自来水厂内,该工程划分为投药间、二级泵房、反应沉淀池、滤池、清水池 6 个分部工程,改建规模为日产净水 20000t。工程总造价 4110275.00 元,施工工期 150 天。本工程池体结构为 C25 钢筋砼结构,池内壁有 1:2 防水砂浆抹面,外壁及其他表面均用 1:2 水泥砂浆抹面。二级泵房为砖混结构,墙体采纳 MU0 粘土砖、MU7.5 水泥砂浆砌筑,梁板为 C20 钢筋砼,内墙、天棚为乳胶漆,外墙面为方块砖;门为胶合板门,窗为铝合金窗。投药间为砖混结构,墙体采纳 MU0 粘土砖,MU7.5 水泥嫠浆砌筑,梁板为 C25 钢筋砼,内墙面为普通粉刷,天棚为纸筋白灰粉刷,外墙面贴方块砖。门为普通钢拆叠门,窗为铝合金推拉窗。二、投入的主要物质:1、主要工程物质:序号名称单位数量序号名称单位数量1钢吨158.6185砂M31007.662标准砖M3156.1036外墙面砖M312.6863水泥吨3500.857模板M26320.614碎石M31901.258三、投入的主要施工机具设备:1、主要施工机械:序号名称数量规格 性能进场时间1履带式挖掘机1 台PW120开工时进场2潜水泵2 台2.5KW开工时进场3电焊机2 台12KVA开工时进场4卷扬机1 台3T开工时进场5圆盘锯1 台3KW开工时进场6手电锯2 台1.5KW开工时进场7平板震动器2 台1.5KW开工时进场8插入式震动器4 台HZ6X-50 型开工时进场9砼搅拌机1 台自落式 350L开工时进场10砂浆搅拌机2 台150L开工时进场11经纬仪1 台J6开工时进场12精密水准仪1 台DS3开工时进场13井架1 台开...
