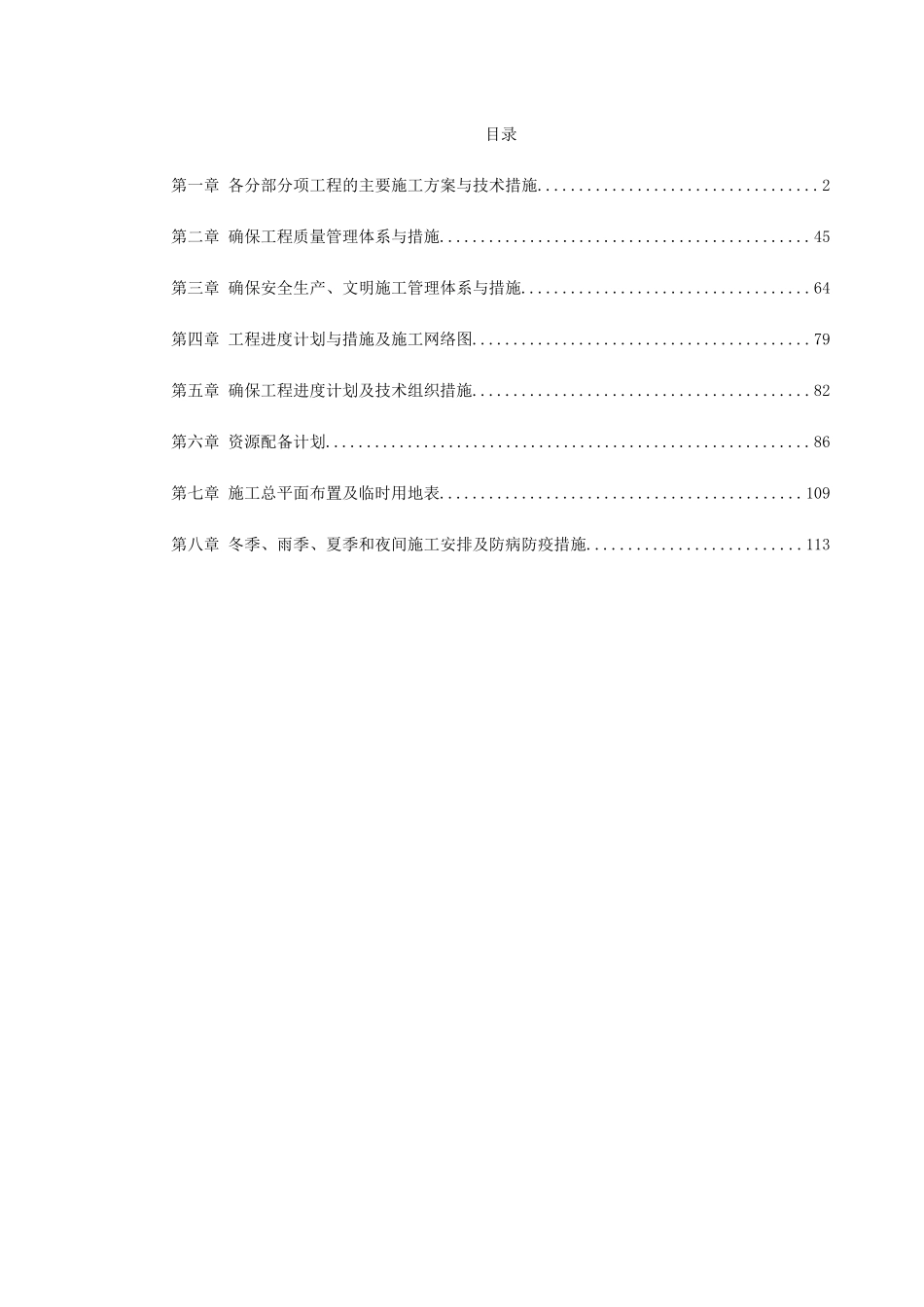

目录第一章 各分部分项工程的主要施工方案与技术措施
2第二章 确保工程质量管理体系与措施
45第三章 确保安全生产、文明施工管理体系与措施
64第四章 工程进度计划与措施及施工网络图
79第五章 确保工程进度计划及技术组织措施
82第六章 资源配备计划
86第七章 施工总平面布置及临时用地表
109第八章 冬季、雨季、夏季和夜间施工安排及防病防疫措施

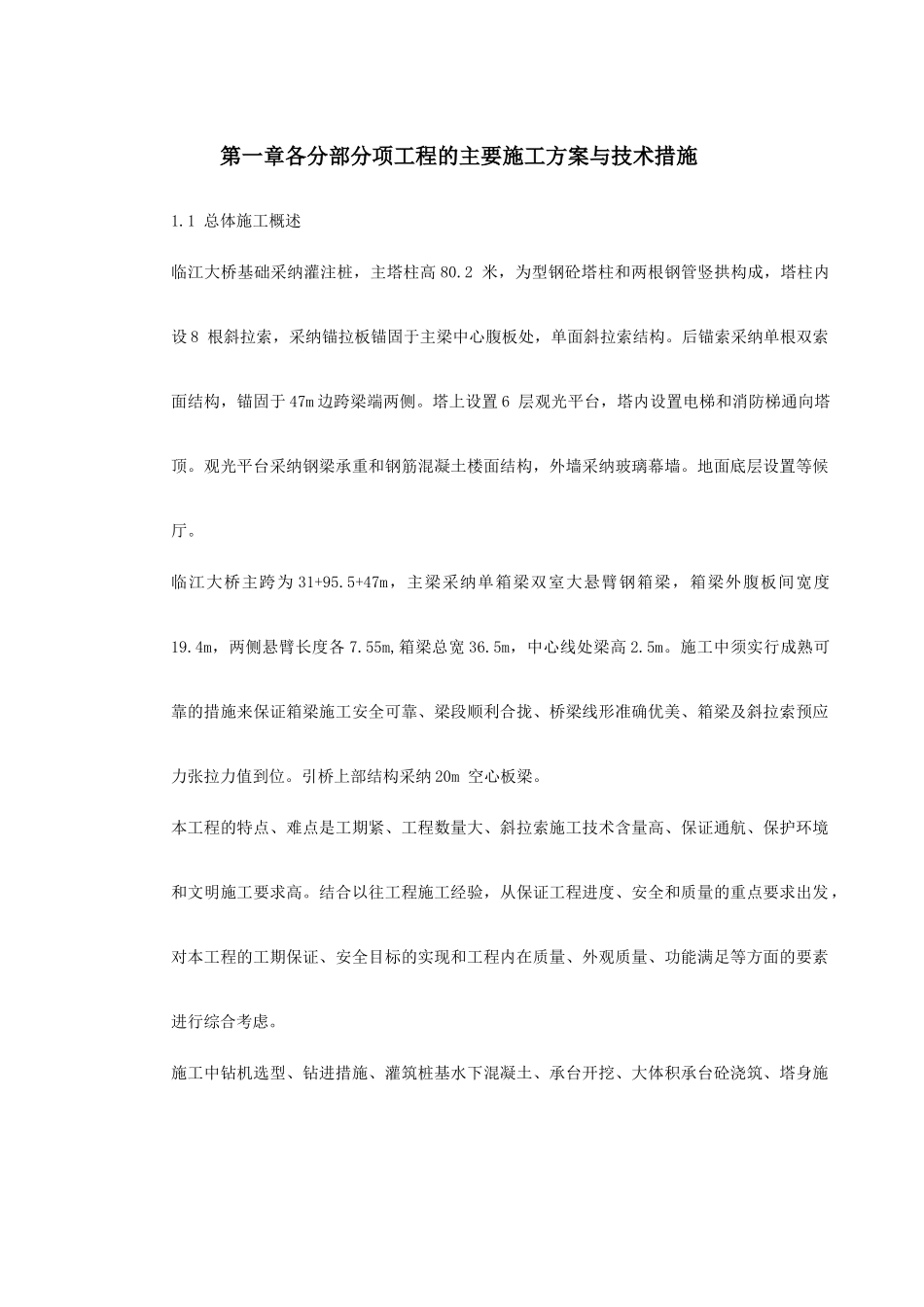

113第一章各分部分项工程的主要施工方案与技术措施1
1 总体施工概述临江大桥基础采纳灌注桩,主塔柱高 80
2 米,为型钢砼塔柱和两根钢管竖拱构成,塔柱内设 8 根斜拉索,采纳锚拉板锚固于主梁中心腹板处,单面斜拉索结构
后锚索采纳单根双索面结构,锚固于 47m 边跨梁端两侧
塔上设置 6 层观光平台,塔内设置电梯和消防梯通向塔顶
观光平台采纳钢梁承重和钢筋混凝土楼面结构,外墙采纳玻璃幕墙
地面底层设置等候厅
临江大桥主跨为 31+95
5+47m,主梁采纳单箱梁双室大悬臂钢箱梁,箱梁外腹板间宽度19
4m,两侧悬臂长度各 7
55m,箱梁总宽 36
5m,中心线处梁高 2
施工中须实行成熟可靠的措
