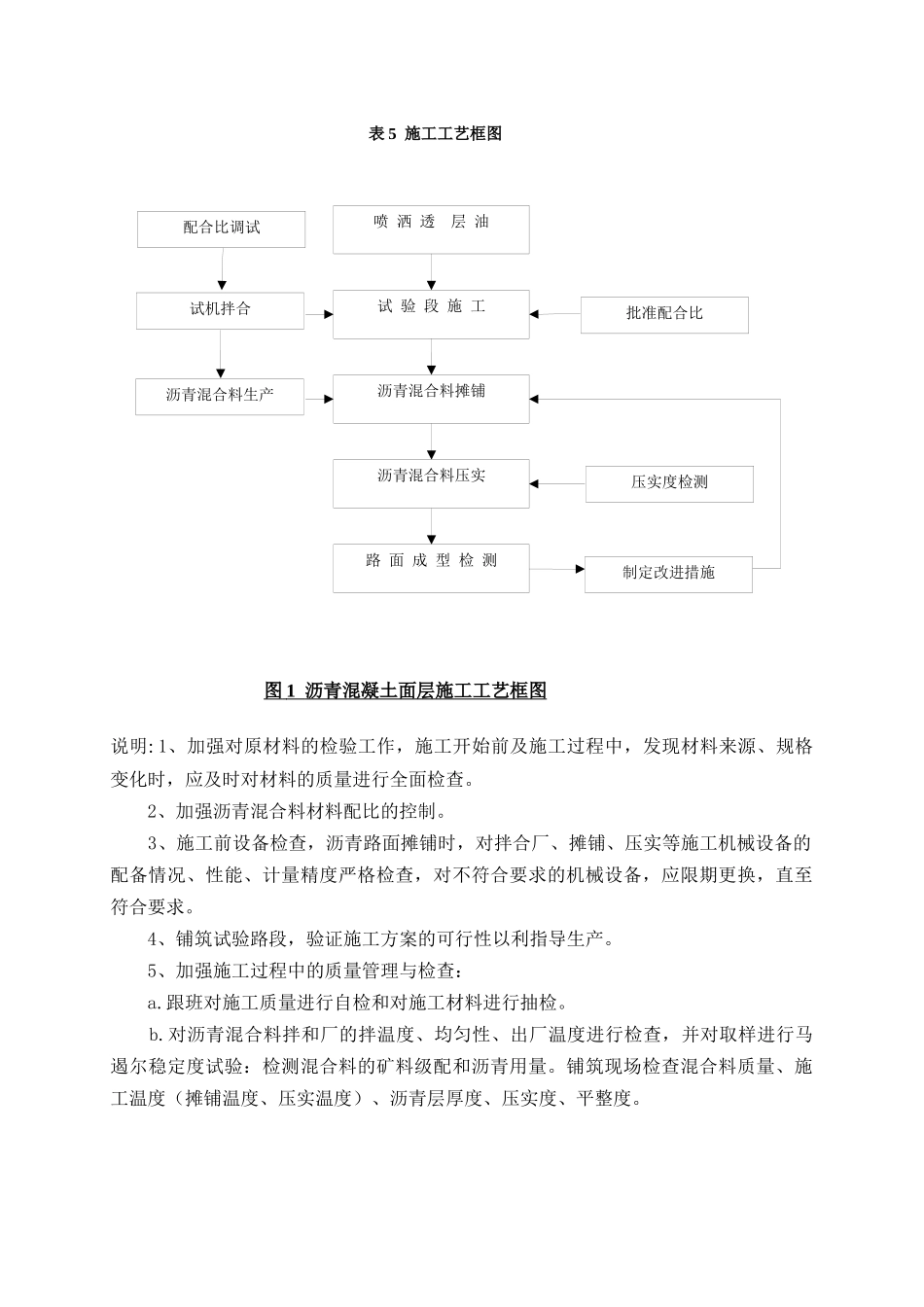

喷 洒 透 层 油试 验 段 施 工沥青混合料摊铺沥青混合料压实路 面 成 型 检 测制定改进措施压实度检测沥青混合料生产试机拌合配合比调试批准配合比表 5 施工工艺框图 图 1 沥青混凝土面层施工工艺框图 说明: 1、加强对原材料的检验工作,施工开始前及施工过程中,发现材料来源、规格变化时,应及时对材料的质量进行全面检查
2、加强沥青混合料材料配比的控制
3、施工前设备检查,沥青路面摊铺时,对拌合厂、摊铺、压实等施工机械设备的配备情况、性能、计量精度严格检查,对不符合要求的机械设备,应限期更换,直至符合要求
4、铺筑试验路段,验证施工方案的可行性以利指导生产
5、加强施工过程中的质量管理与检查: a
跟班对施工质量进行自检和对施工材料进行抽检
对沥青混合料拌和厂的拌温度、均匀性、出厂温度进行检查,并对取样进行马遏尔稳定度试验:检测混合料的矿料级配和沥青用量
铺筑现场检查混合料质量、施工温度(摊铺温度、压实温度)、沥青层厚度、压实度、平整度

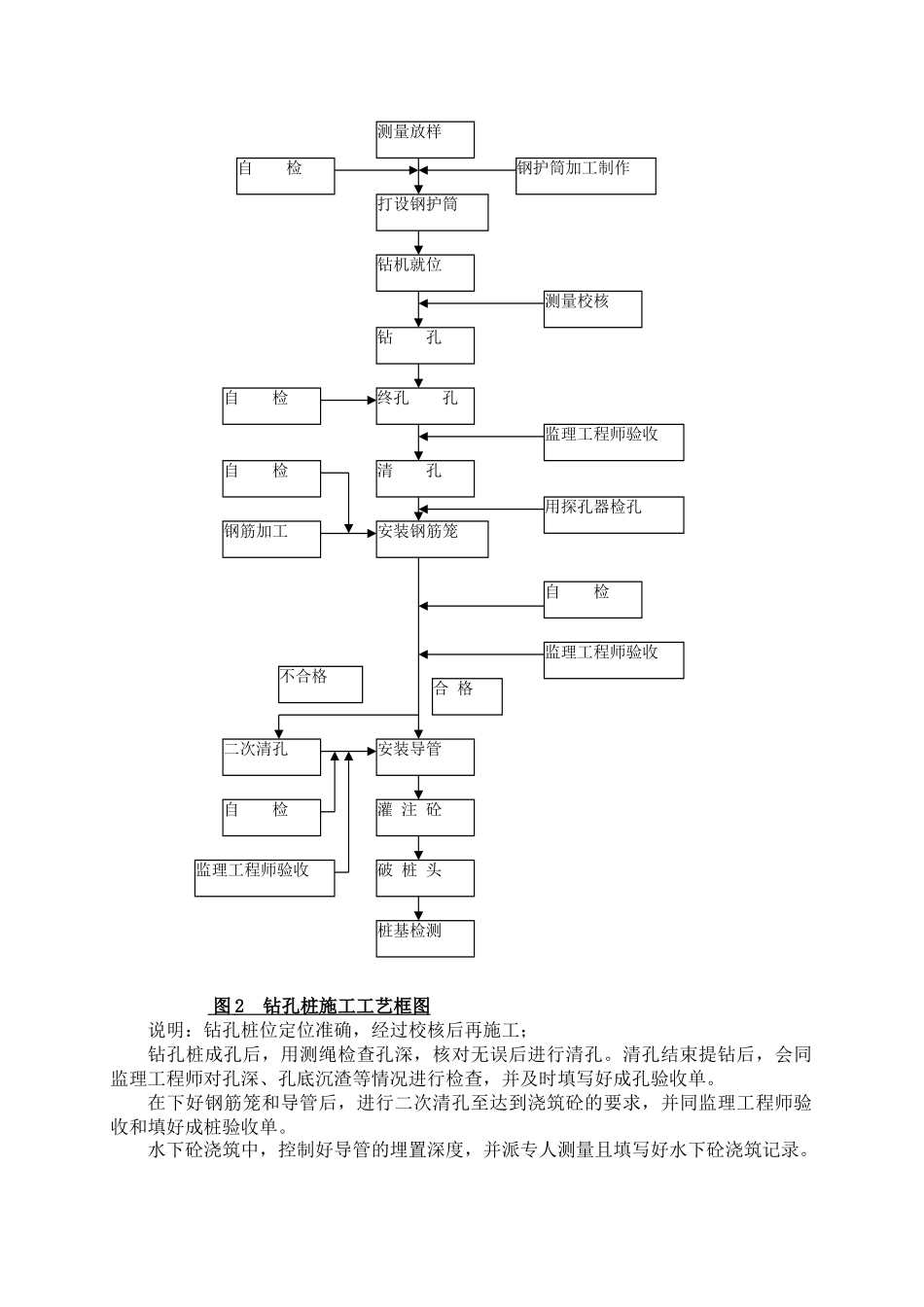

图 2 钻孔桩施工工艺 框图 说明:钻孔桩位定位准确,经过校核后再施工;钻孔桩成孔后,用测绳检查孔深,核对无误后进行清孔
清孔结束提钻后,会同监理工程师对孔深、孔底沉渣等情况进行检查,并及时填写好成孔验收单
在下好钢筋笼和导管后,进行二次清孔至达到浇筑砼的要求,并同监理工程师验收和填好成桩验收单
水下砼浇筑中,控制好导管的埋置深度,并派专人测量且填写好水下砼浇筑记录
用探孔器检孔打设钢护筒钢护筒加工制作自 检测量放样测量校核自 检监理工程师验收自 检安装钢筋笼清 孔终孔 孔钻 孔钻机就位不合格监理工程师验收自 检钢筋加工合 格自 检破 桩 头桩基检测监理工程师验收安装导管灌 注 砼二次清孔浇筑连续进行,配备备用发电机,保证施工不中段,引起断桩

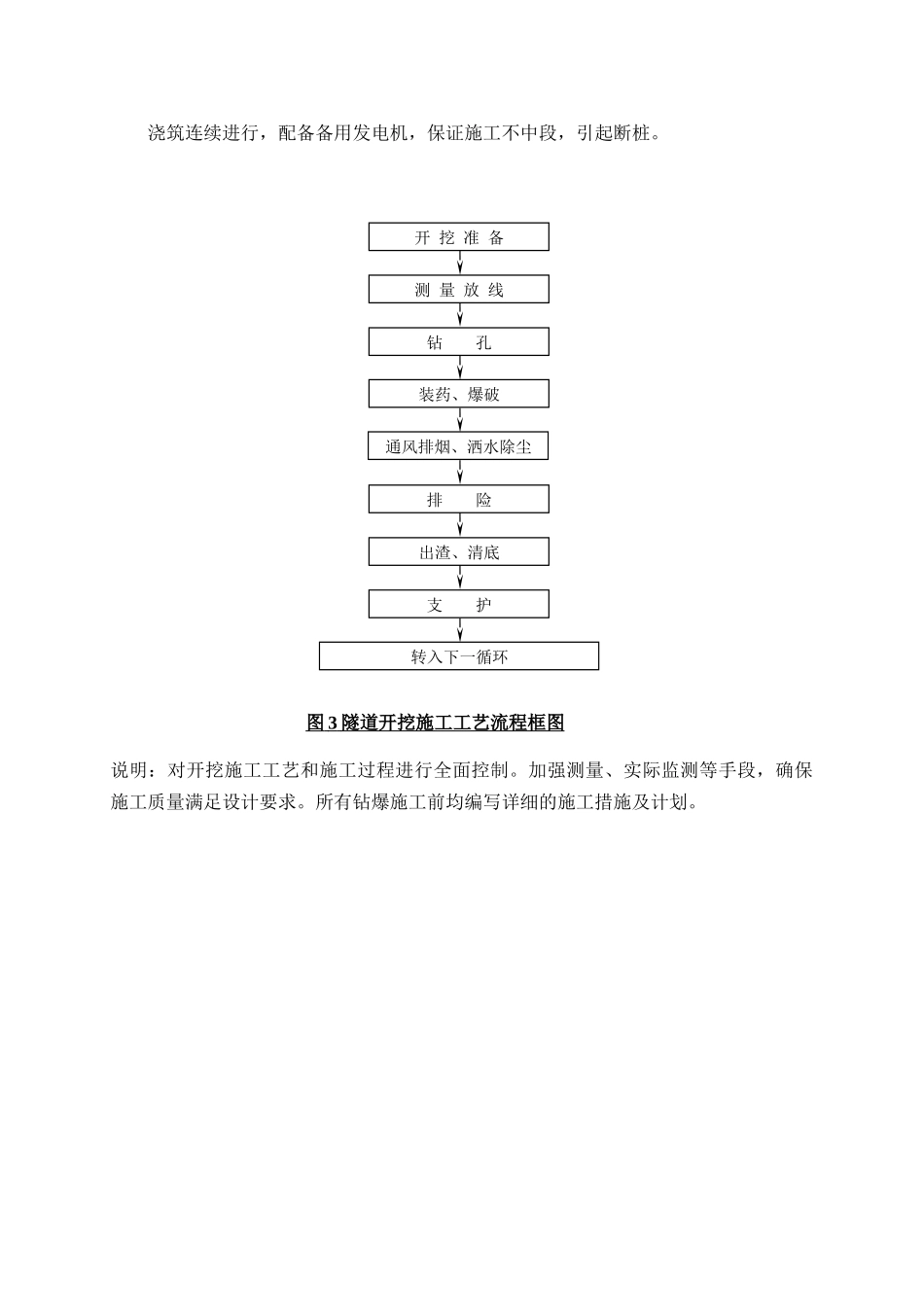

图 3 隧道开挖施工工艺流程 框图 说明:对开挖施工工艺和施工过程进行全面控制
