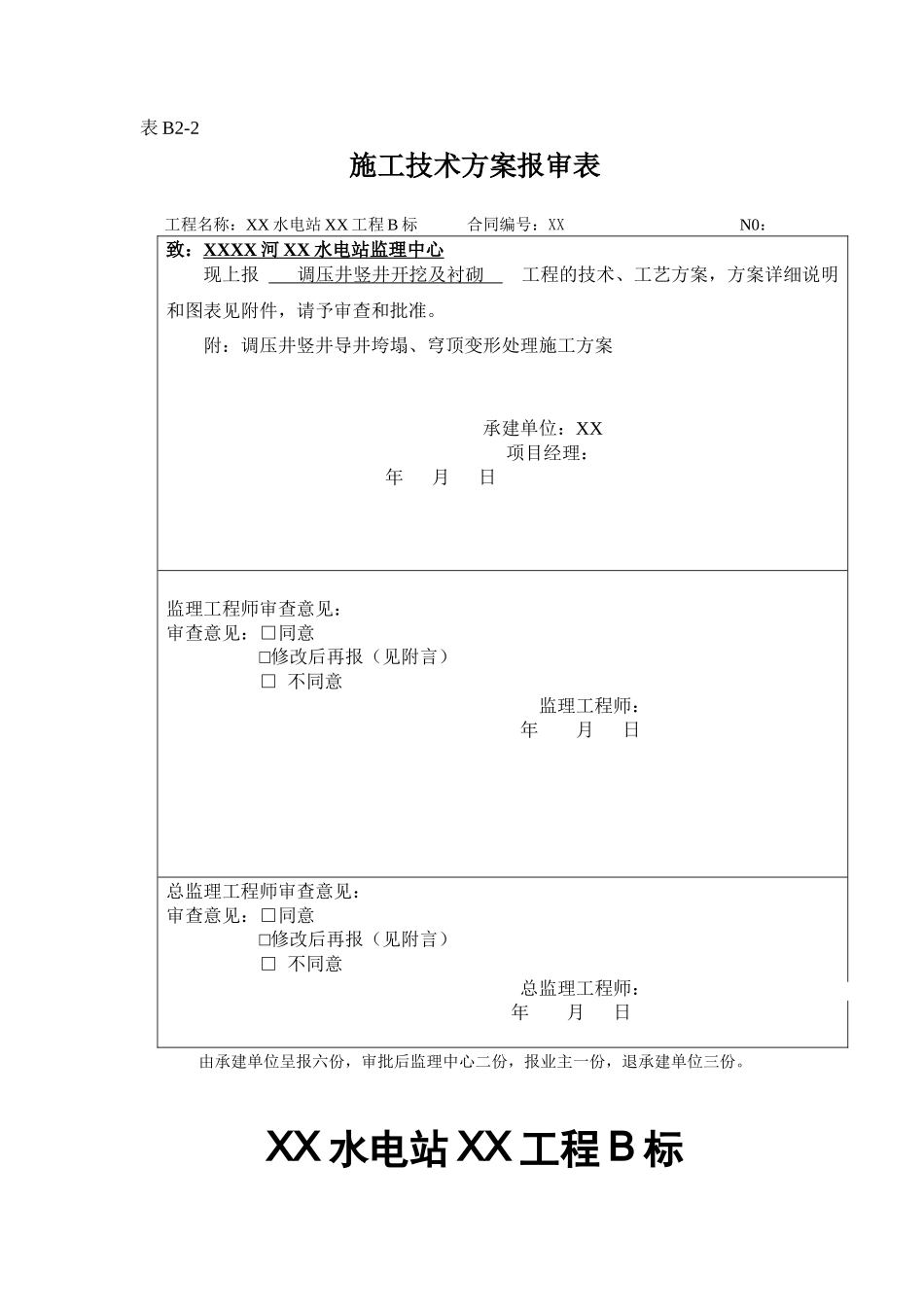

表 B2-2施工技术方案报审表工程名称:XX 水电站 XX 工程 B 标 合同编号:XX N0:致:XXXX 河 XX 水电站监理中心 现上报 调压井竖井开挖及衬砌 工程的技术、工艺方案,方案详细说明和图表见附件,请予审查和批准
附:调压井竖井导井垮塌、穹顶变形处理施工方案承建单位:XX 项目经理: 年 月 日监理工程师审查意见:审查意见:□同意□修改后再报(见附言)□ 不同意监理工程师: 年 月 日总监理工程师审查意见:审查意见:□同意□修改后再报(见附言)□ 不同意总监理工程师: 年 月 日由承建单位呈报六份,审批后监理中心二份,报业主一份,退承建单位三份

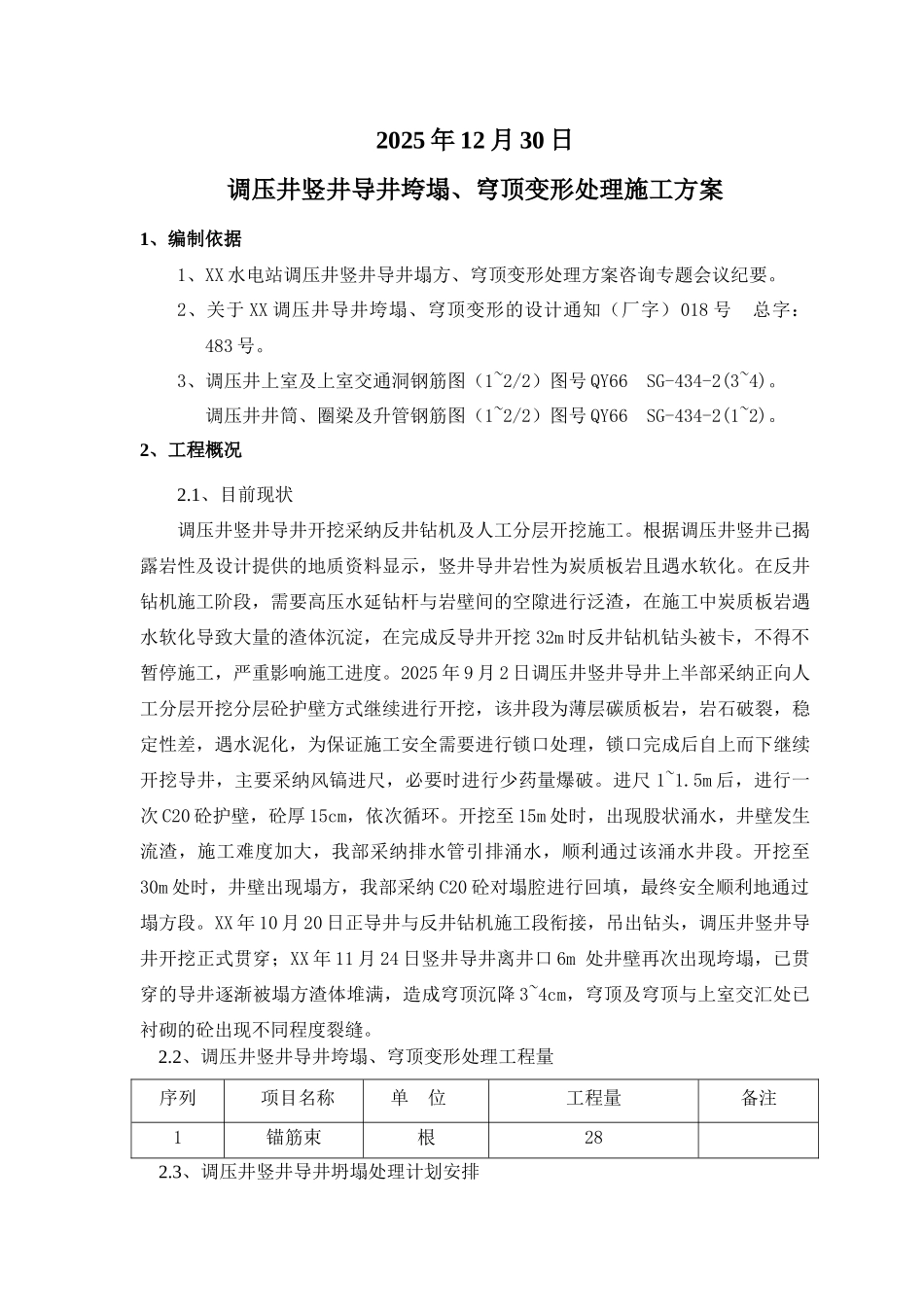

XX 水电站 XX 工程 B 标调压井竖井开挖及衬砌施工方案 批准: 审核: 编写: XX XX 水电站项目经理部2025 年 12 月 30 日调压井竖井导井垮塌、穹顶变形处理施工方案1、编制依据1、XX 水电站调压井竖井导井塌方、穹顶变形处理方案咨询专题会议纪要
2、关于 XX 调压井导井垮塌、穹顶变形的设计通知(厂字)018 号 总字:483 号
3、调压井上室及上室交通洞钢筋图(1~2/2)图号 QY66 SG-434-2(3~4)
调压井井筒、圈梁及升管钢筋图(1~2/2)图号 QY66 SG-434-2(1~2)
2、工程概况2
1、目前现状调压井竖井导井开挖采纳反井钻机及人工分层开挖施工
根据调压井竖井已揭露岩性及设计提供的地质资料显示,竖井导井岩性为炭质板岩且遇水软化
在反井钻机施工阶段,需要高压水延钻杆与岩壁间的空隙进行泛渣,在施工中炭质板岩遇水软化导致大量的渣体沉淀,在完成反导井开挖 32m 时反井钻机钻头被卡,不得不暂停施工,严重影响施工进度
2025 年 9 月 2 日调压井竖井导井上半部采纳正向人工分层开挖分层砼护壁方式继续进行开挖,该井段为薄层碳质板岩,岩石破裂,稳定性差,遇水泥化,为保证
