XX 至 XX 公路工程总承包部第一分部首件工程总结XX+015
34 跨线桥 1-0#桩基 编制: 复核: 审核: 日期: 西部 XX 集团 XX 公路工程总承包部第一分部二 O 一三年 月 日XX+015

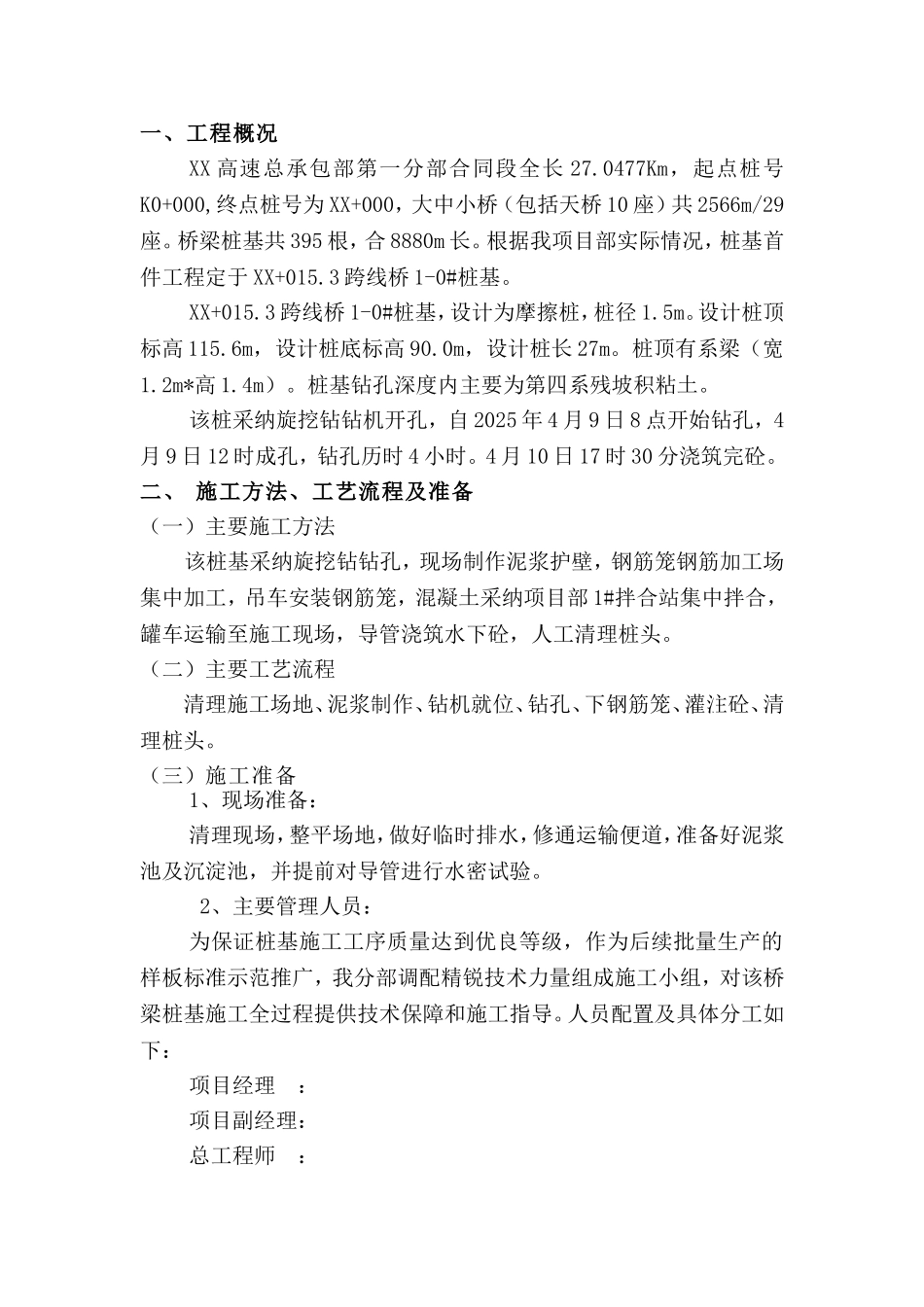

3 跨线桥 1-0#桩基首件工程总结一、工程概况XX 高速总承包部第一分部合同段全长 27
0477Km,起点桩号K0+000,终点桩号为 XX+000,大中小桥(包括天桥 10 座)共 2566m/29座
桥梁桩基共 395 根,合 8880m 长
根据我项目部实际情况,桩基首件工程定于 XX+015
3 跨线桥 1-0#桩基
XX+015
3 跨线桥 1-0#桩基,设计为摩擦桩,桩径 1
设计桩顶标高 115
6m,设计桩底标高 90
0m,设计桩长 27m
桩顶有系梁(宽1
2m*高 1
桩基钻孔深度内主要为第四系残坡积粘土
该桩采纳旋挖钻钻机开孔,自 2025 年 4 月 9 日 8 点开始钻孔,4月 9 日 12 时成孔,钻孔历时 4 小时
4 月 10 日 17 时 30 分浇筑完砼
二、 施工方法、工艺流程及准备(一)主要施工方法该桩基采纳旋挖钻钻孔,现场制作泥浆护壁,钢筋笼钢筋加工场集中加工,吊车安装钢筋笼,混凝土采纳项目部 1#拌合站集中拌合,罐车运输至施工现场,导管浇筑水下砼,人工清理桩头
(二)主要工艺流程清理施工场地、泥浆制作、钻机就位、钻孔、下钢筋笼、灌注砼、清理桩头
(三)施工准备1、现场准备:清理现场,整平场地,做好临时排水,修通运输便道,准备好泥浆池及沉淀池,并提前对导管进行水密试验
2、主要管理人员:为保证桩基施工工序质量达到优良等级,作为后续批量生产的样板标准示范推广,我分部调配精锐技术力量组成施工小组,对该桥梁桩基施工全过程提供技术保障和施工指导

人员配置及具体分工如下:项目经理 : 项目副经理: 总工程师 : 工
