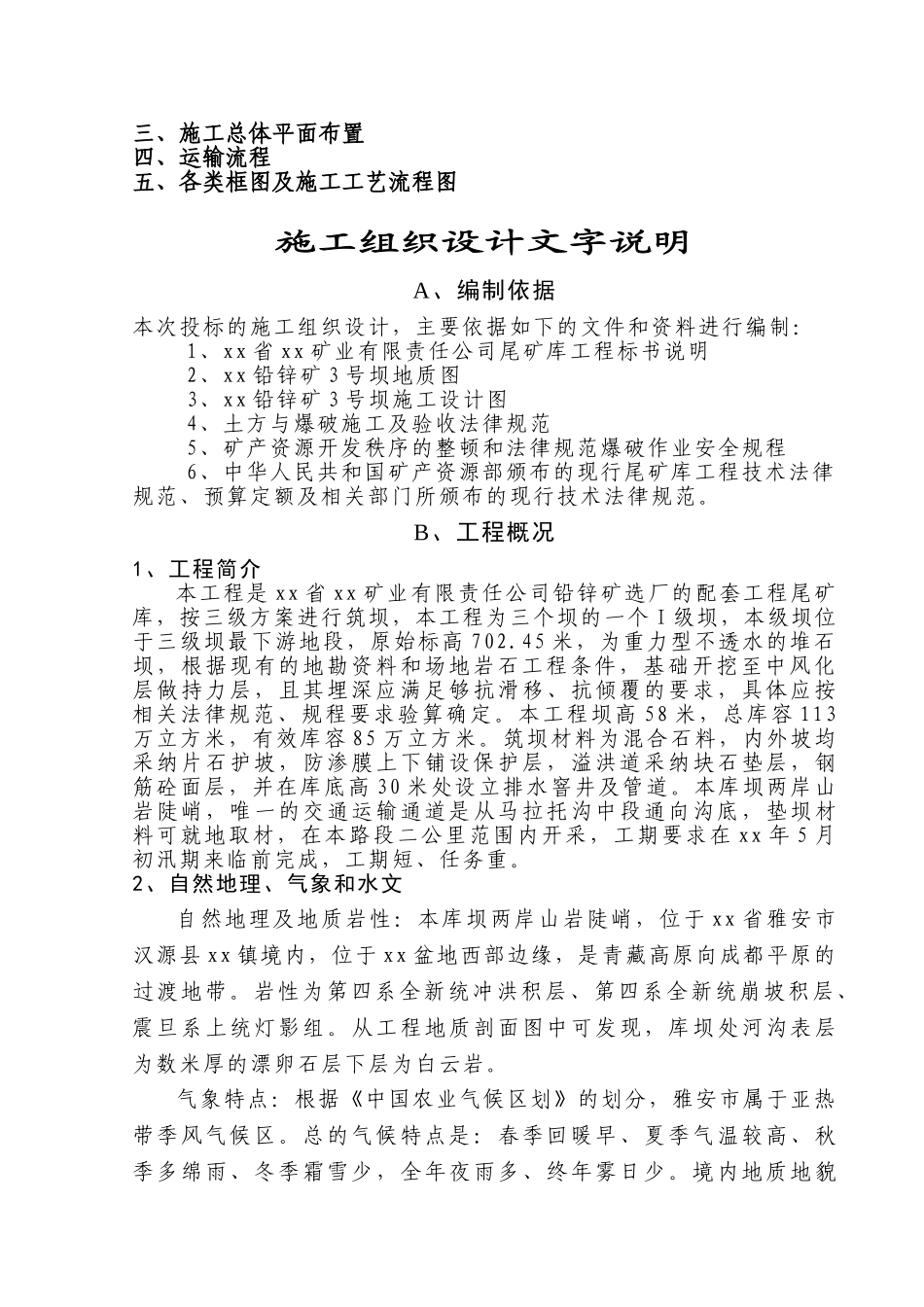

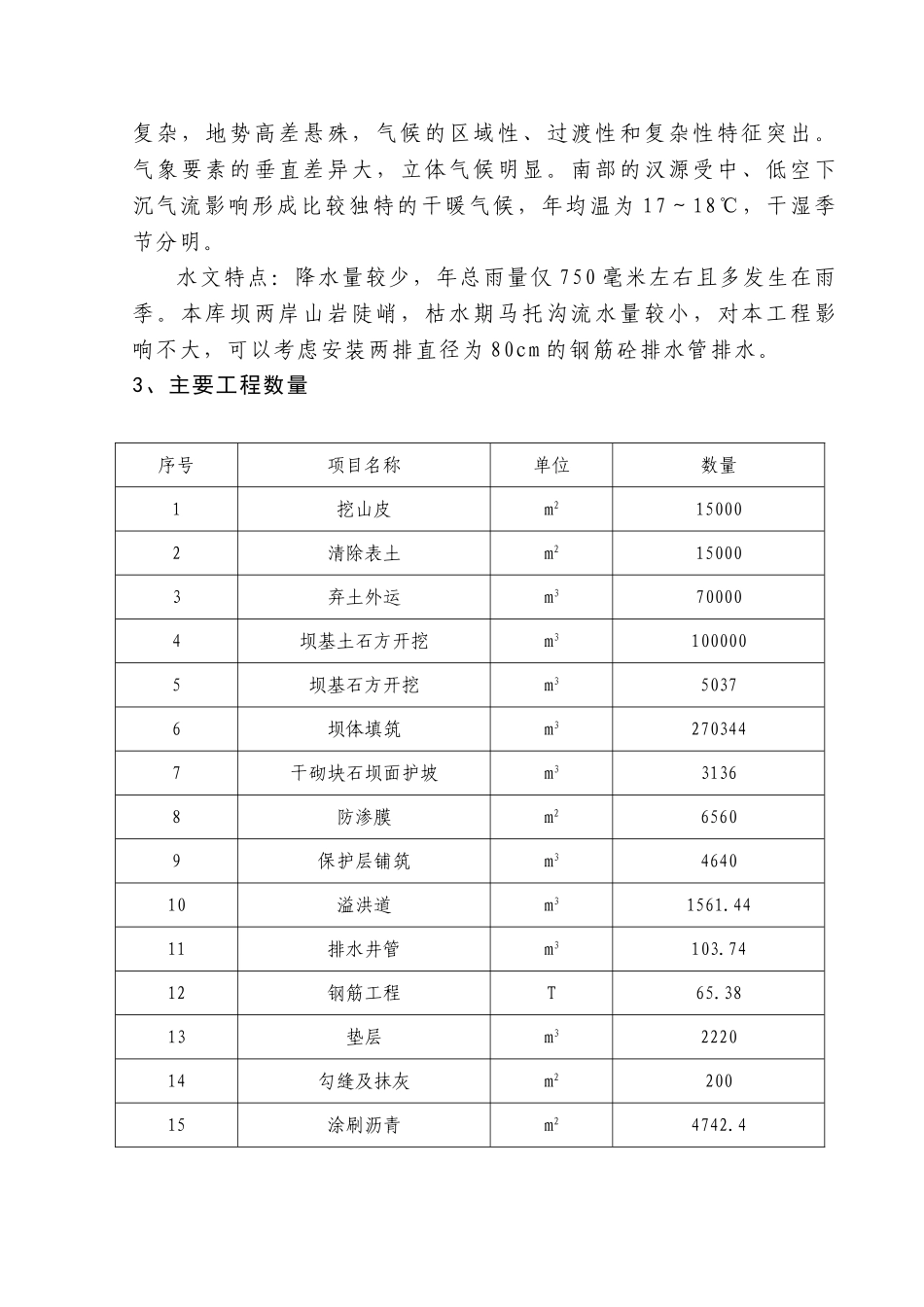

目 录一、施工组织设计文字说明A、编制依据B、工程概况1、工程简介2、自然地理、气象和水文3、主要工程数量C、施工前的准备1、施工图会审2、施工总平面布置3、用水、用电4、测量放样5、建立施工场地试验室6、调整水系7、人员、设备、材料的进场安排8、其它准备工作D、施工顺序及施工进度安排1、施工面的安排及施工顺序2、施工进度安排3、确保工期的措施4、主要管理及技术人员、机械配备情况E、主要工程项目的施工方案1、坝基石方开挖、填筑施工、爆破设计方案2、坝体填筑施工方案3、保护层铺筑施工方案4、干砌块石坝面护坡施工方案5、溢洪道混凝土面板施工方案6、冬季、雨天施工的工作安排7、交工前的准备工作F、施工组织管理机构G、设备、人员动员周期和材料计划安排H、工程质量目标及保证措施1、工程质量目标2、确保工程质量的组织措施3、确保工程质量的技术措施4、本工程的几个关键部位的质量、安全控制措施I、安全、文明施工与环境保护措施1、施工安全措施2、文明施工措施3、环境保护措施J、成本控制措施二、总体施工进度计划三、施工总体平面布置四、运输流程五、各类框图及施工工艺流程图施工组织设计文字说明A、编制依据本次投标的施工组织设计,主要依据如下的文件和资料进行编制:1、xx 省 xx 矿业有限责任公司尾矿库工程标书说明2、xx 铅锌矿 3 号坝地质图3、xx 铅锌矿 3 号坝施工设计图4、土方与爆破施工及验收法律规范5、矿产资源开发秩序的整顿和法律规范爆破作业安全规程6、中华人民共和国矿产资源部颁布的现行尾矿库工程技术法律规范、预算定额及相关部门所颁布的现行技术法律规范。B、工程概况1、工程简介本工程是 xx 省 xx 矿业有限责任公司铅锌矿选厂的配套工程尾矿库,按三级方案进行筑坝,本工程为三个坝的一个 I 级坝,本级坝位于三级坝最下游地段,原始标高 702.45 米,为重力型不透水的堆石坝,根据现有的地勘资料和场地岩石工程条件,基础开挖至中风化层做持力层,且其埋深应满足够抗滑移、抗倾覆的要求,具体应按相关法律规范、规程要求验算确定。本工程坝高 58 米,总库容 113万立方米,有效库容 85 万立方米。筑坝材料为混合石料,内外坡均采纳片石护坡,防渗膜上下铺设保护层,溢洪道采纳块石垫层,钢筋砼面层,并在库底高 30 米处设立排水窨井及管道。本库坝两岸山岩陡峭,唯一的交通运输通道是从马拉托沟中段通向沟底,垫坝材料可就地取材,在本路段二公里范围内开采,工期要求在 xx 年...
