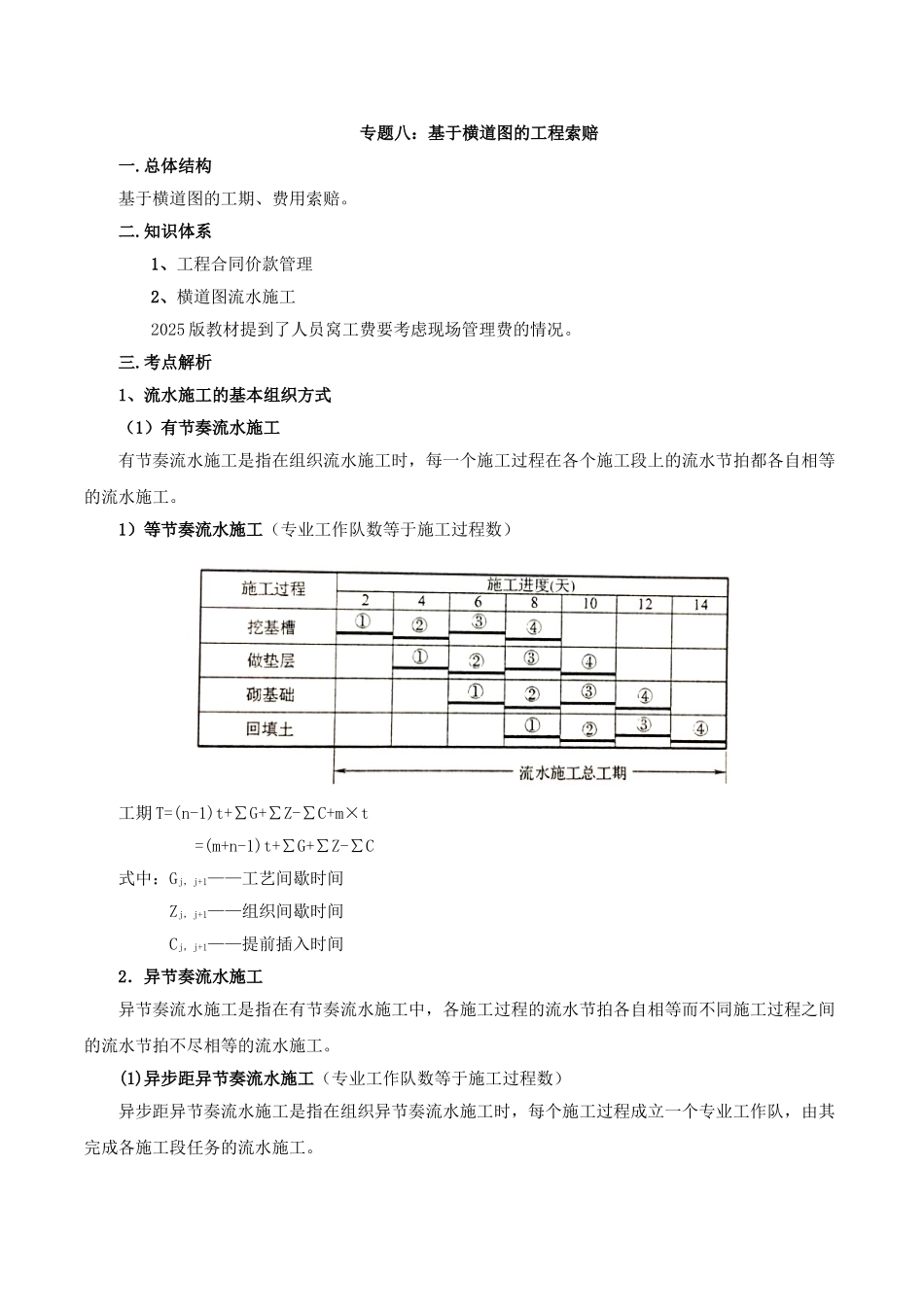

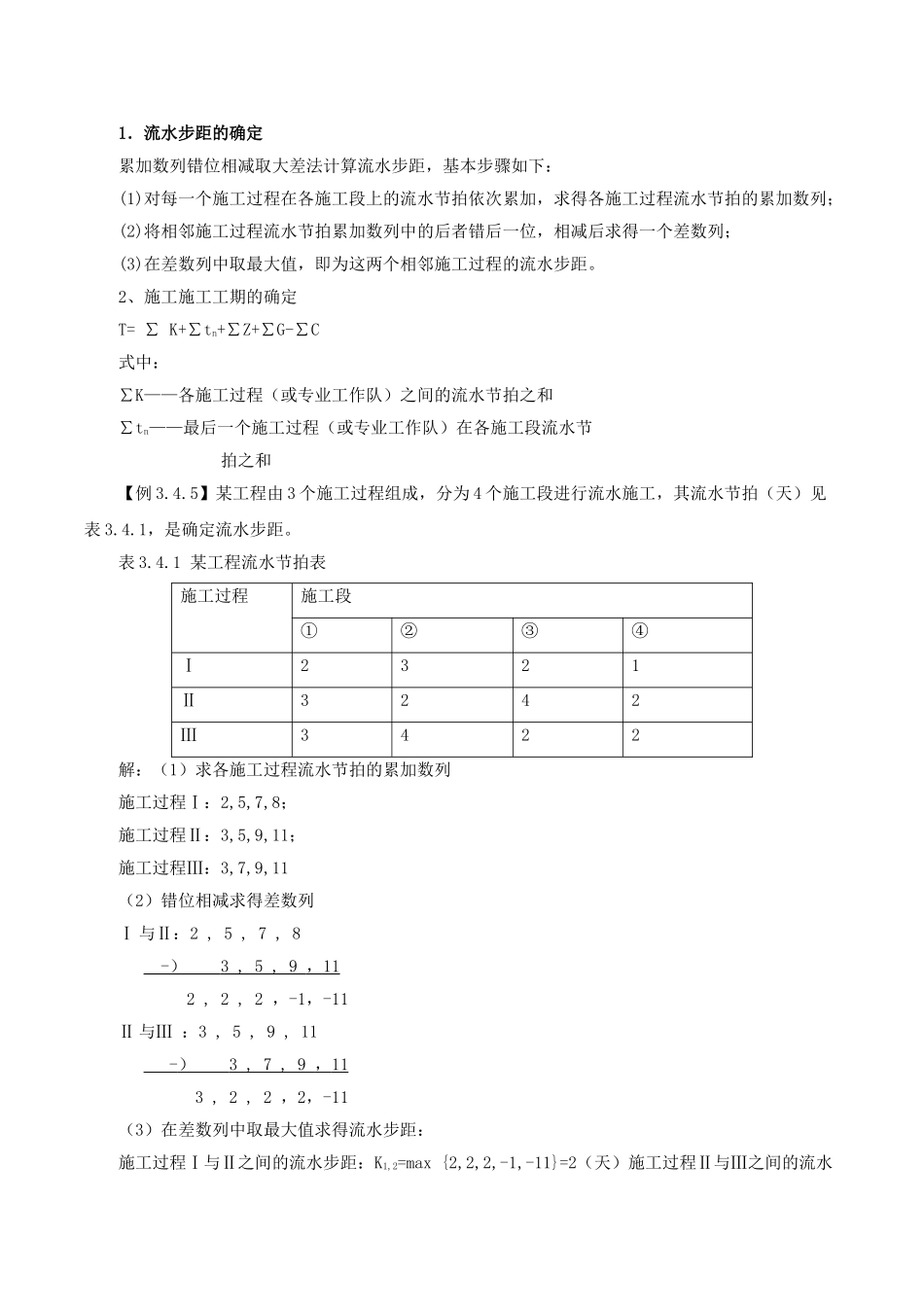

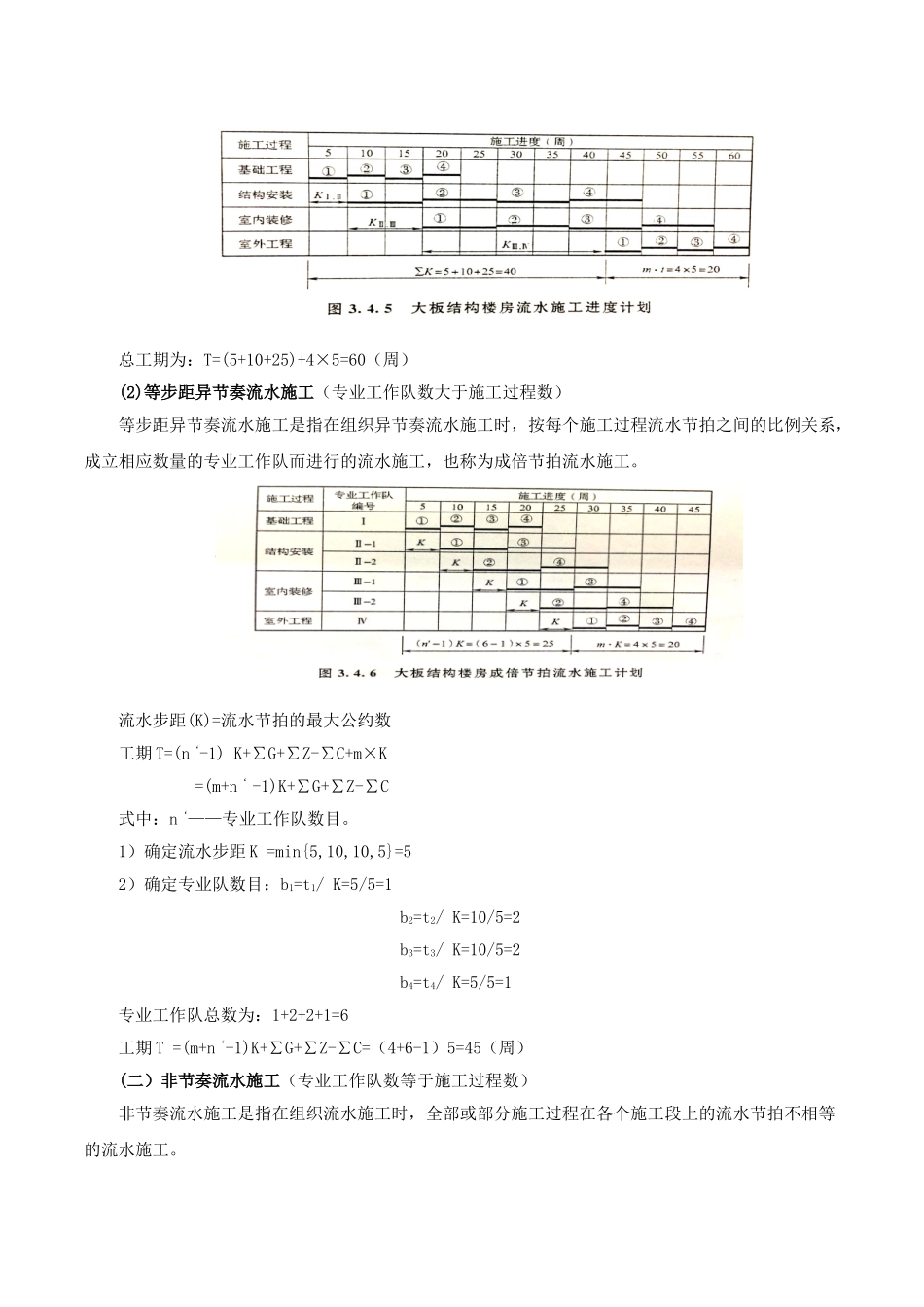

专题八:基于横道图的工程索赔一.总体结构基于横道图的工期、费用索赔。二.知识体系1、工程合同价款管理2、横道图流水施工2025 版教材提到了人员窝工费要考虑现场管理费的情况。三.考点解析1、流水施工的基本组织方式 (1)有节奏流水施工 有节奏流水施工是指在组织流水施工时,每一个施工过程在各个施工段上的流水节拍都各自相等的流水施工。 1)等节奏流水施工(专业工作队数等于施工过程数) 工期 T=(n-1)t+∑G+∑Z-∑C+m×t =(m+n-1)t+∑G+∑Z-∑C 式中:Gj,j+1——工艺间歇时间 Zj,j+1——组织间歇时间 Cj,j+1——提前插入时间2.异节奏流水施工异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程之间的流水节拍不尽相等的流水施工。 (1)异步距异节奏流水施工(专业工作队数等于施工过程数) 异步距异节奏流水施工是指在组织异节奏流水施工时,每个施工过程成立一个专业工作队,由其完成各施工段任务的流水施工。 总工期为:T=(5+10+25)+4×5=60(周) (2)等步距异节奏流水施工(专业工作队数大于施工过程数) 等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。 流水步距(K)=流水节拍的最大公约数 工期 T=(n‘-1) K+∑G+∑Z-∑C+m×K =(m+n‘ -1)K+∑G+∑Z-∑C 式中:n‘——专业工作队数目。1)确定流水步距 K =min{5,10,10,5}=52)确定专业队数目:b1=t1/ K=5/5=1 b2=t2/ K=10/5=2 b3=t3/ K=10/5=2 b4=t4/ K=5/5=1专业工作队总数为:1+2+2+1=6工期 T =(m+n‘-1)K+∑G+∑Z-∑C=(4+6-1)5=45(周)(二)非节奏流水施工(专业工作队数等于施工过程数) 非节奏流水施工是指在组织流水施工时,全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。 1.流水步距的确定 累加数列错位相减取大差法计算流水步距,基本步骤如下:(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。2、施工施工工期的确定 T= ∑ K+∑tn+∑Z+∑G-∑C式中: ∑K——各施工过程(或专业工作队)之间的流水节拍之和 ∑tn——最后一个施工过程(或专业工作队)在各施工段流水节 拍之和 ...
