专题四:基于双代号(时标)网络图的方案优化一
总体结构运用双代号(时标)网络图,结合前锋线进行方案工期、费用优化
知识体系方案工期、费用优化(双代号(时标)网络图,结合前锋线的基本原理,工期、总时差的计算、工期优化的步骤以及需要注意的问题
考点解析1、工程进度网络计划方案优化(工期费用优化)网络图常常出现在方案选优,工期、费用优化,合同变更与索赔,偏差分析及工程价款结算与决算的类型题目中,有时也与前锋线一起出现

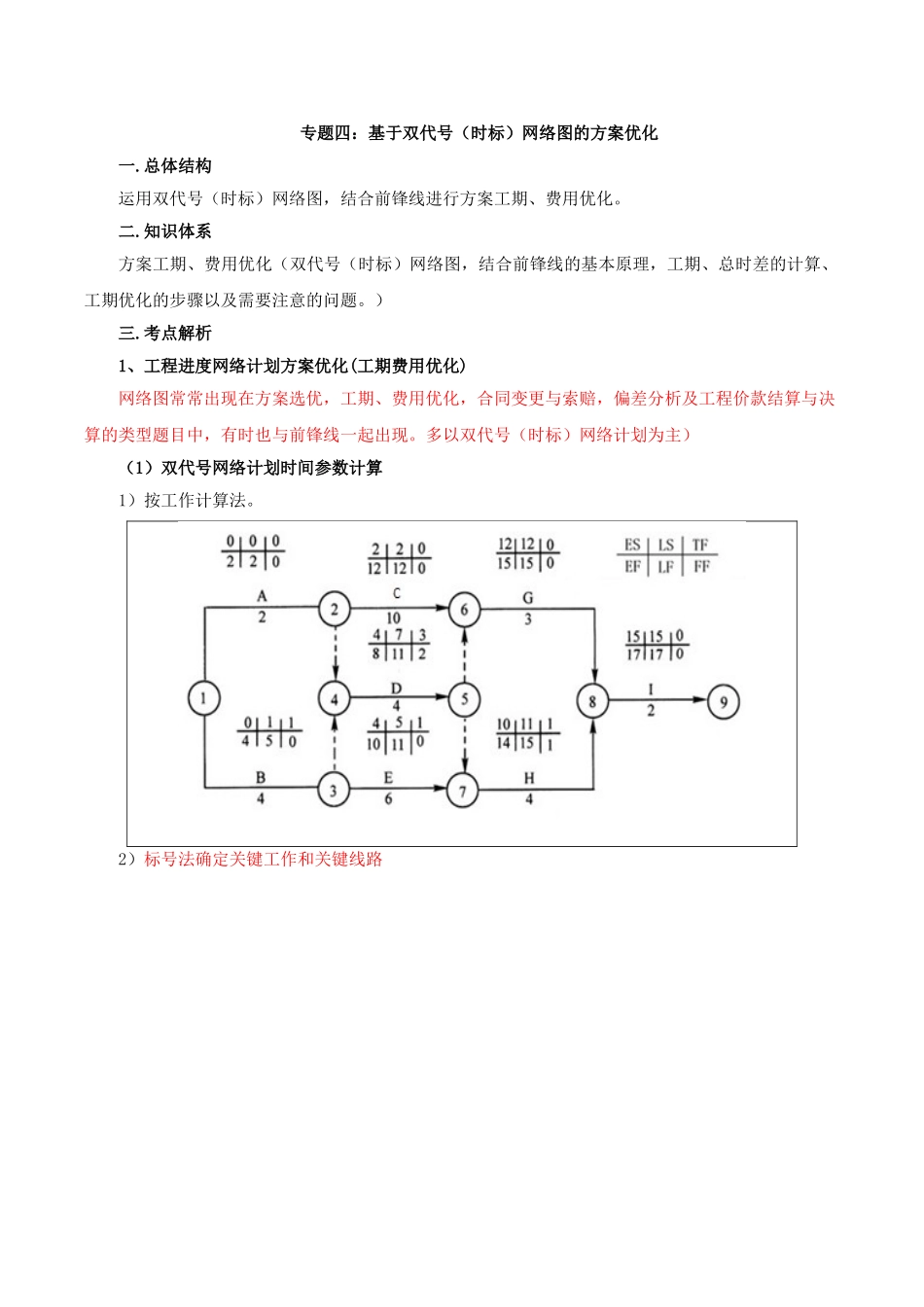

多以双代号(时标)网络计划为主)(1)双代号网络计划时间参数计算 1)按工作计算法

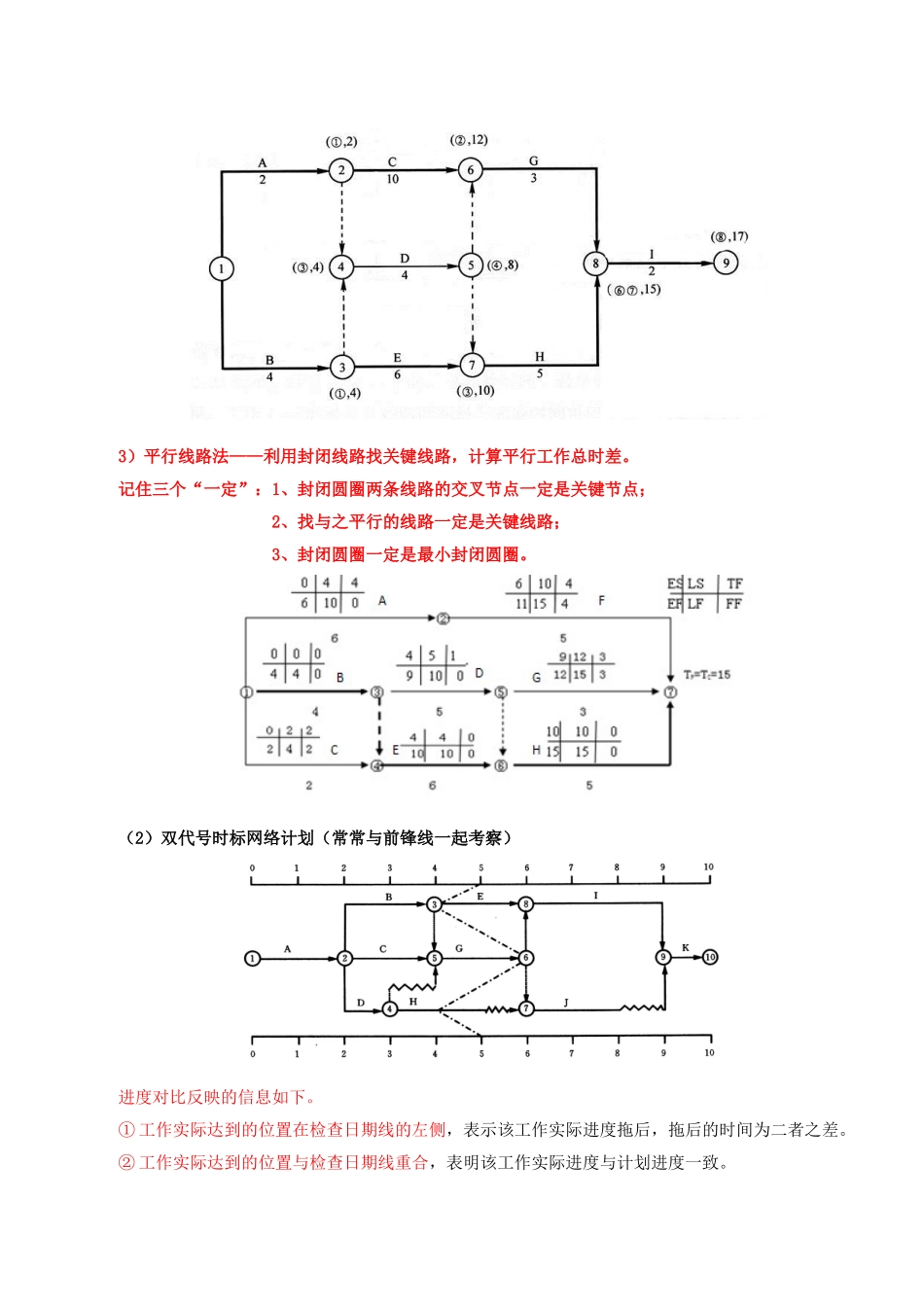

2)标号法确定关键工作和关键线路3)平行线路法——利用封闭线路找关键线路,计算平行工作总时差
记住三个“一定”:1、封闭圆圈两条线路的交叉节点一定是关键节点; 2、找与之平行的线路一定是关键线路; 3、封闭圆圈一定是最小封闭圆圈
(2)双代号时标网络计划(常常与前锋线一起考察)进度对比反映的信息如下
① 工作实际达到的位置在检查日期线的左侧,表示该工作实际进度拖后,拖后的时间为二者之差
② 工作实际达到的位置与检查日期线重合,表明该工作实际进度与计划进度一致
③ 工作实际达到的位置在检查日期线的右侧,表示该工作实际进度超前,超前的时间为二者之差
(3)网络计划的优化包括工期优化,费用优化,资源优化,重点是工期优化

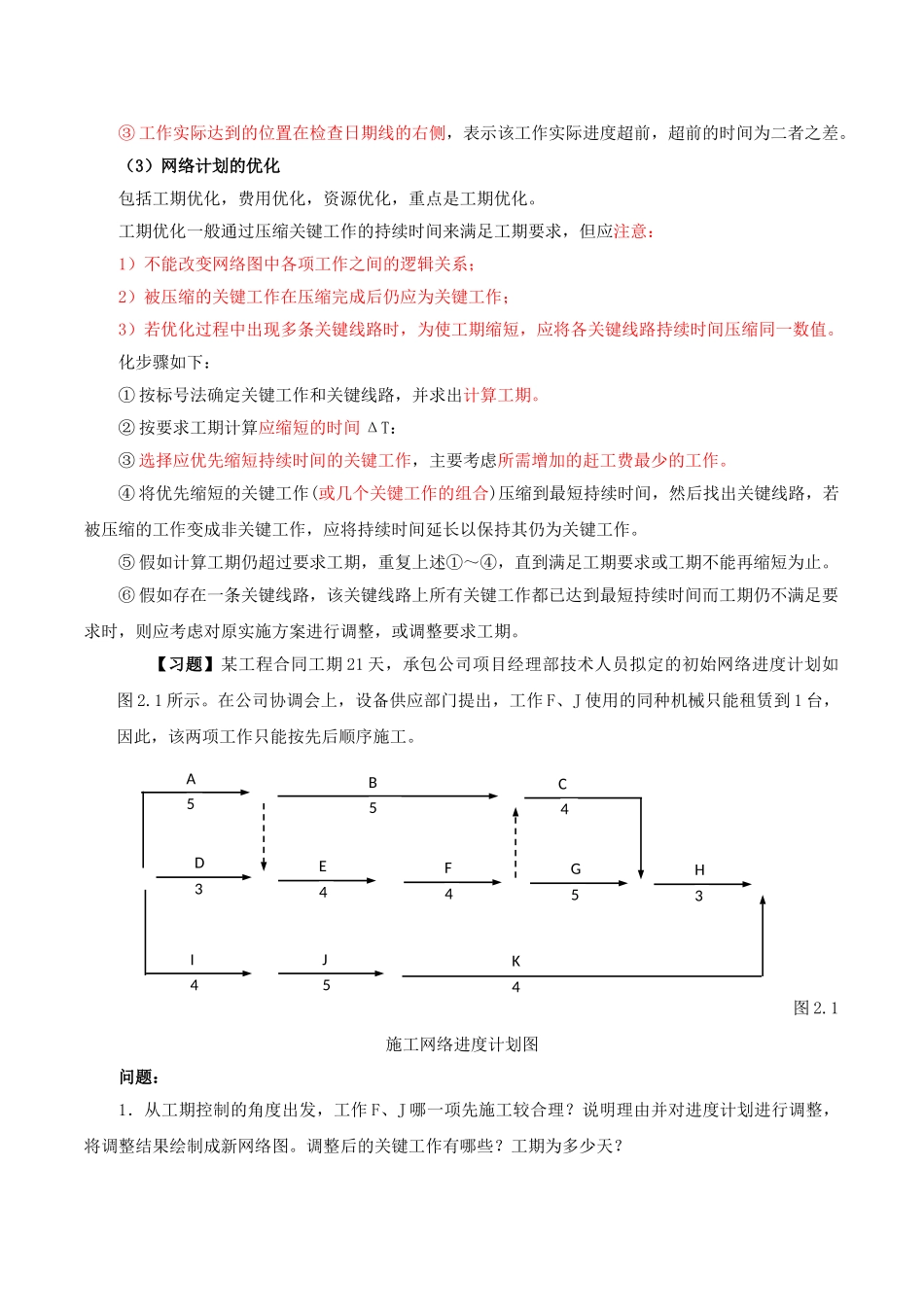

工期优化一般通过压缩关键工作的持续时间来满足工期要求,但应注意:1)不能改变网络图中各项工作之间的逻辑关系;2)被压缩的关键工作在压缩完成后仍应为关键工作;3)若优化过程中出现多条关键线路时,为使工期缩短,应将各关键线路持续时间压缩同一数值
化步骤如下:① 按标号法确定关键工作和关键线路,并求出计算工期
② 按要求工期计算应缩短的时间 ΔT:③ 选择应优先缩短持续时间的关键工作,主要考虑所需增加的赶工费最少的工作
④ 将优先缩短的关键工作(或几个关键工作的组合)
