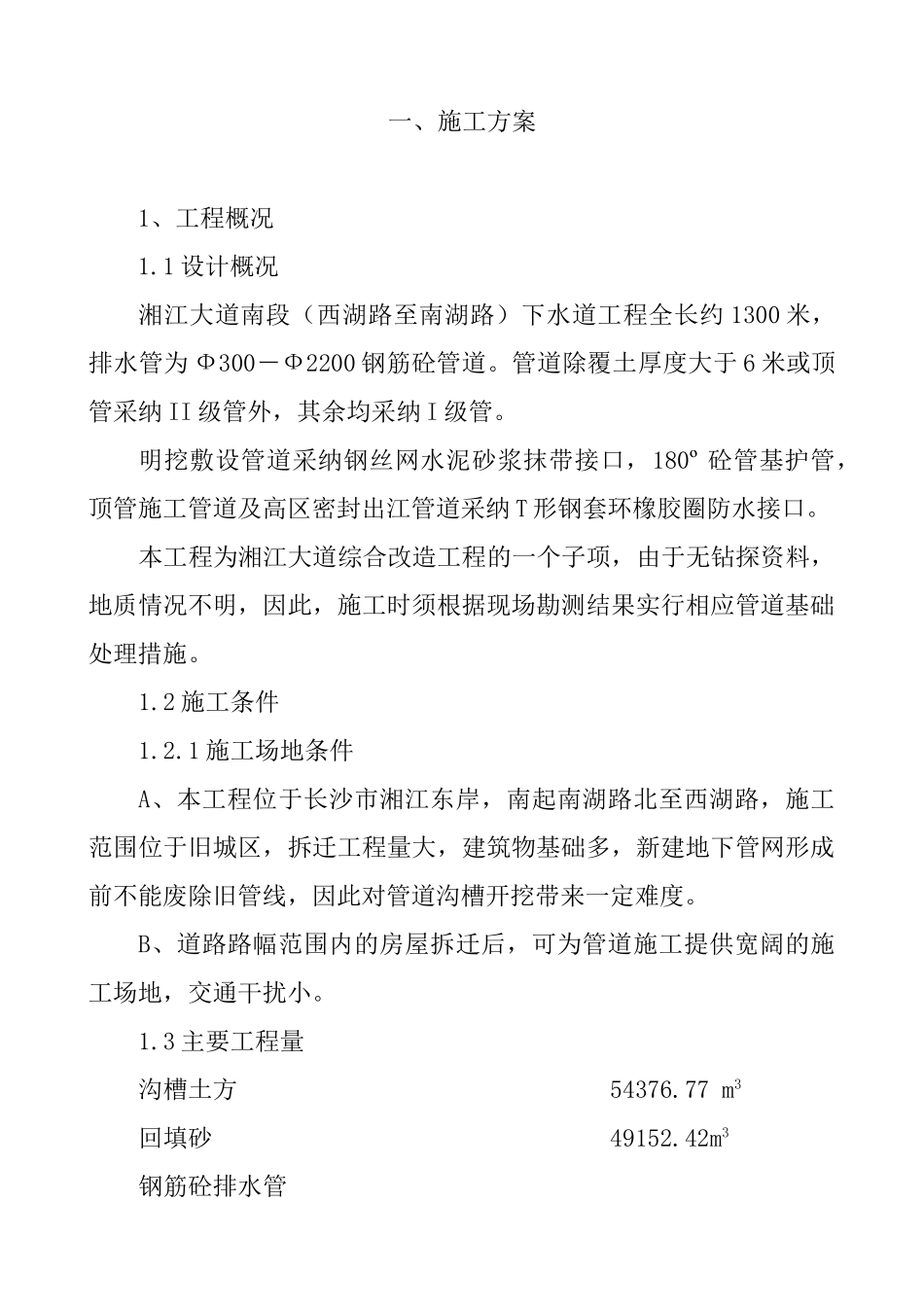

一、施工方案 1、工程概况 1
1 设计概况湘江大道南段(西湖路至南湖路)下水道工程全长约 1300 米,排水管为 Ф300-Ф2200 钢筋砼管道
管道除覆土厚度大于 6 米或顶管采纳 II 级管外,其余均采纳 I 级管
明挖敷设管道采纳钢丝网水泥砂浆抹带接口,180º 砼管基护管,顶管施工管道及高区密封出江管道采纳 T 形钢套环橡胶圈防水接口
本工程为湘江大道综合改造工程的一个子项,由于无钻探资料,地质情况不明,因此,施工时须根据现场勘测结果实行相应管道基础处理措施
2 施工条件1
1 施工场地条件A、本工程位于长沙市湘江东岸,南起南湖路北至西湖路,施工范围位于旧城区,拆迁工程量大,建筑物基础多,新建地下管网形成前不能废除旧管线,因此对管道沟槽开挖带来一定难度
B、道路路幅范围内的房屋拆迁后,可为管道施工提供宽阔的施工场地,交通干扰小
3 主要工程量沟槽土方 54376
77 m3回填砂 49152
42m3钢筋砼排水管 d300 463 米d400 1240 米 d600 180 米 d800 796 米 d1000 563 米 d1200 1754 米 d1500 1400 米 d1800 224 米 d2200 126 米 检查井 14 座1
4 工程特点1
1 质量要求高
本工程对完善沿江七大汇水分区系统,推动湘江大道综合改造、沿江风光带建设具有深远意义
工程质量要求高必须确保达到市政优良工程
2 地下管线复杂
本工程范围内电力、电信、自来水、下水煤气等管线错综复杂,加之旧城区不明,管线多,施工前必须详细踏勘查明,并在施工中采纳积极有效的保护措施,做好管线交叉处的施工组织,确保原有管线不受损坏
3 施工线路长
3km,招标文件要求工期为日历工期 187 天
我公司根据本工程的情况,结合本身经验和施工力量,确定本工程的质
