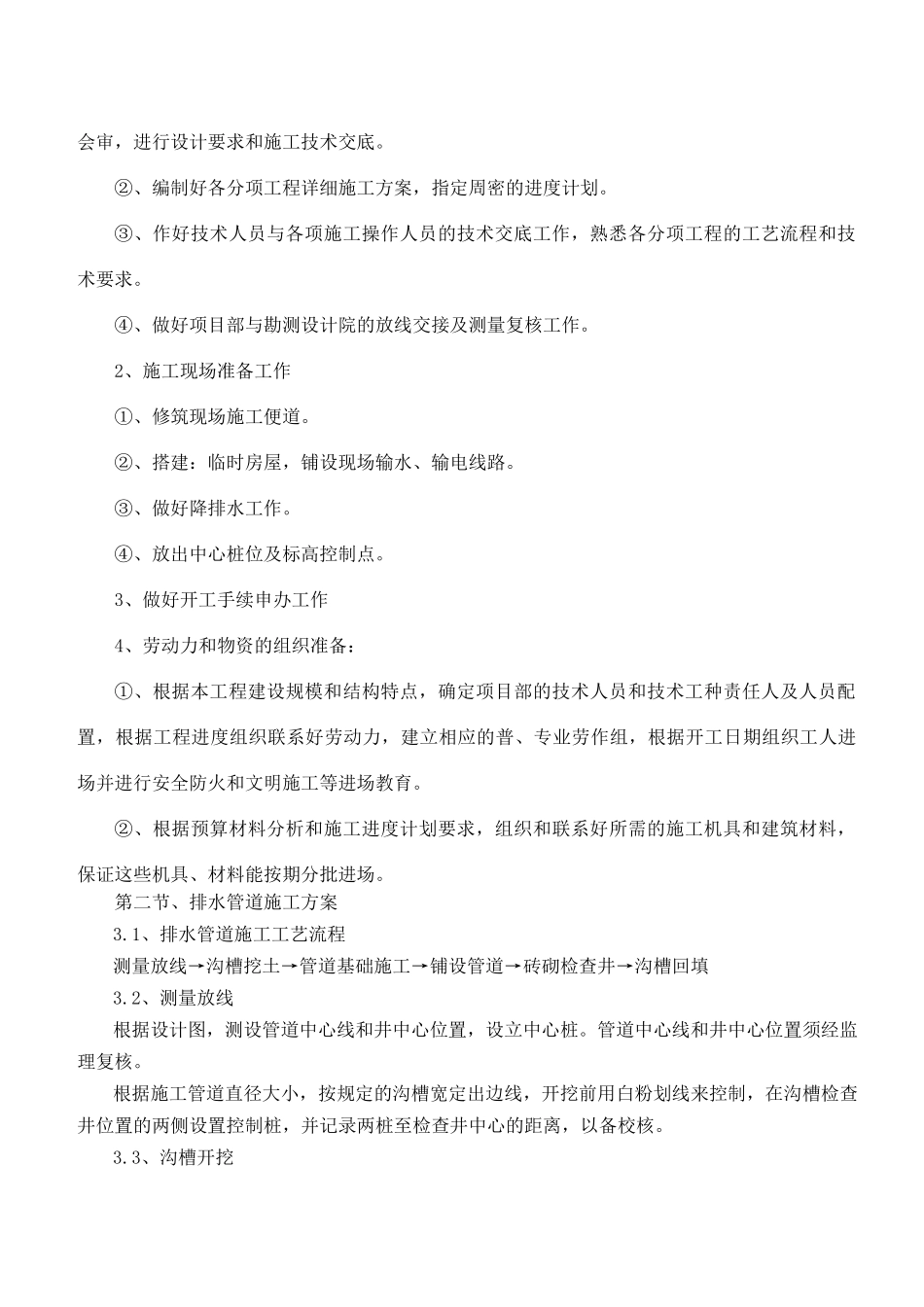

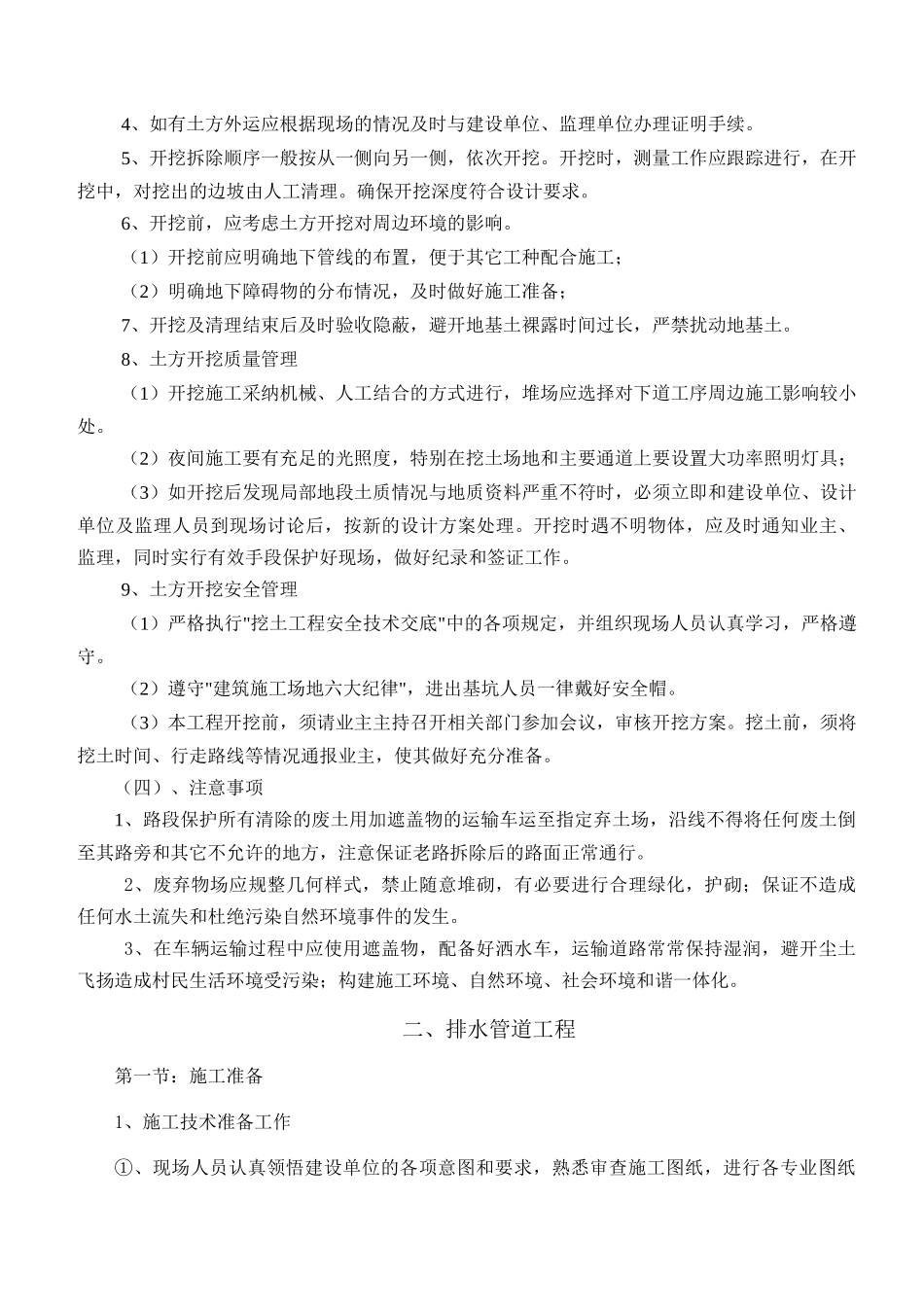

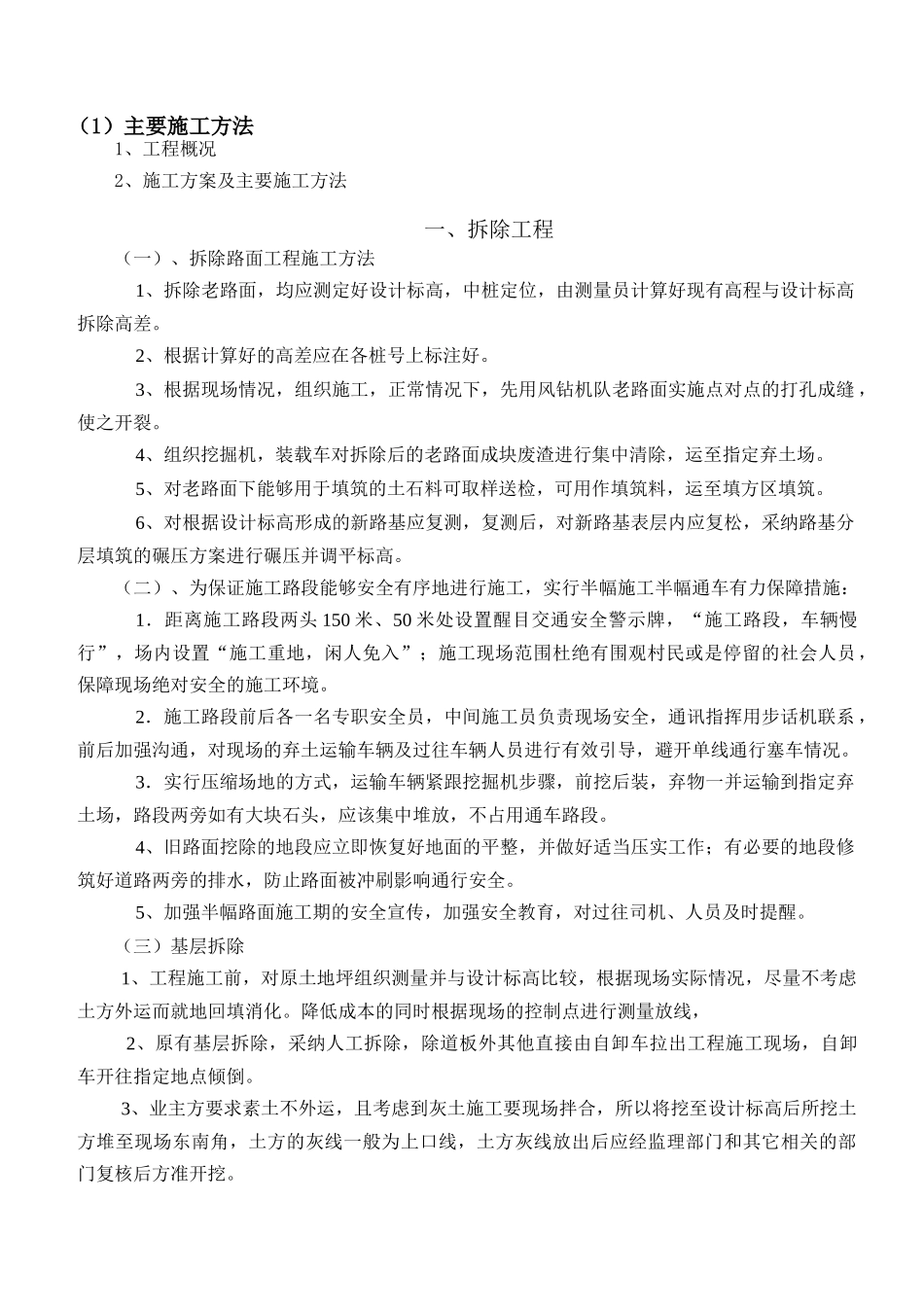

(1)主要施工方法1、工程概况2、施工方案及主要施工方法一、拆除工程(一)、拆除路面工程施工方法1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差。2、根据计算好的高差应在各桩号上标注好。3、根据现场情况,组织施工,正常情况下,先用风钻机队老路面实施点对点的打孔成缝 ,使之开裂。4、组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场。5、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑。6、对根据设计标高形成的新路基应复测,复测后,对新路基表层内应复松,采纳路基分层填筑的碾压方案进行碾压并调平标高。(二)、为保证施工路段能够安全有序地进行施工,实行半幅施工半幅通车有力保障措施:1.距离施工路段两头 150 米、50 米处设置醒目交通安全警示牌,“施工路段,车辆慢行”,场内设置“施工重地,闲人免入”;施工现场范围杜绝有围观村民或是停留的社会人员,保障现场绝对安全的施工环境。2.施工路段前后各一名专职安全员,中间施工员负责现场安全,通讯指挥用步话机联系 ,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避开单线通行塞车情况。3.实行压缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装,弃物一并运输到指定弃土场,路段两旁如有大块石头,应该集中堆放,不占用通车路段。4、旧路面挖除的地段应立即恢复好地面的平整,并做好适当压实工作;有必要的地段修筑好道路两旁的排水,防止路面被冲刷影响通行安全。5、加强半幅路面施工期的安全宣传,加强安全教育,对过往司机、人员及时提醒。(三)基层拆除1、工程施工前,对原土地坪组织测量并与设计标高比较,根据现场实际情况,尽量不考虑土方外运而就地回填消化。降低成本的同时根据现场的控制点进行测量放线, 2、原有基层拆除,采纳人工拆除,除道板外其他直接由自卸车拉出工程施工现场,自卸车开往指定地点倾倒。3、业主方要求素土不外运,且考虑到灰土施工要现场拌合,所以将挖至设计标高后所挖土方堆至现场东南角,土方的灰线一般为上口线,土方灰线放出后应经监理部门和其它相关的部门复核后方准开挖。4、如有土方外运应根据现场的情况及时与建设单位、监理单位办理证明手续。5、开挖拆除顺序一般按从一侧向另一侧,依次开挖。开挖时,测量工作应跟踪进行,在开挖中,对挖出的边坡由人工清理。确保开挖深度符合设计要求。6、开挖前,...
