道路水稳层施工方案

道路水稳层施工方案_第1页
1/11
道路水稳层施工方案_第2页
2/11
道路水稳层施工方案_第3页

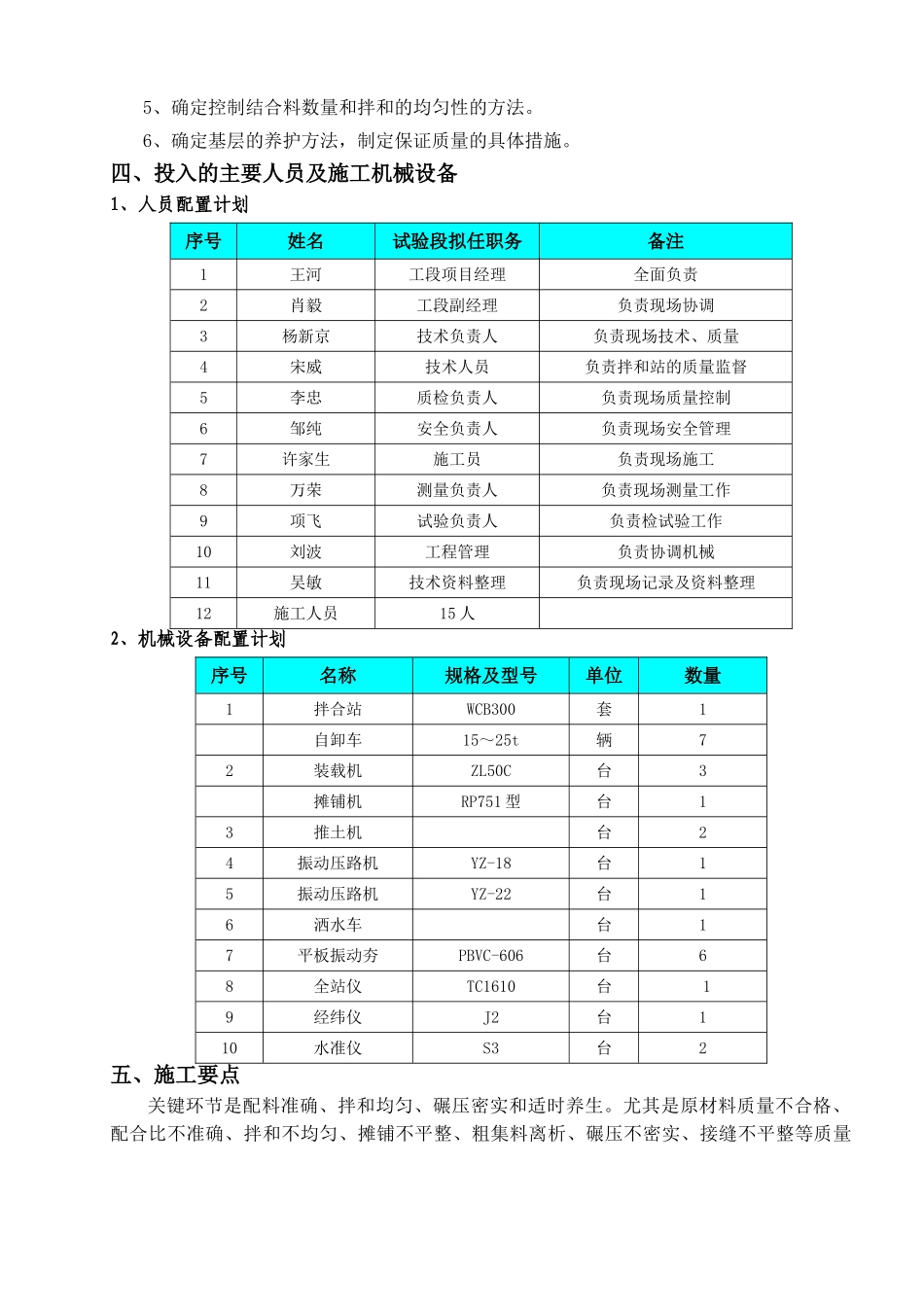

3/11
一、编制依据1、《珠海市横琴新区市政基础设施 BT 项目非示范段主、次干道市政道路工程(一期工程)环岛东路中段 施工图设计文件》中《第一册 道路工程》第一分册施工设计图纸(2025 年 11 月版);2、现行的国家、行业施工标准、法律规范及相关法律法规等(见下表);拟用技术标准及法律法规清单序号法律规范和规程名称法律规范和规程编号1GB50026-2025工程测量法律规范2CJJ-1-2025城镇道路工程施工及质量验收法律规范3JTGF10-2025公路路基施工技术法律规范4JTGE40-2025公路土工试验规程 5JTJ076-95公路工程施工安全技术规程6JGJ160-2025施工现场机械设备检查技术规程7JGJ46-2025施工现场临时用电安全技术规程8JGJ33-2001建筑机械使用安全技术规程3、我公司拥有的施工工艺、施工方法成果、机械设备、管理水平、技术装备及多年积累的类似工程施工经验;4、公司的质量管理手册相关规定。二、工程概况本工段拟建道路位于横琴岛东部边缘部环岛东路中段,南起澳大排洪渠,起点K1+067.915,坐标 X=987030.0136,Y=399493.1848; 南北走向,北端与环岛北路相接,终点桩号为 K4+840,坐标 X=988798.981,Y=399406.598,本工段道路工程全长约 3.8 公里,本次试验路段设置在 K1+806~K2+006 段,长 200m。1、路基基层结构形式机动车道:2.0MPa 水泥稳定石屑厚 20cm+4.0MPa 水泥稳定碎石厚 40cm;非机动车道:2.0MPa 水泥稳定石屑厚 15cm+4.0MPa 水泥稳定碎石厚 36cm;人行道:2.0MPa 水泥稳定石屑厚 10cm。2、试验路段具体施工内容本次试验路段设置在 K1+806~K2+006 段右幅机动车道(宽度 12 米),长 200m,对工程中机动车道厚 20cm 水泥稳定石屑基层和 4.0MPa 水泥稳定碎石厚 40cm 进行试验;其中稳定石屑层分一层铺设,稳定碎石层分 2 层铺设,每层 20cm。每层铺设间隔时间不少于 7 天,试验用水稳采纳集中厂拌,机械摊铺的方法。在铺筑水泥稳定碎石底基层前,将路基精加工层表面的浮土,杂物等清扫洁净,并用 YZ20 型压路机碾压 3-4 遍,水泥稳定碎石底基层的摊铺,必须是在经监理工程师验收合格并同意摊铺的路基精加工层上进行,对个别局部较差的地方必须进行返工处理。。计划于 2025 年 5 月 8 日开始试验段水泥稳定石屑层铺设施工,施工完毕后按法律规范要求对试验路段养护 7 天后进行各项主要技术指标检测,水泥稳定碎石层第一层于 2025 年5 月 15 日进行试铺,养护 7 天后进行各项主要技...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

道路水稳层施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
