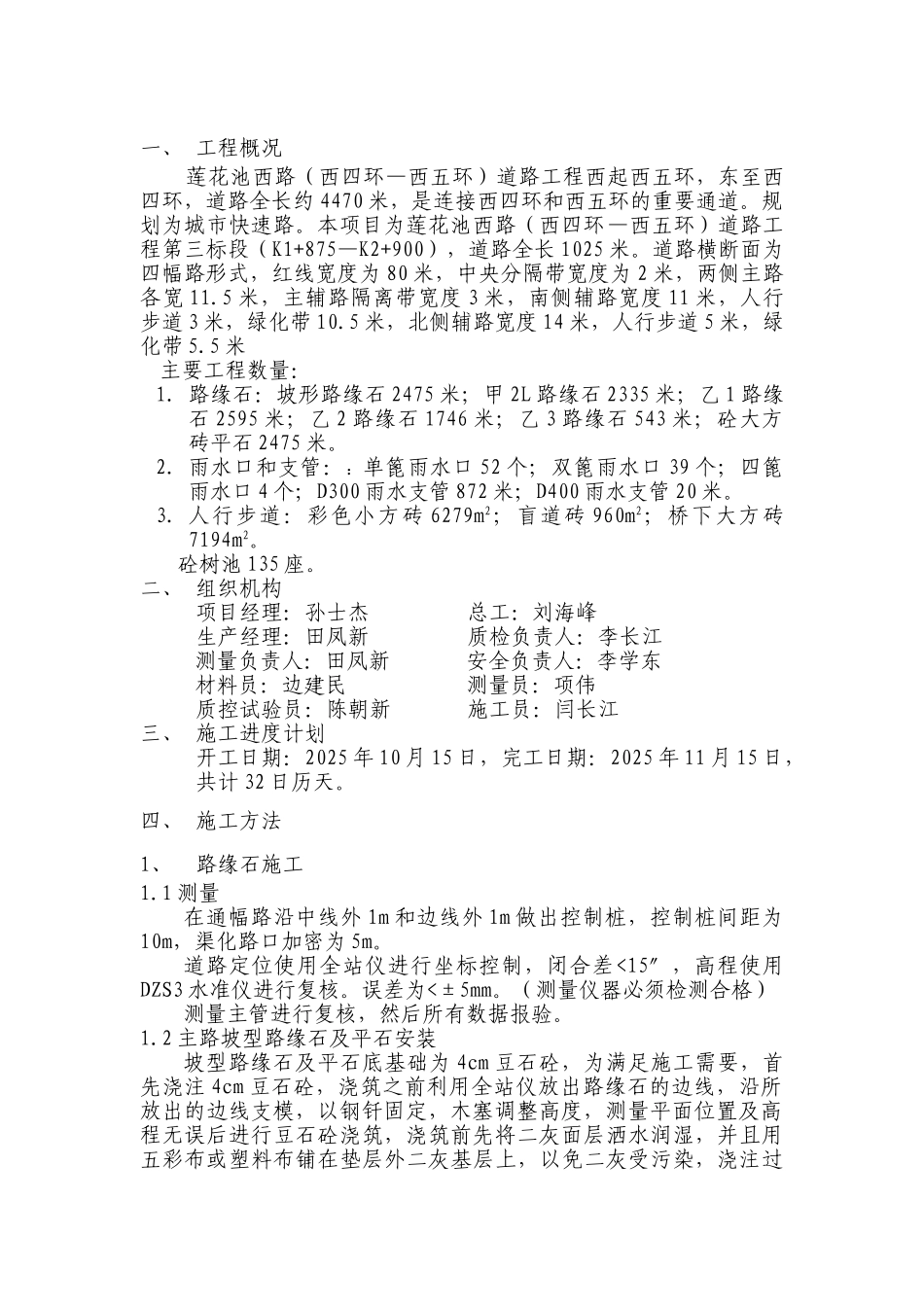

一、 工程概况 莲花池西路(西四环—西五环)道路工程西起西五环,东至西四环,道路全长约 4470 米,是连接西四环和西五环的重要通道
规划为城市快速路
本项目为莲花池西路(西四环—西五环)道路工程第三标段(K1+875—K2+900),道路全长 1025 米
道路横断面为四幅路形式,红线宽度为 80 米,中央分隔带宽度为 2 米,两侧主路各宽 11
5 米,主辅路隔离带宽度 3 米,南侧辅路宽度 11 米,人行步道 3 米,绿化带 10
5 米,北侧辅路宽度 14 米,人行步道 5 米,绿化带 5
5 米 主要工程数量:1
路缘石:坡形路缘石 2475 米;甲 2L 路缘石 2335 米;乙 1 路缘石 2595 米;乙 2 路缘石 1746 米;乙 3 路缘石 543 米;砼大方砖平石 2475 米

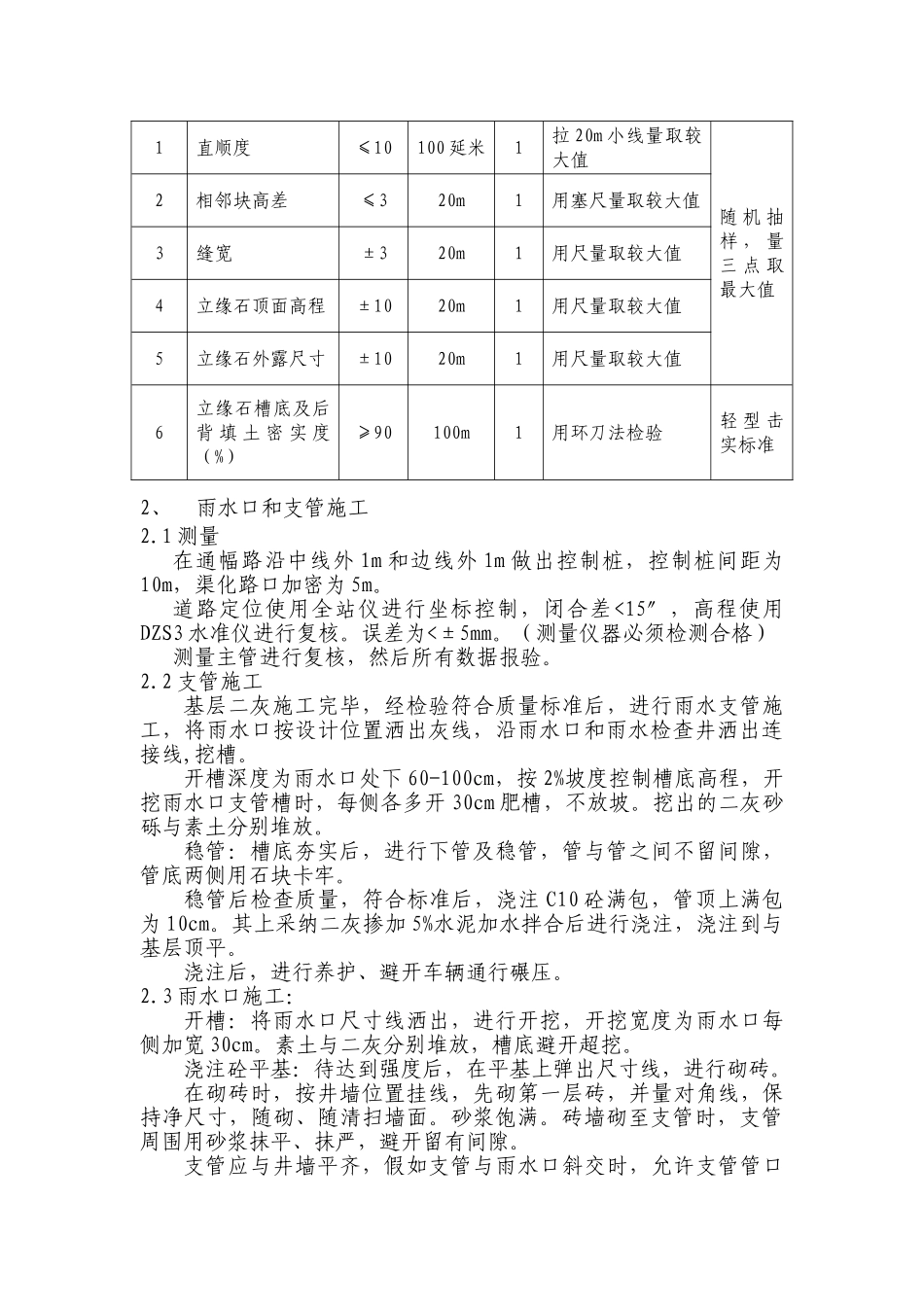

雨水口和支管::单篦雨水口 52 个;双篦雨水口 39 个;四篦雨水口 4 个;D300 雨水支管 872 米;D400 雨水支管 20 米
人行步道:彩色小方砖 6279m2;盲道砖 960m2;桥下大方砖7194m2
砼树池 135 座
二、 组织机构 项目经理:孙士杰 总工:刘海峰生产经理:田凤新 质检负责人:李长江 测量负责人:田凤新 安全负责人:李学东 材料员:边建民 测量员:项伟 质控试验员:陈朝新 施工员:闫长江三、 施工进度计划开工日期:2025 年 10 月 15 日,完工日期:2025 年 11 月 15 日,共计 32 日历天

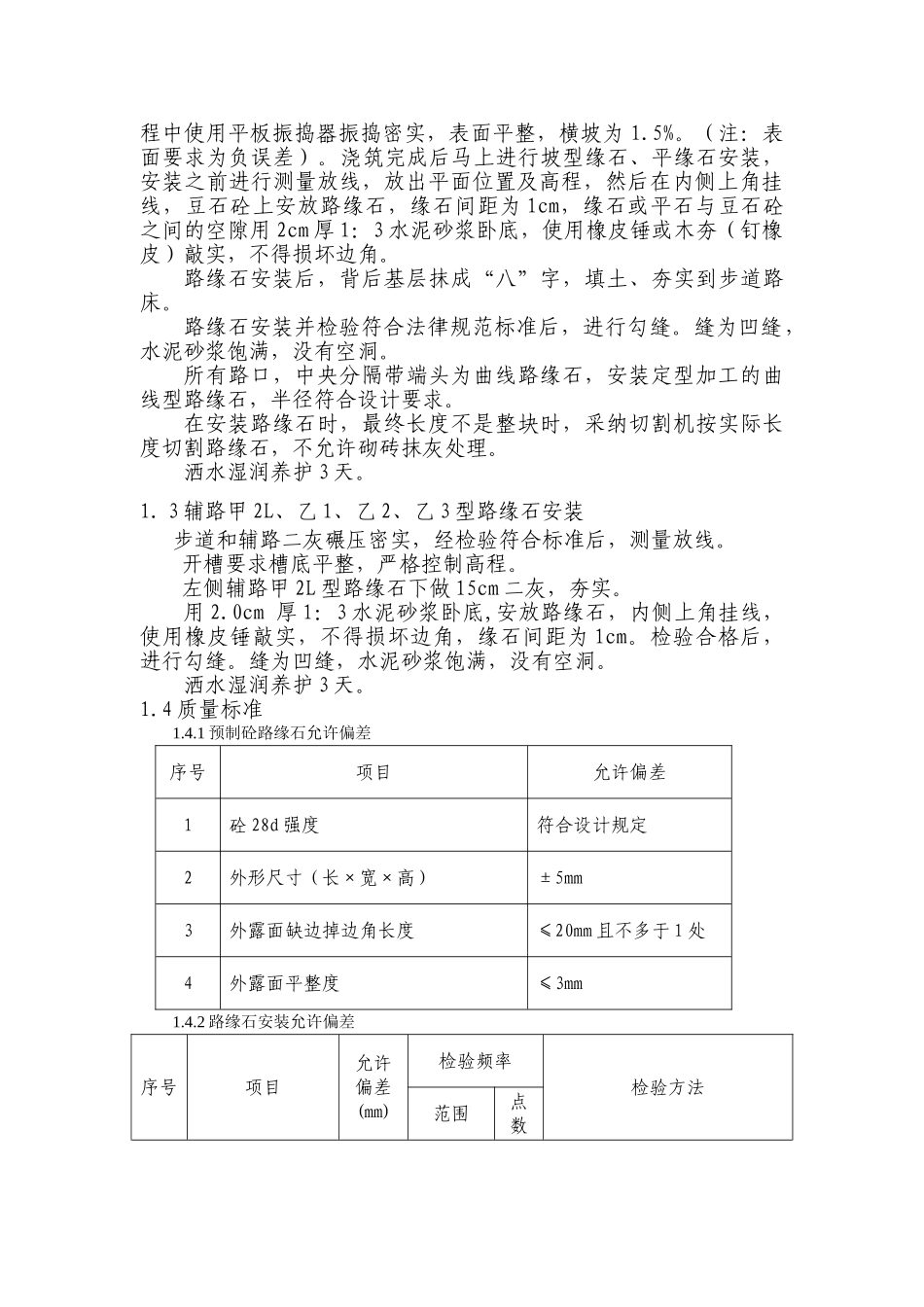

四、 施工方法1、路缘石施工1
1 测量在通幅路沿中线外 1m 和边线外 1m 做出控制桩,控制桩间距为10m,渠化路口加密为 5m
道路定位使用全站仪进行坐标控制,闭合差
