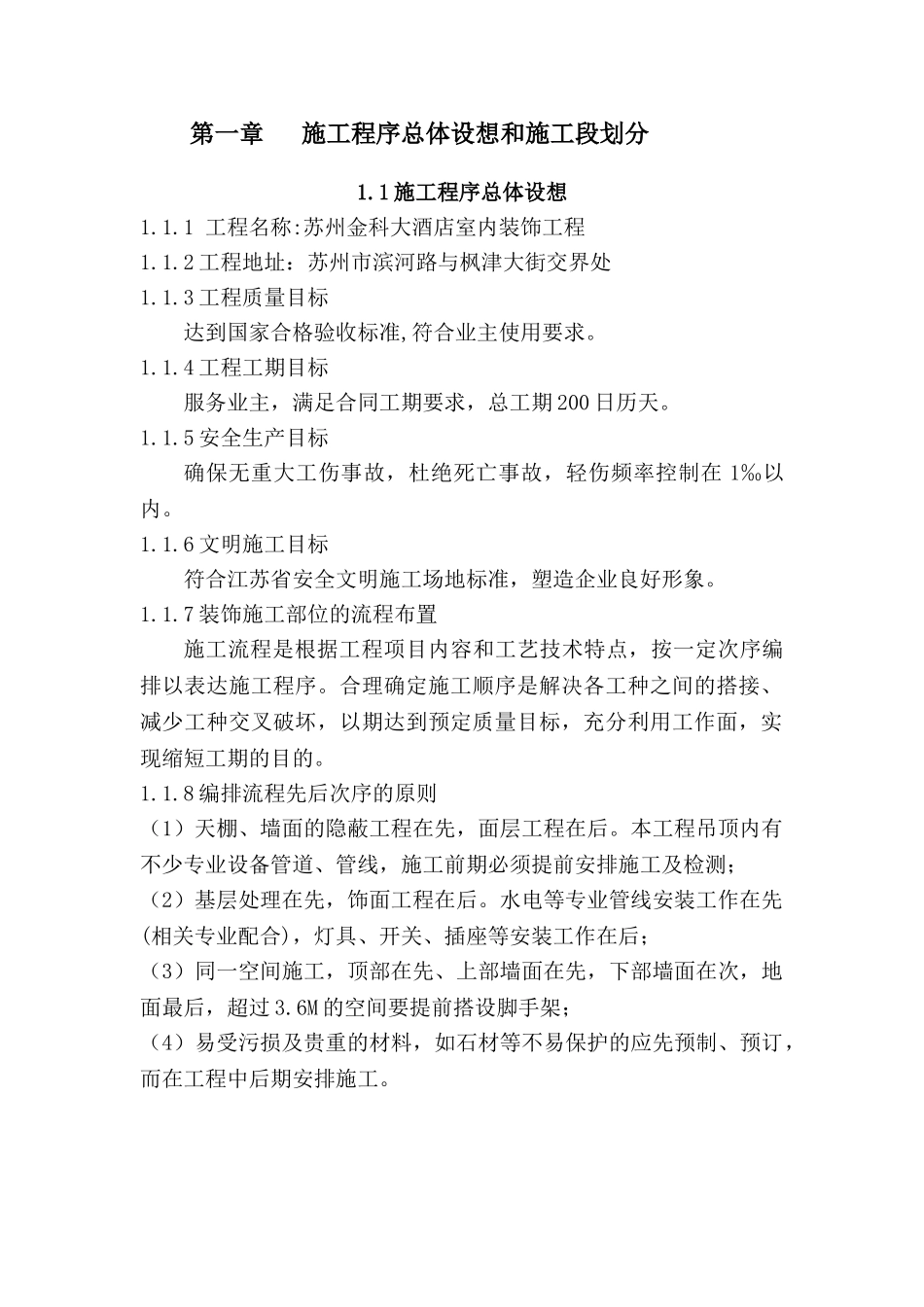

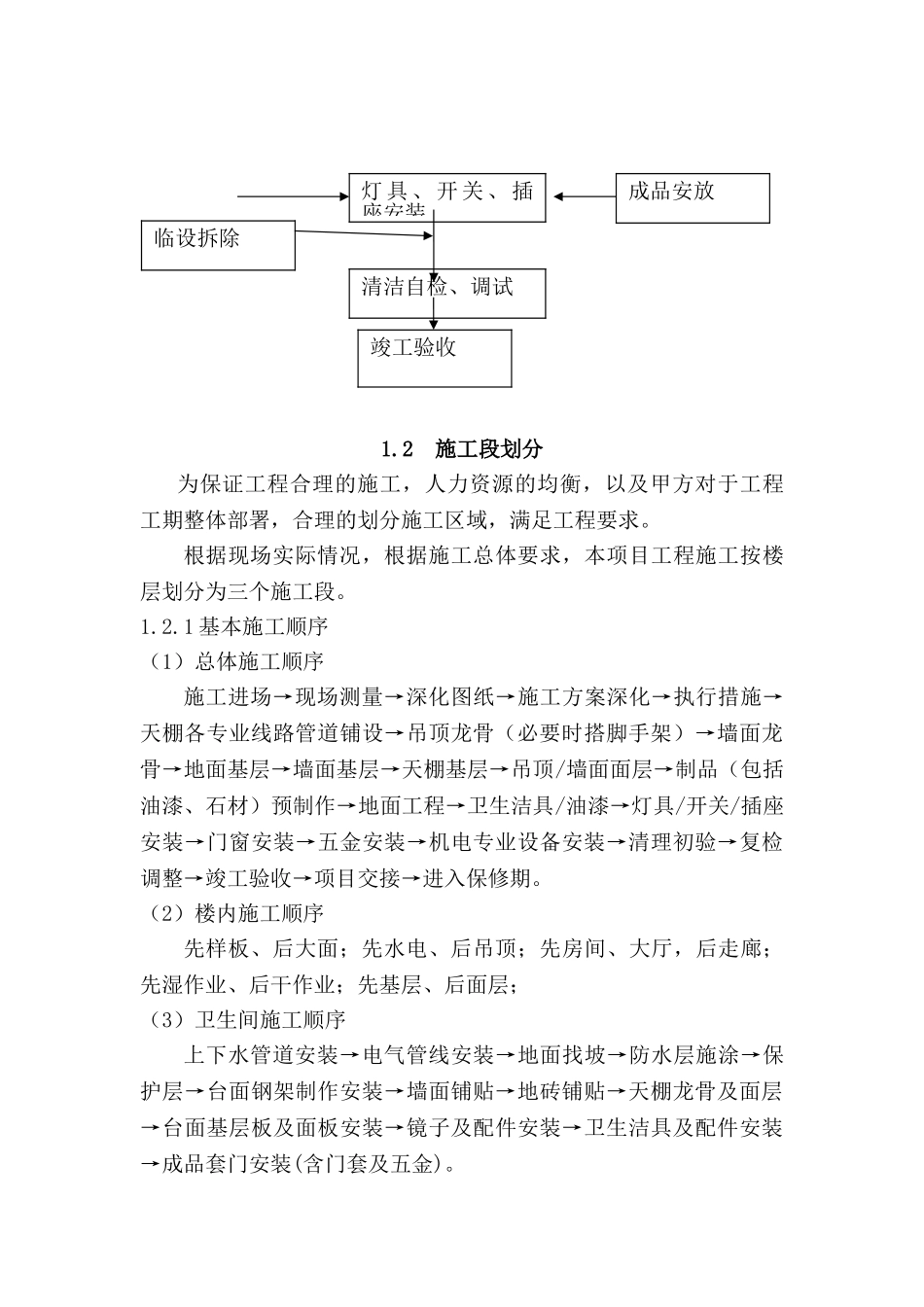

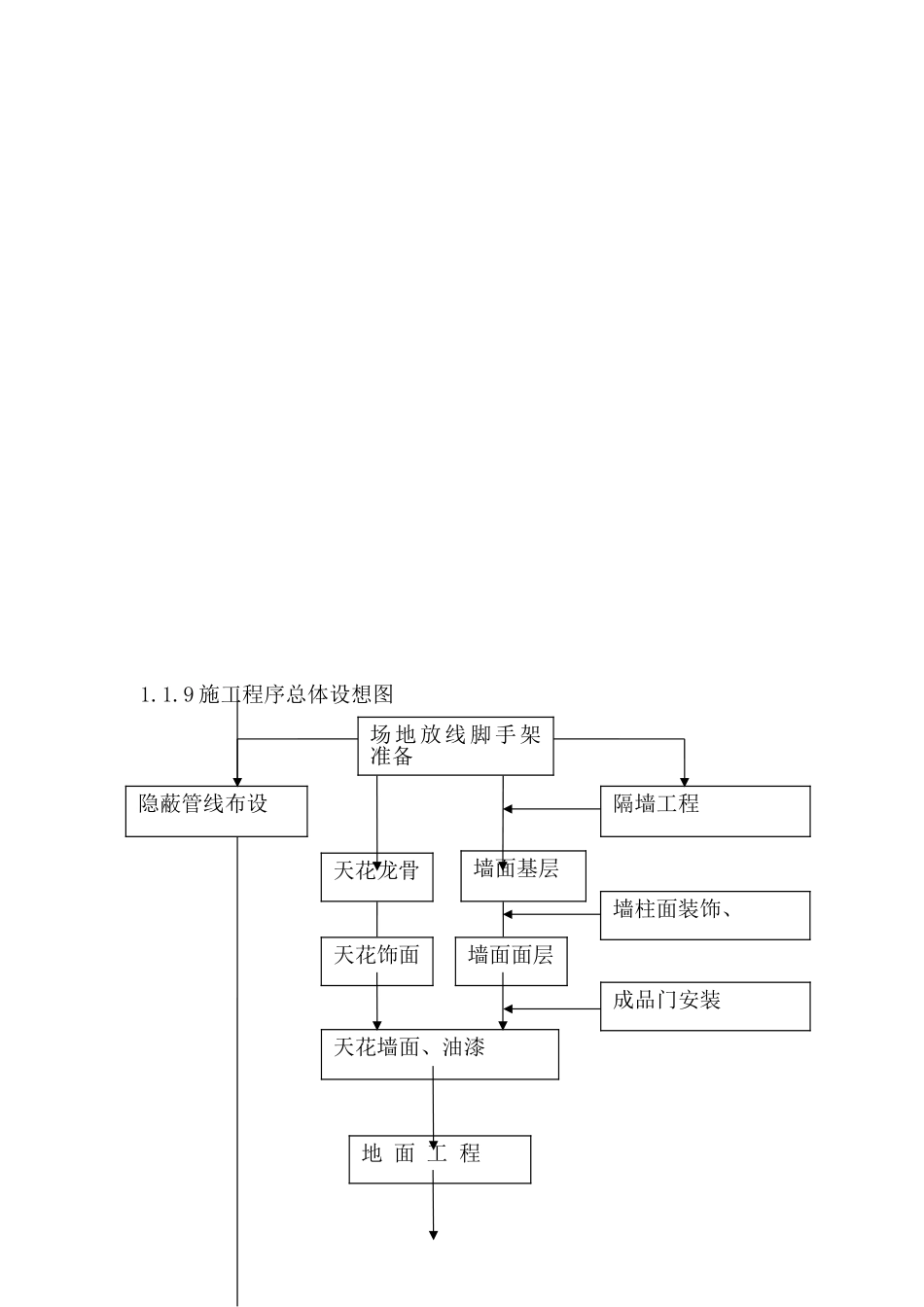

第一章 施工程序总体设想和施工段划分1.1 施工程序总体设想1.1.1 工程名称:苏州金科大酒店室内装饰工程1.1.2 工程地址:苏州市滨河路与枫津大街交界处1.1.3 工程质量目标达到国家合格验收标准,符合业主使用要求。1.1.4 工程工期目标服务业主,满足合同工期要求,总工期 200 日历天。1.1.5 安全生产目标确保无重大工伤事故,杜绝死亡事故,轻伤频率控制在 1‰以内。1.1.6 文明施工目标符合江苏省安全文明施工场地标准,塑造企业良好形象。1.1.7 装饰施工部位的流程布置施工流程是根据工程项目内容和工艺技术特点,按一定次序编排以表达施工程序。合理确定施工顺序是解决各工种之间的搭接、减少工种交叉破坏,以期达到预定质量目标,充分利用工作面,实现缩短工期的目的。1.1.8 编排流程先后次序的原则(1)天棚、墙面的隐蔽工程在先,面层工程在后。本工程吊顶内有不少专业设备管道、管线,施工前期必须提前安排施工及检测;(2)基层处理在先,饰面工程在后。水电等专业管线安装工作在先(相关专业配合),灯具、开关、插座等安装工作在后;(3)同一空间施工,顶部在先、上部墙面在先,下部墙面在次,地面最后,超过 3.6M 的空间要提前搭设脚手架;(4)易受污损及贵重的材料,如石材等不易保护的应先预制、预订,而在工程中后期安排施工。1.1.9 施工程序总体设想图地 面 工 程墙面基层成品门安装天花墙面、油漆天花龙骨天花饰面墙面面层场地放线脚手架准备隔墙工程隐蔽管线布设墙柱面装饰、 1.2 施工段划分为保证工程合理的施工,人力资源的均衡,以及甲方对于工程工期整体部署,合理的划分施工区域,满足工程要求。根据现场实际情况,根据施工总体要求,本项目工程施工按楼层划分为三个施工段。1.2.1 基本施工顺序(1)总体施工顺序施工进场→现场测量→深化图纸→施工方案深化→执行措施→天棚各专业线路管道铺设→吊顶龙骨(必要时搭脚手架)→墙面龙骨→地面基层→墙面基层→天棚基层→吊顶/墙面面层→制品(包括油漆、石材)预制作→地面工程→卫生洁具/油漆→灯具/开关/插座安装→门窗安装→五金安装→机电专业设备安装→清理初验→复检调整→竣工验收→项目交接→进入保修期。(2)楼内施工顺序先样板、后大面;先水电、后吊顶;先房间、大厅,后走廊;先湿作业、后干作业;先基层、后面层;(3)卫生间施工顺序上下水管道安装→电气管线安装→地面找坡→防水层施涂→保护层→台面钢架制作安装→墙面铺贴→地砖铺贴→...
