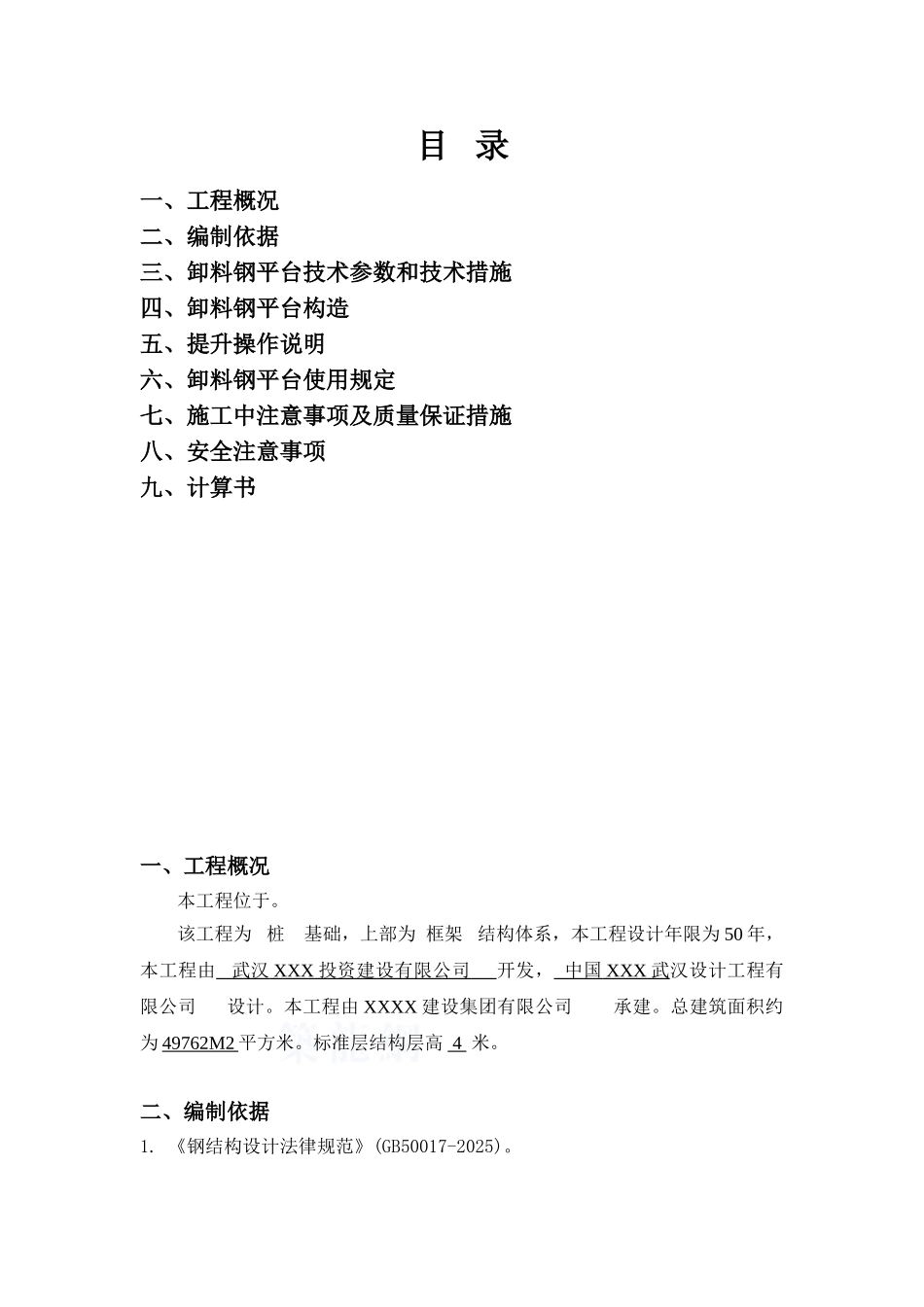

目 录一、工程概况二、编制依据三、卸料钢平台技术参数和技术措施四、卸料钢平台构造五、提升操作说明六、卸料钢平台使用规定七、施工中注意事项及质量保证措施八、安全注意事项九、计算书一、工程概况本工程位于
该工程为 桩 基础,上部为 框架 结构体系,本工程设计年限为 50 年,本工程由 武汉 XXX 投资建设有限公司 开发, 中国 XXX 武 汉设计工程有限公司 设计
本工程由 XXXX 建设集团有限公司 承建
总建筑面积约为 49762M2 平方米
标准层结构层高 4 米
二、编制依据1
《钢结构设计法律规范》(GB50017-2025)

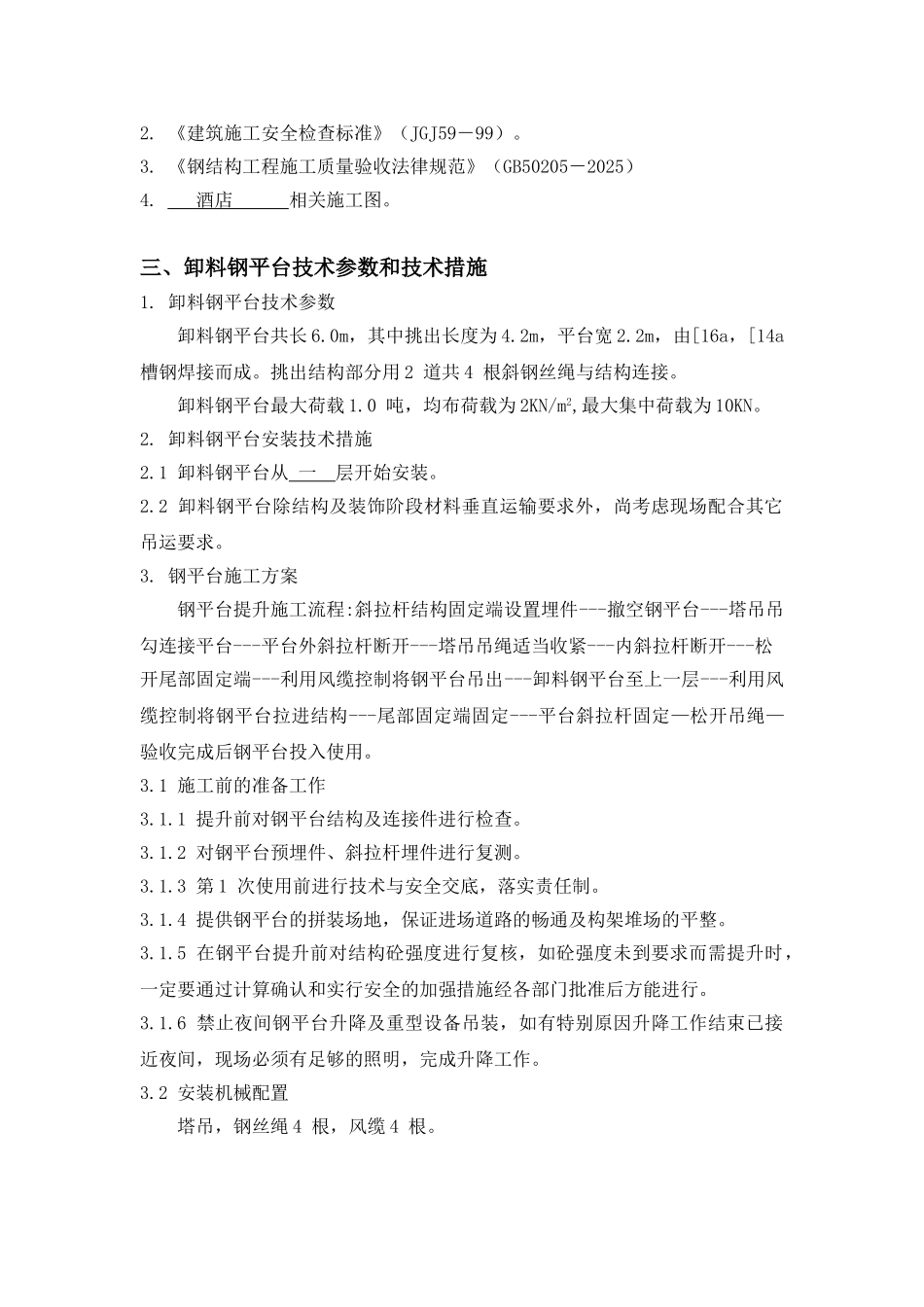

《建筑施工安全检查标准》(JGJ59-99)
《钢结构工程施工质量验收法律规范》(GB50205-2025)4
酒店 相关施工图
三、卸料钢平台技术参数和技术措施1
卸料钢平台技术参数卸料钢平台共长 6
0m,其中挑出长度为 4
2m,平台宽 2
2m,由[16a,[14a槽钢焊接而成
挑出结构部分用 2 道共 4 根斜钢丝绳与结构连接
卸料钢平台最大荷载 1
0 吨,均布荷载为 2KN/m2,最大集中荷载为 10KN
卸料钢平台安装技术措施2
1 卸料钢平台从 一 层开始安装
2 卸料钢平台除结构及装饰阶段材料垂直运输要求外,尚考虑现场配合其它吊运要求
钢平台施工方案钢平台提升施工流程:斜拉杆结构固定端设置埋件---撤空钢平台---塔吊吊勾连接平台---平台外斜拉杆断开---塔吊吊绳适当收紧---内斜拉杆断开---松开尾部固定端---利用风缆控制将钢平台吊出---卸料钢平台至上一层---利用风缆控制将钢平台拉进结构---尾部固定端固定---平台斜拉杆固定—松开吊绳—验收完成后钢平台投入使用
1 施工前的准备工作3
1 提升前对钢平台结构及连接件进行检查
2 对钢平台预埋件、斜拉杆埋件进行复测
