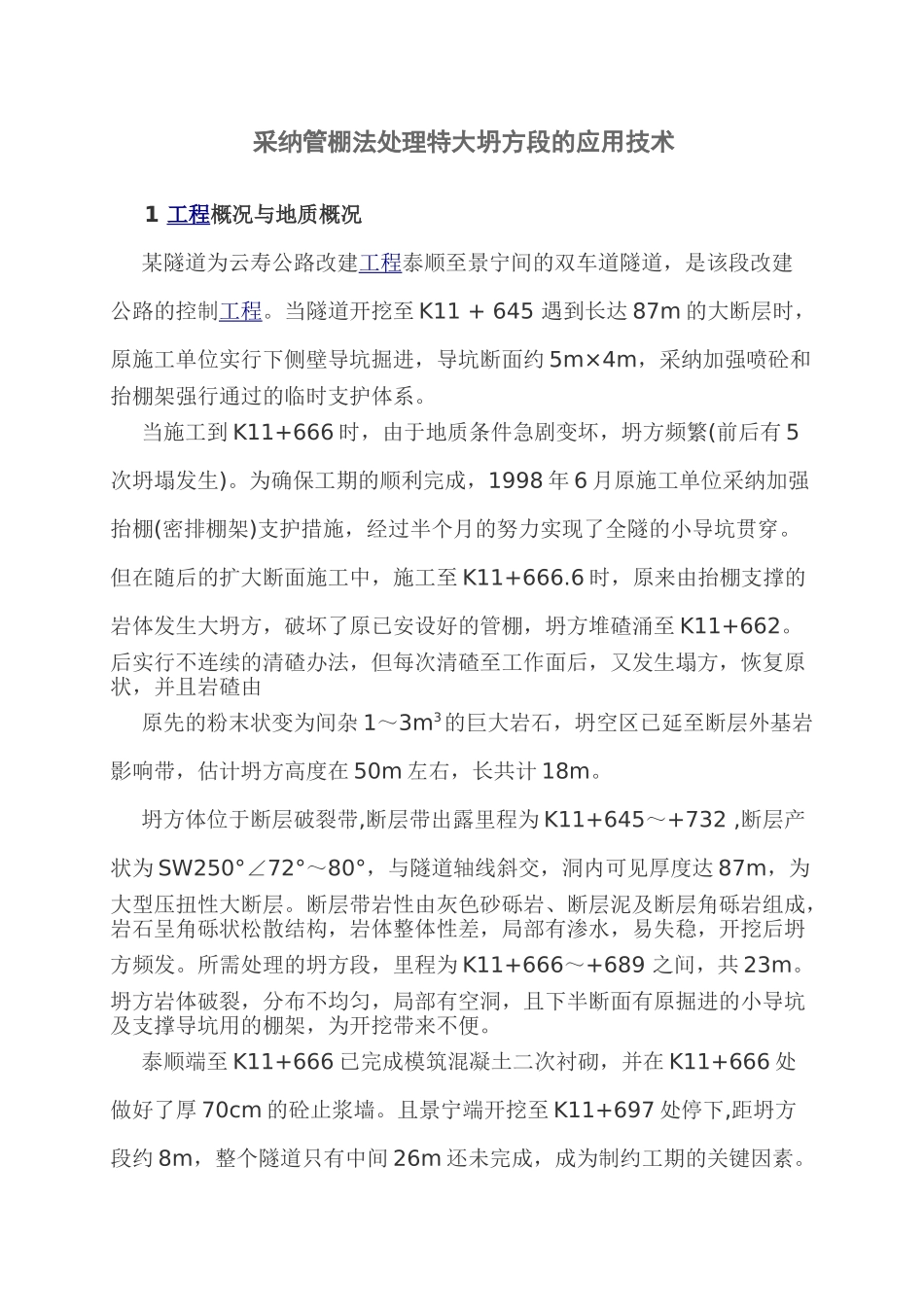

采纳管棚法处理特大坍方段的应用技术 1 工程概况与地质概况 某隧道为云寿公路改建工程泰顺至景宁间的双车道隧道,是该段改建公路的控制工程
当隧道开挖至 K11 + 645 遇到长达 87m 的大断层时,原施工单位实行下侧壁导坑掘进,导坑断面约 5m×4m,采纳加强喷砼和抬棚架强行通过的临时支护体系
当施工到 K11+666 时,由于地质条件急剧变坏,坍方频繁(前后有 5 次坍塌发生)
为确保工期的顺利完成,1998 年 6 月原施工单位采纳加强抬棚(密排棚架)支护措施,经过半个月的努力实现了全隧的小导坑贯穿
但在随后的扩大断面施工中,施工至 K11+666
6 时,原来由抬棚支撑的岩体发生大坍方,破坏了原已安设好的管棚,坍方堆碴涌至 K11+662
后实行不连续的清碴办法,但每次清碴至工作面后,又发生塌方,恢复原状,并且岩碴由 原先的粉末状变为间杂 1~3m3的巨大岩石,坍空区已延至断层外基岩影响带,估计坍方高度在 50m 左右,长共计 18m
坍方体位于断层破裂带,断层带出露里程为 K11+645~+732 ,断层产状为 SW250°∠72°~80°,与隧道轴线斜交,洞内可见厚度达 87m,为大型压扭性大断层
断层带岩性由灰色砂砾岩、断层泥及断层角砾岩组成,岩石呈角砾状松散结构,岩体整体性差,局部有渗水,易失稳,开挖后坍方频发
所需处理的坍方段,里程为 K11+666~+689 之间,共 23m
坍方岩体破裂,分布不均匀,局部有空洞,且下半断面有原掘进的小导坑及支撑导坑用的棚架,为开挖带来不便
泰顺端至 K11+666 已完成模筑混凝土二次衬砌,并在 K11+666 处做好了厚 70cm 的砼止浆墙
且景宁端开挖至 K11+697 处停下,距坍方段约 8m,整个隧道只有中间 26m 还未完成,成为制约工期的关键因素

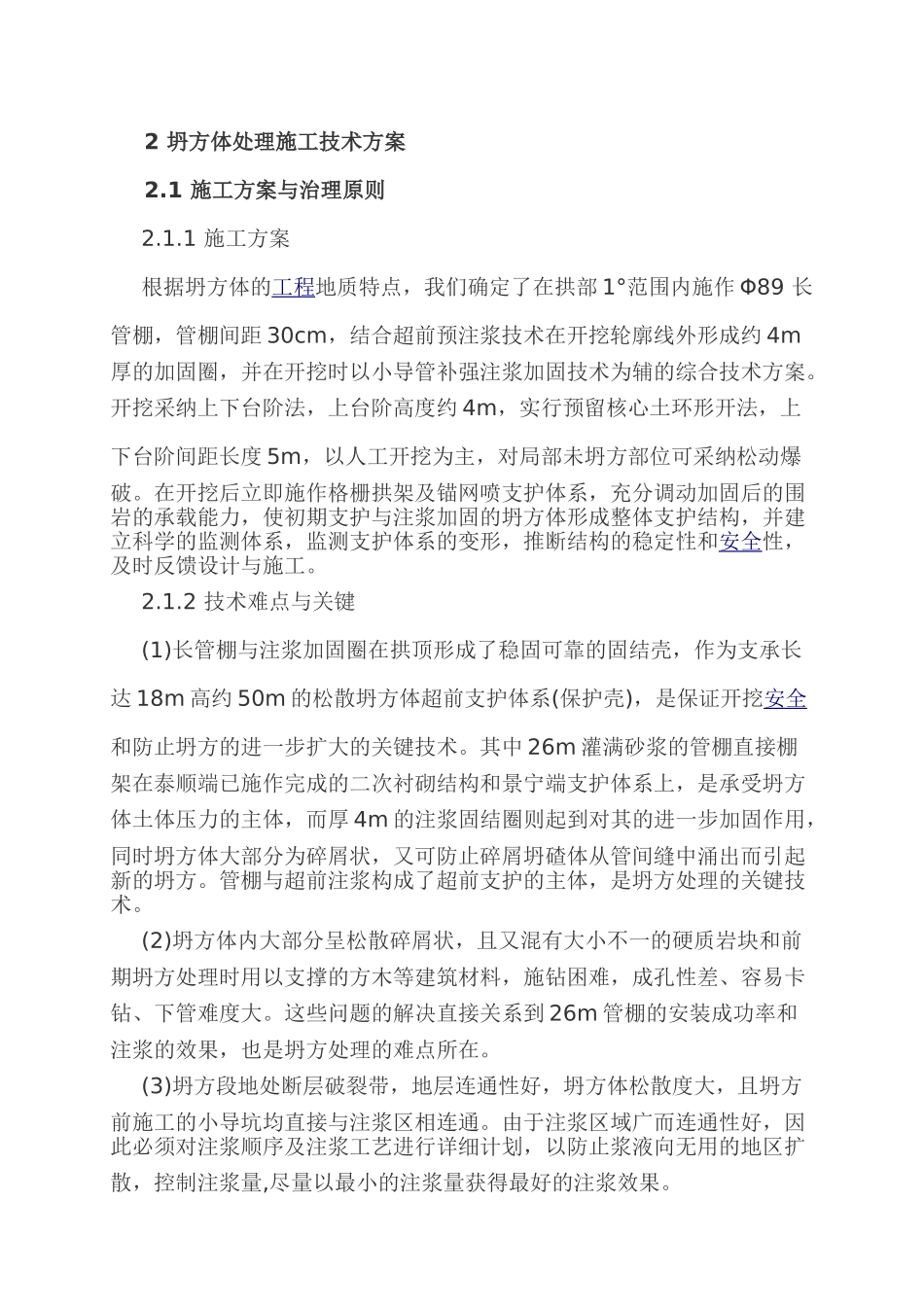

2 坍方体处理施工技术方案 2

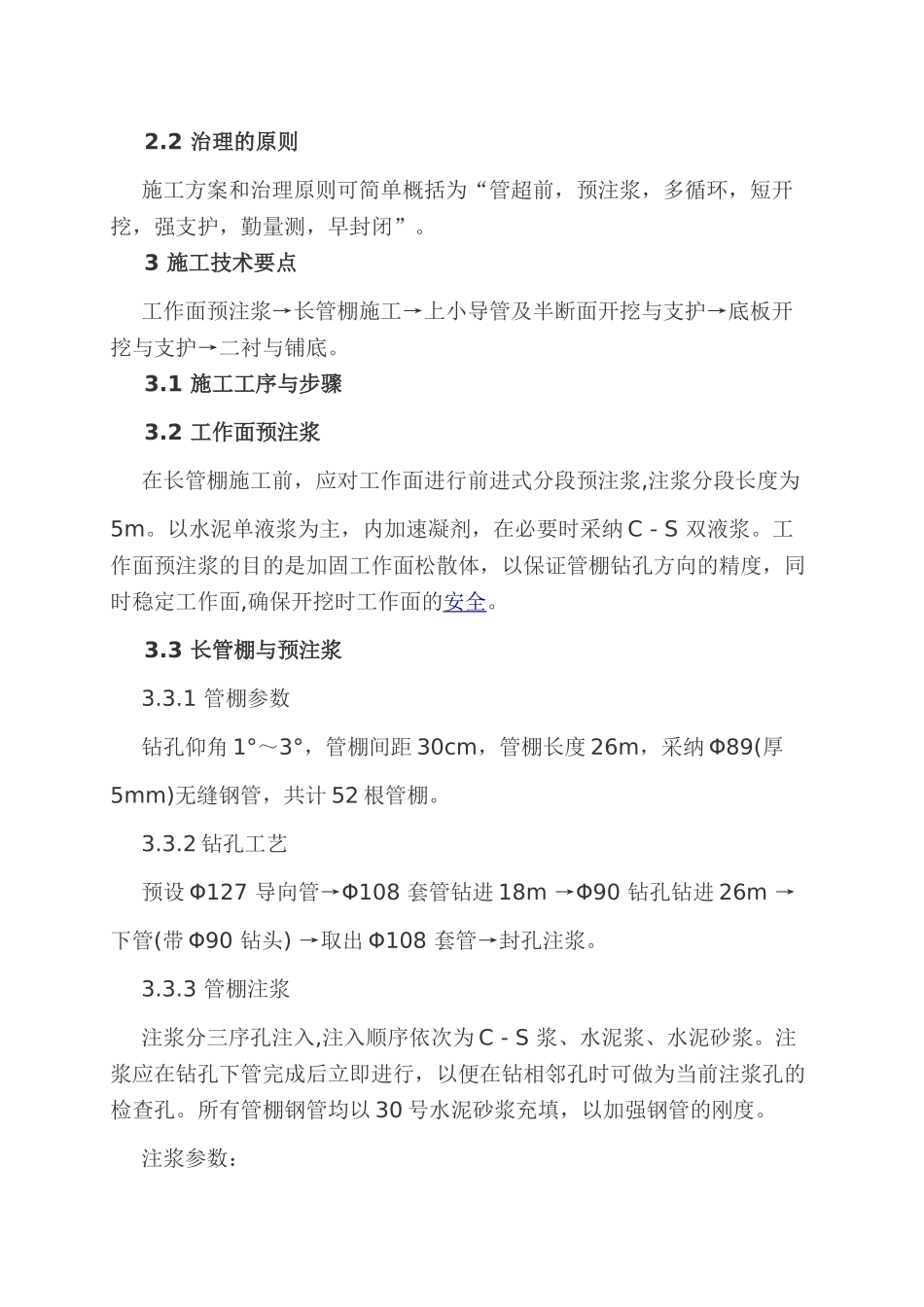

1 施工方案与治理
