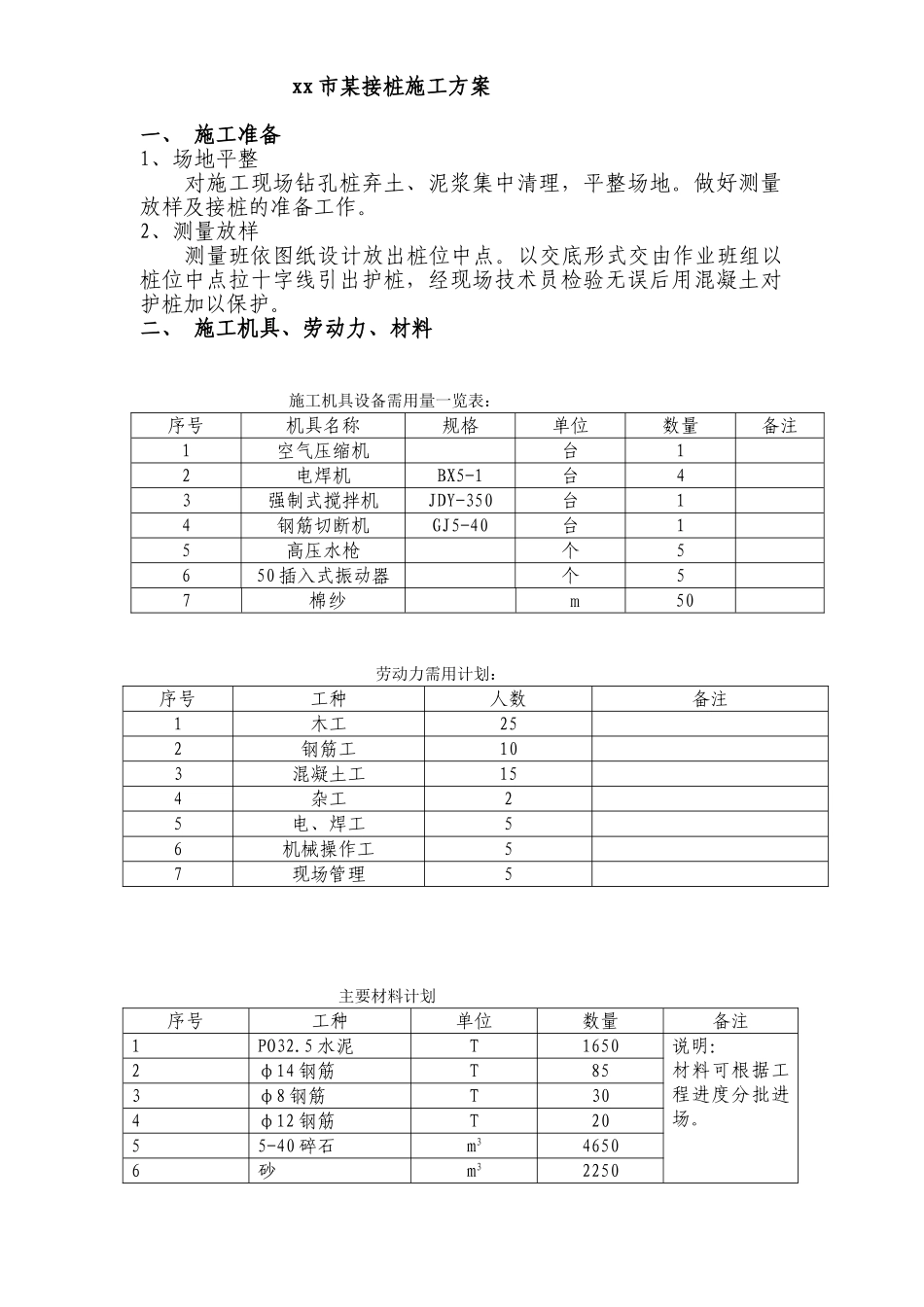

xx 市某接桩施工方案一、 施工准备1、场地平整 对施工现场钻孔桩弃土、泥浆集中清理,平整场地
做好测量放样及接桩的准备工作
2、测量放样 测量班依图纸设计放出桩位中点
以交底形式交由作业班组以桩位中点拉十字线引出护桩,经现场技术员检验无误后用混凝土对护桩加以保护

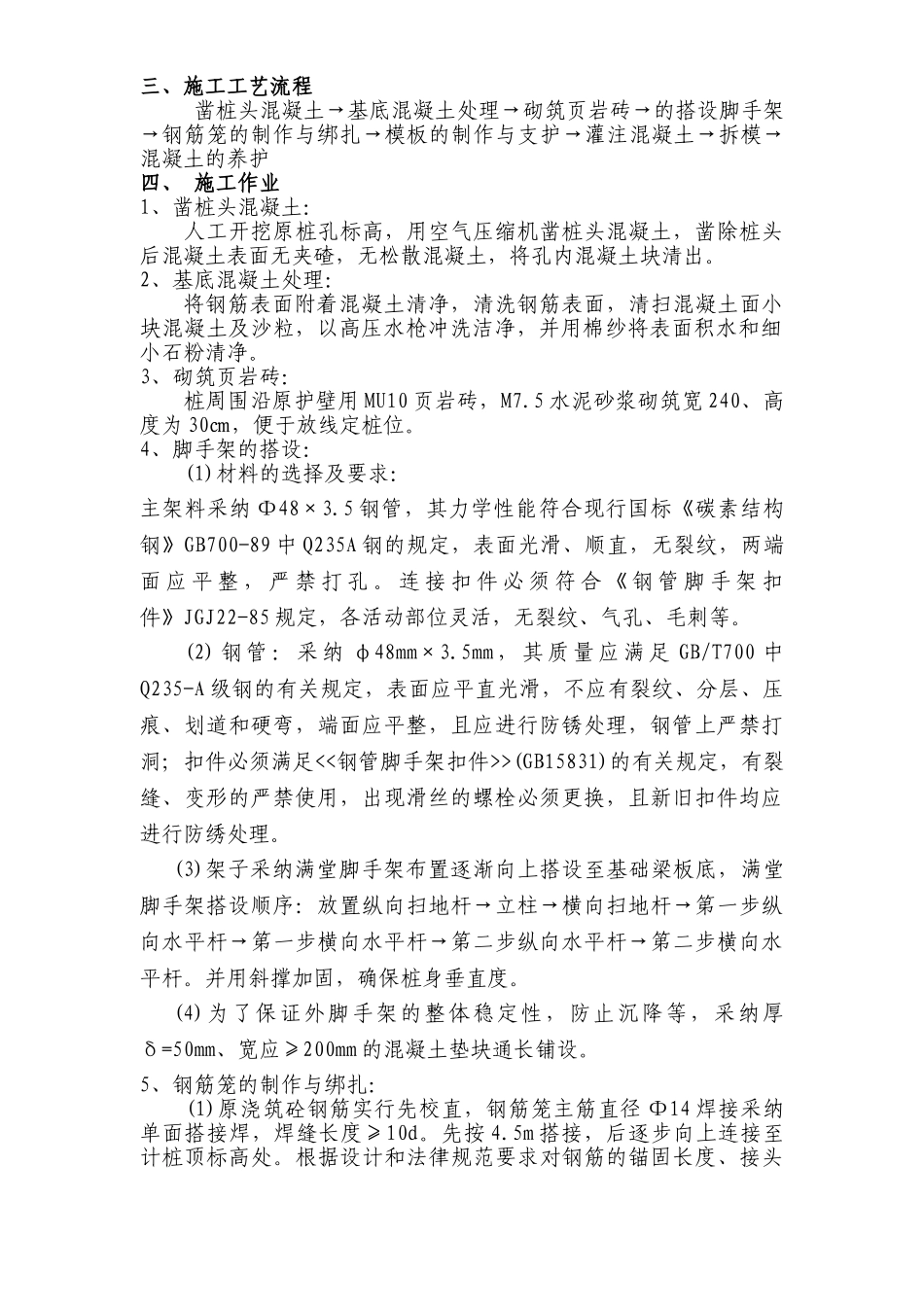

二、 施工机具、劳动力、材料施工机具设备需用量一览表:序号机具名称规格单位数量备注1空气压缩机台12电焊机BX5-1台43强制式搅拌机JDY-350台14钢筋切断机GJ5-40台15高压水枪个5650 插入式振动器个57棉纱m50劳动力需用计划:序号工种人数备注1木工252钢筋工103混凝土工154杂工25电、焊工56机械操作工57现场管理5主要材料计划序号工种单位数量备注1PO32
5 水泥T1650说明:材料可根据工程进度分批进场
2φ14 钢筋T853φ8 钢筋T304φ12 钢筋T2055-40 碎石m346506砂m32250三、施工工艺流程凿桩头混凝土→基底混凝土处理→砌筑页岩砖→的搭设脚手架→钢筋笼的制作与绑扎→模板的制作与支护→灌注混凝土→拆模→混凝土的养护四、 施工作业1、凿桩头混凝土: 人工开挖原桩孔标高,用空气压缩机凿桩头混凝土,凿除桩头后混凝土表面无夹碴,无松散混凝土,将孔内混凝土块清出
2、基底混凝土处理: 将钢筋表面附着混凝土清净,清洗钢筋表面,清扫混凝土面小块混凝土及沙粒,以高压水枪冲洗洁净,并用棉纱将表面积水和细小石粉清净
3、砌筑页岩砖: 桩周围沿原护壁用 MU10 页岩砖,M7
5 水泥砂浆砌筑宽 240、高度为 30㎝,便于放线定桩位

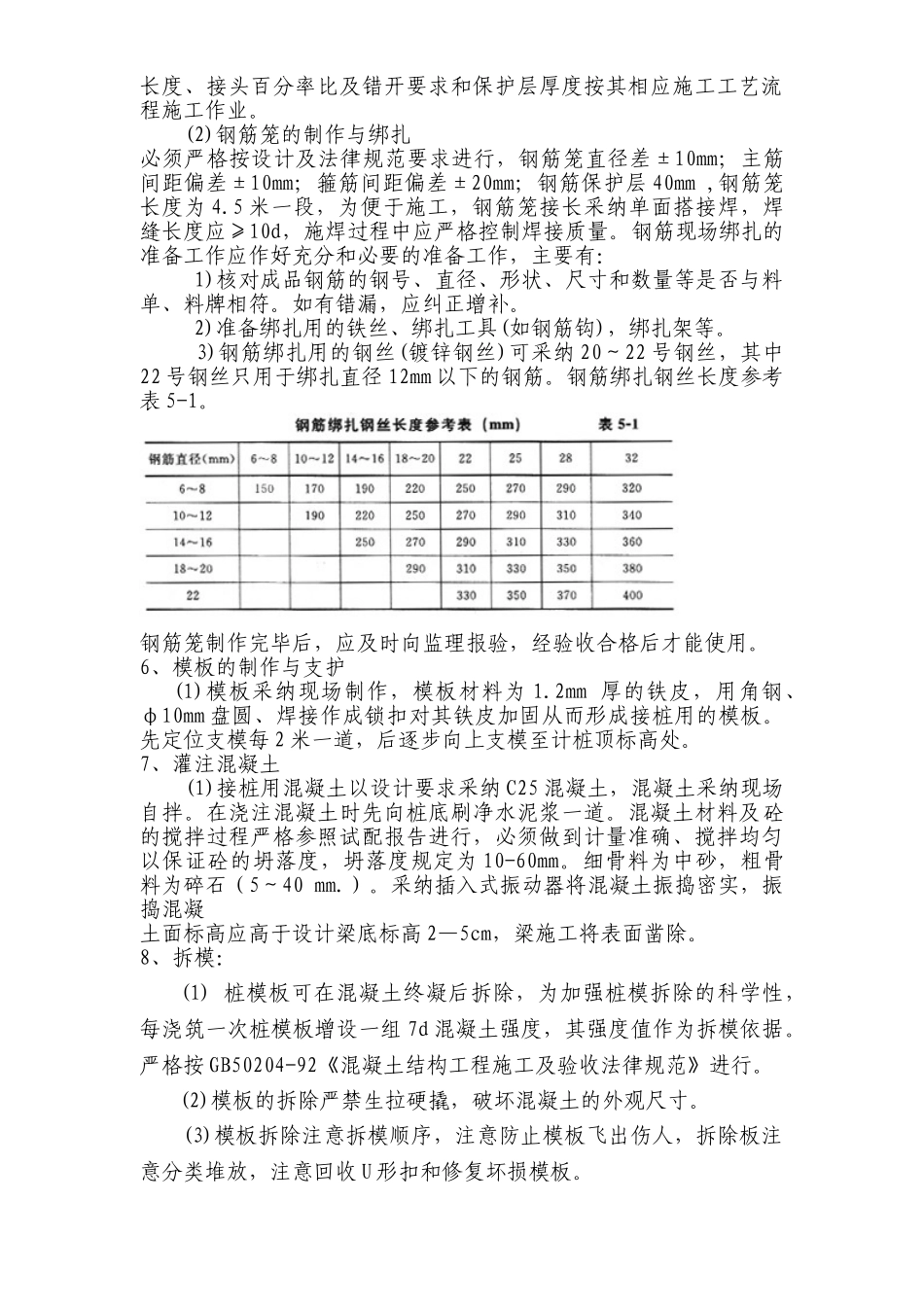

4、脚手架的搭设:(1)材料的选择及要求:主架料采纳 Φ48×3
5 钢管,其力学性能符合现行国标《碳素结构钢》GB700-89 中 Q235A 钢的规定,表面光滑、顺直,无裂纹,两端面 应 平 整 , 严 禁 打 孔
连 接 扣 件 必
