钢丝绳安装质量管理依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《电梯工程施工质量验收法律规范》GB50310-20251、范围本工艺标准适用于额定载重量 5000kg 及以下,额定速度 3m/s 及以下各类国产曳引驱动电梯钢丝绳安装工程
2、施工准备2
1 设备、材料要求:2
1 钢丝绳规格型号符合设计要求,无死弯、锈蚀、松股、断丝现象,麻芯润滑油脂无干楔现象,且保持清洁
2 绳头杆及其组件的数量、质量、规格符合设计要求
3 钨金(巴氏合金)的数量级要备够
4 截面 2
5mm2以上的铜线;20 号铅丝;汽油、煤油、棉丝
2 主要机具:鎯头、剁子(切断钢丝绳的工具)、成套气焊工具、喷灯、锡锅炉、盒尺、拉力秤
3 作业条件:2
1 做绳头的地方应保持清洁,熔化钨金的地方有防火措施
2 放开钢丝绳场地应洁净、宽敞,保证钢丝绳表面不受脏污
3、操作工艺3

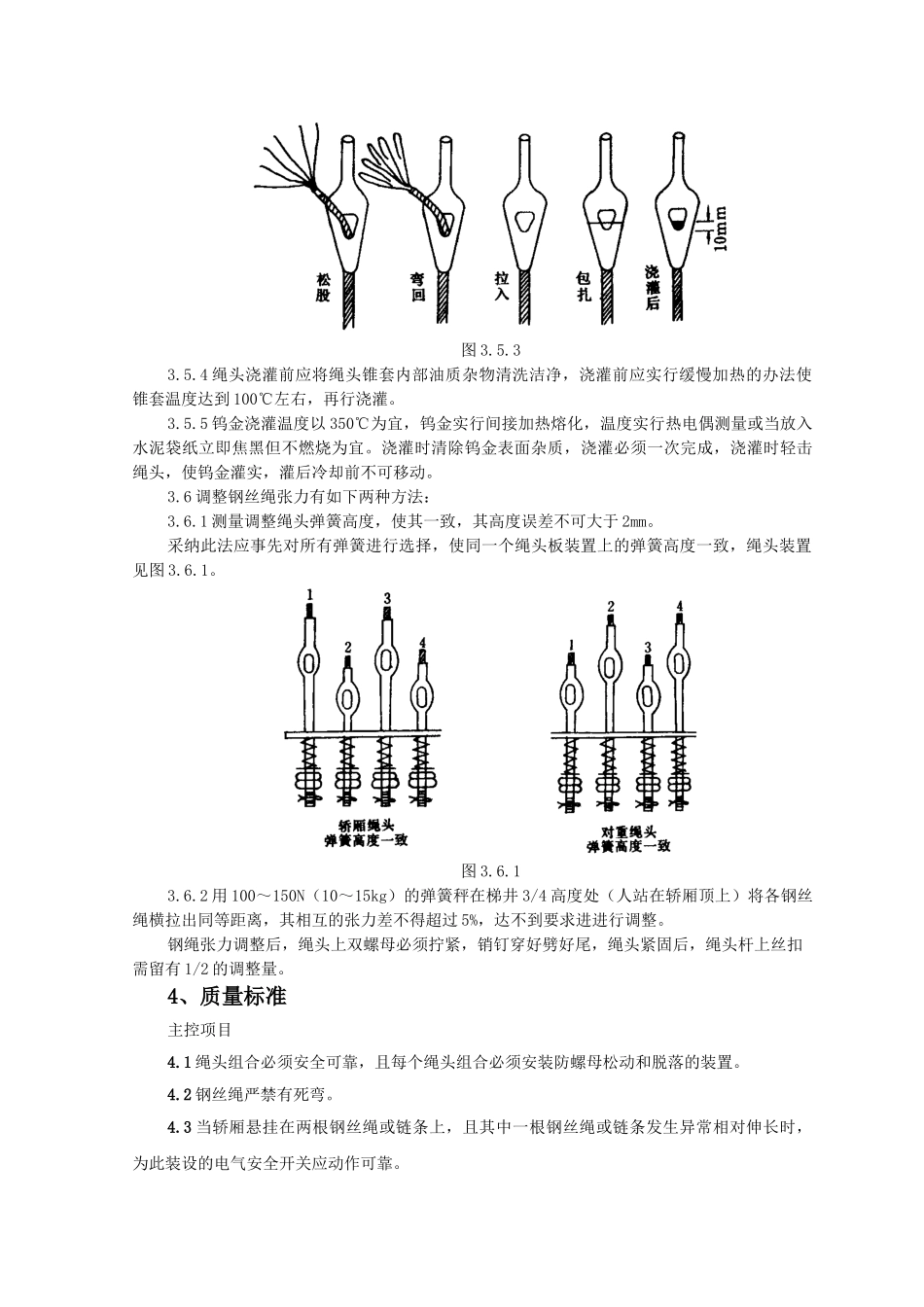

1 单绕式艺流程:确定钢丝绳长度→放开钢丝绳、剁钢丝绳→做绳头、挂钢丝→丝调整钢丝绳3
2 复绕式工艺流程:确定钢丝绳长度→放开钢丝绳、剁钢丝绳→挂钢丝绳、做绳头→安装绳头→调整钢丝绳3

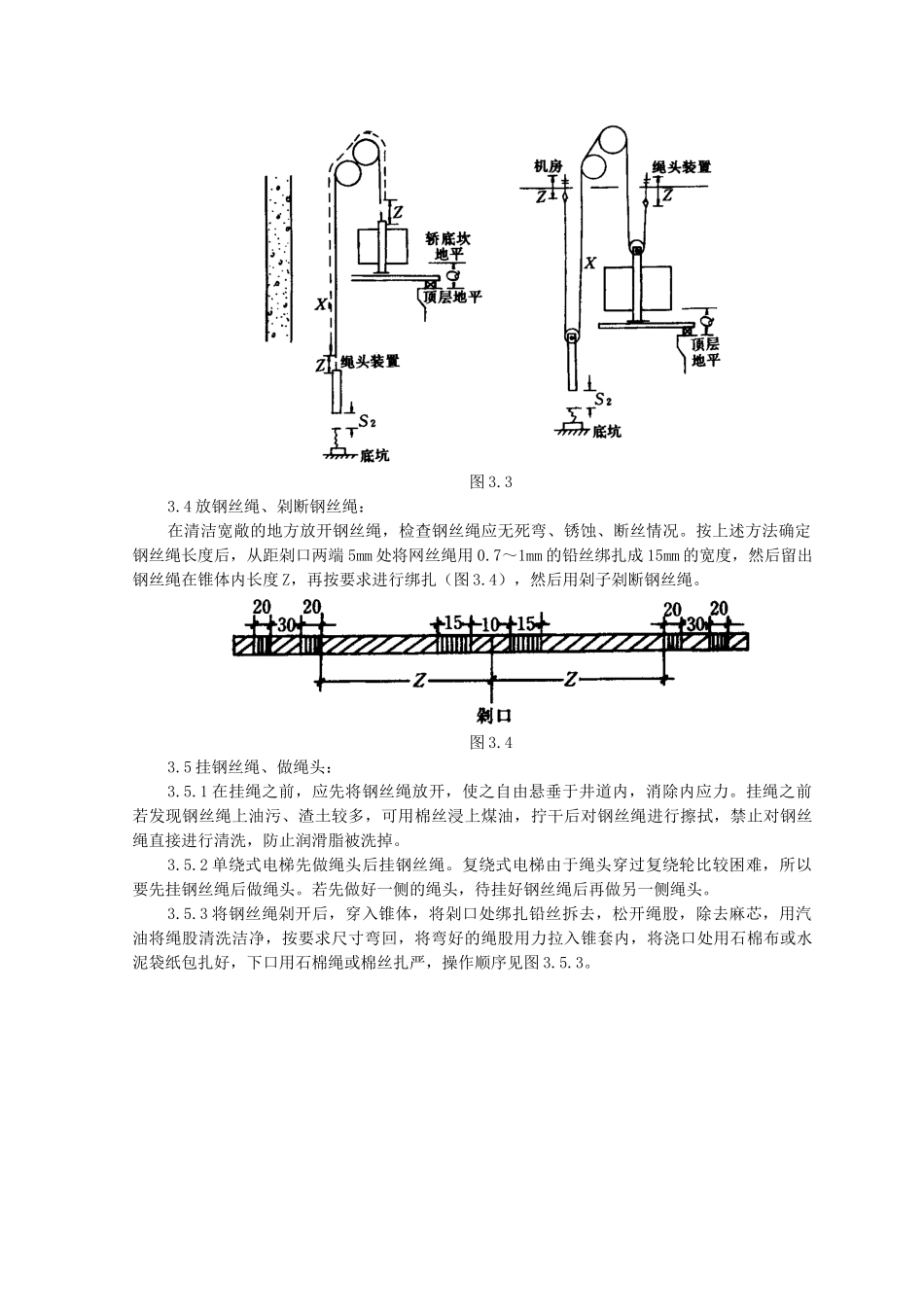

3 确定钢丝绳长度:在轿厢及对重的绳头板上相应的位置分别装好一个绳头装置
绳头杆上装上双螺母,以刚好能装上开口销为准
提起绳头杆(使绳头杆上的弹簧向压缩方向受力),用 2
5mm2以上的铜线按图 3
3 所示的方法测量轿厢绳头锥体出口至对重绳头锥体出口的长度 X
则绳长 L 用下列公式确定:单绕式:L=0
996×(X+2Z+Q)复绕式:L=0
996×(X+2Z+2Q)其中:Z 为钢丝绳在锥体内的长度(包括钢丝绳在绳头锥套内回弯部分);Q 为轿厢高出厅门地坎高度(图 3
4 放钢丝绳、剁断钢丝绳:在清洁宽敞的地方放开钢丝绳,检查钢丝绳应无死弯、锈蚀、断丝
