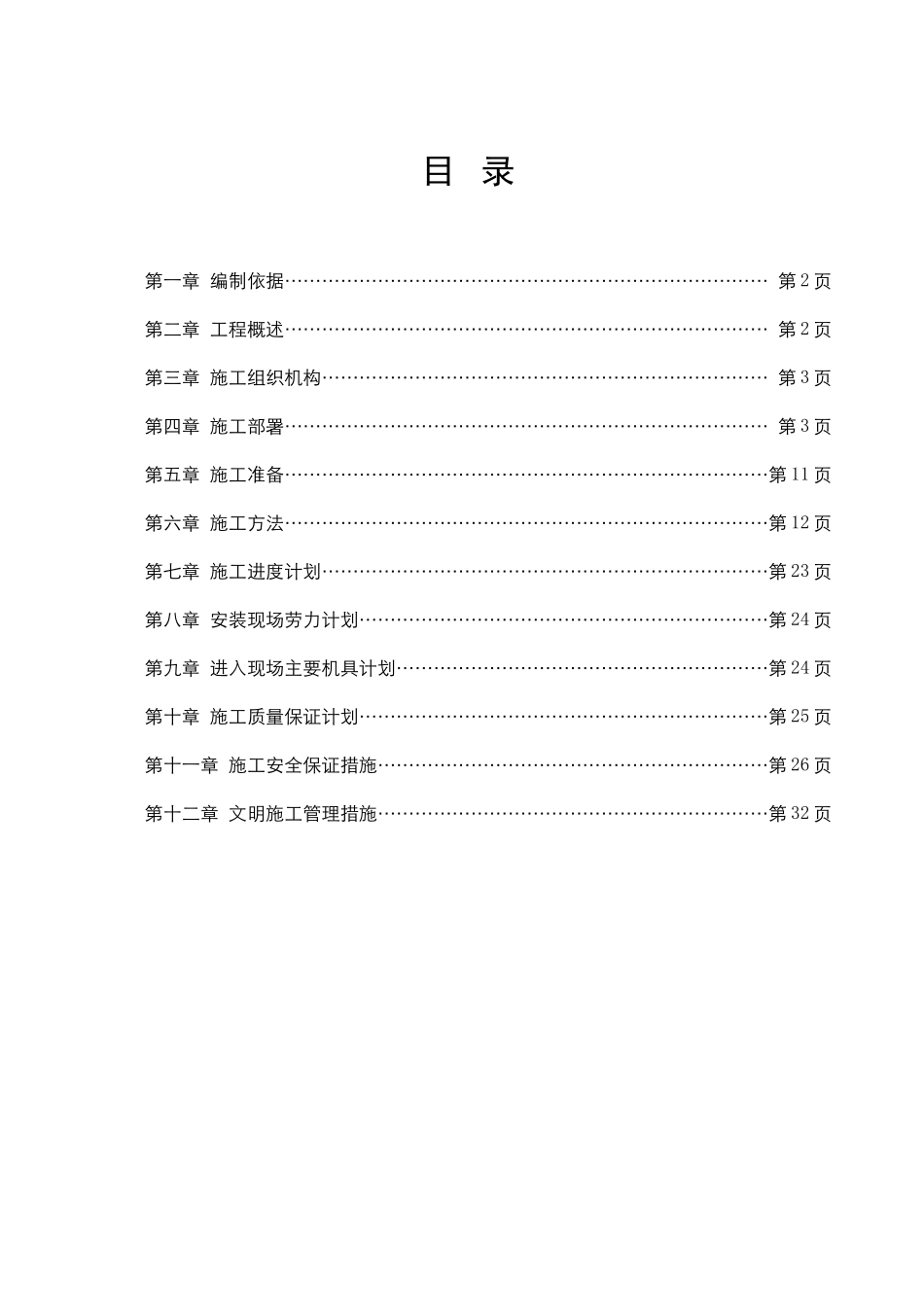

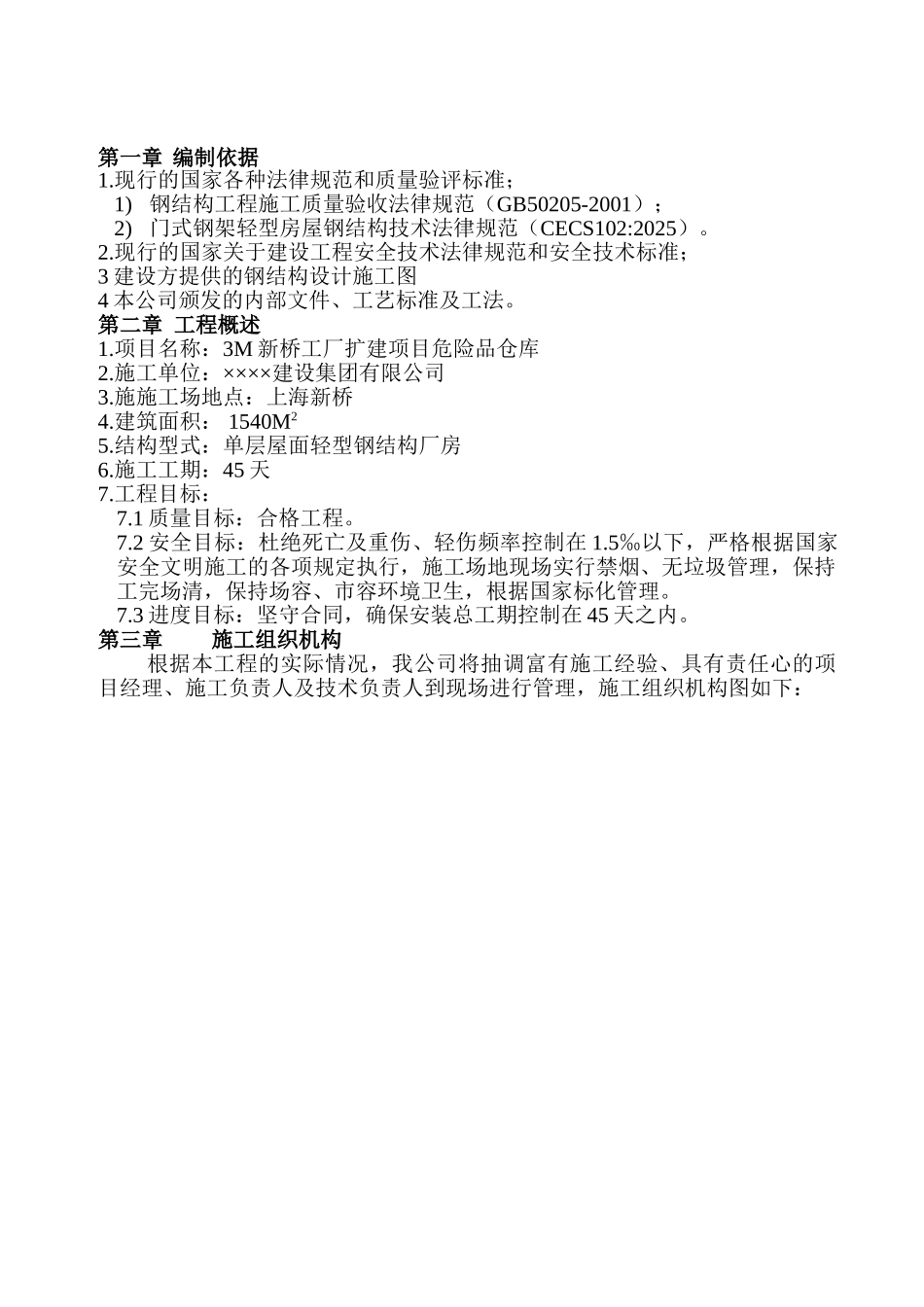

3M 新桥工厂扩建项目危险品仓库钢结构工程施工组织设计××××建设集团有限公司××××年××月目 录第一章 编制依据…………………………………………………………………… 第 2 页第二章 工程概述…………………………………………………………………… 第 2 页第三章 施工组织机构……………………………………………………………… 第 3 页第四章 施工部署…………………………………………………………………… 第 3 页第五章 施工准备……………………………………………………………………第 11 页第六章 施工方法……………………………………………………………………第 12 页第七章 施工进度计划………………………………………………………………第 23 页第八章 安装现场劳力计划…………………………………………………………第 24 页第九章 进入现场主要机具计划……………………………………………………第 24 页第十章 施工质量保证计划…………………………………………………………第 25 页第十一章 施工安全保证措施………………………………………………………第 26 页第十二章 文明施工管理措施………………………………………………………第 32 页第一章 编制依据1.现行的国家各种法律规范和质量验评标准;1) 钢结构工程施工质量验收法律规范(GB50205-2001);2) 门式钢架轻型房屋钢结构技术法律规范(CECS102:2025)。2.现行的国家关于建设工程安全技术法律规范和安全技术标准;3 建设方提供的钢结构设计施工图4 本公司颁发的内部文件、工艺标准及工法。第二章 工程概述1.项目名称:3M 新桥工厂扩建项目危险品仓库2.施工单位:××××建设集团有限公司3.施施工场地点:上海新桥4.建筑面积: 1540M2 5.结构型式:单层屋面轻型钢结构厂房6.施工工期:45 天 7.工程目标:7.1 质量目标:合格工程。7.2 安全目标:杜绝死亡及重伤、轻伤频率控制在 1.5‰以下,严格根据国家安全文明施工的各项规定执行,施工场地现场实行禁烟、无垃圾管理,保持工完场清,保持场容、市容环境卫生,根据国家标化管理。7.3 进度目标:坚守合同,确保安装总工期控制在 45 天之内。第三章 施工组织机构根据本工程的实际情况,我公司将抽调富有施工经验、具有责任心的项目经理、施工负责人及技术负责人到现场进行管理,施工组织机构图如下:第四章 施工部署(一)、施工布署及工艺流程...
