电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

钢门窗安装工艺

钢门窗安装工艺_第1页
1/4
钢门窗安装工艺_第2页
2/4
钢门窗安装工艺_第3页
3/4

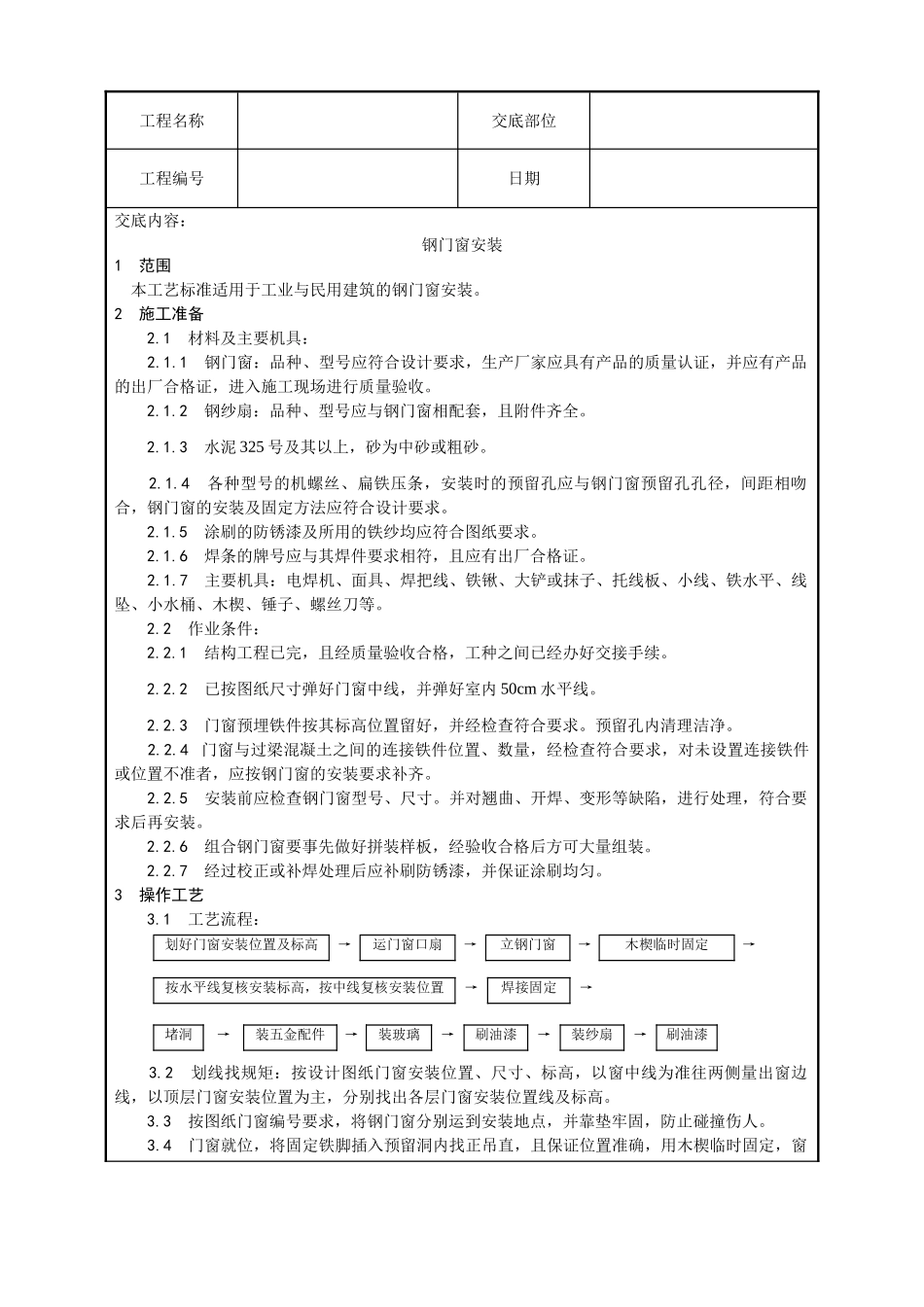

工程名称交底部位工程编号日期交底内容:钢门窗安装1 范围 本工艺标准适用于工业与民用建筑的钢门窗安装。2 施工准备 2.1 材料及主要机具: 2.1.1 钢门窗:品种、型号应符合设计要求,生产厂家应具有产品的质量认证,并应有产品的出厂合格证,进入施工现场进行质量验收。 2.1.2 钢纱扇:品种、型号应与钢门窗相配套,且附件齐全。 2.1.3 水泥 325 号及其以上,砂为中砂或粗砂。 2.1.4 各种型号的机螺丝、扁铁压条,安装时的预留孔应与钢门窗预留孔孔径,间距相吻合,钢门窗的安装及固定方法应符合设计要求。 2.1.5 涂刷的防锈漆及所用的铁纱均应符合图纸要求。 2.1.6 焊条的牌号应与其焊件要求相符,且应有出厂合格证。 2.1.7 主要机具:电焊机、面具、焊把线、铁锹、大铲或抹子、托线板、小线、铁水平、线坠、小水桶、木楔、锤子、螺丝刀等。 2.2 作业条件: 2.2.1 结构工程已完,且经质量验收合格,工种之间已经办好交接手续。 2.2.2 已按图纸尺寸弹好门窗中线,并弹好室内 50cm 水平线。 2.2.3 门窗预埋铁件按其标高位置留好,并经检查符合要求。预留孔内清理洁净。 2.2.4 门窗与过梁混凝土之间的连接铁件位置、数量,经检查符合要求,对未设置连接铁件或位置不准者,应按钢门窗的安装要求补齐。 2.2.5 安装前应检查钢门窗型号、尺寸。并对翘曲、开焊、变形等缺陷,进行处理,符合要求后再安装。 2.2.6 组合钢门窗要事先做好拼装样板,经验收合格后方可大量组装。 2.2.7 经过校正或补焊处理后应补刷防锈漆,并保证涂刷均匀。3 操作工艺 3.1 工艺流程:划好门窗安装位置及标高→运门窗口扇→立钢门窗→木楔临时固定→按水平线复核安装标高,按中线复核安装位置→焊接固定→堵洞→装五金配件→装玻璃→刷油漆→装纱扇→刷油漆 3.2 划线找规矩:按设计图纸门窗安装位置、尺寸、标高,以窗中线为准往两侧量出窗边线,以顶层门窗安装位置为主,分别找出各层门窗安装位置线及标高。 3.3 按图纸门窗编号要求,将钢门窗分别运到安装地点,并靠垫牢固,防止碰撞伤人。 3.4 门窗就位,将固定铁脚插入预留洞内找正吊直,且保证位置准确,用木楔临时固定,窗工程名称交底部位工程编号日期上框距过梁留 2cm 缝,挺左右缝隙均匀,宽度一致,距外墙尺寸符合设计要求。 3.5 阳台门联窗,可先拼装好再进行安装,也可分别安装门和窗,现拼现装,总之应做到位置正确、找正、吊直。 3.6 钢门窗立好后,要进行...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢门窗安装工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
