钻孔灌注桩水下混凝土灌注施工要点

钻孔灌注桩水下混凝土灌注施工要点_第1页
1/2
钻孔灌注桩水下混凝土灌注施工要点_第2页
2/2

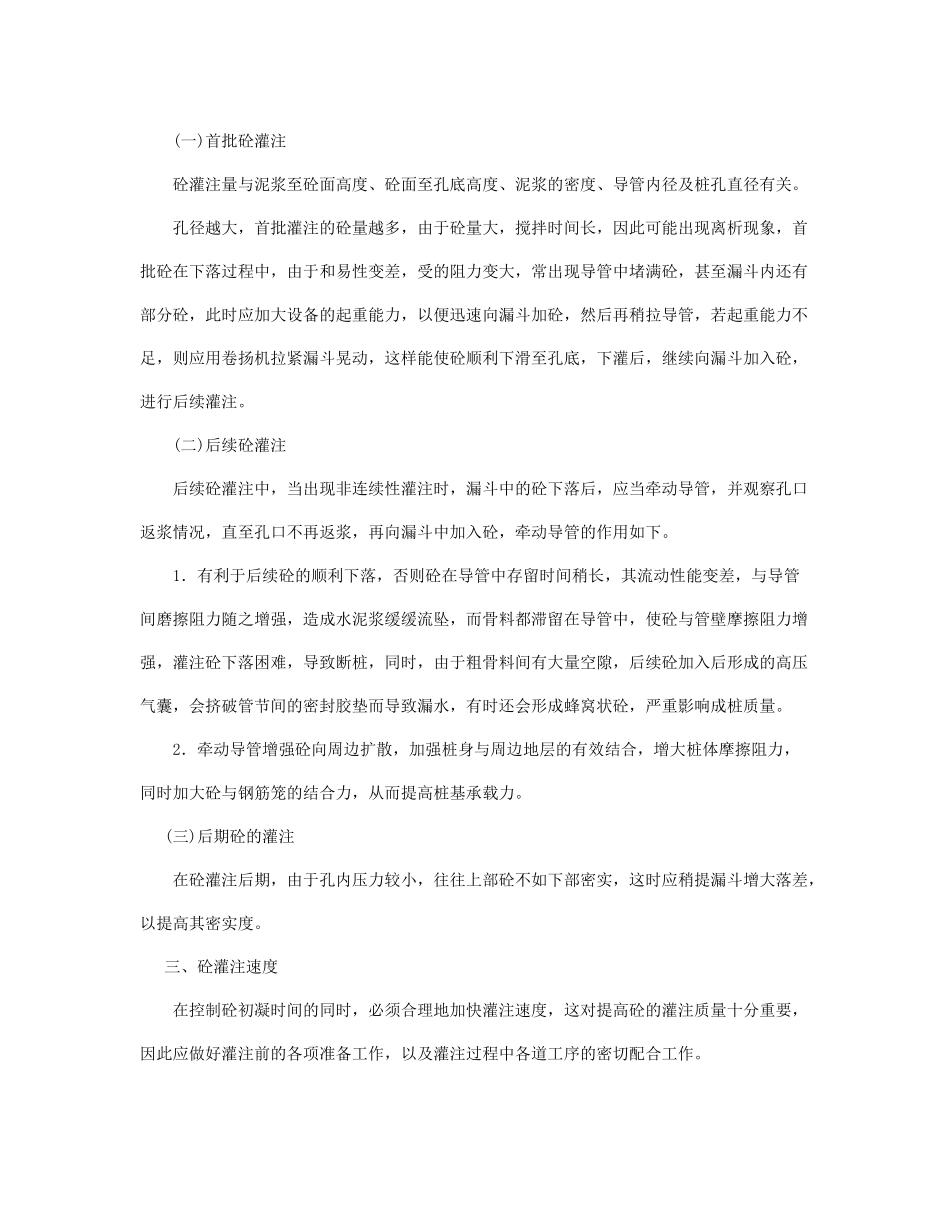

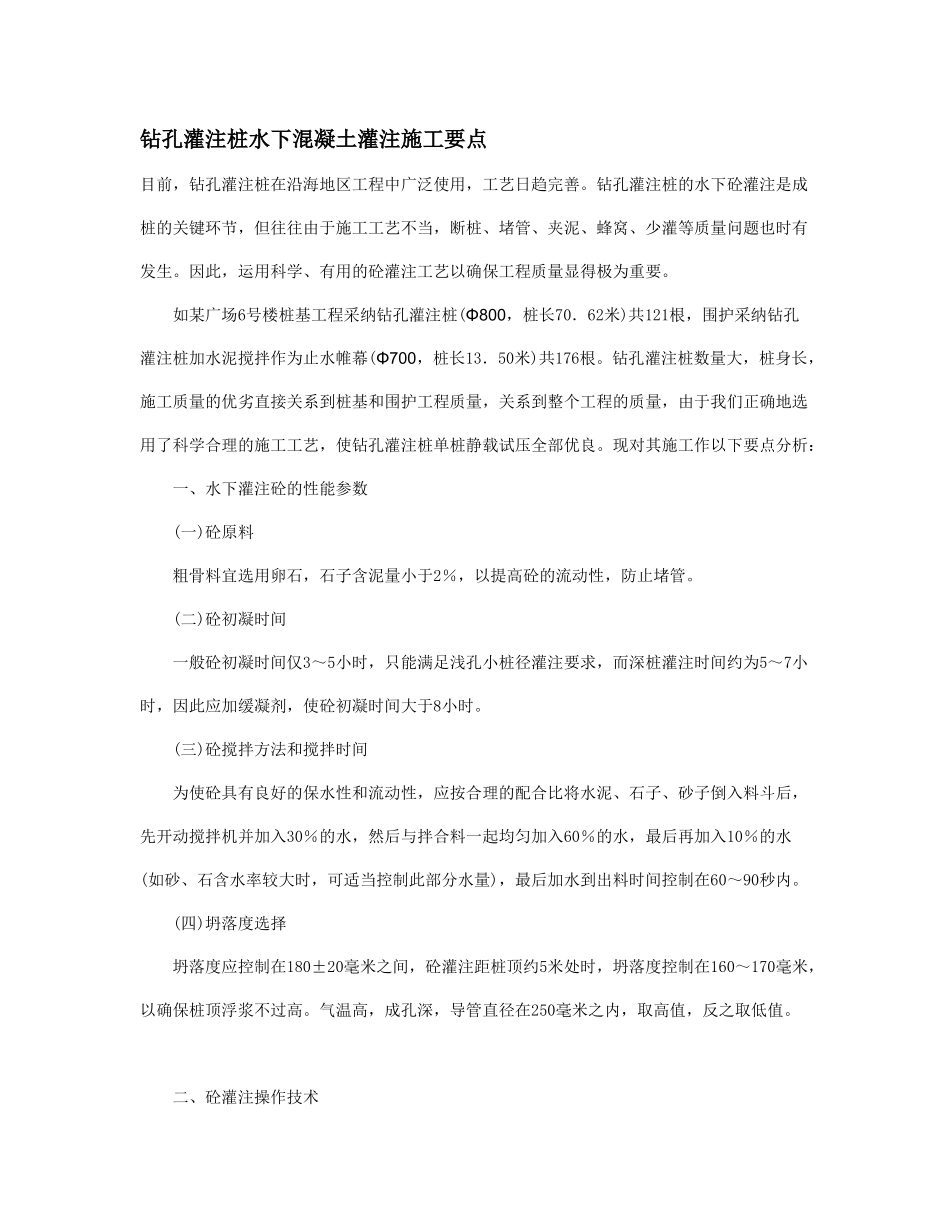

钻孔灌注桩水下混凝土灌注施工要点 目前,钻孔灌注桩在沿海地区工程中广泛使用,工艺日趋完善。钻孔灌注桩的水下砼灌注是成桩的关键环节,但往往由于施工工艺不当,断桩、堵管、夹泥、蜂窝、少灌等质量问题也时有发生。因此,运用科学、有用的砼灌注工艺以确保工程质量显得极为重要。 如某广场6号楼桩基工程采纳钻孔灌注桩(Φ800,桩长70.62米)共121根,围护采纳钻孔灌注桩加水泥搅拌作为止水帷幕(Φ700,桩长13.50米)共176根。钻孔灌注桩数量大,桩身长,施工质量的优劣直接关系到桩基和围护工程质量,关系到整个工程的质量,由于我们正确地选用了科学合理的施工工艺,使钻孔灌注桩单桩静载试压全部优良。现对其施工作以下要点分析: 一、水下灌注砼的性能参数 (一)砼原料 粗骨料宜选用卵石,石子含泥量小于2%,以提高砼的流动性,防止堵管。 (二)砼初凝时间 一般砼初凝时间仅3~5小时,只能满足浅孔小桩径灌注要求,而深桩灌注时间约为5~7小时,因此应加缓凝剂,使砼初凝时间大于8小时。 (三)砼搅拌方法和搅拌时间 为使砼具有良好的保水性和流动性,应按合理的配合比将水泥、石子、砂子倒入料斗后,先开动搅拌机并加入30%的水,然后与拌合料一起均匀加入60%的水,最后再加入10%的水(如砂、石含水率较大时,可适当控制此部分水量),最后加水到出料时间控制在60~90秒内。 (四)坍落度选择 坍落度应控制在180±20毫米之间,砼灌注距桩顶约5米处时,坍落度控制在160~170毫米,以确保桩顶浮浆不过高。气温高,成孔深,导管直径在250毫米之内,取高值,反之取低值。 二、砼灌注操作技术 (一)首批砼灌注 砼灌注量与泥浆至砼面高度、砼面至孔底高度、泥浆的密度、导管内径及桩孔直径有关。 孔径越大,首批灌注的砼量越多,由于砼量大,搅拌时间长,因此可能出现离析现象,首批砼在下落过程中,由于和易性变差,受的阻力变大,常出现导管中堵满砼,甚至漏斗内还有部分砼,此时应加大设备的起重能力,以便迅速向漏斗加砼,然后再稍拉导管,若起重能力不足,则应用卷扬机拉紧漏斗晃动,这样能使砼顺利下滑至孔底,下灌后,继续向漏斗加入砼,进行后续灌注。 (二)后续砼灌注 后续砼灌注中,当出现非连续性灌注时,漏斗中的砼下落后,应当牵动导管,并观察孔口返浆情况,直至孔口不再返浆,再向漏斗中加入砼,牵动导管的作用如下。 1.有利于后续砼的顺利下落,否则砼在导管中存留时间稍长,其流动性能变差,与导管间磨擦阻力随之增...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钻孔灌注桩水下混凝土灌注施工要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
